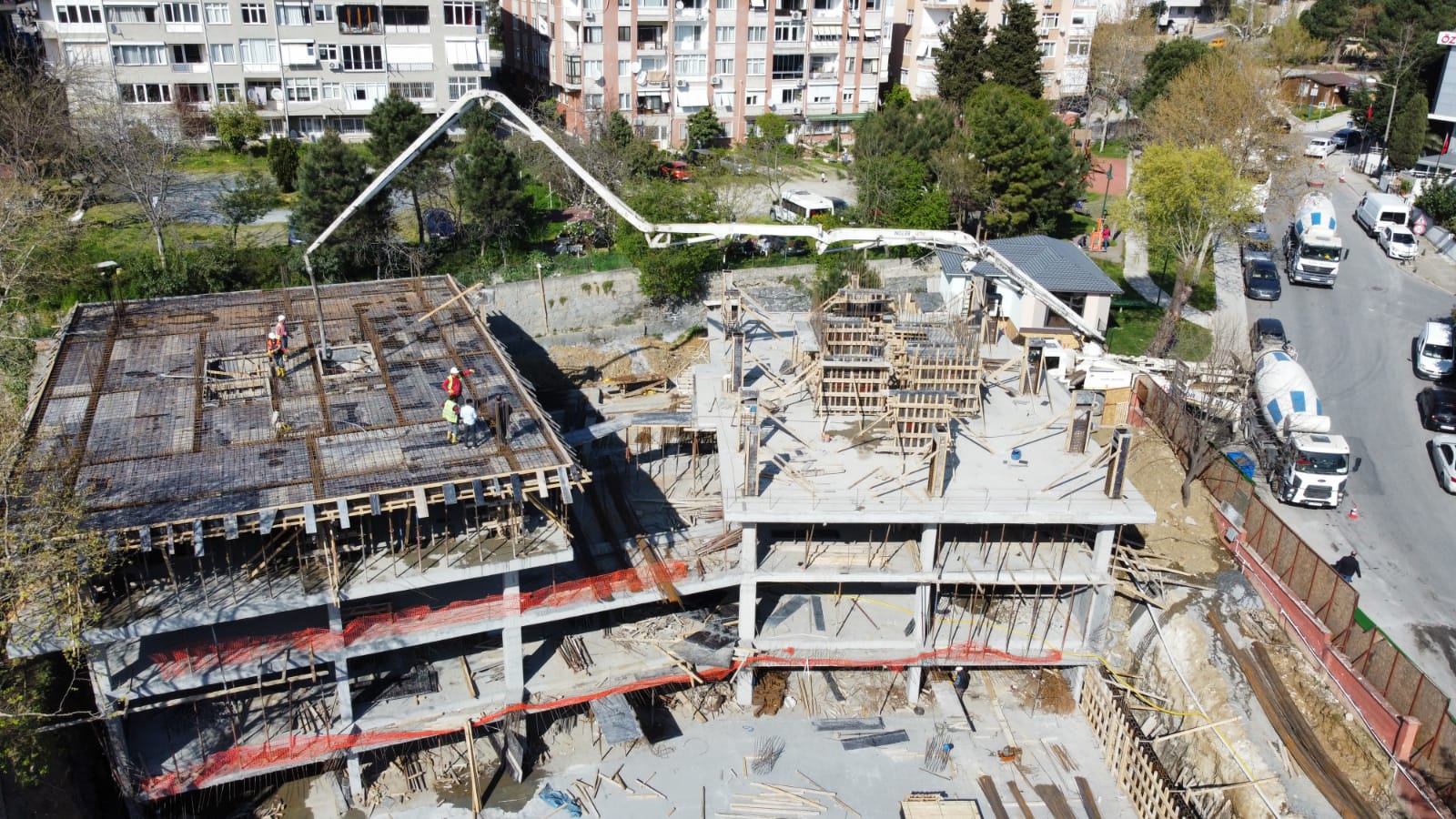

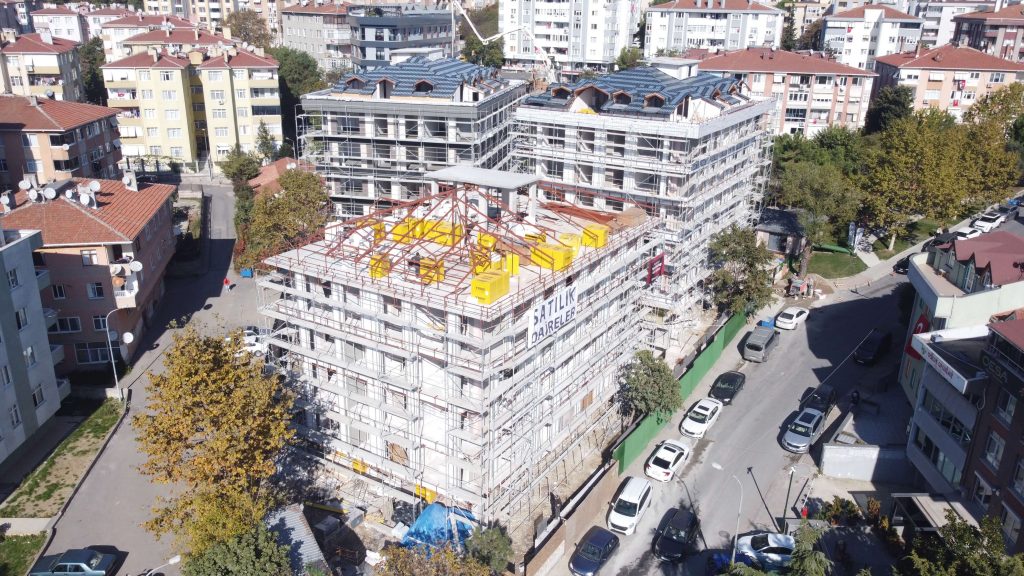

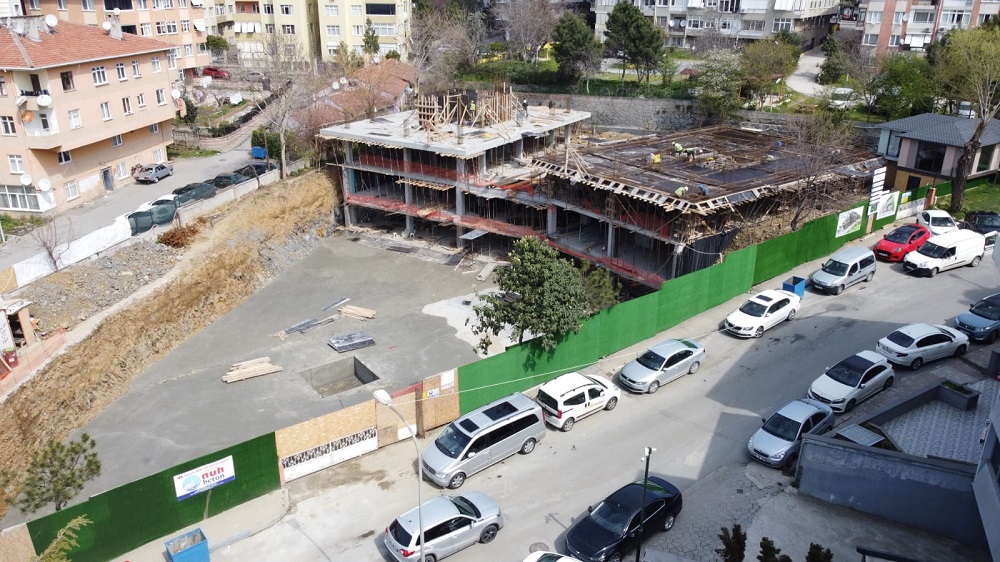

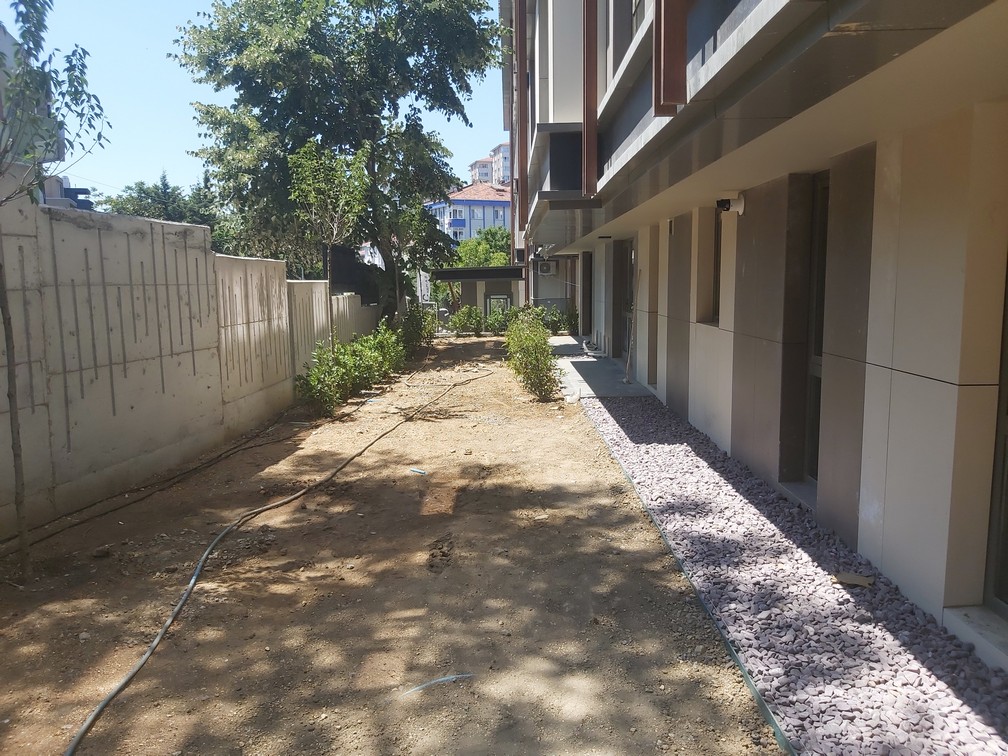

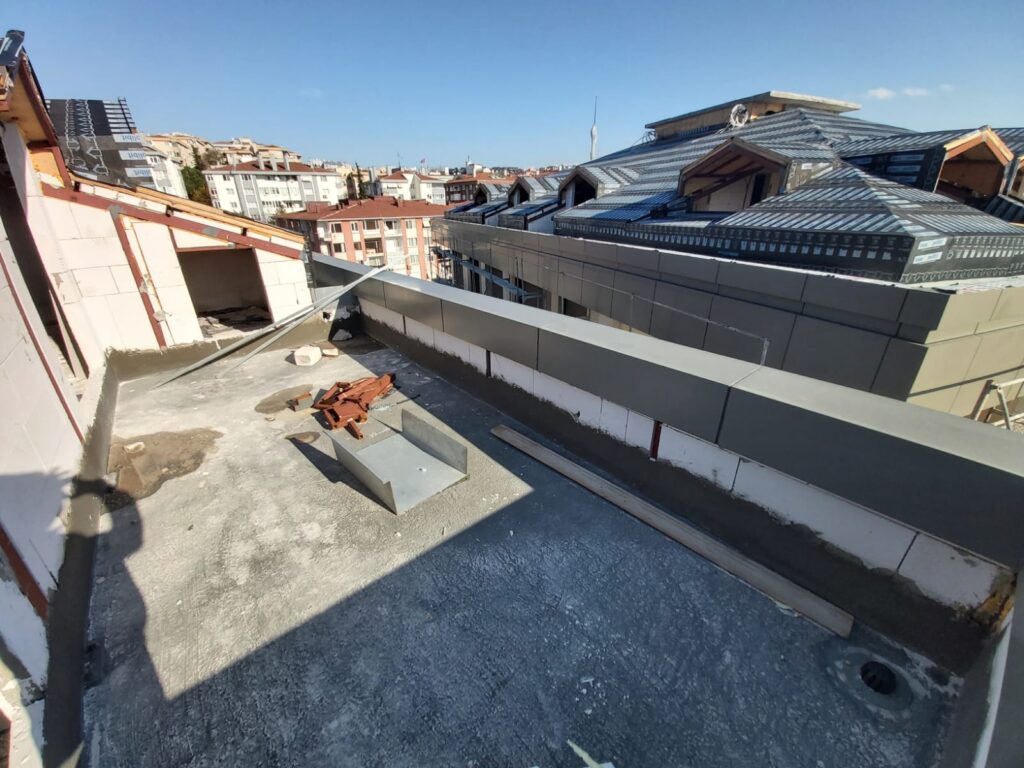

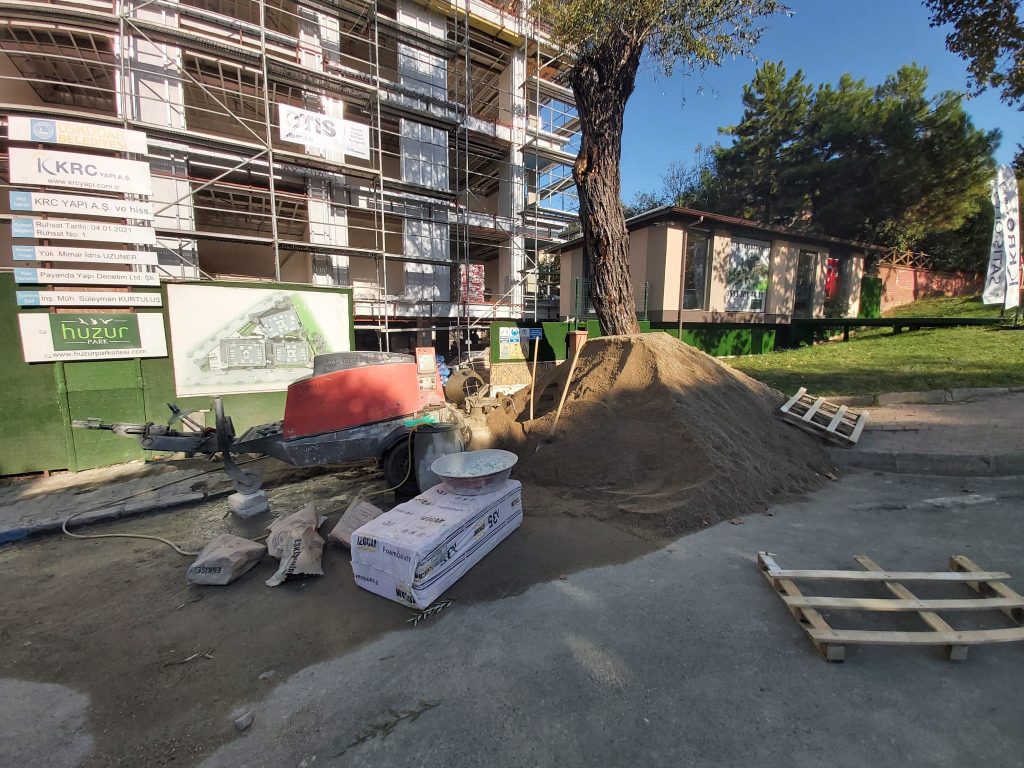

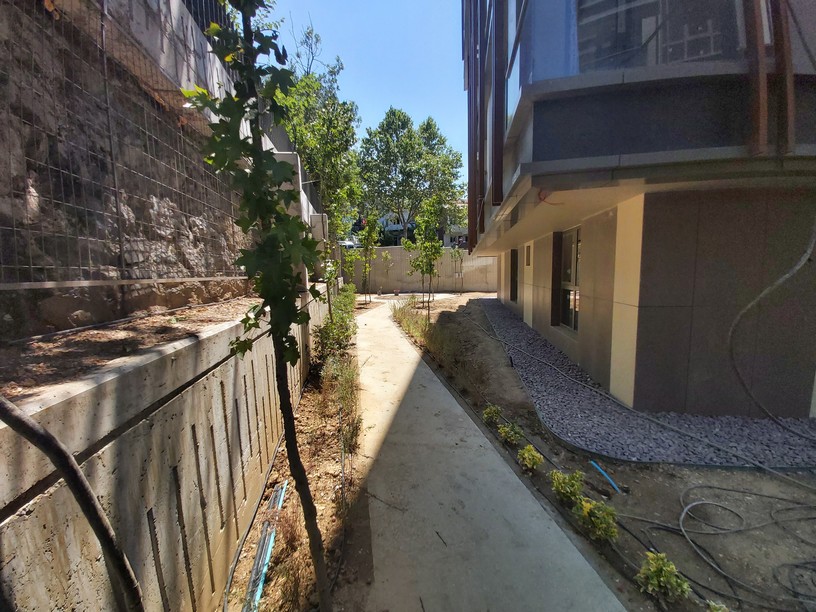

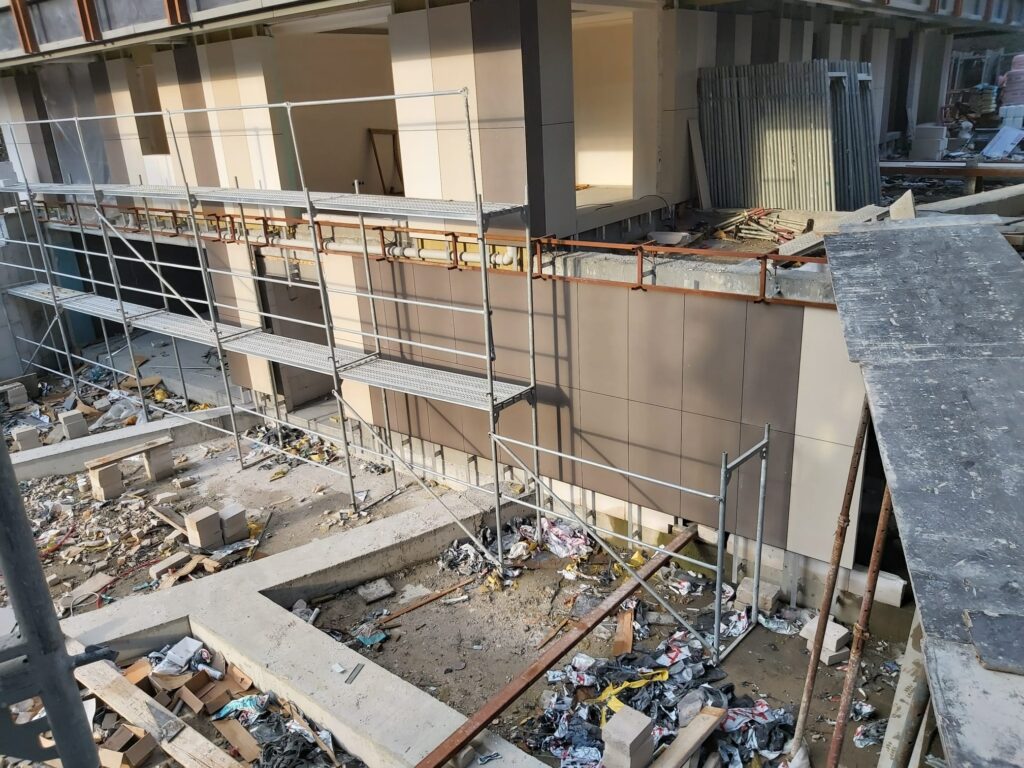

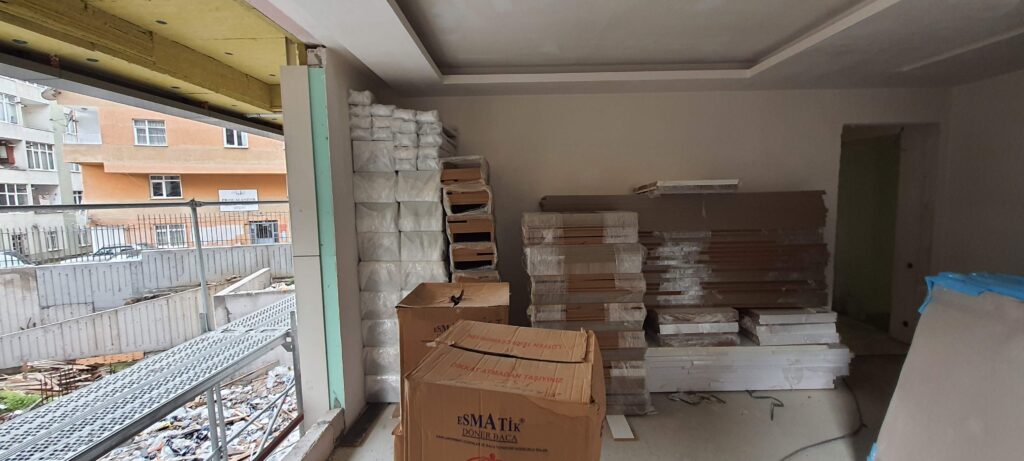

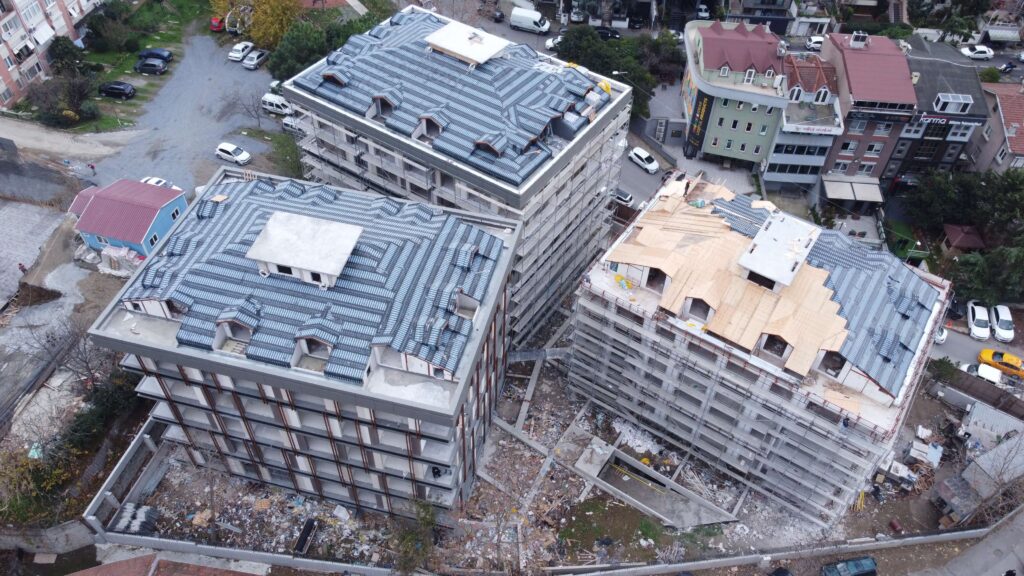

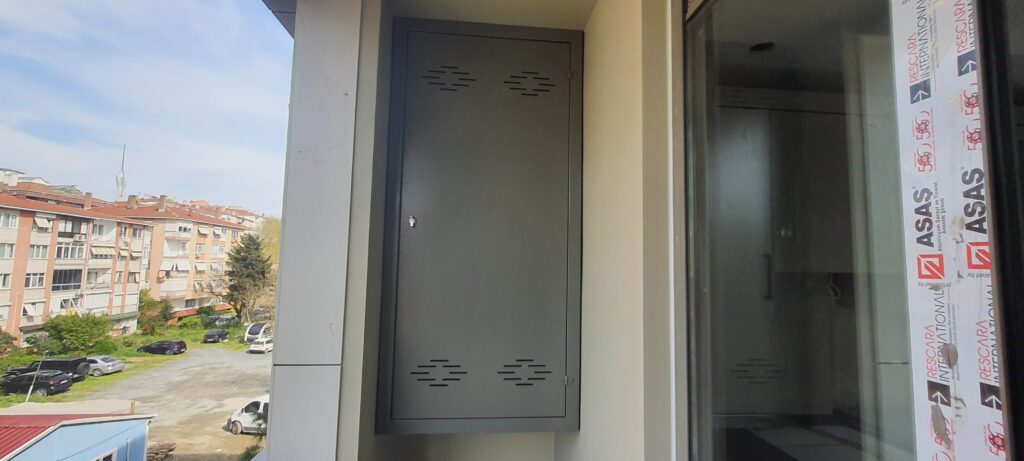

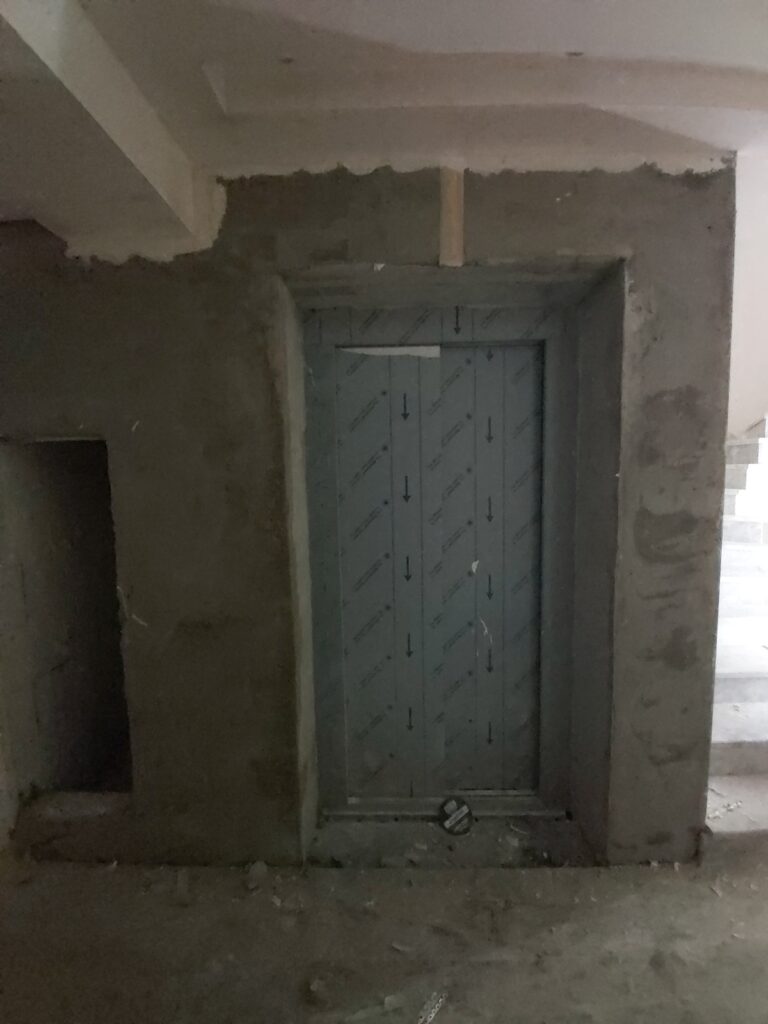

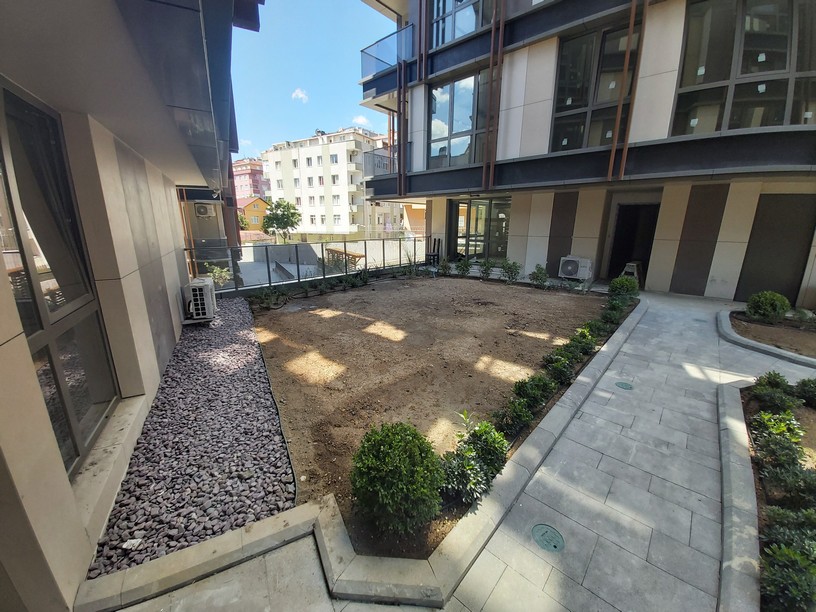

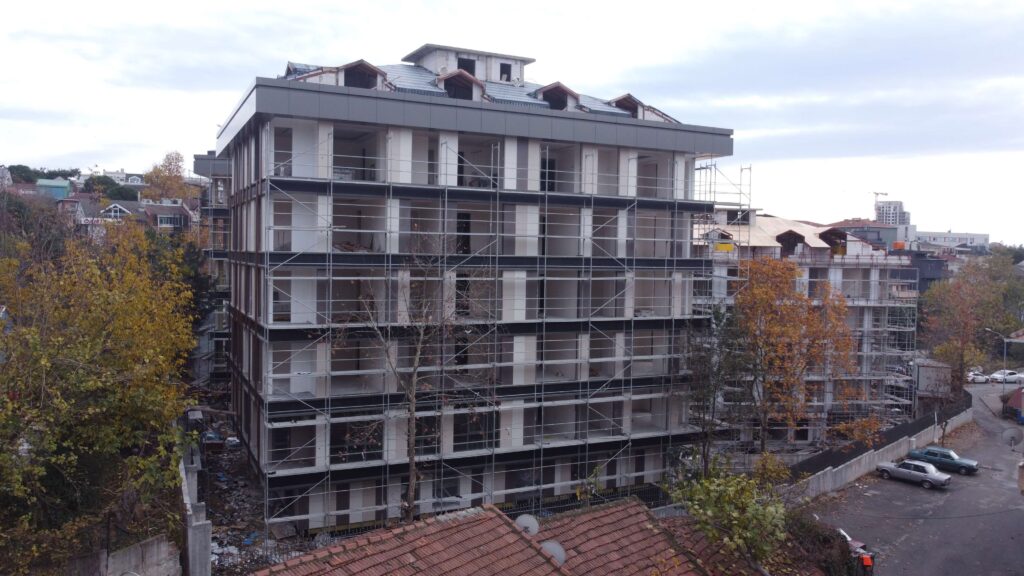

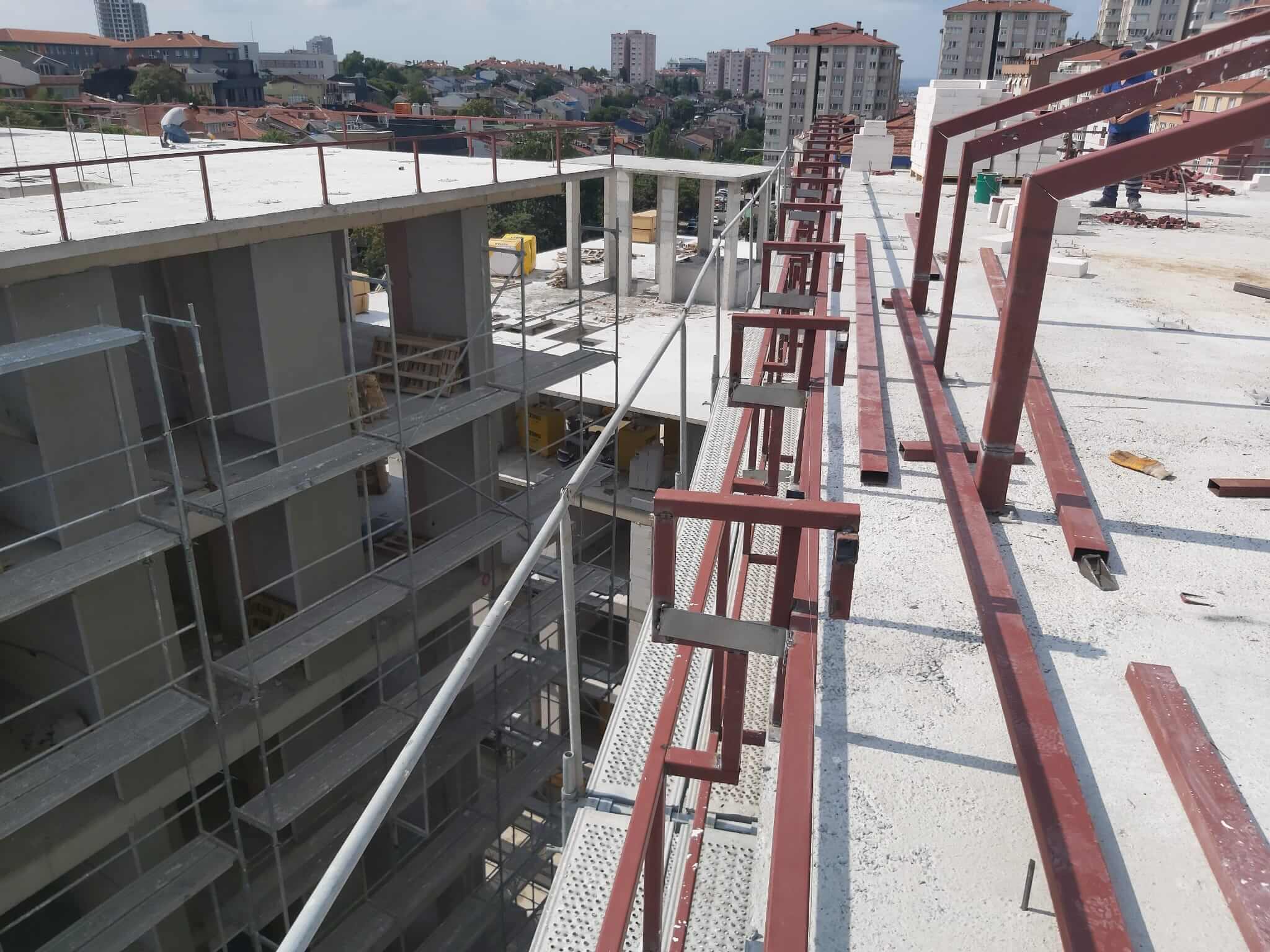

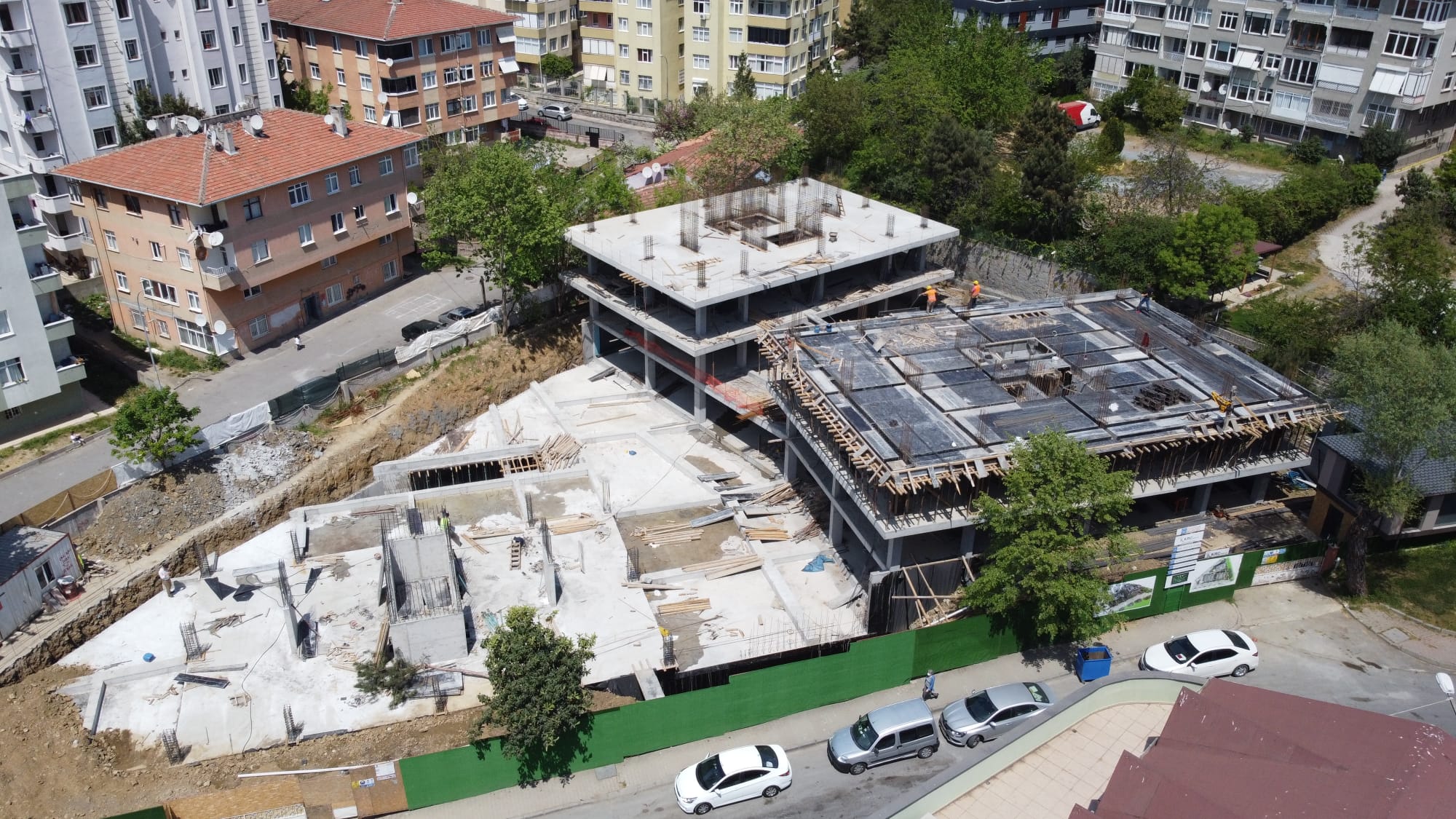

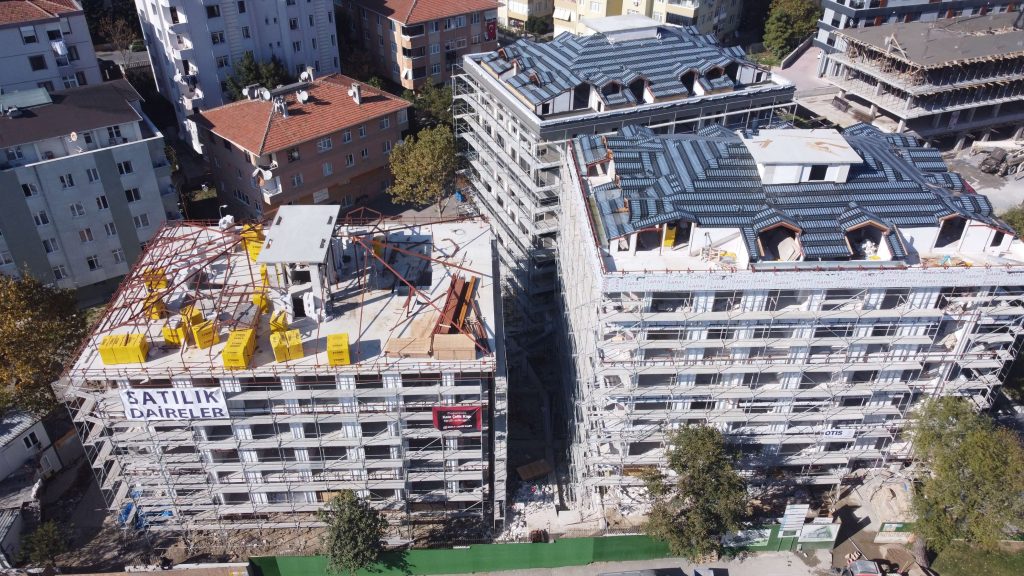

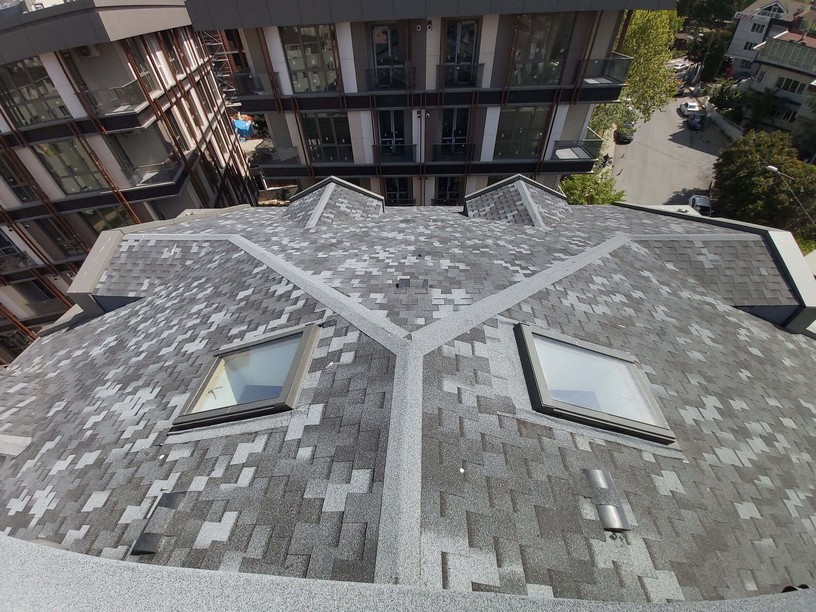

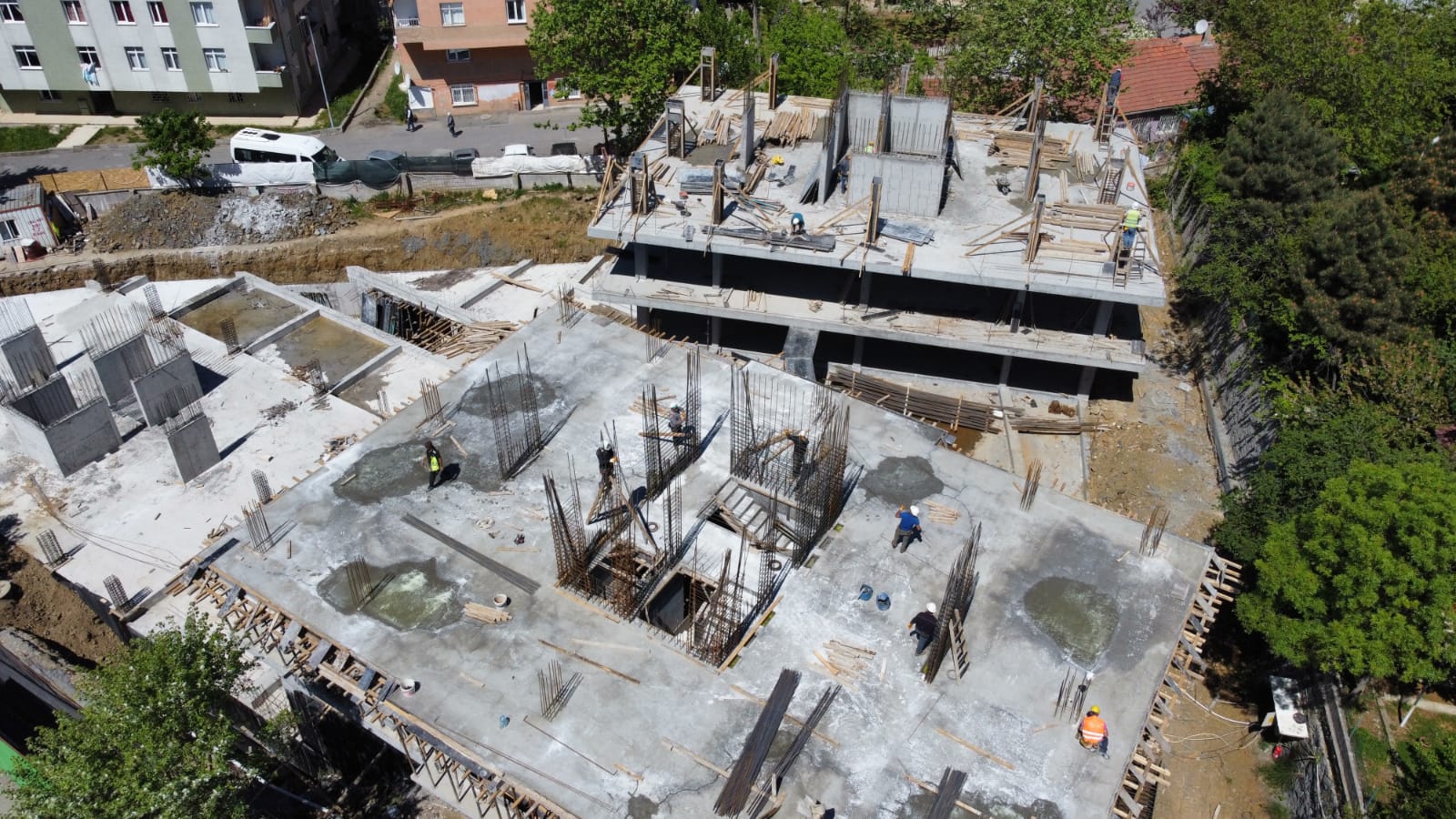

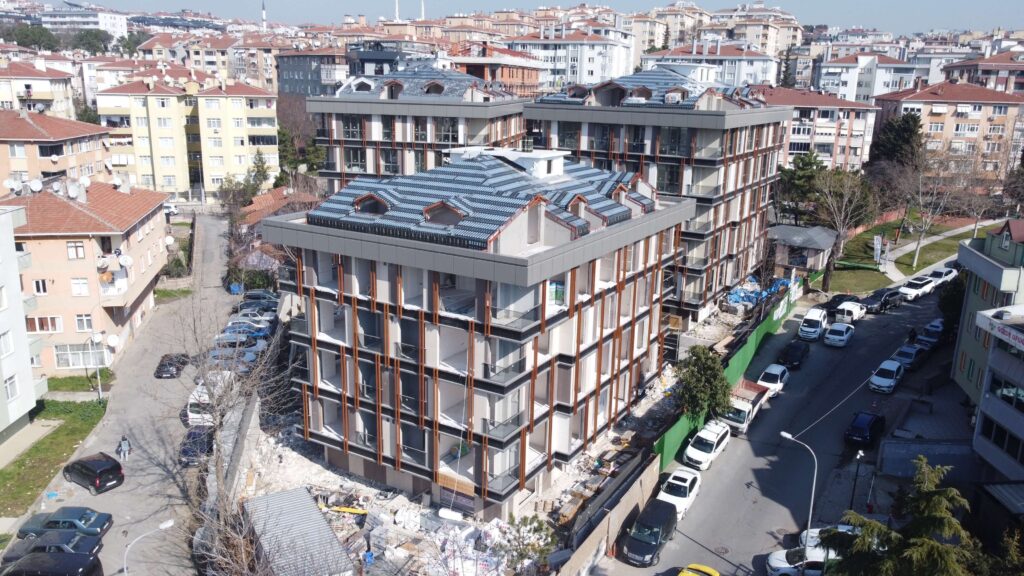

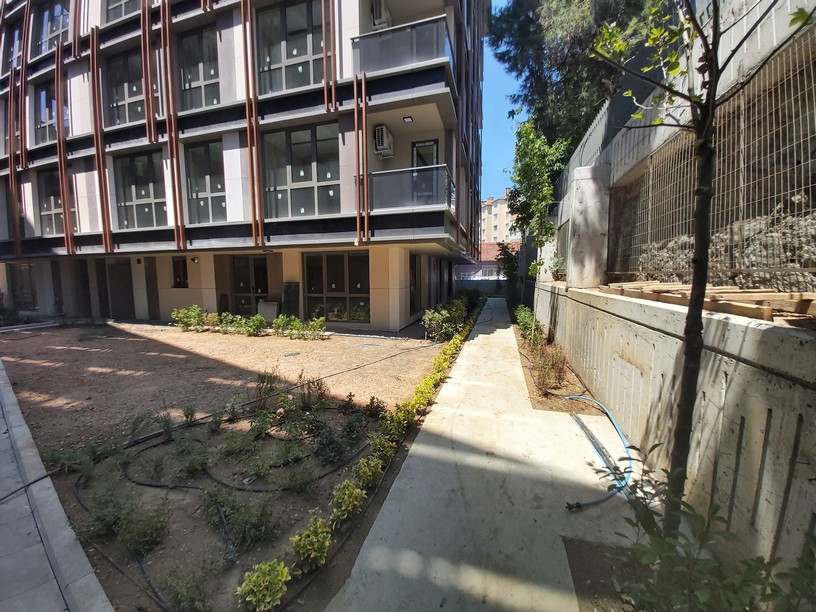

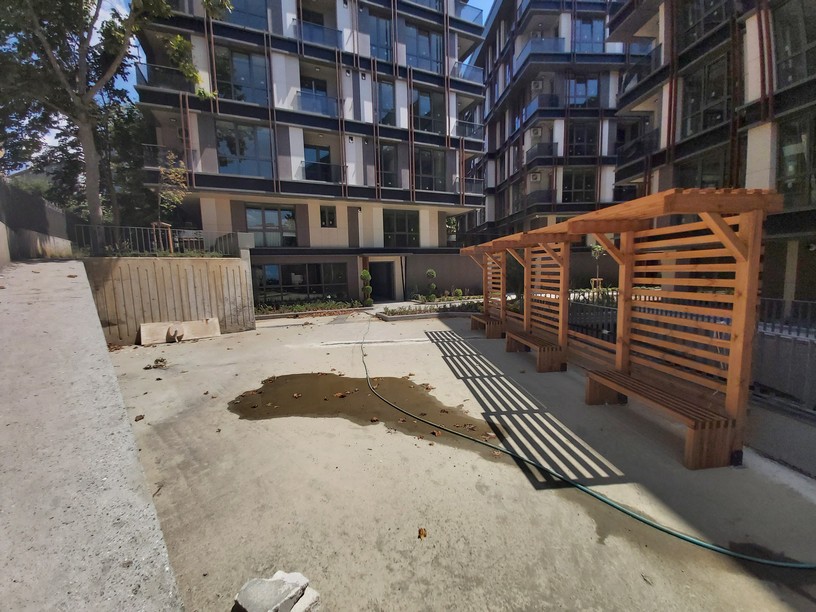

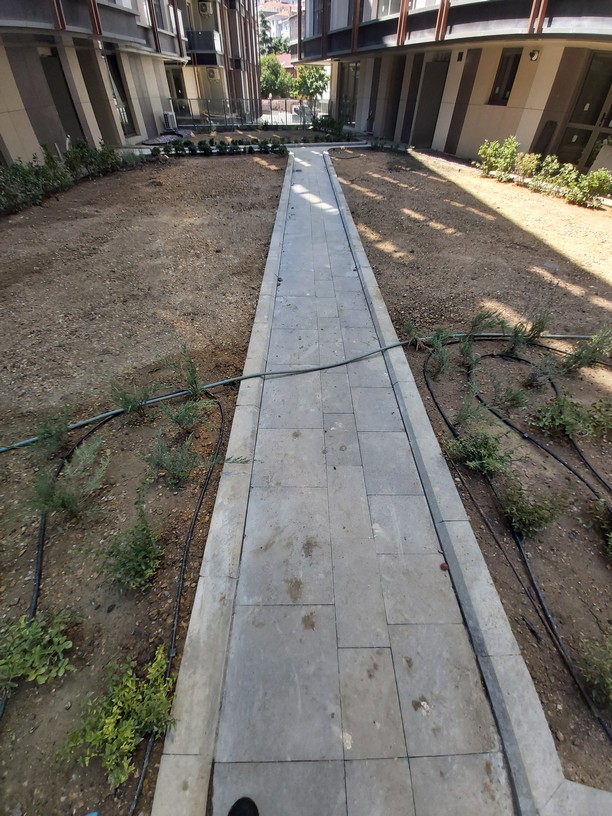

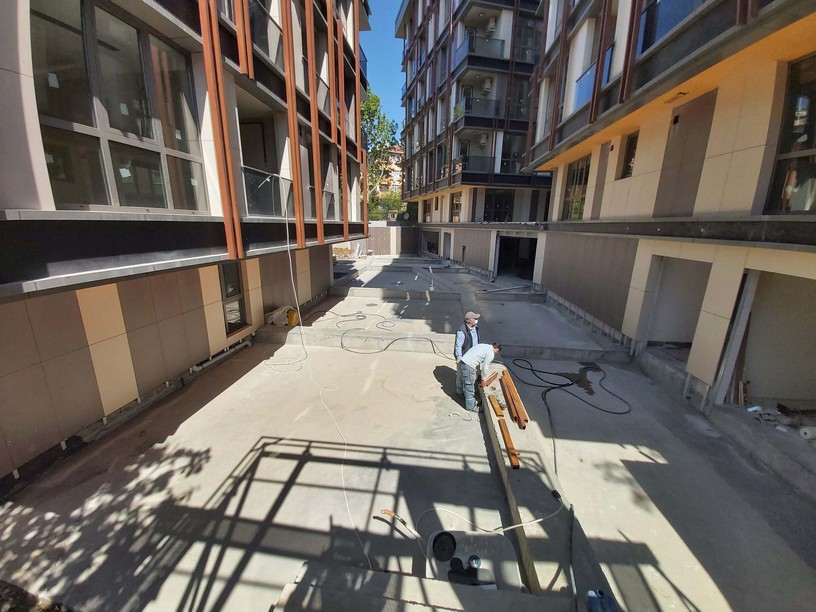

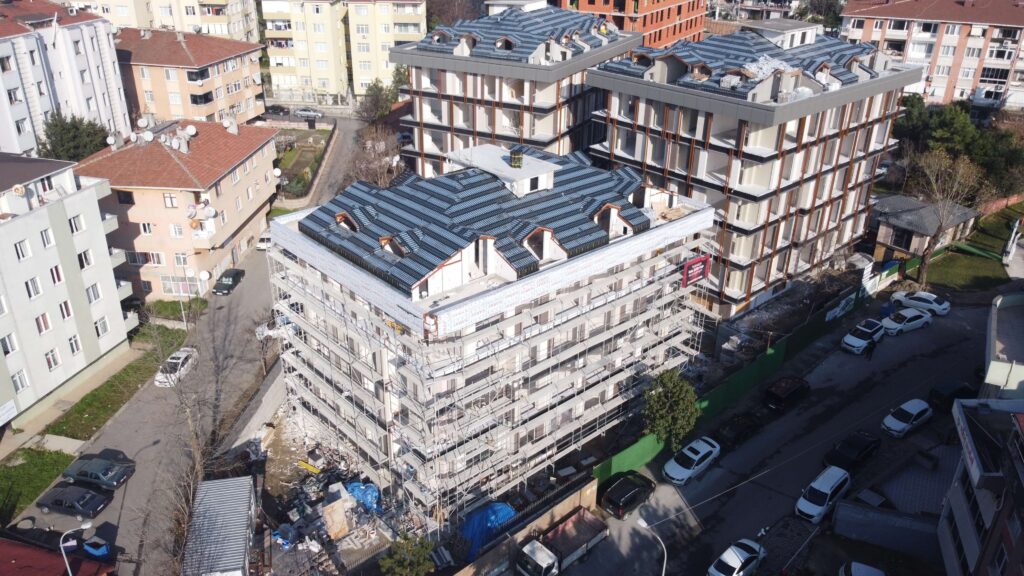

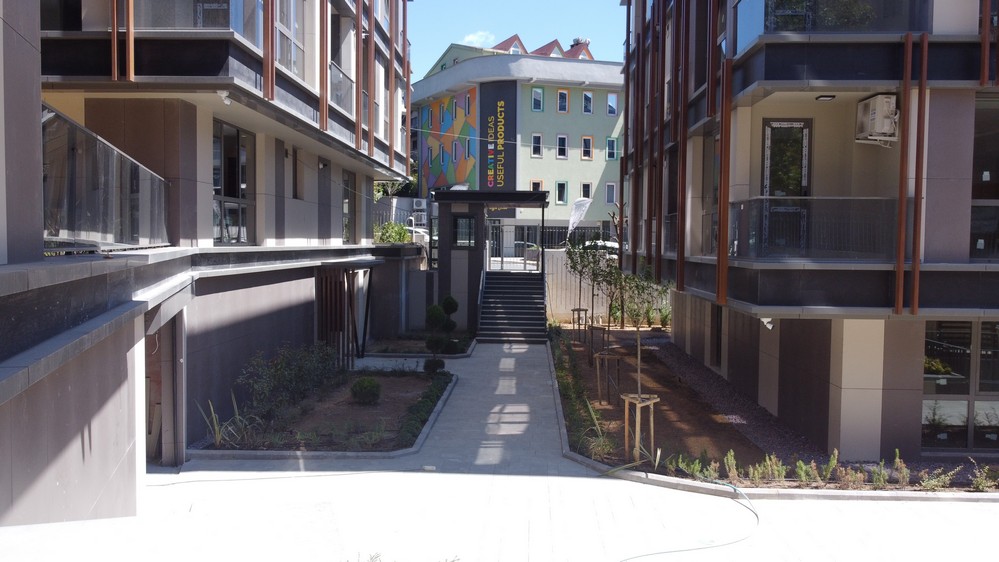

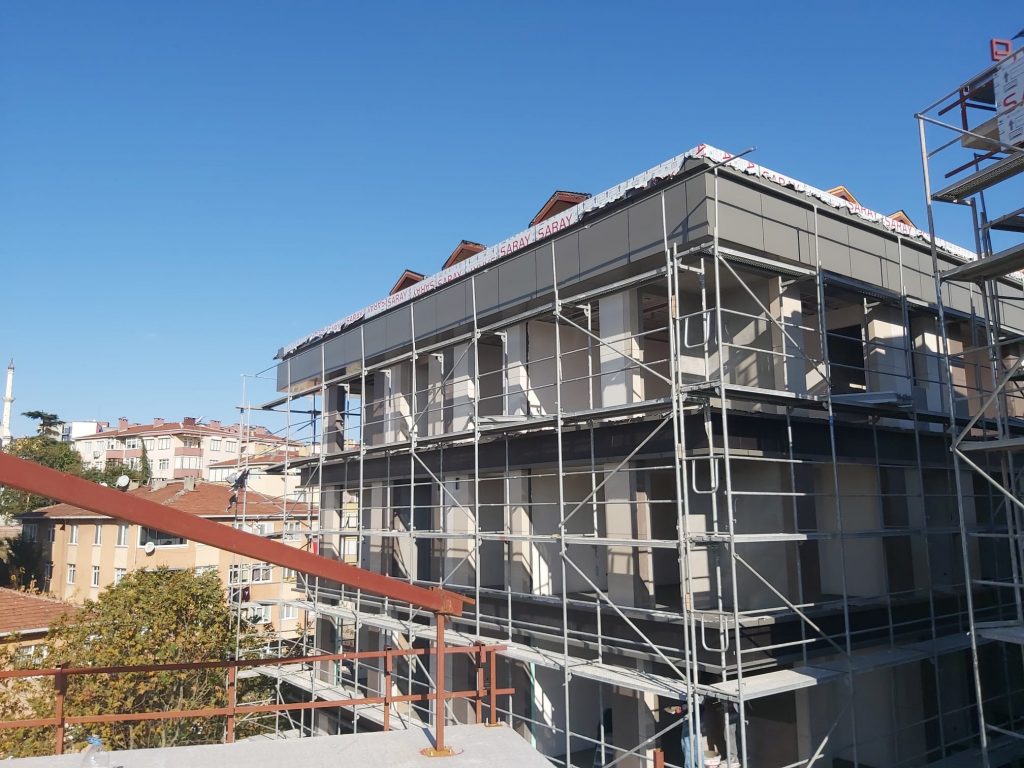

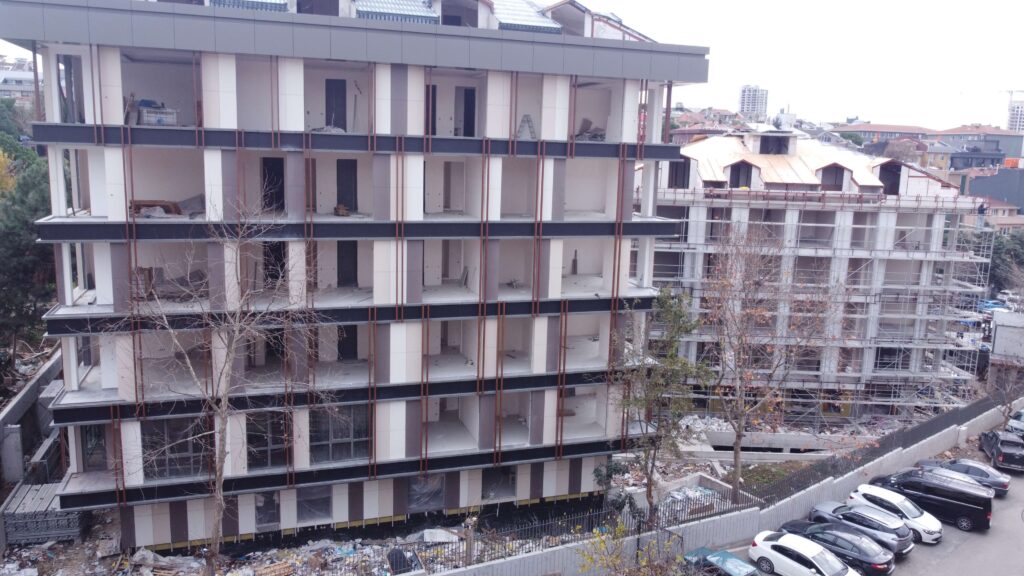

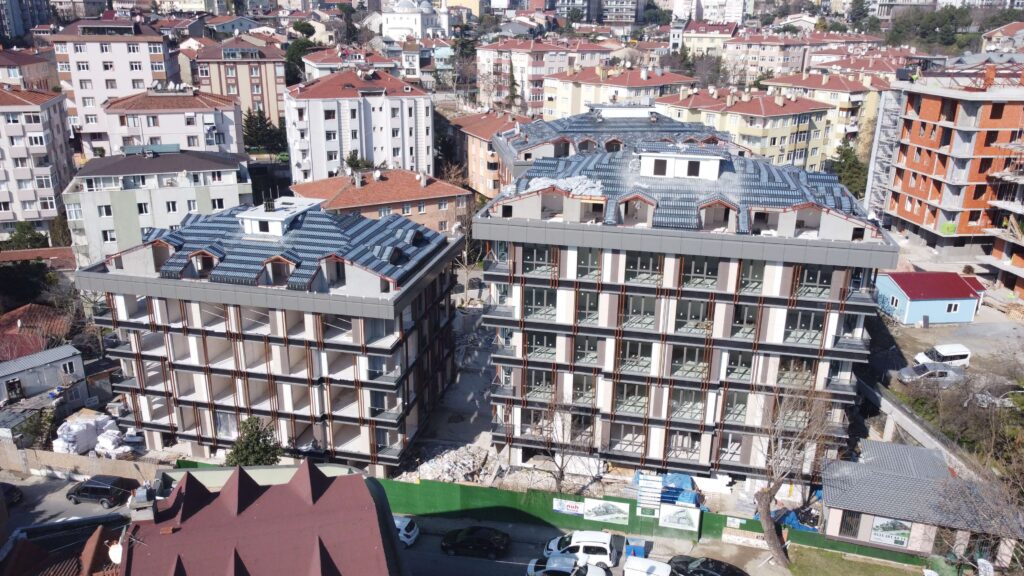

Huzur Park Sitesi şantiyesinde yapılan çalışmaları güncel bir şekilde buradan takip edebilirsiniz.

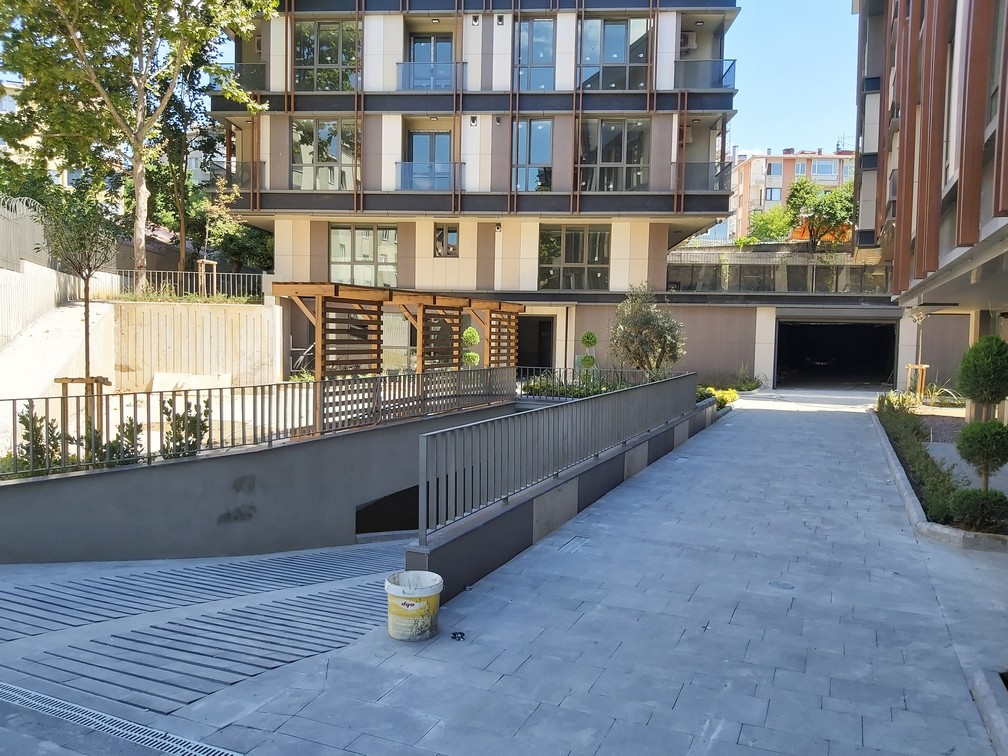

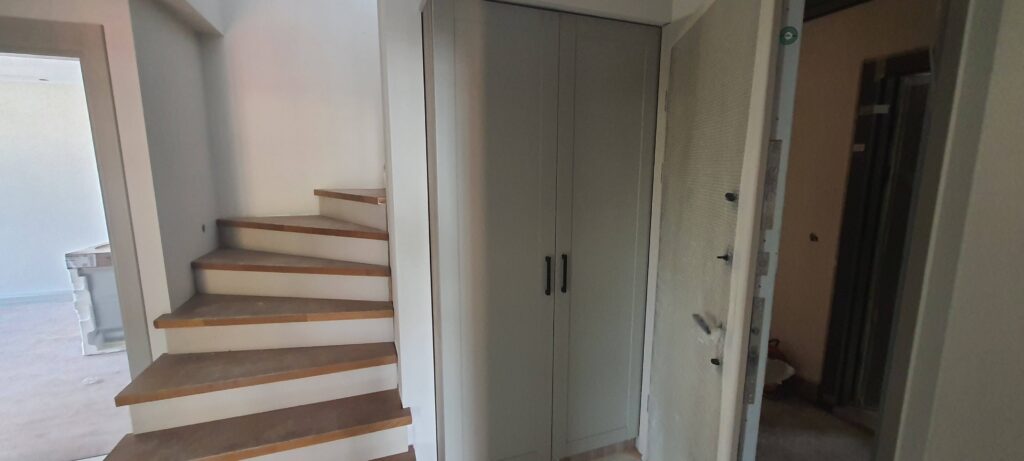

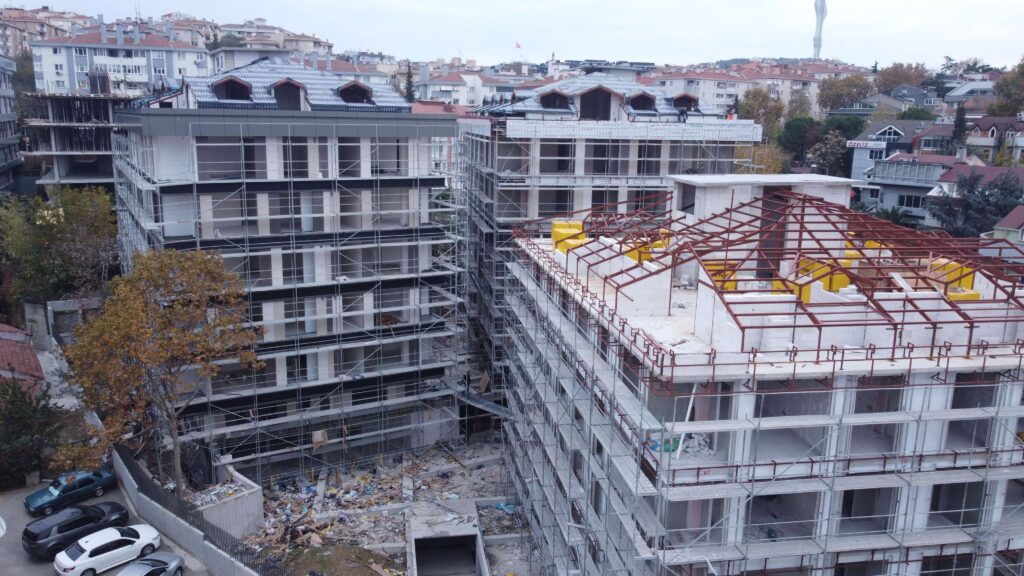

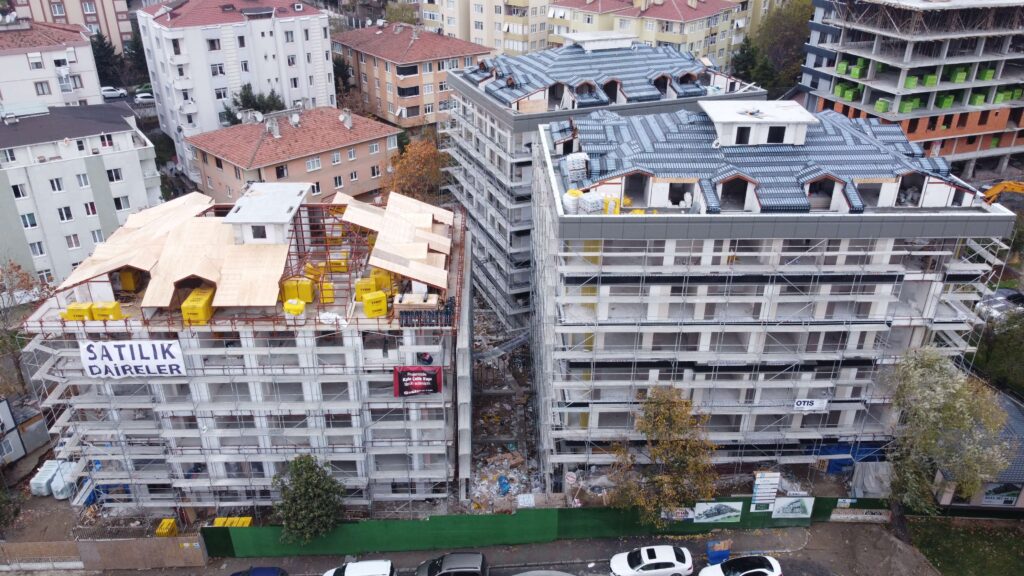

  • Site çevresinde dış duvar perde çalışmaları tamamlandı.

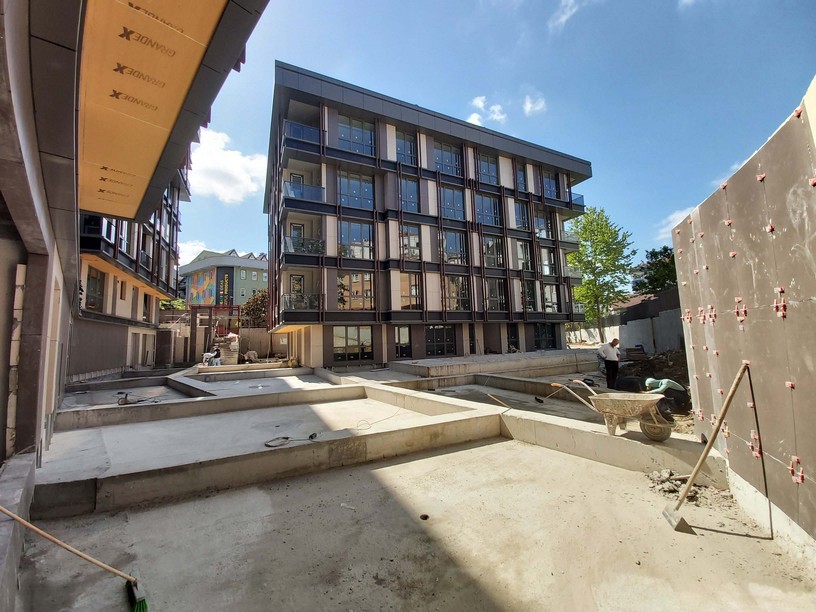

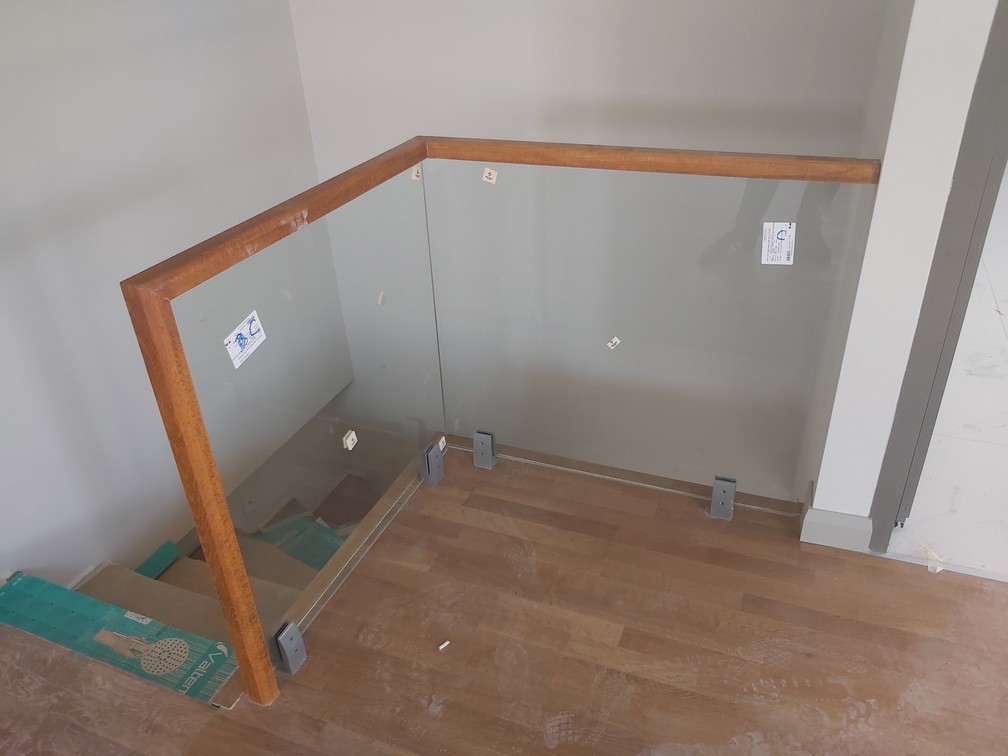

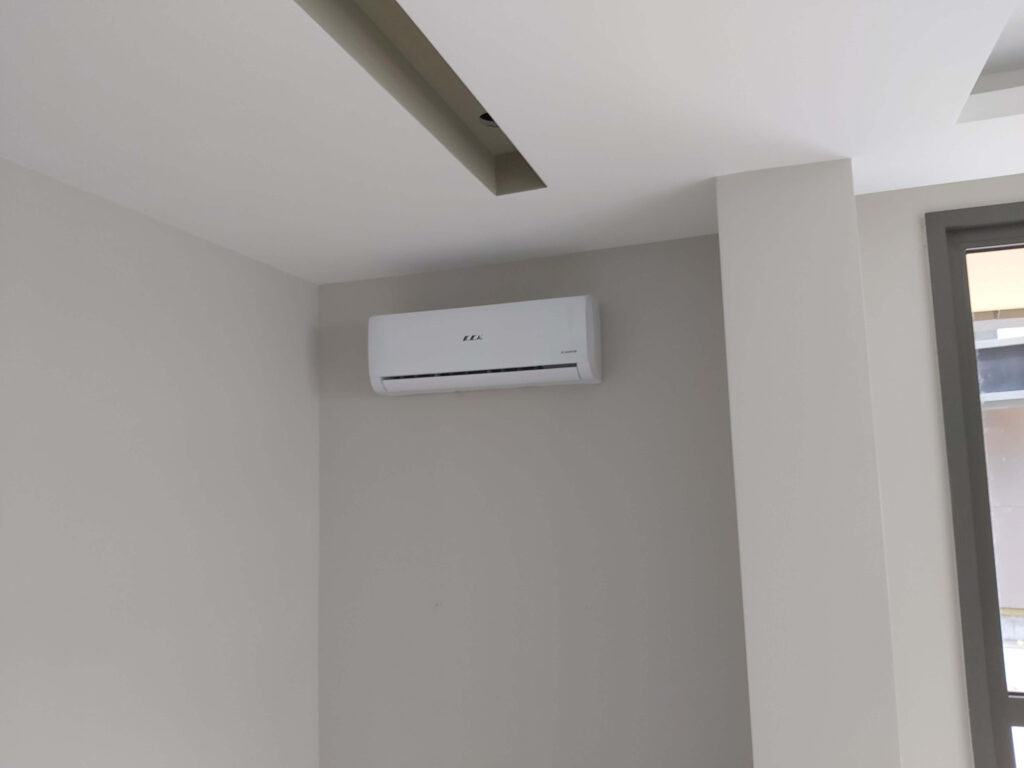

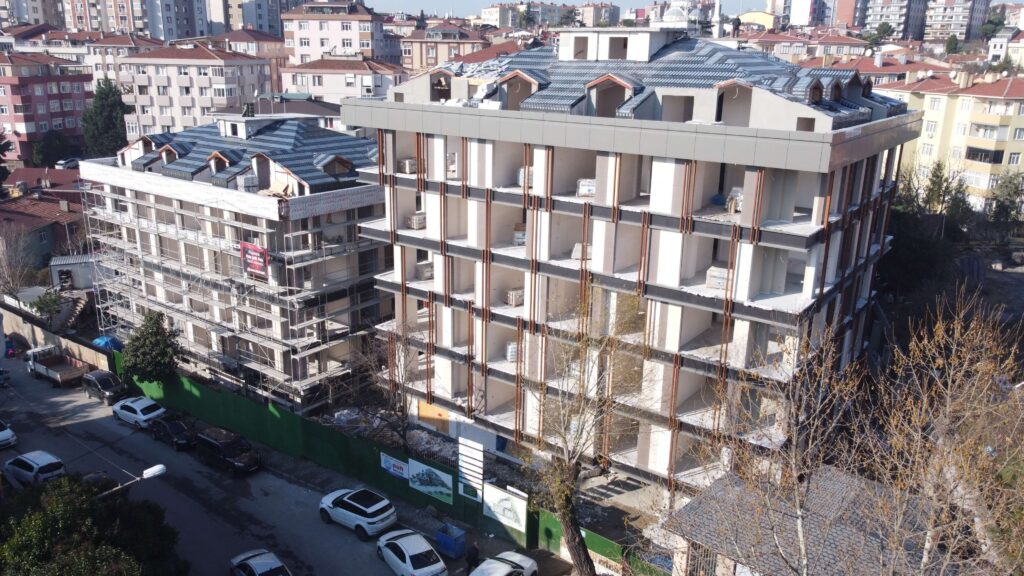

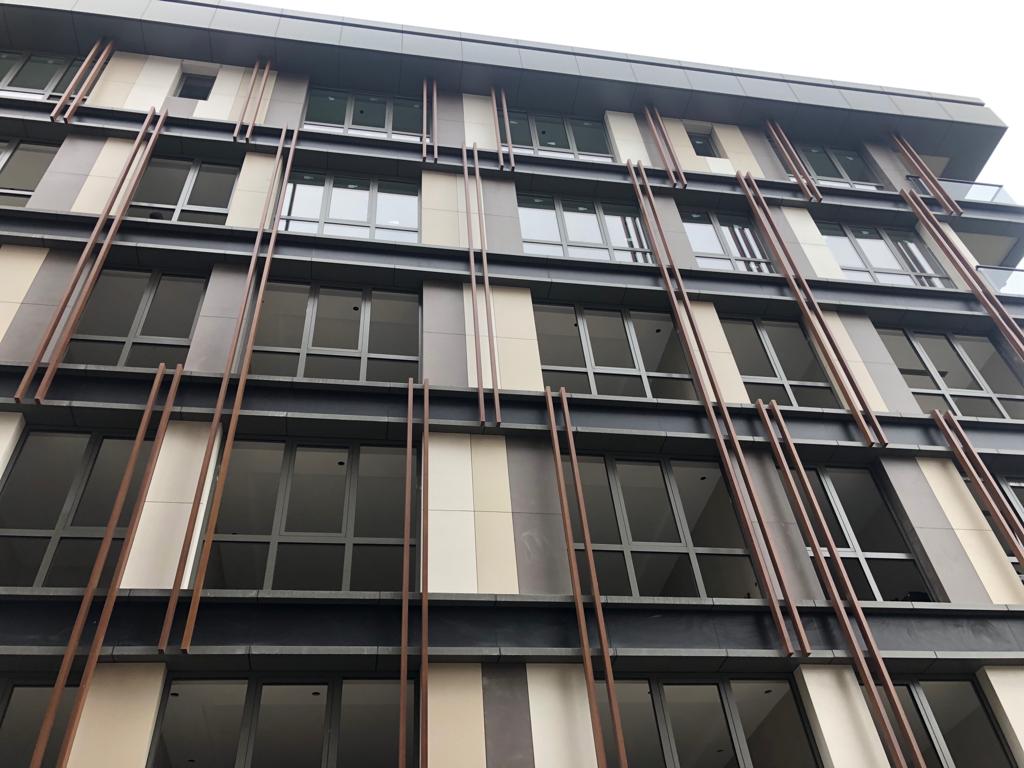

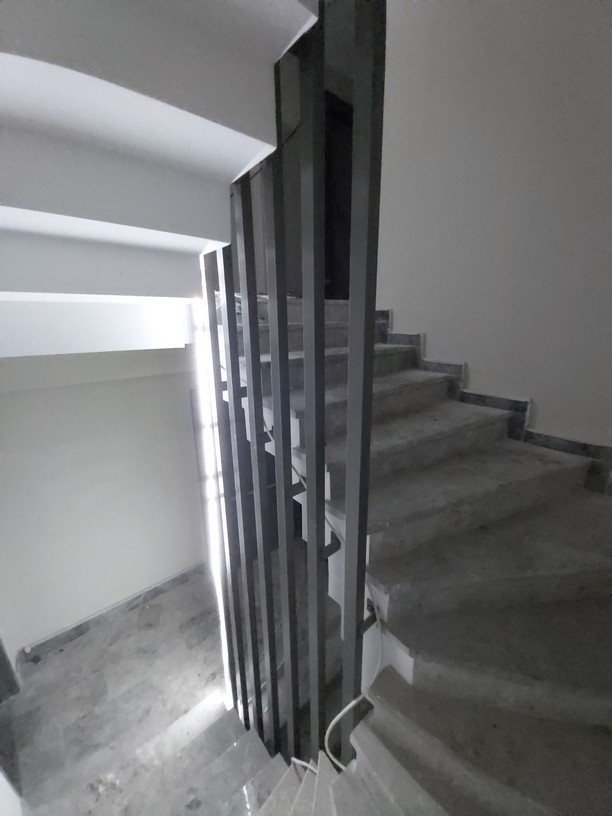

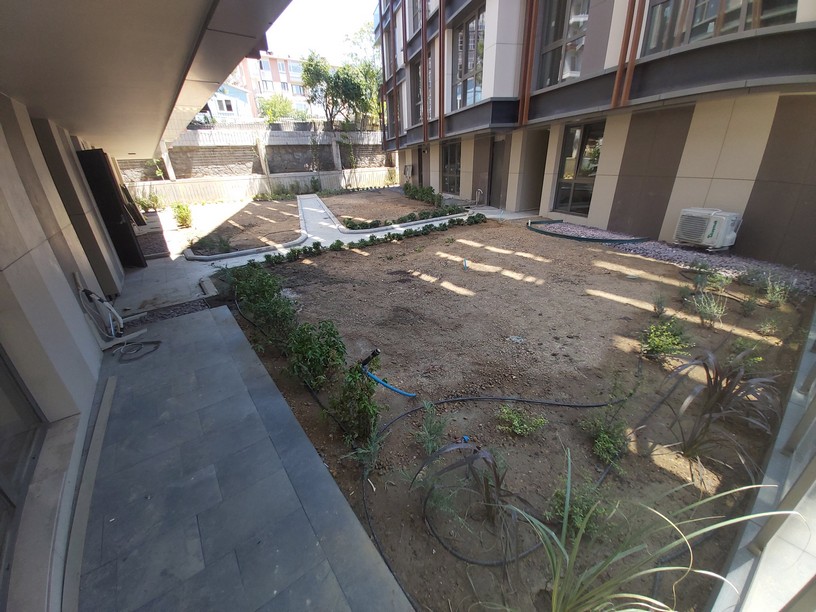

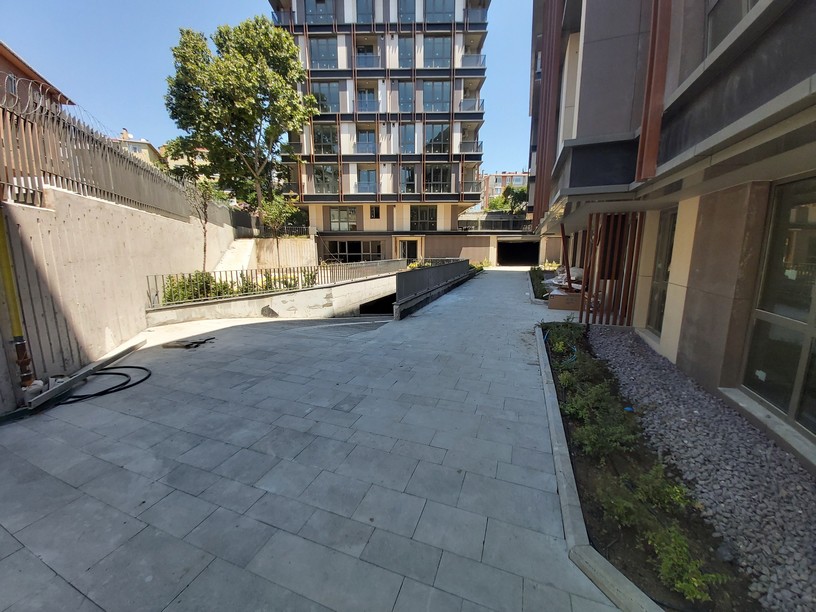

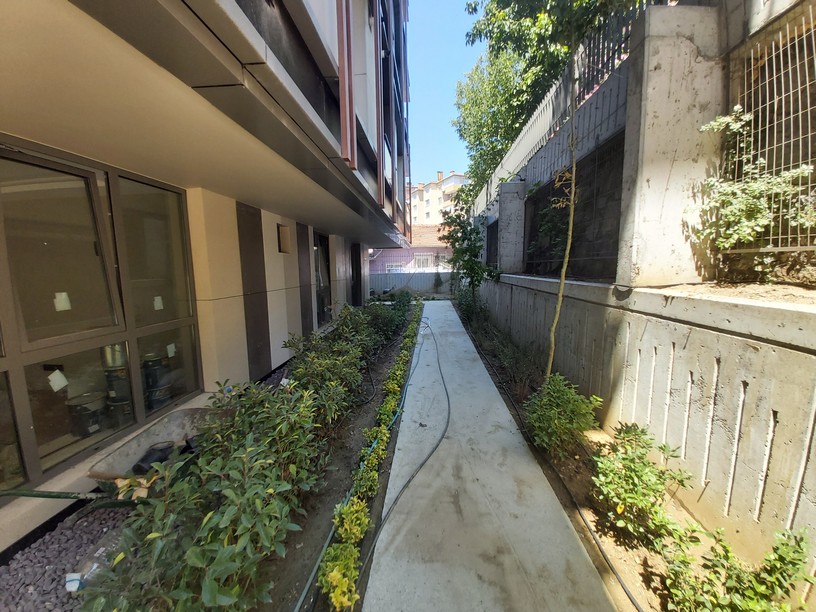

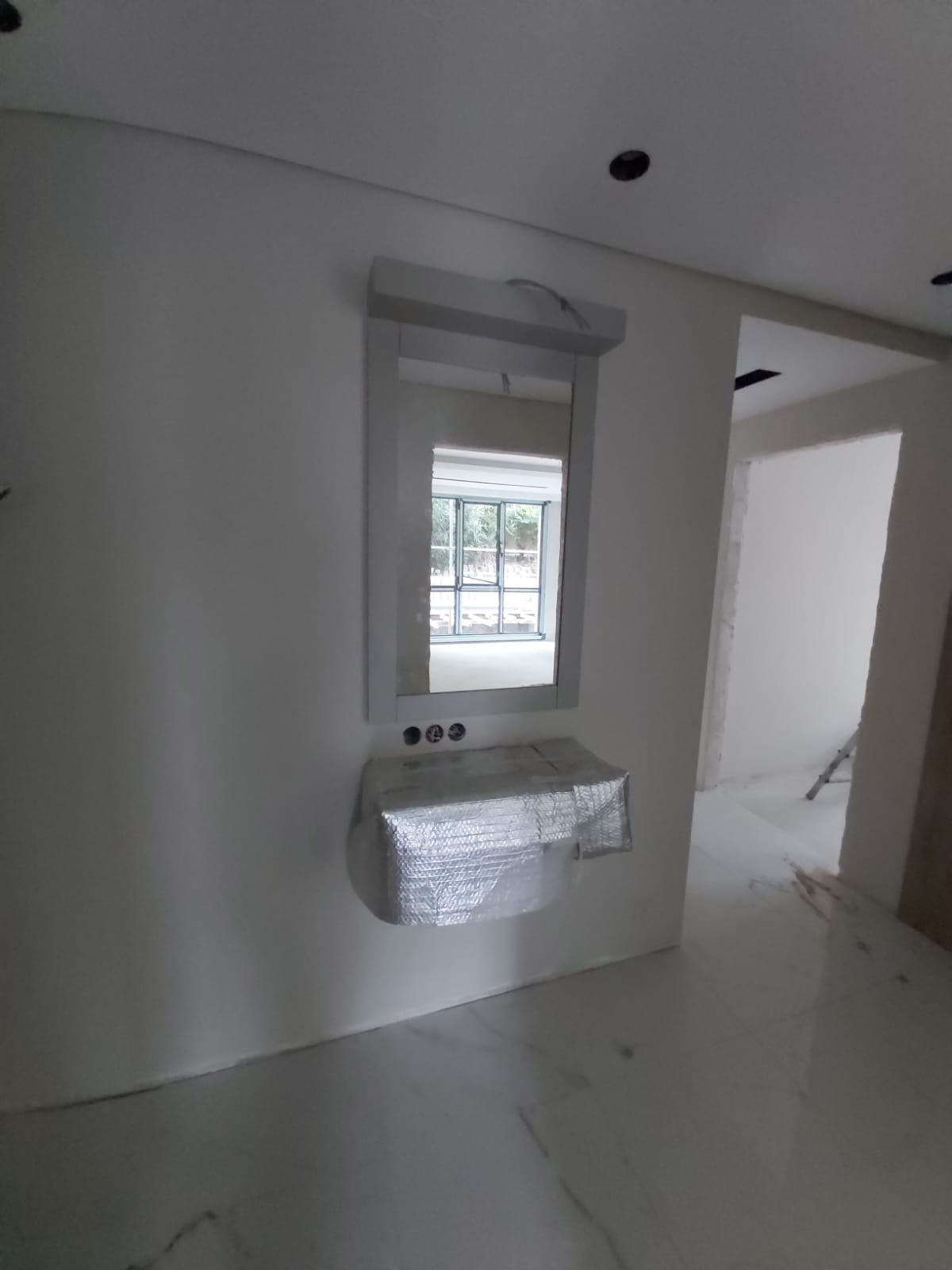

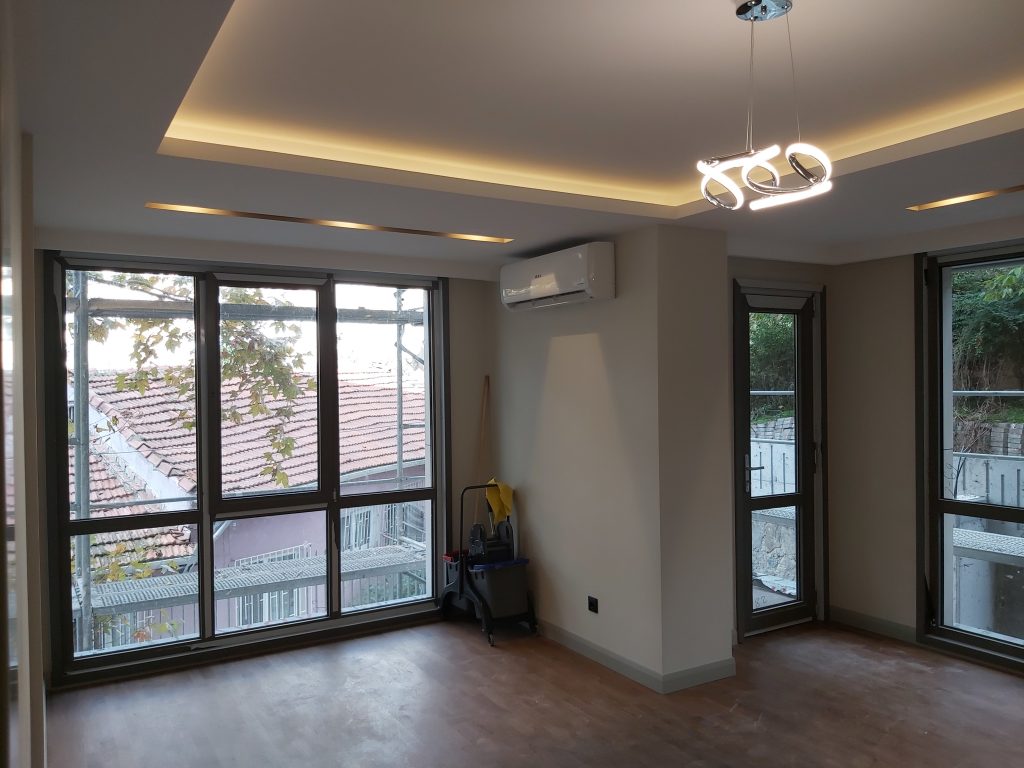

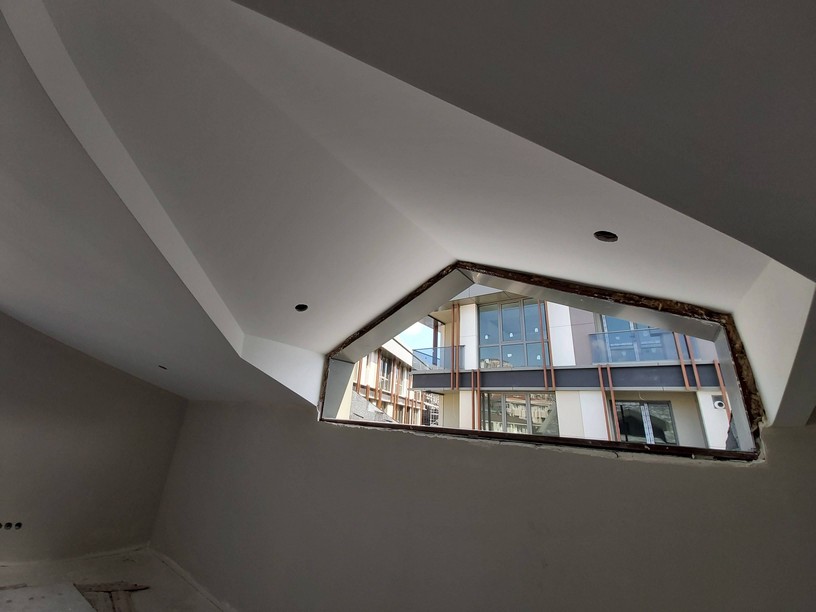

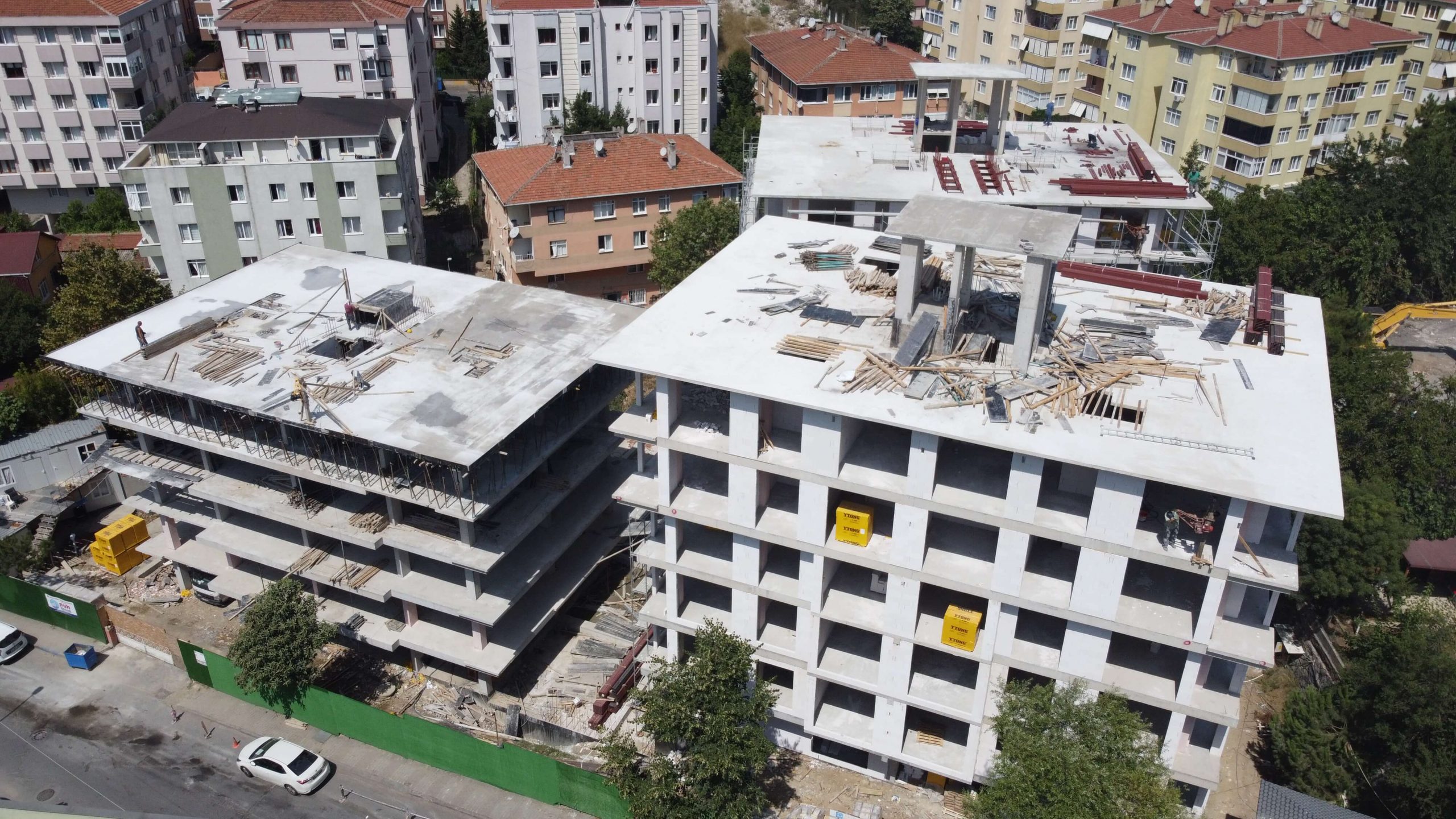

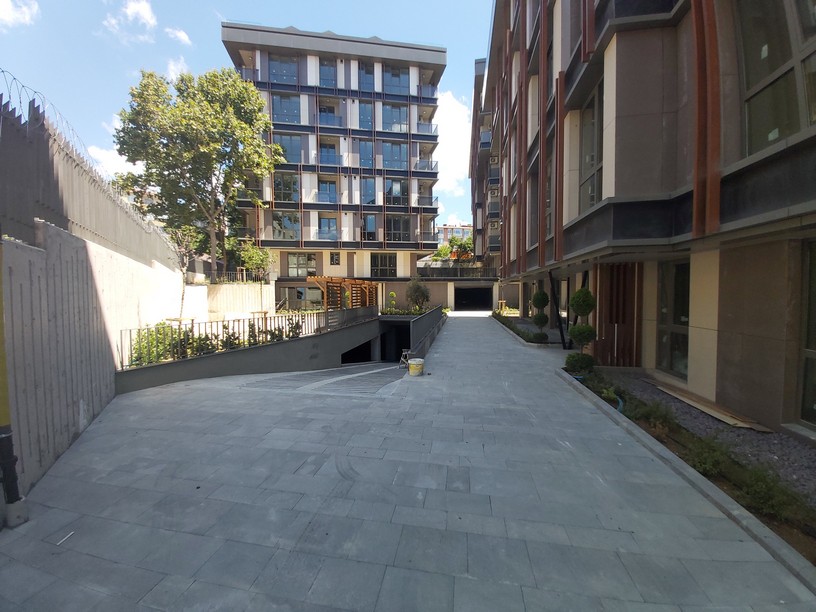

  • Site çevresine korkuluk imalatı devam ediyor.

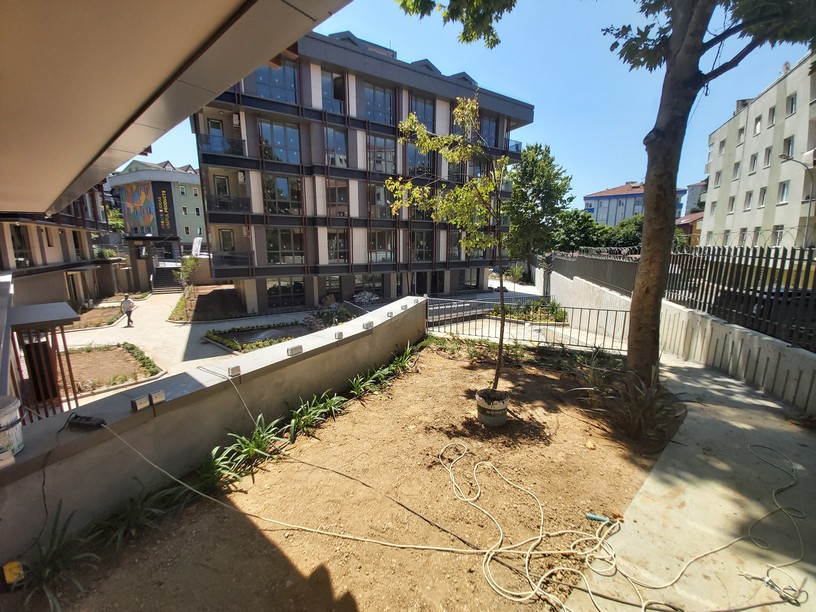

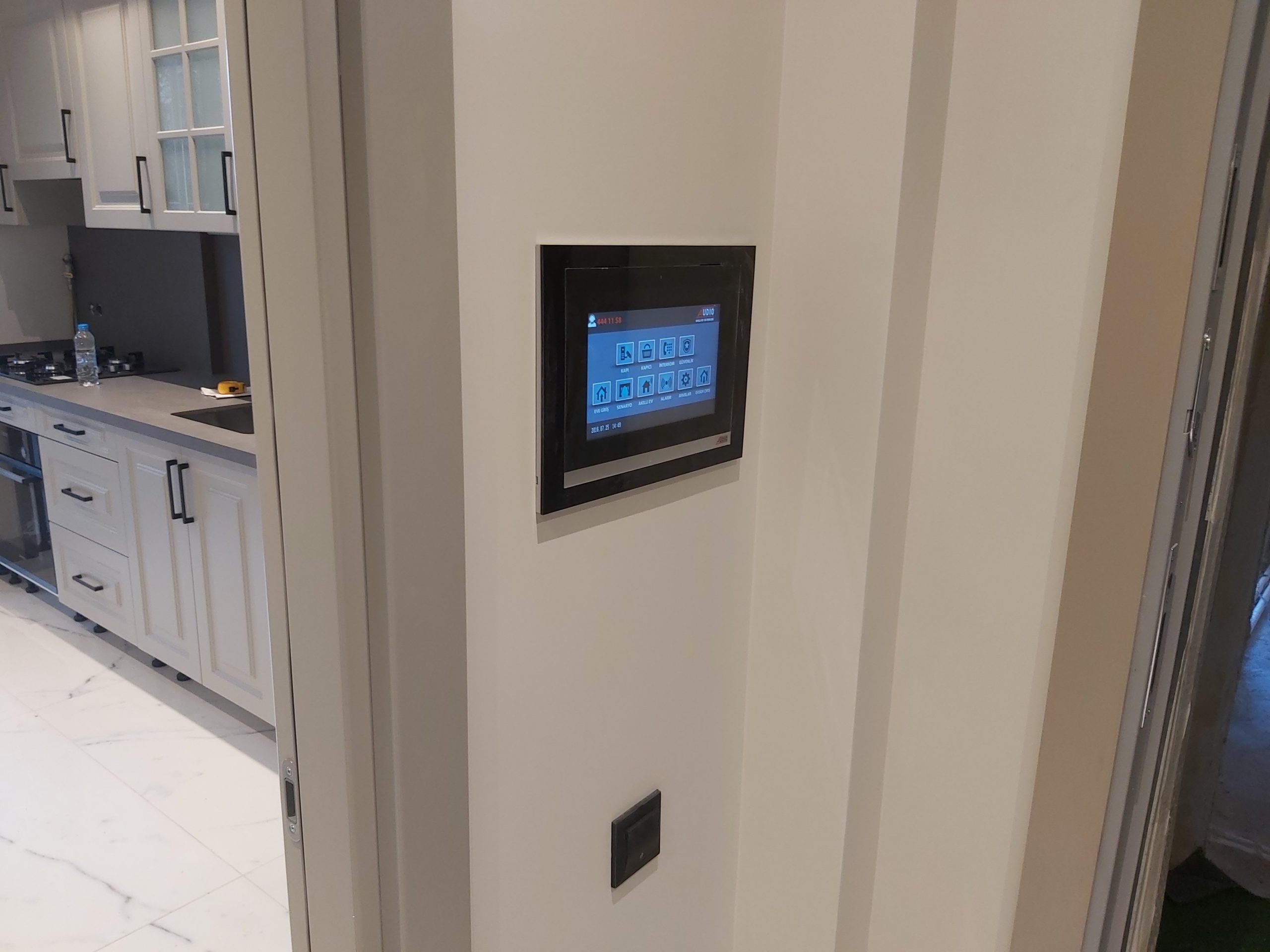

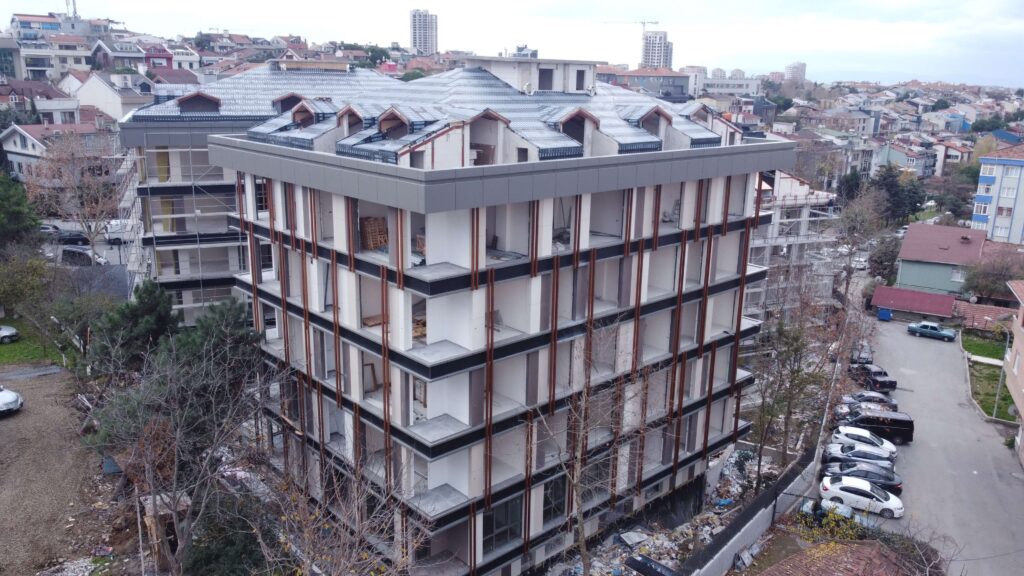

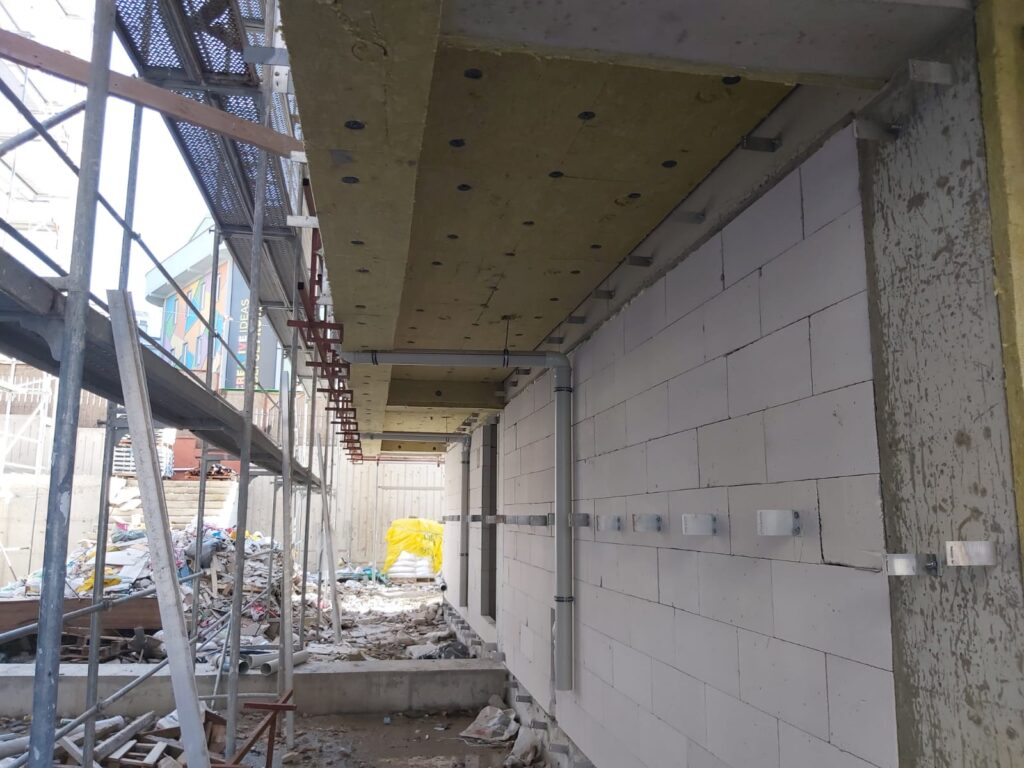

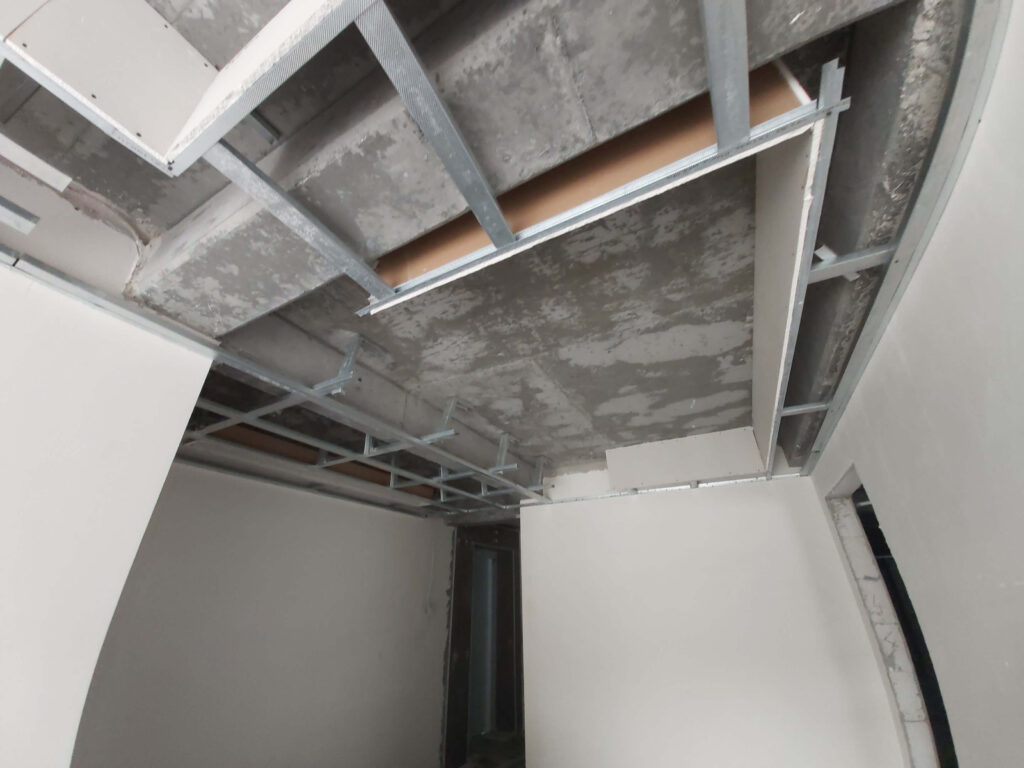

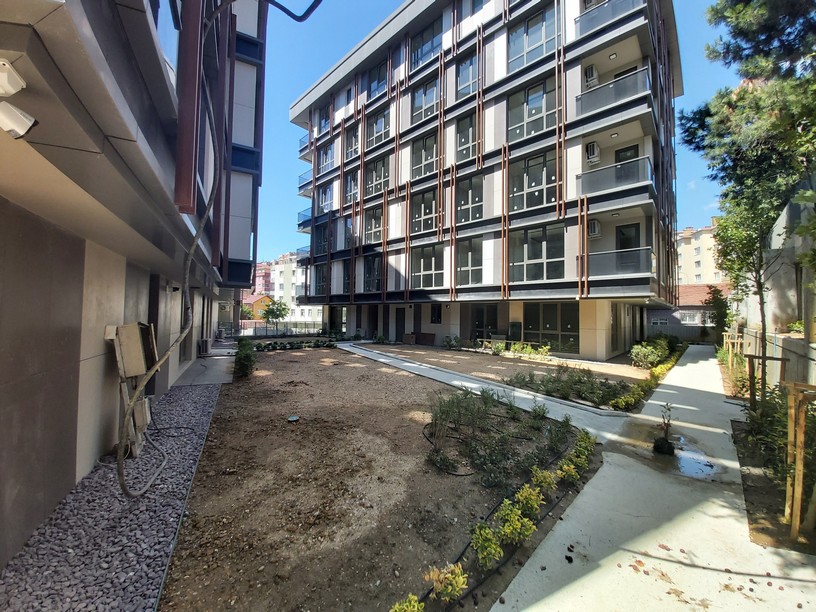

  • A blok mantolama imalatı tamamlandı.

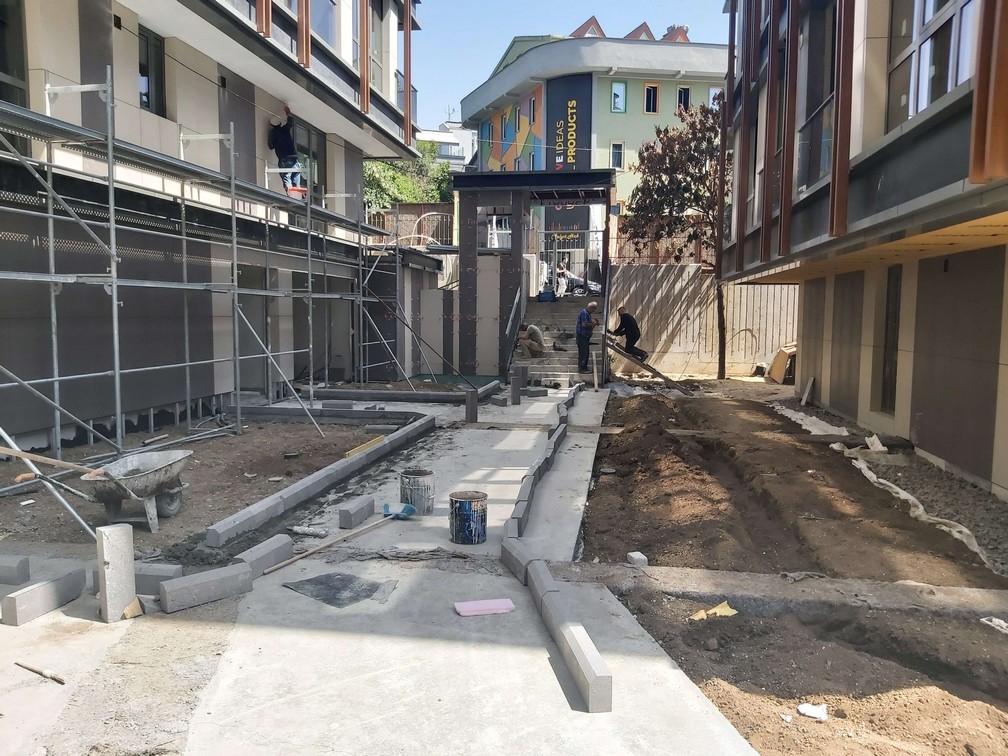

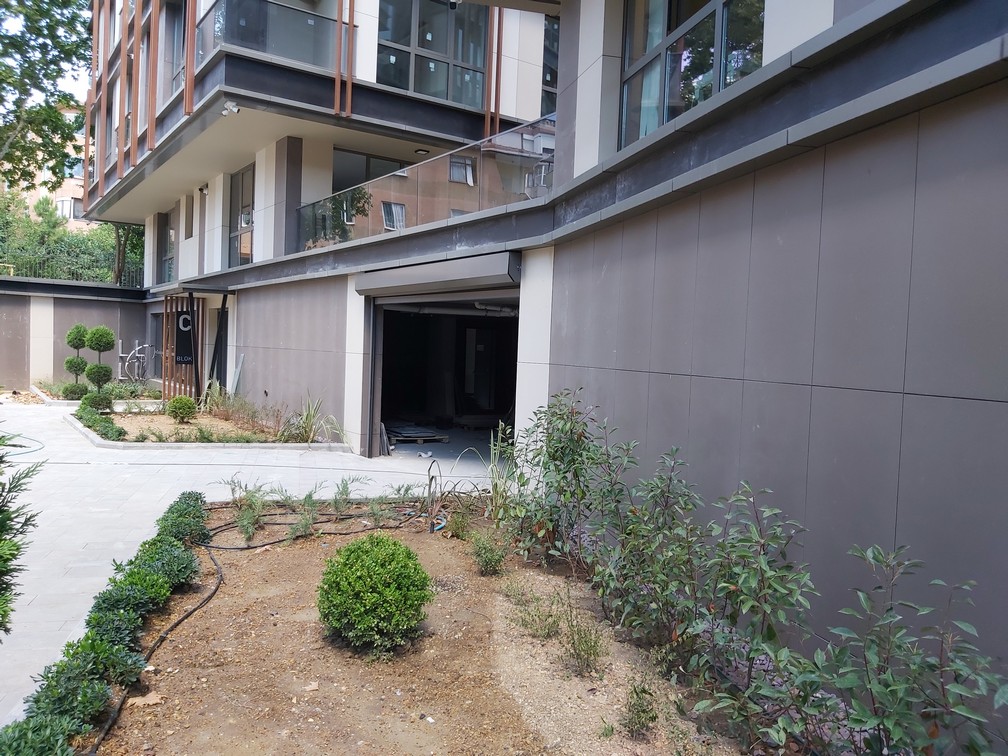

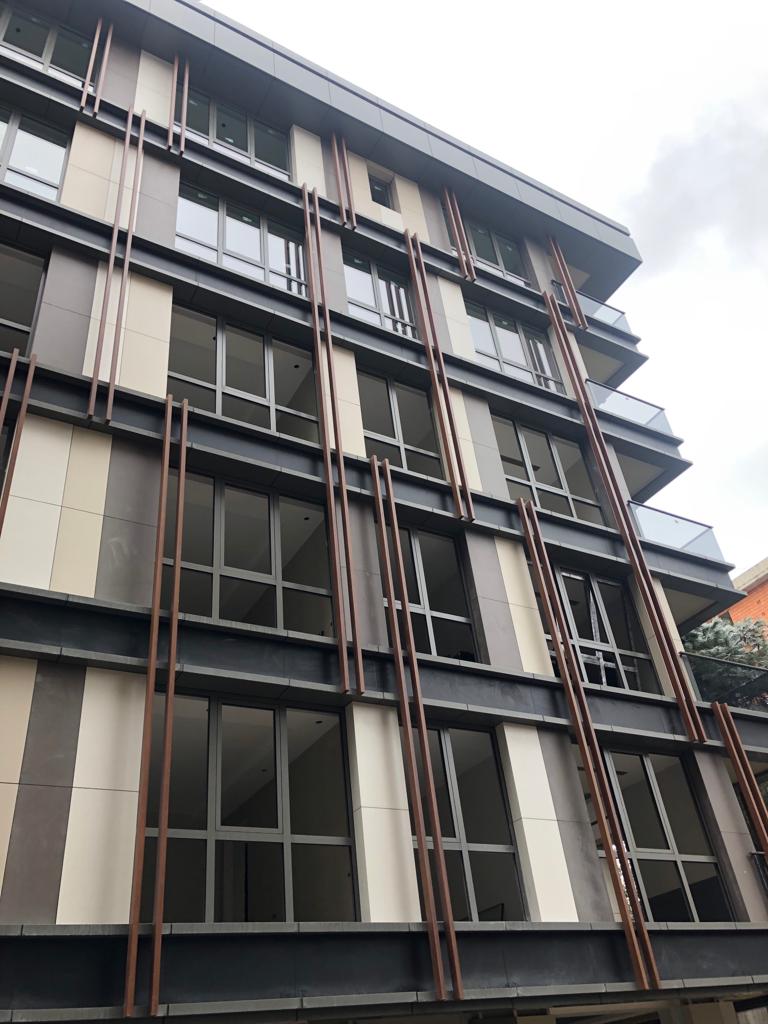

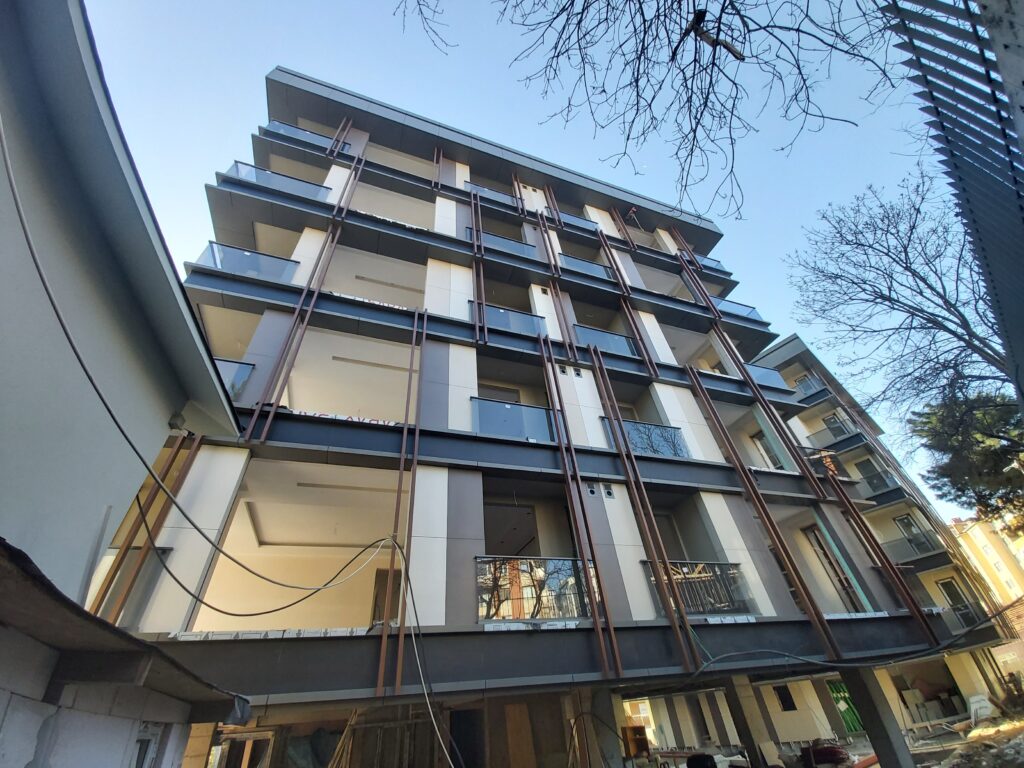

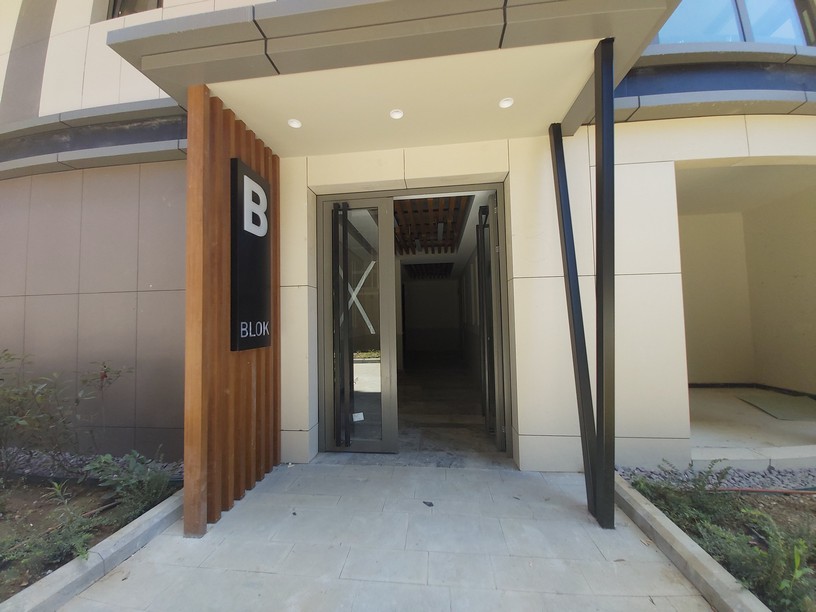

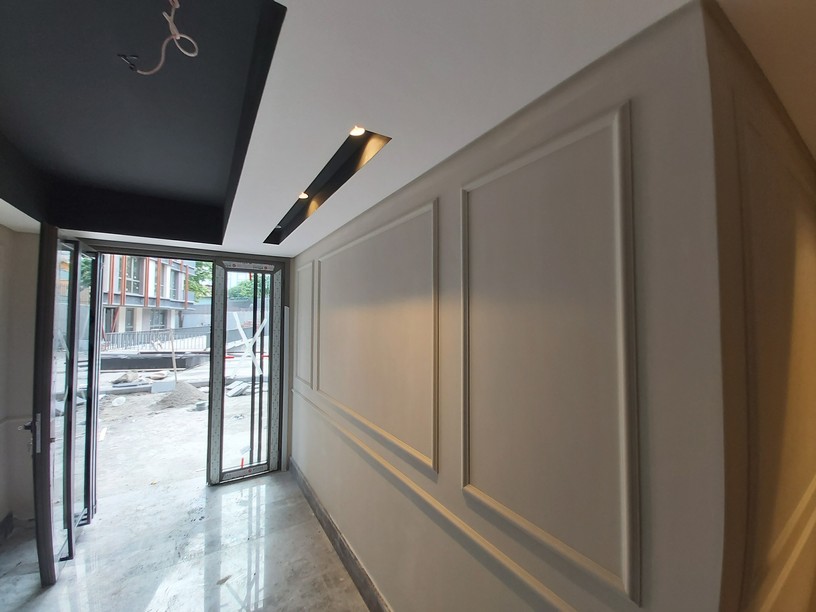

  • A blok dış cephe imalatına başlandı.

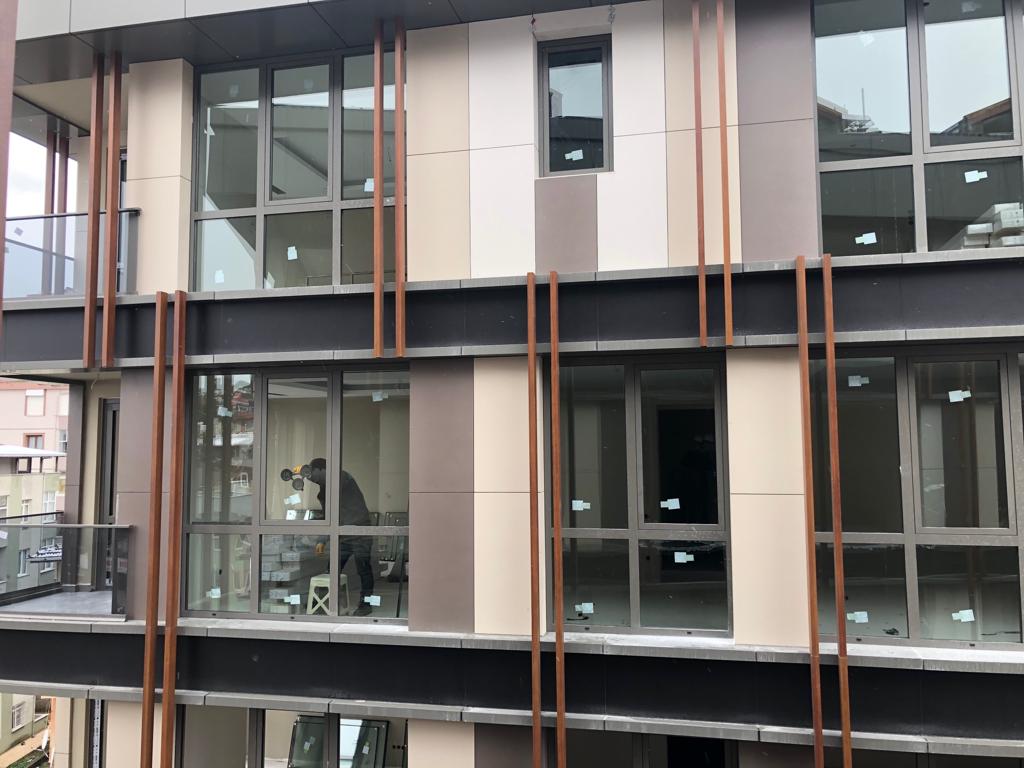

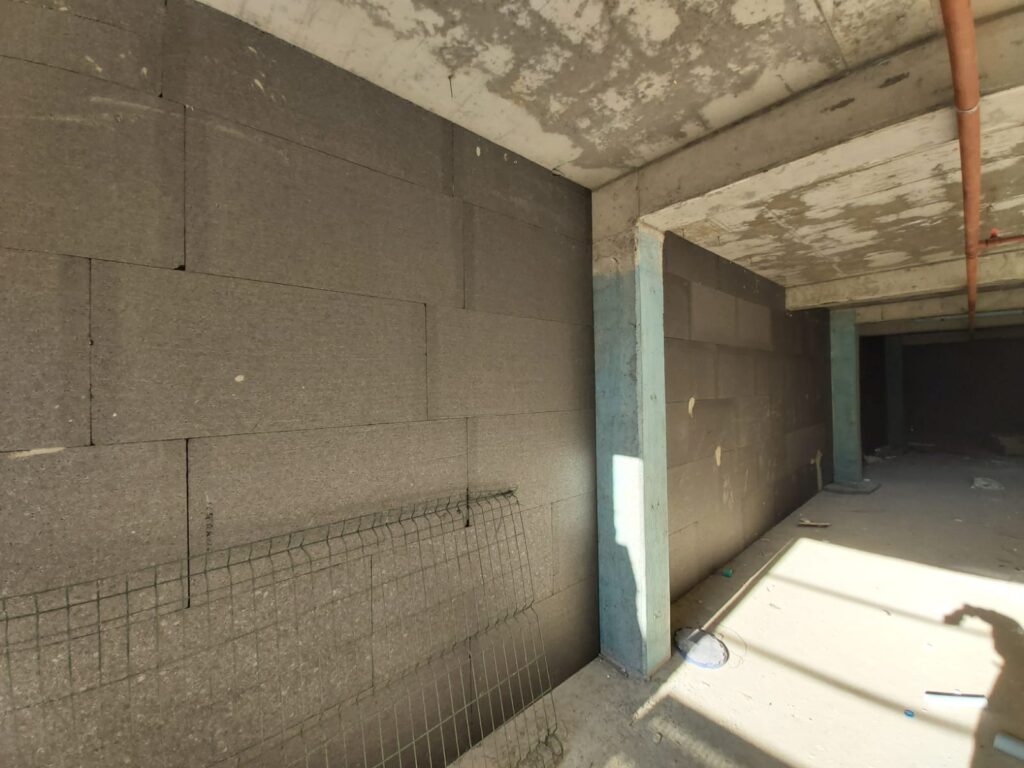

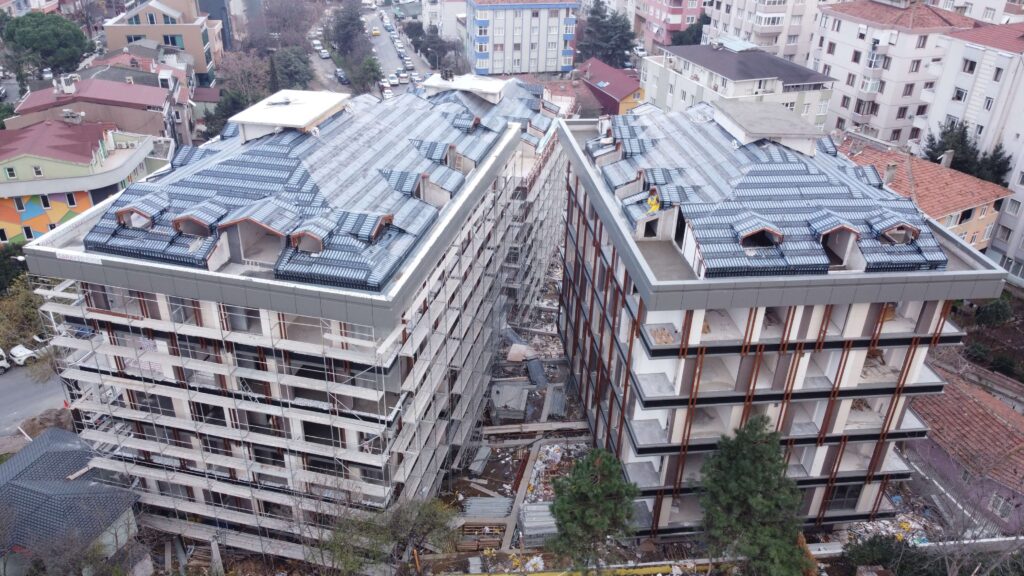

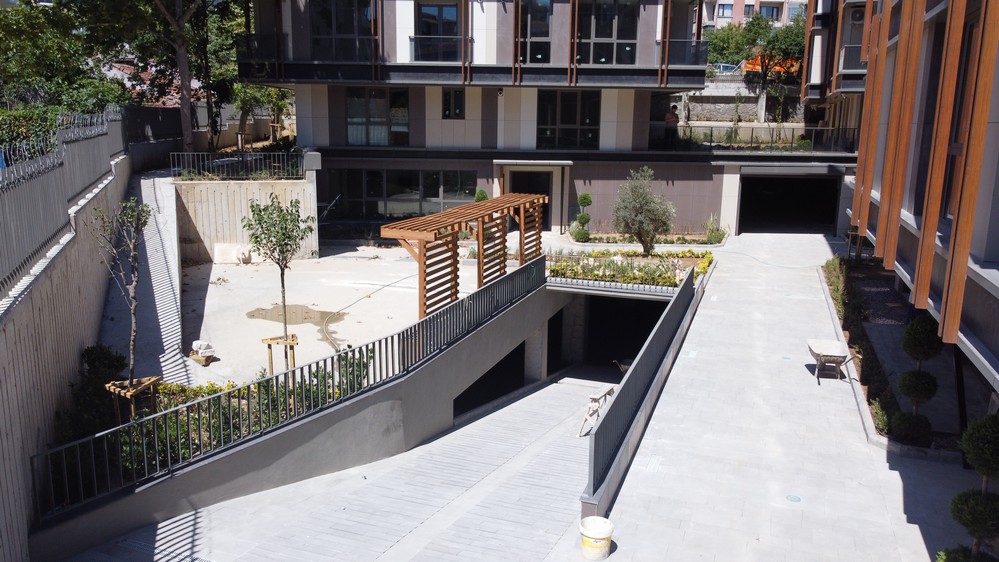

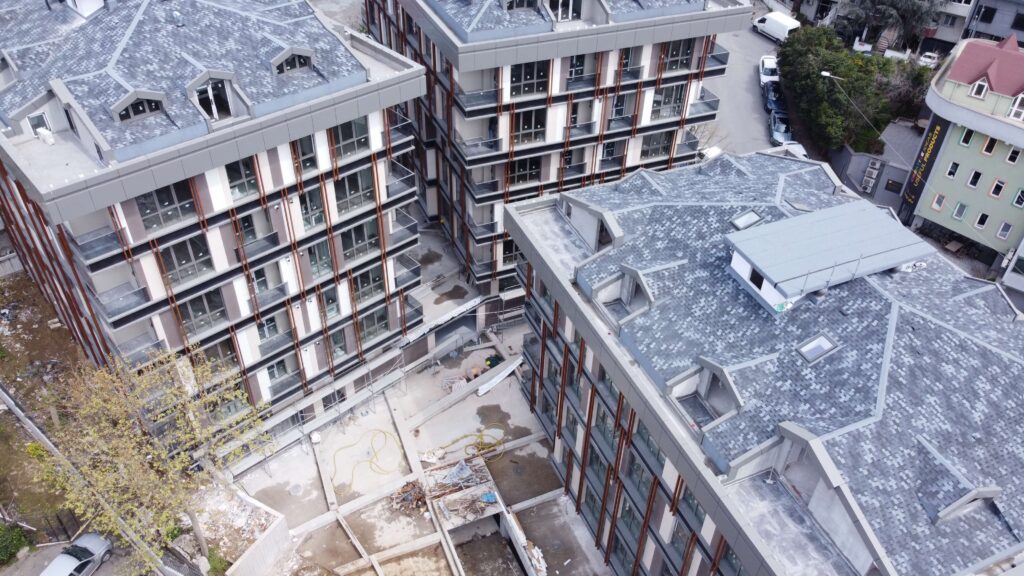

  • A blok elektrik tesisatı devam ediyor.

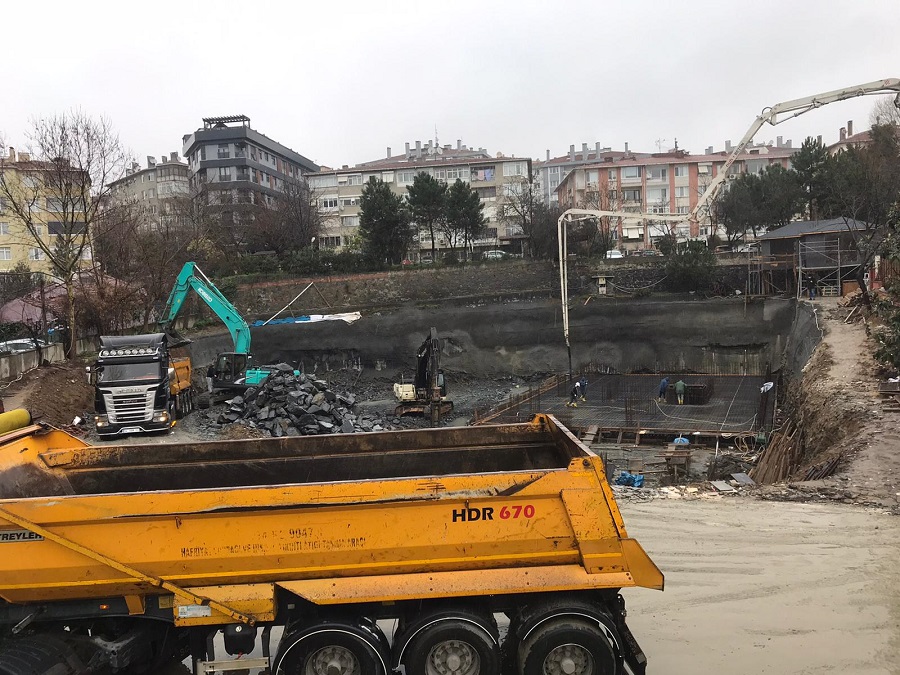

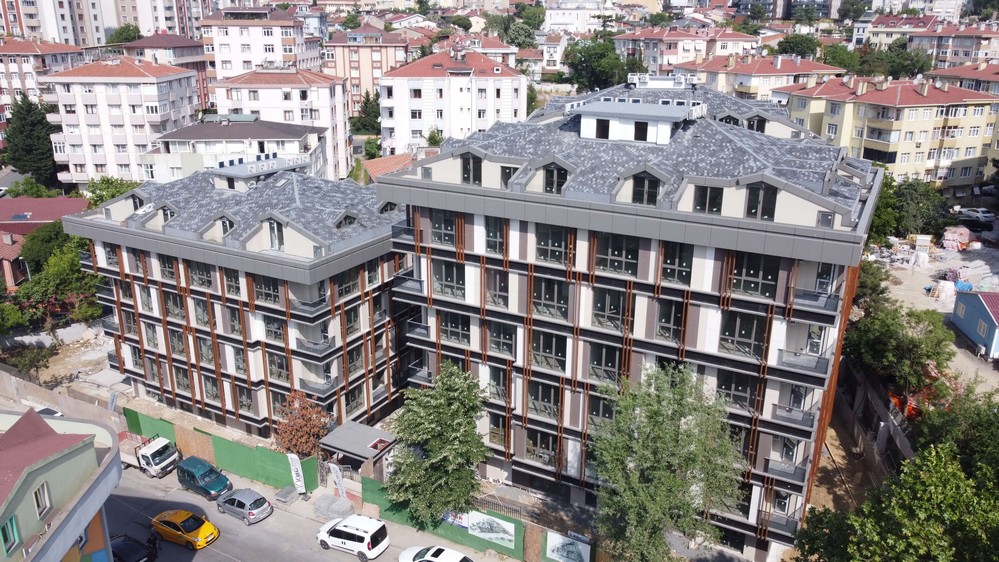

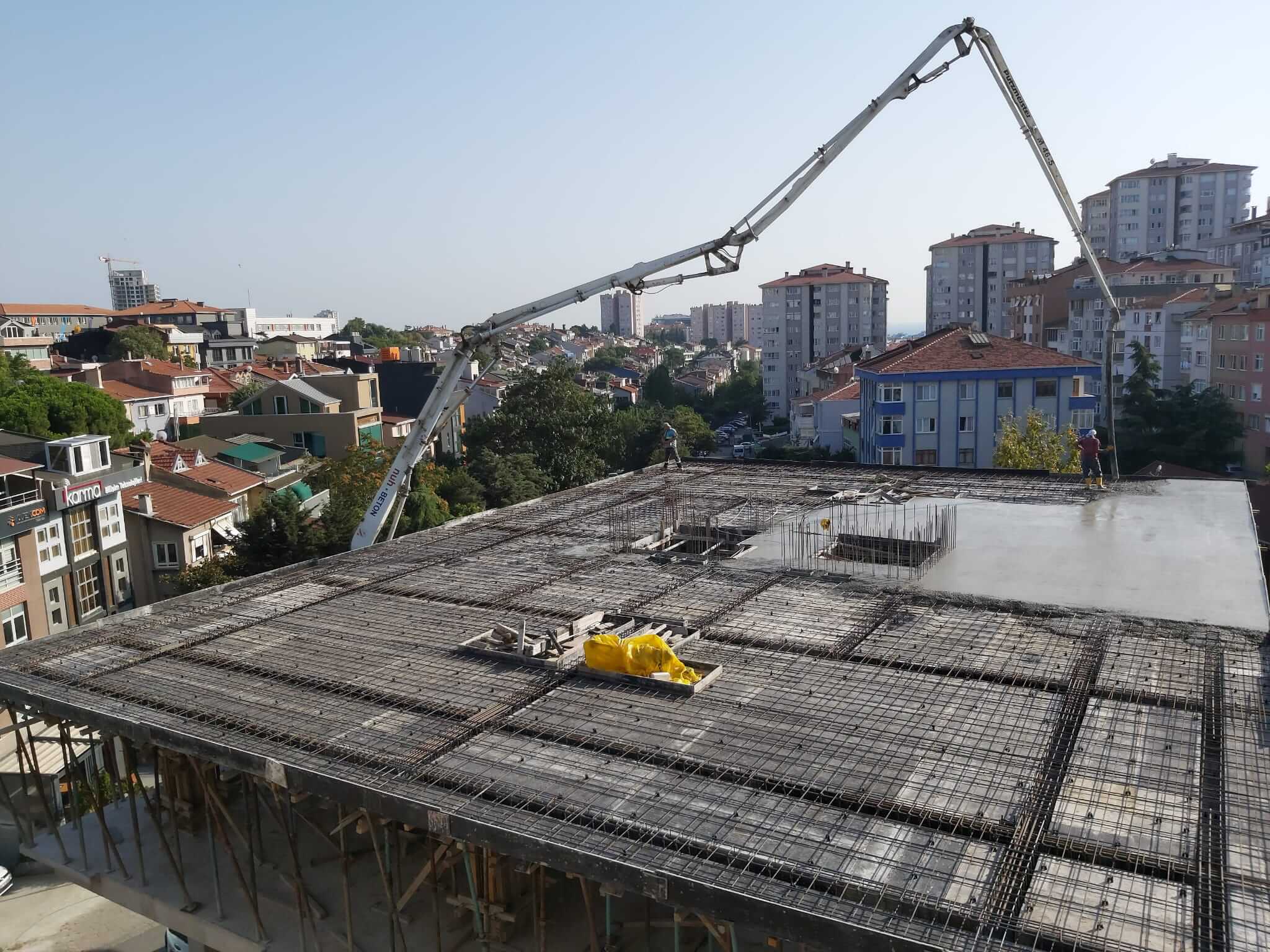

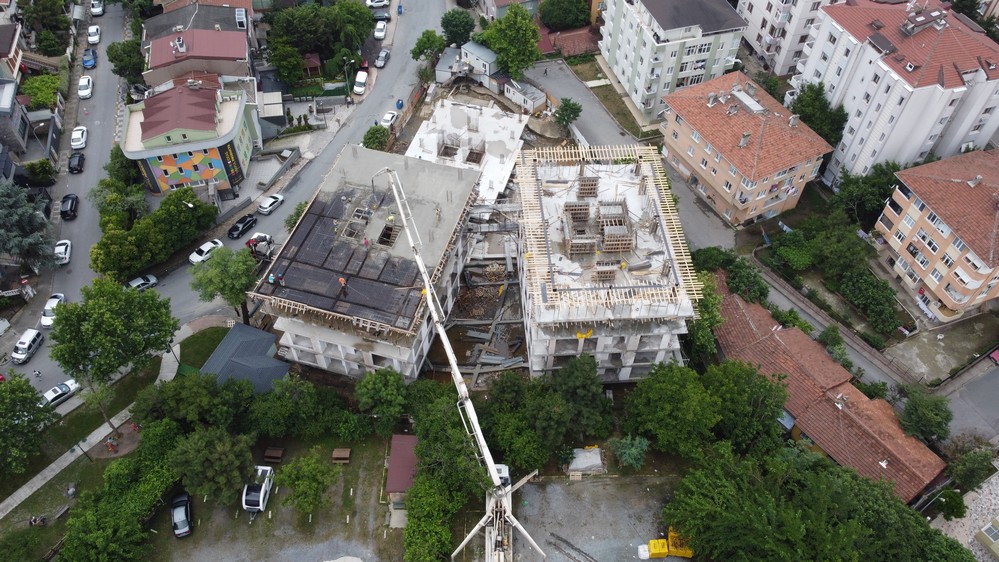

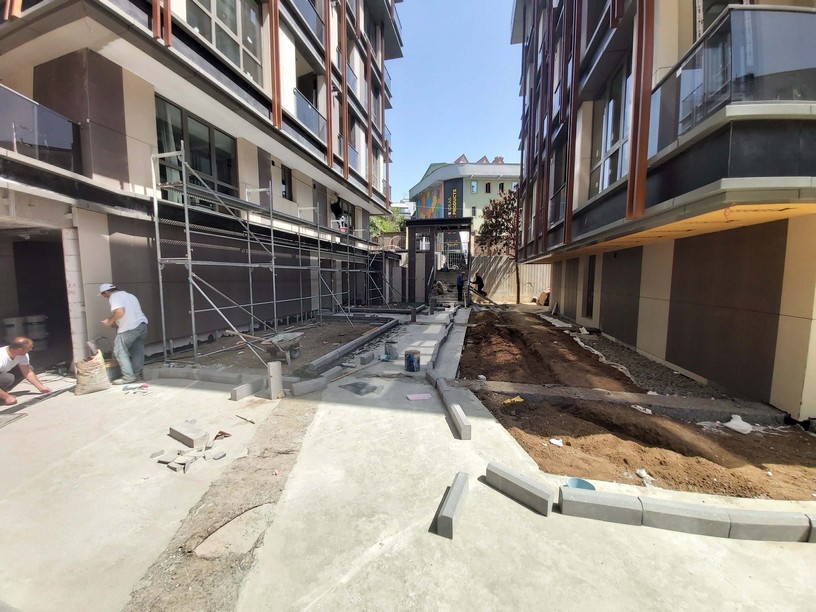

  • A blok akıllı ev sistemi çalışmaları devam ediyor.

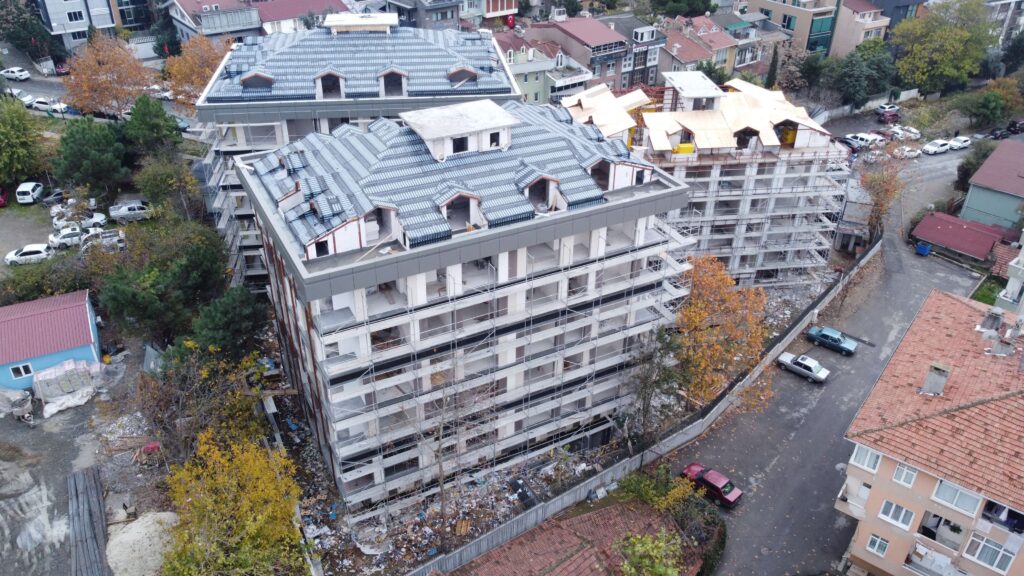

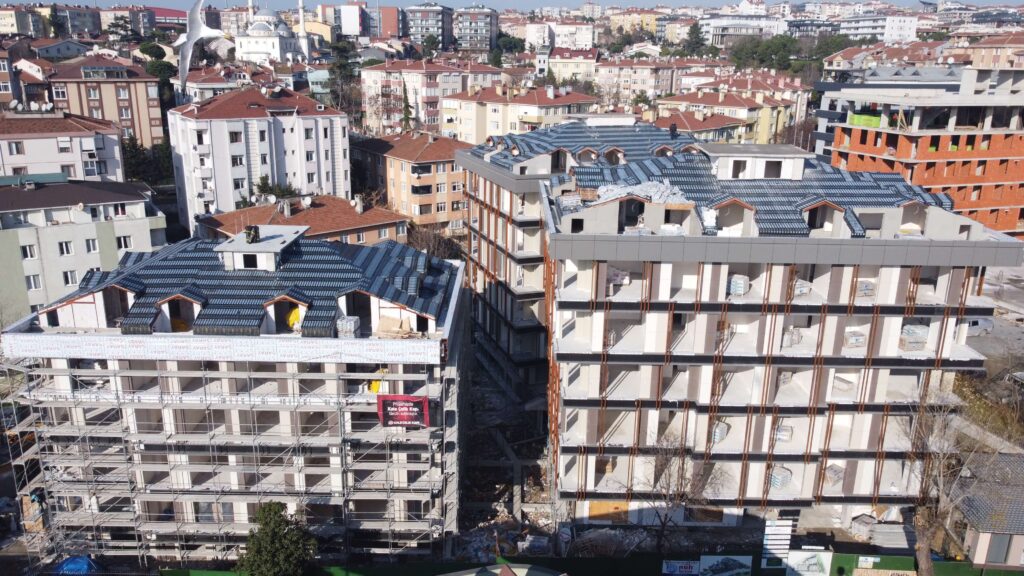

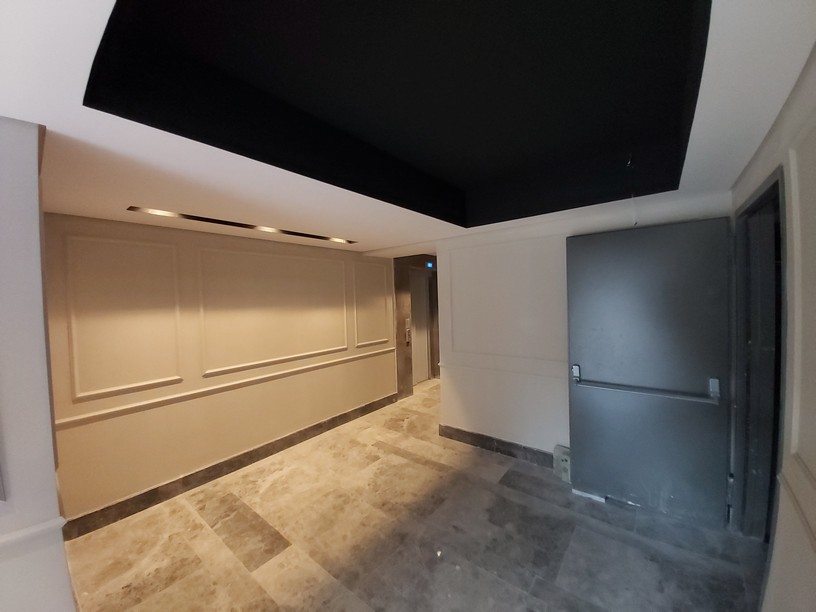

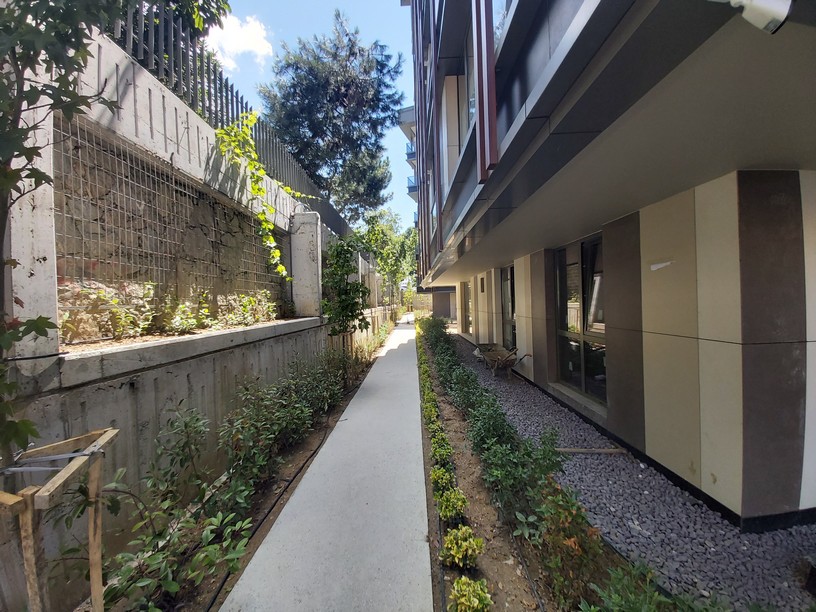

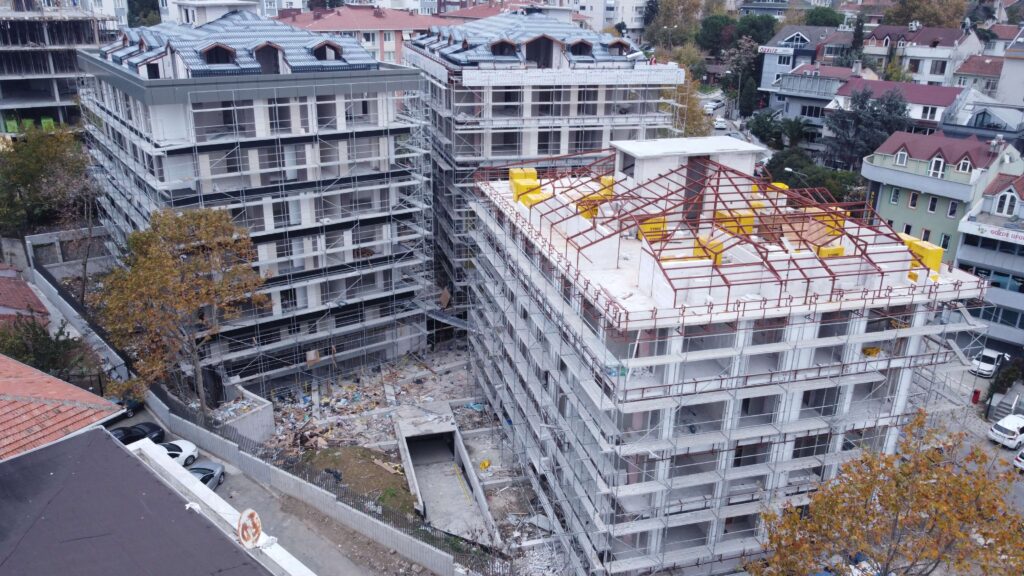

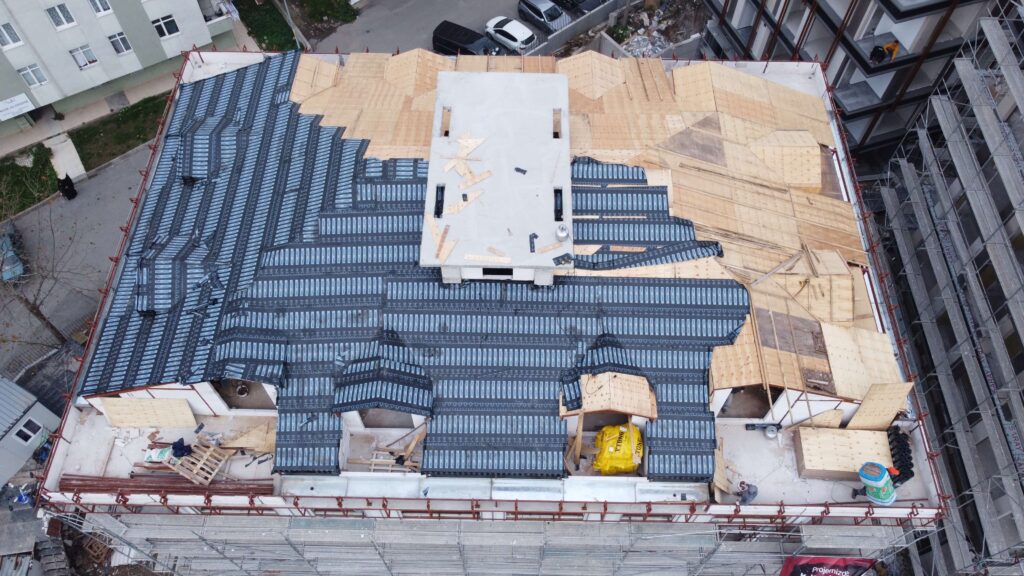

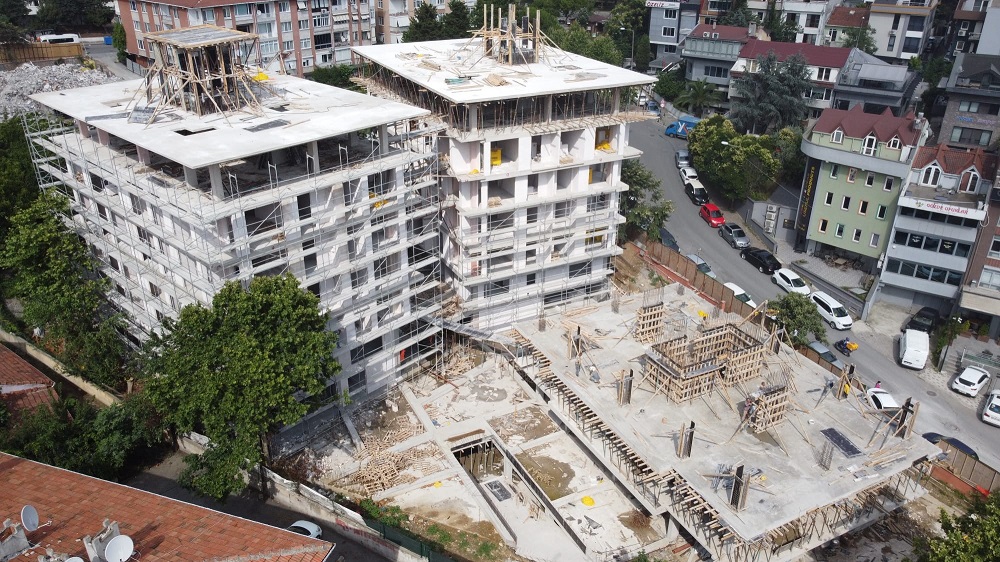

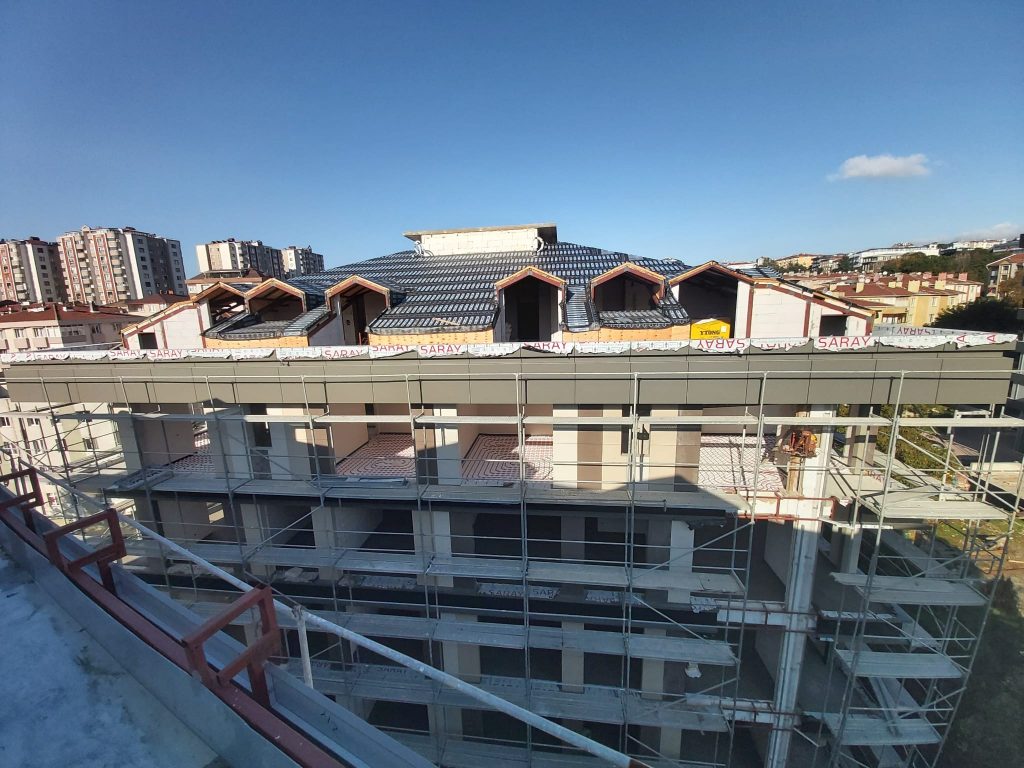

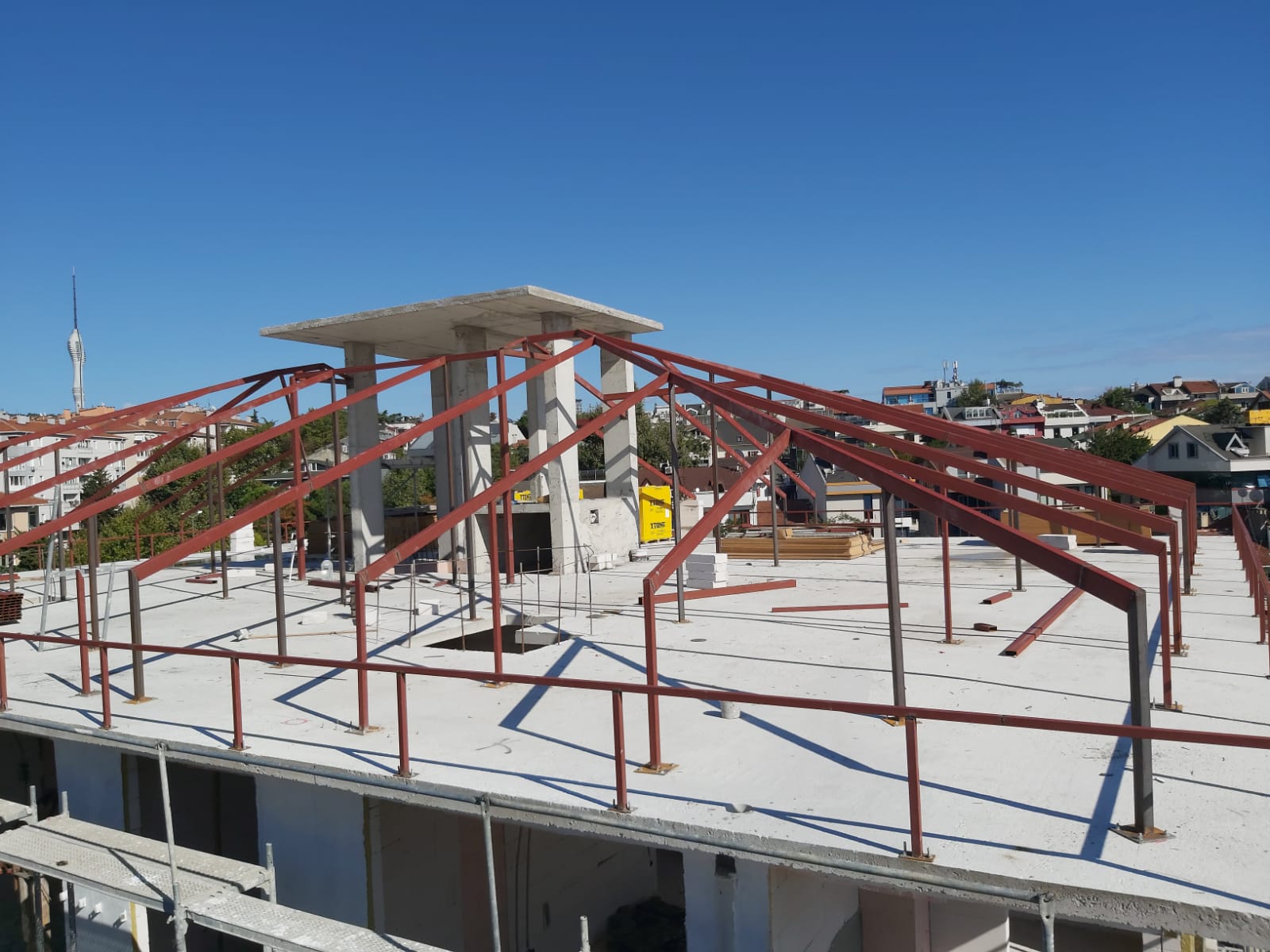

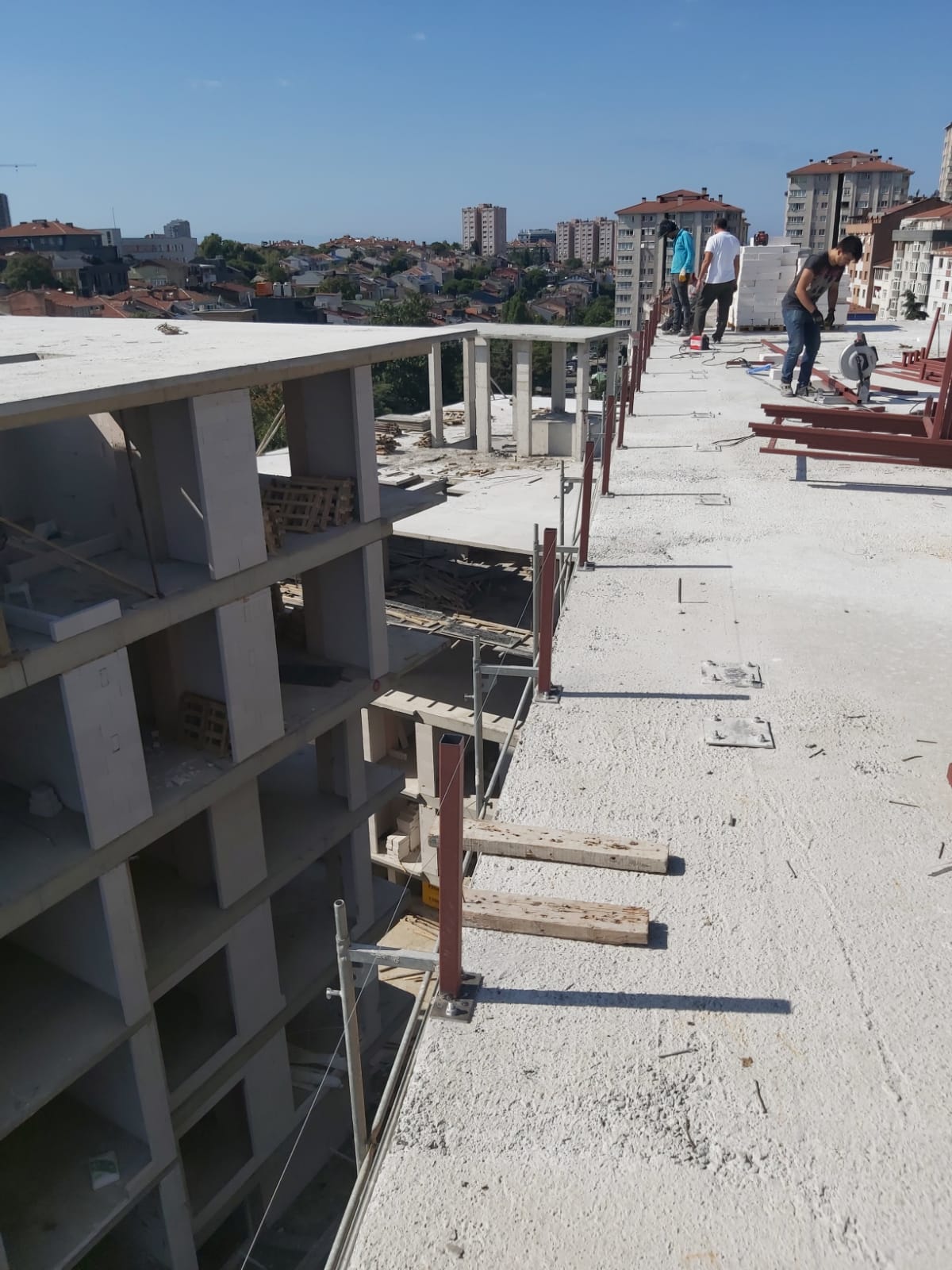

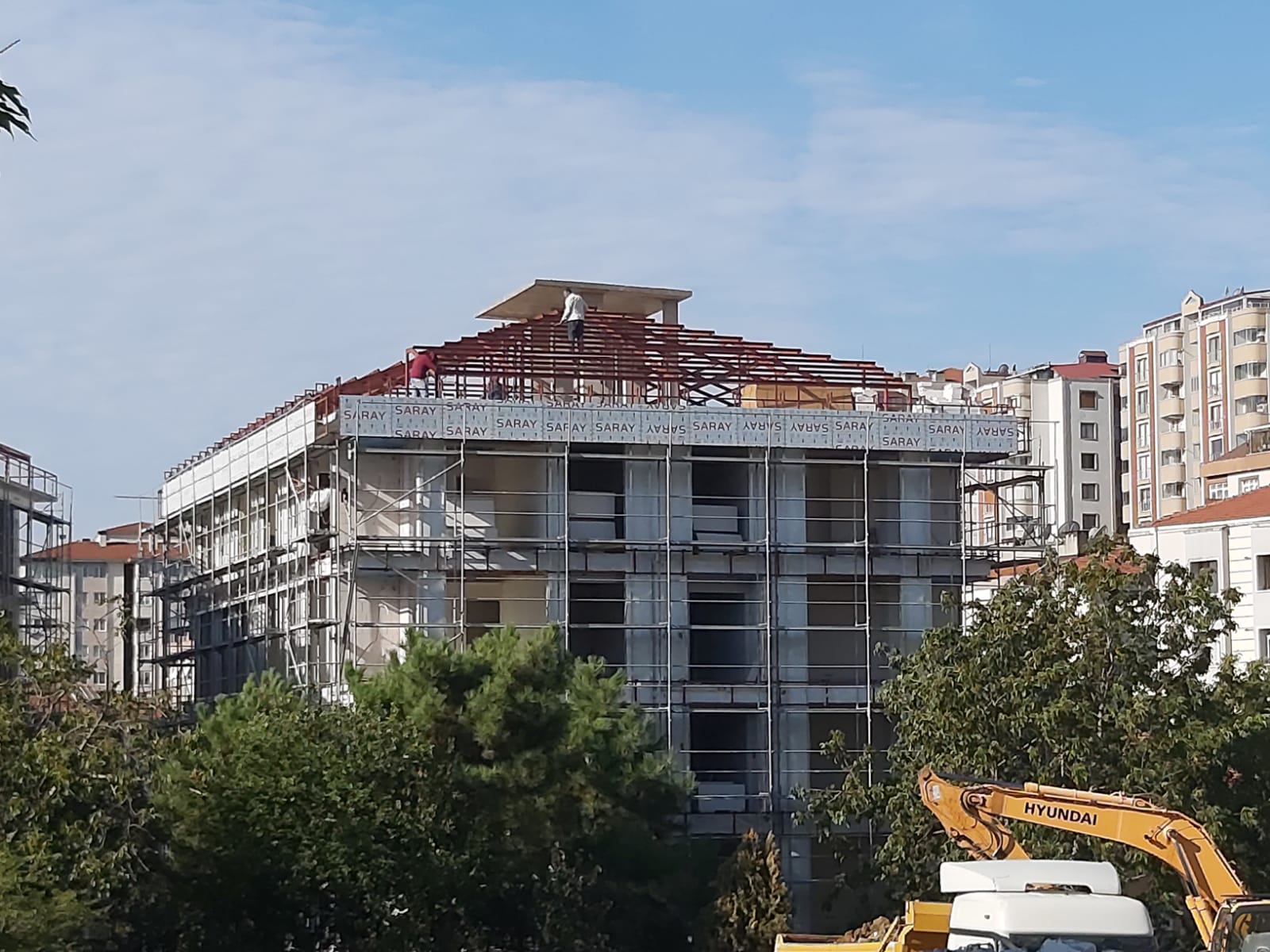

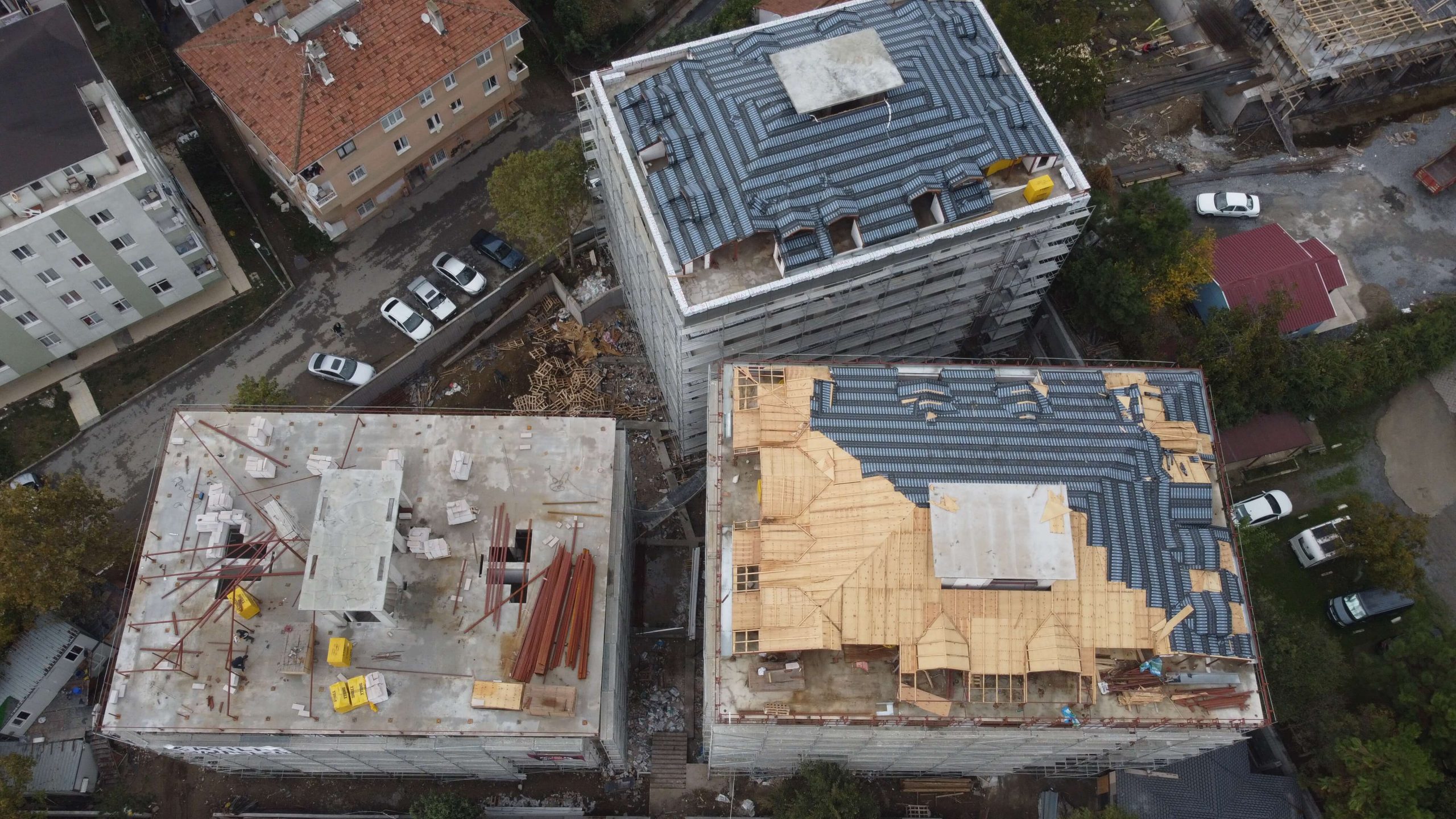

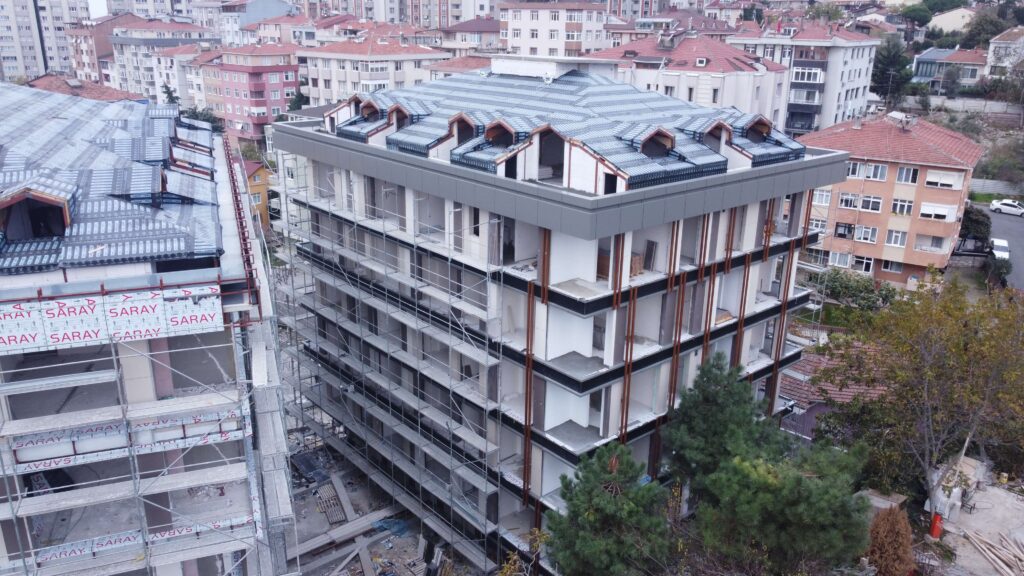

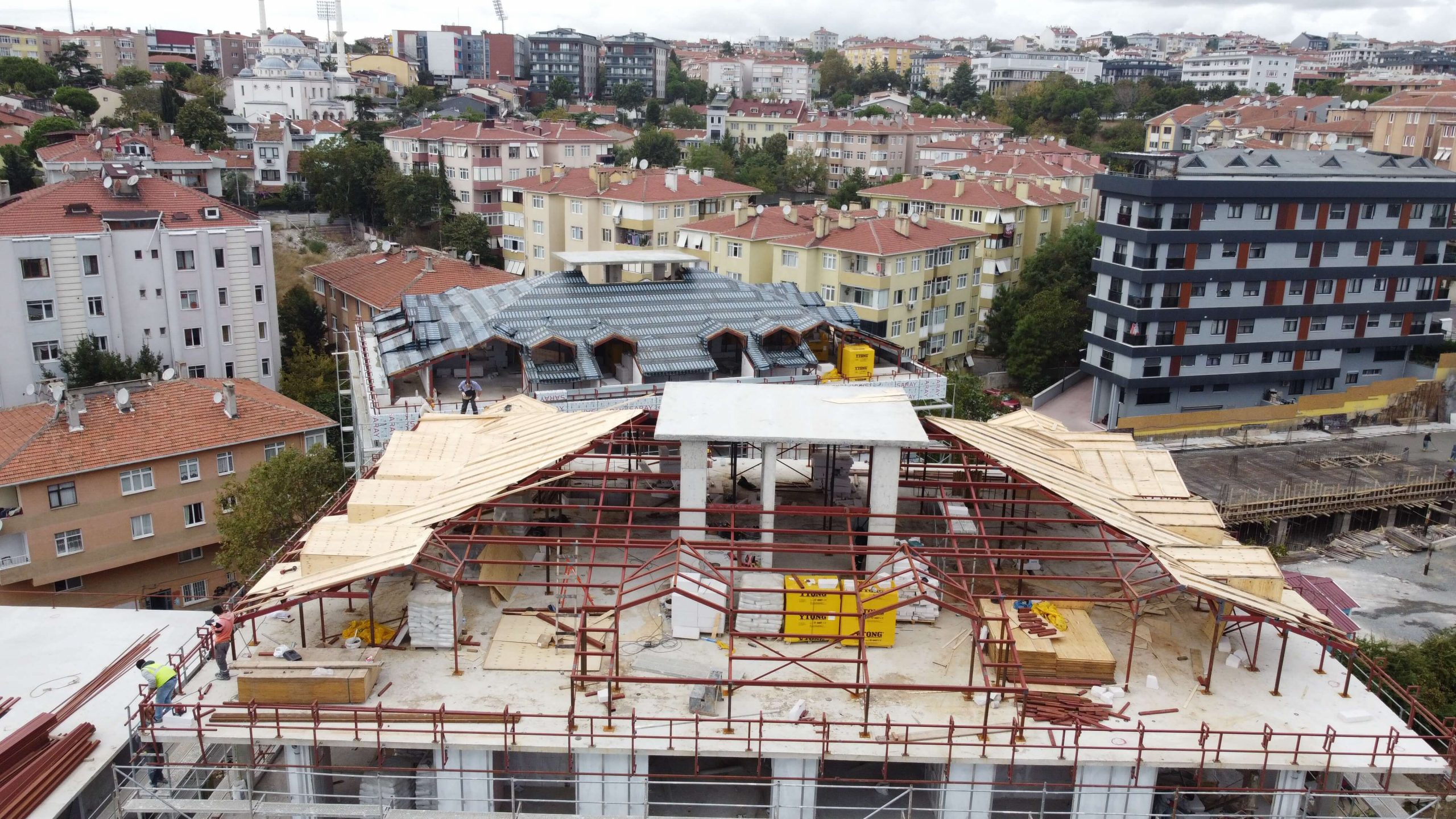

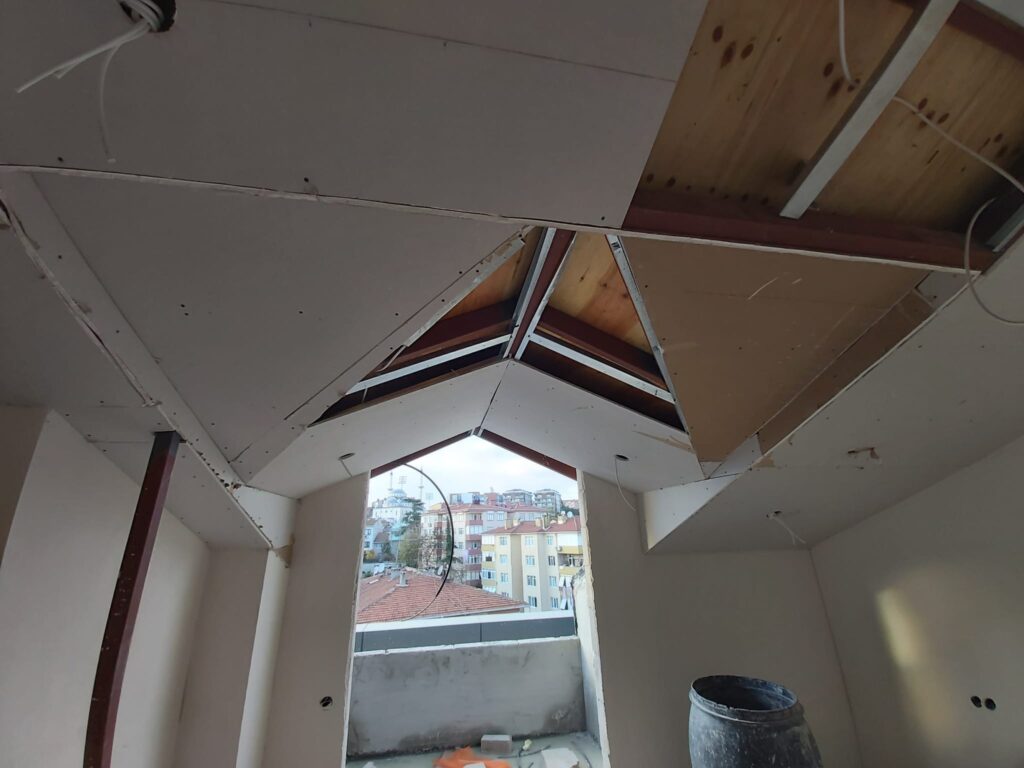

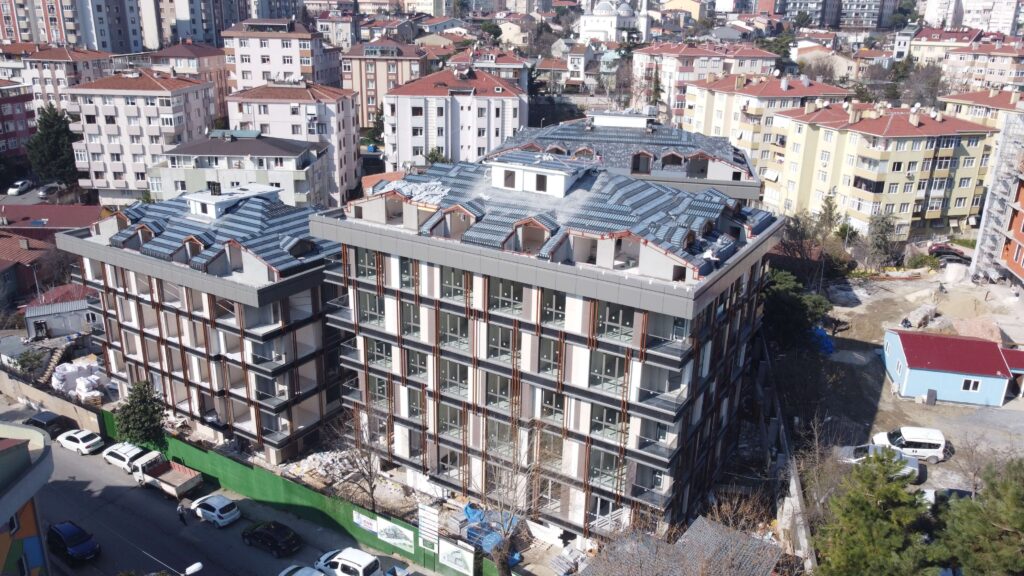

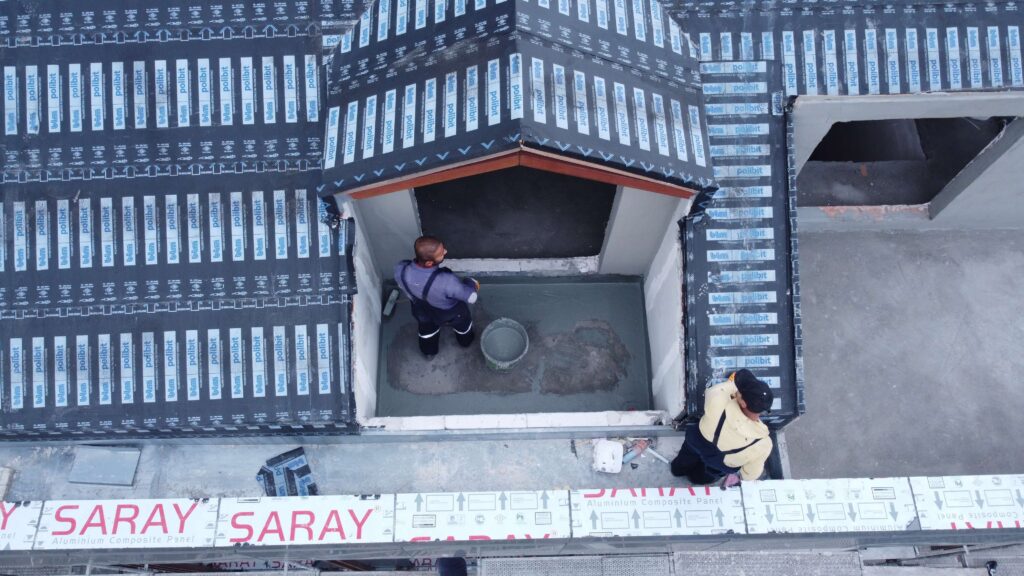

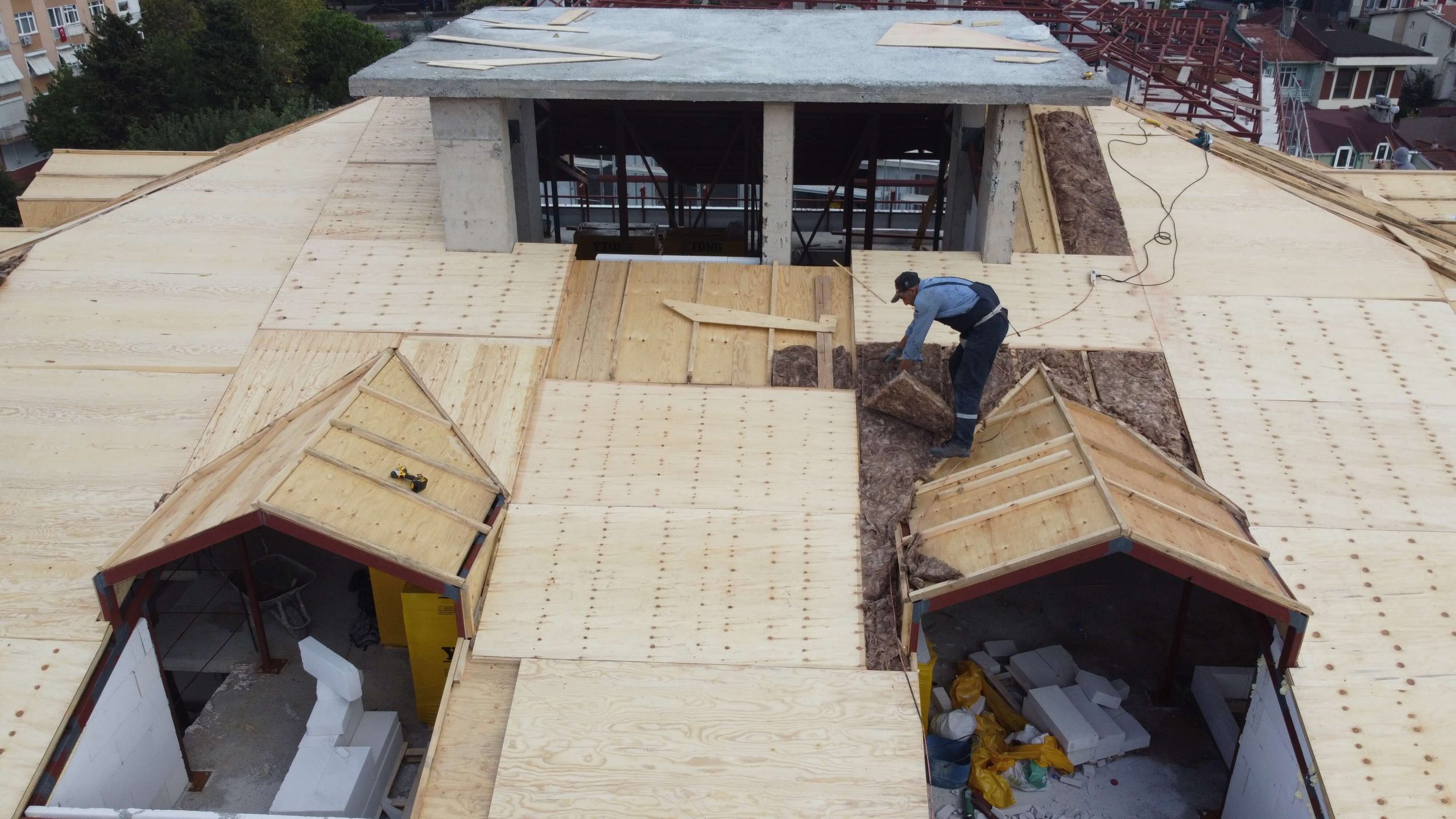

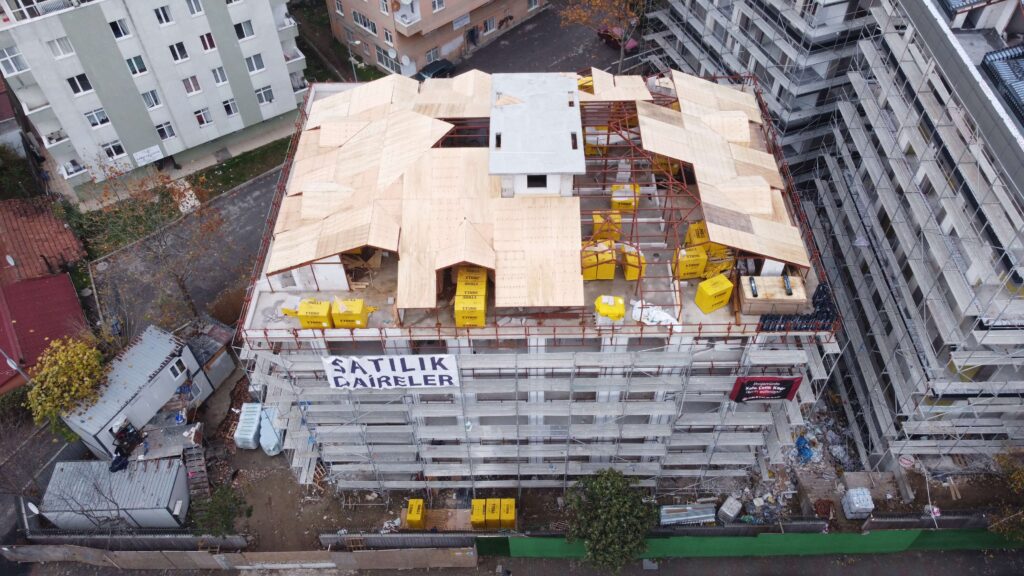

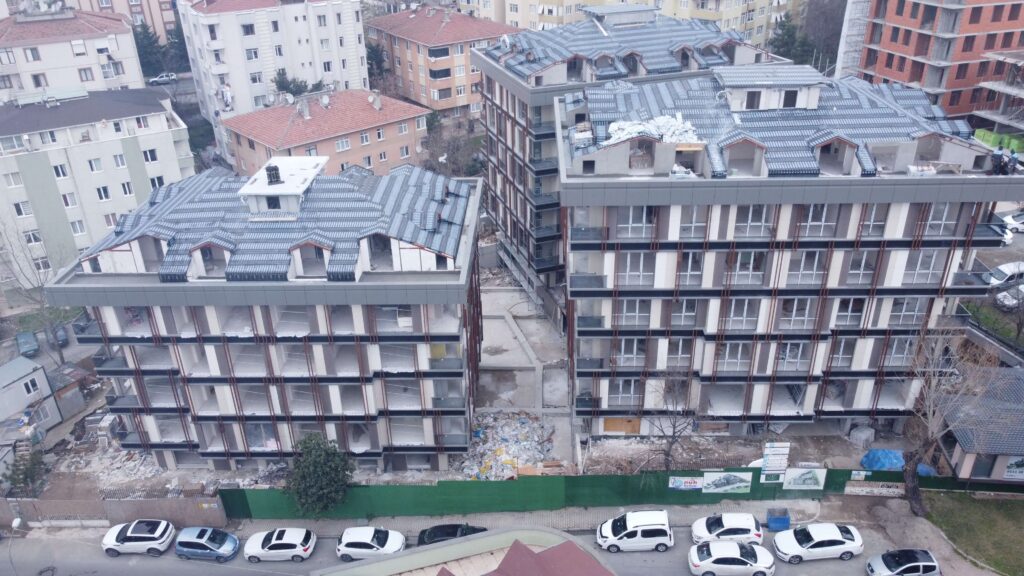

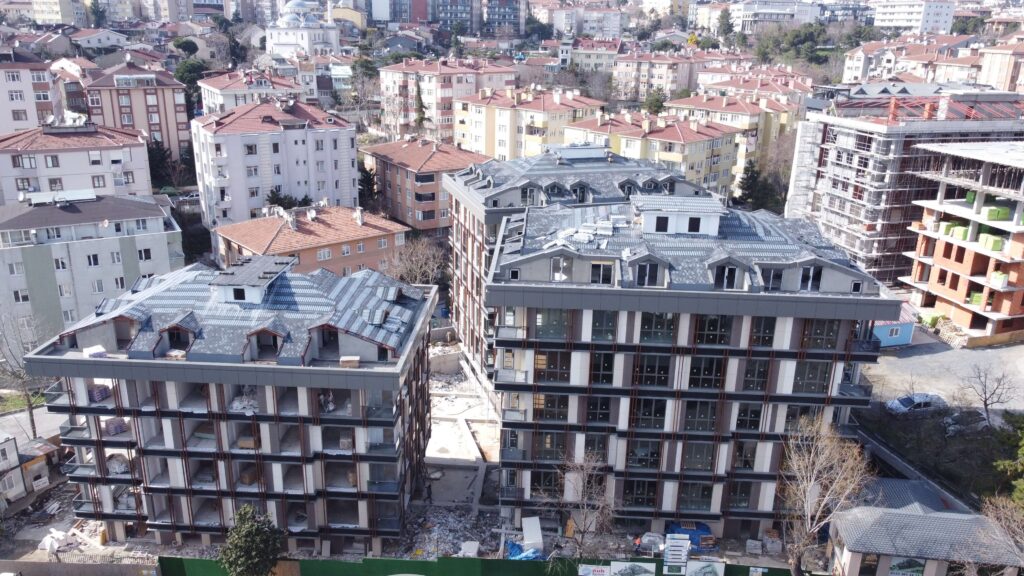

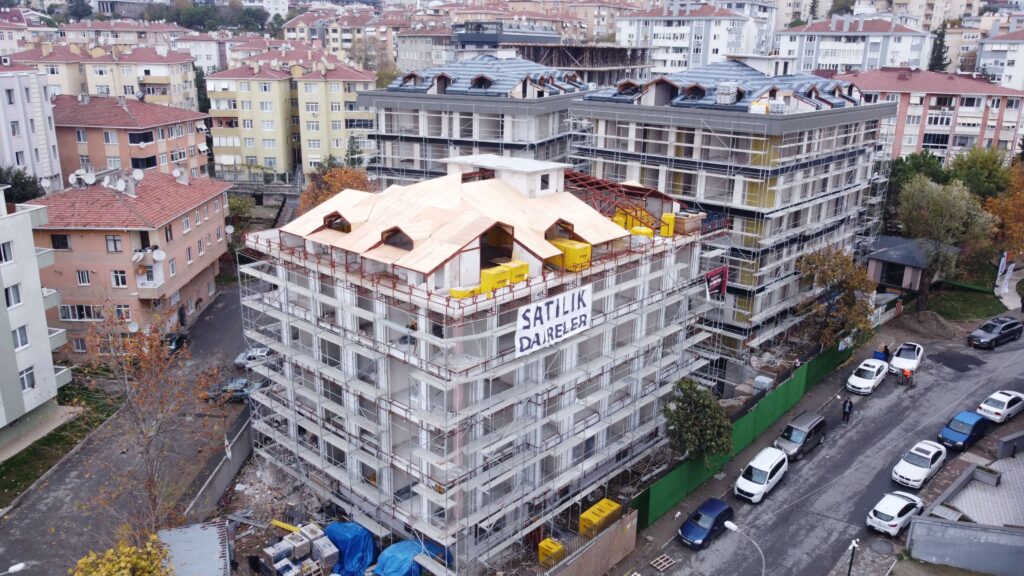

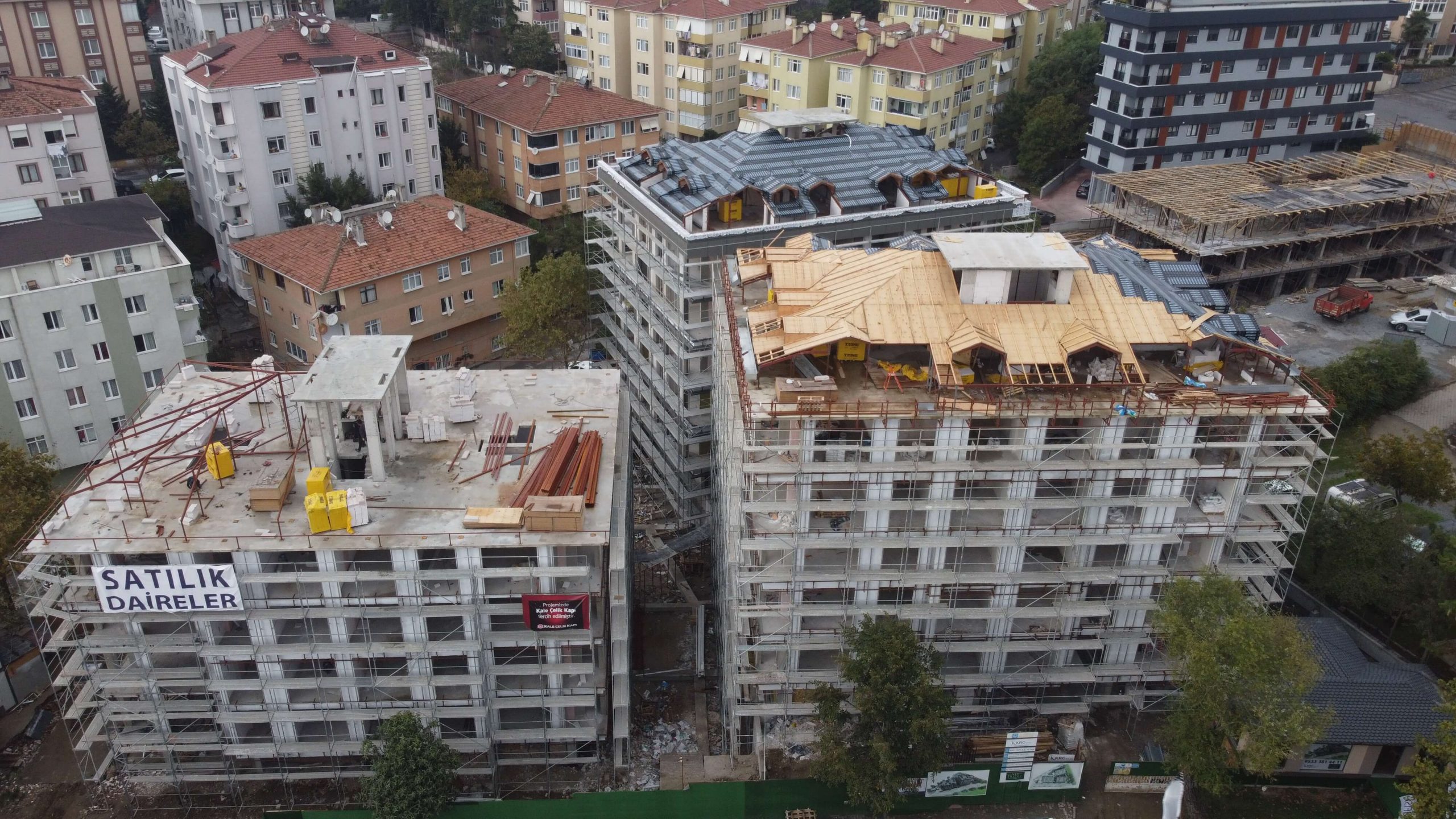

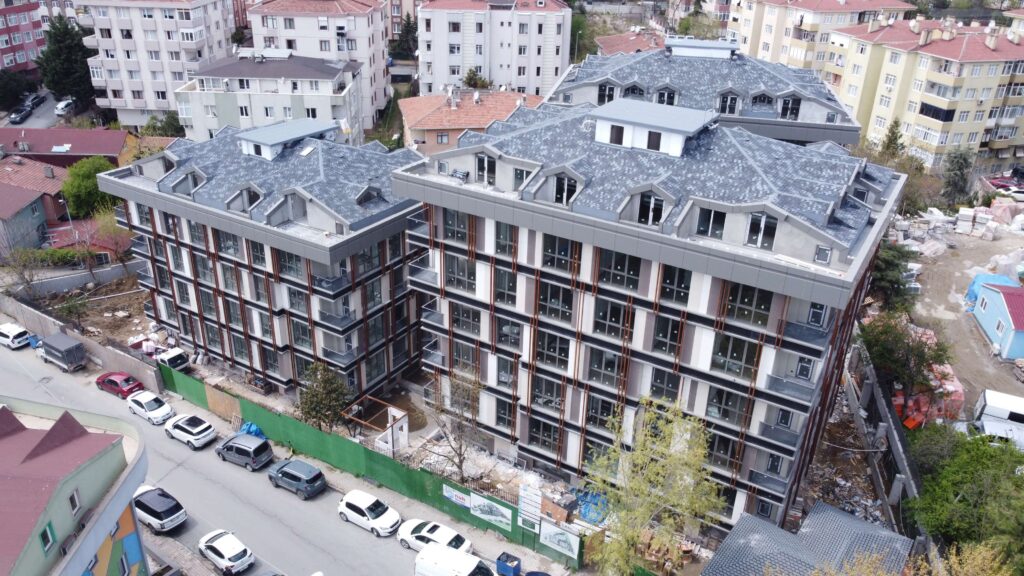

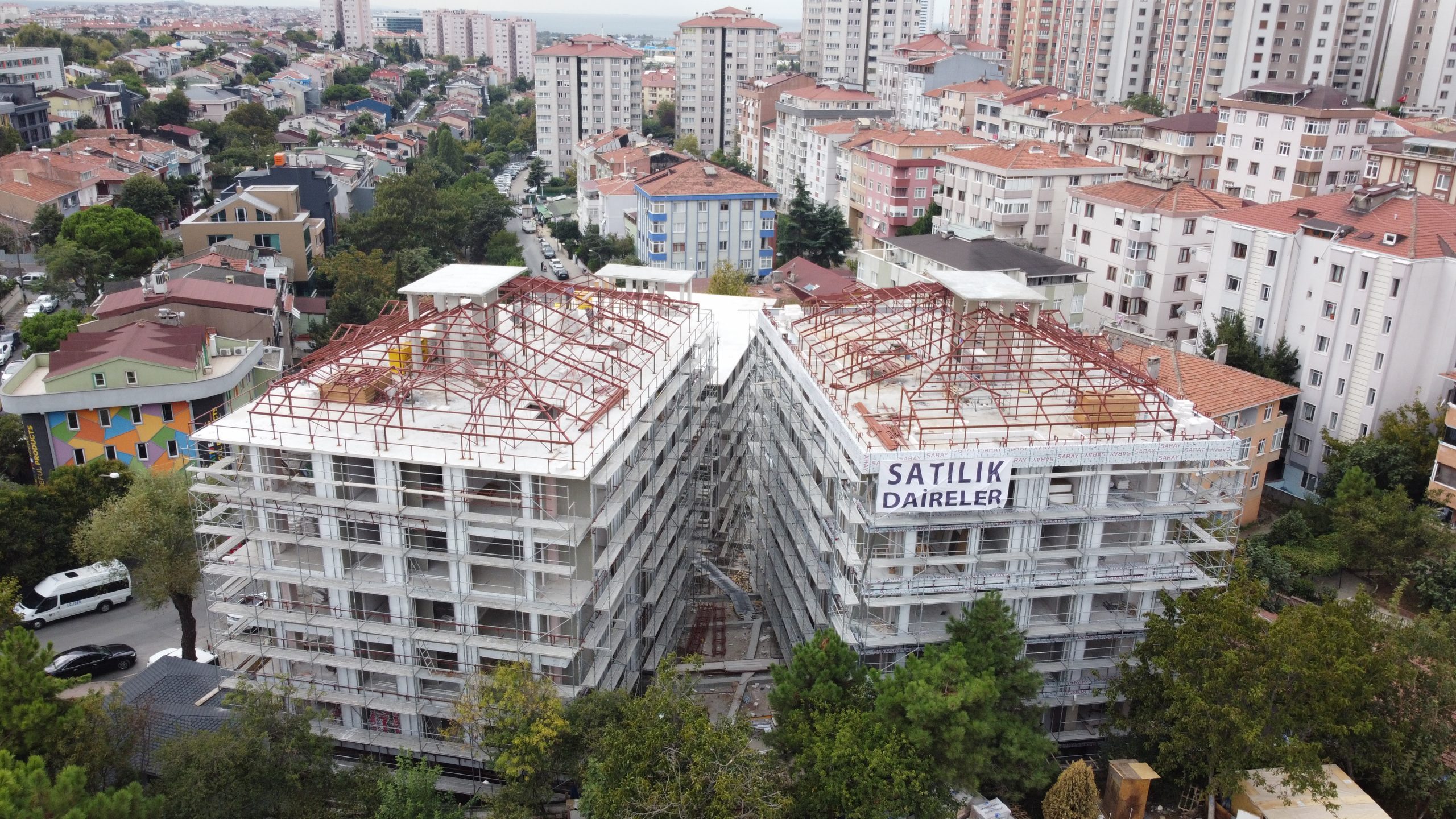

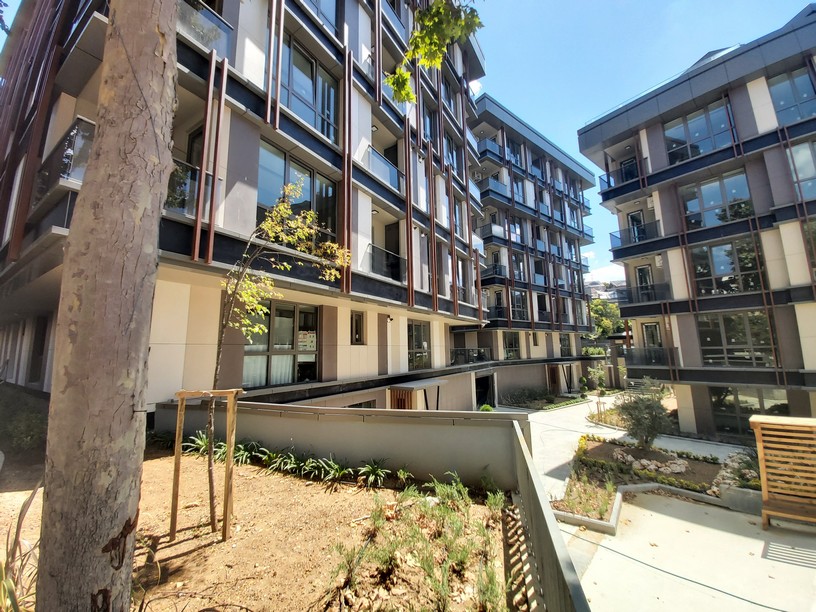

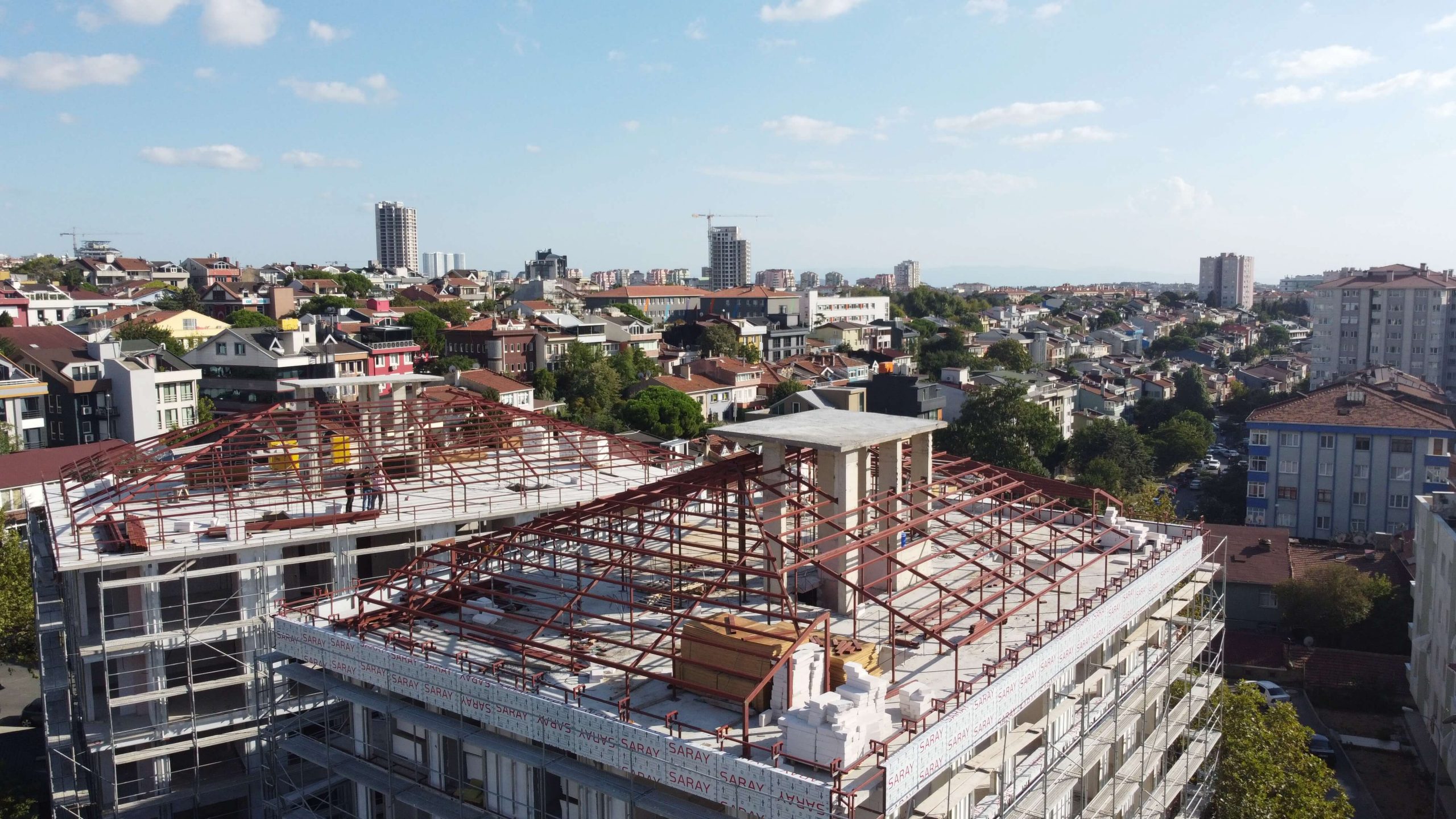

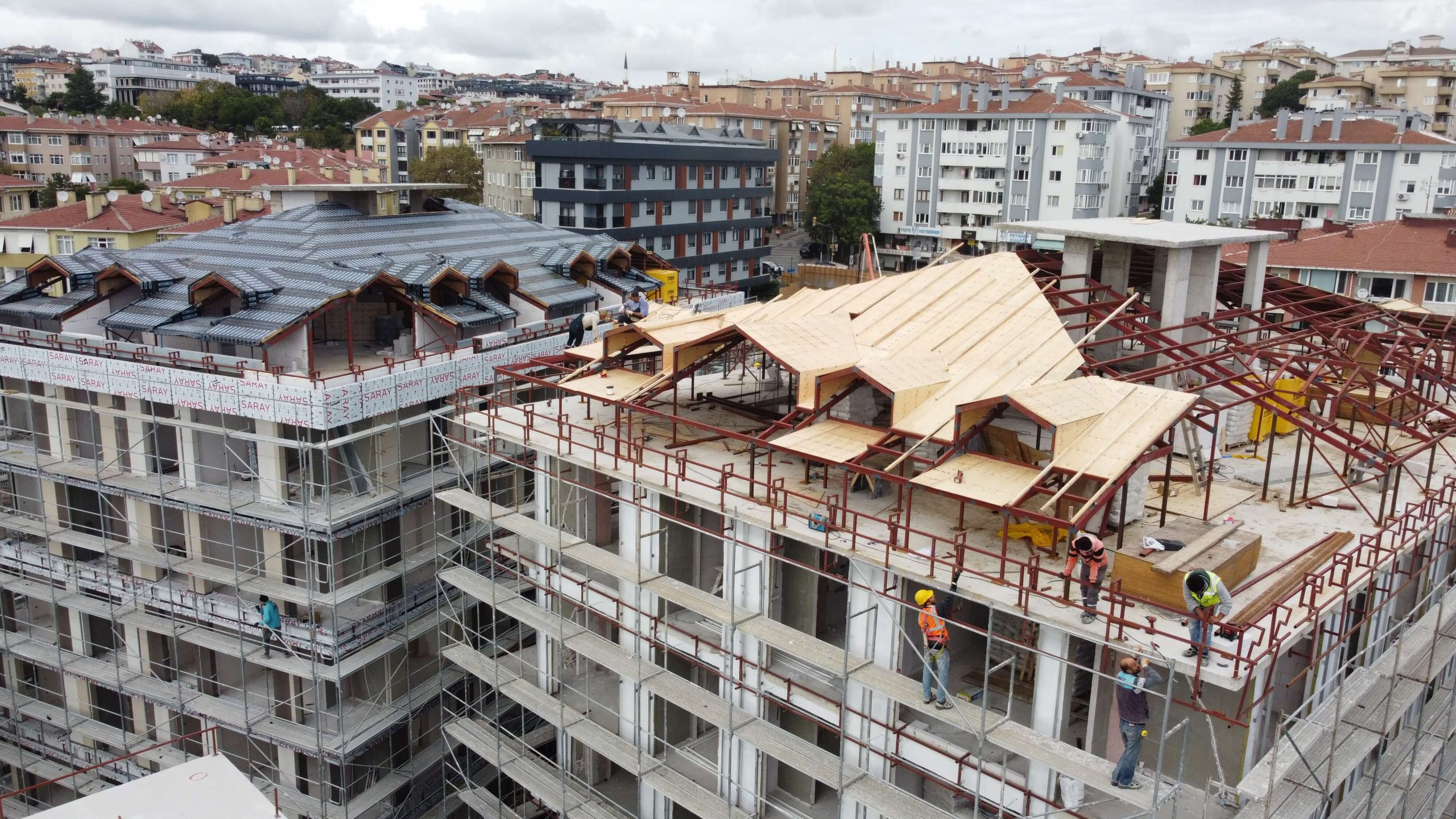

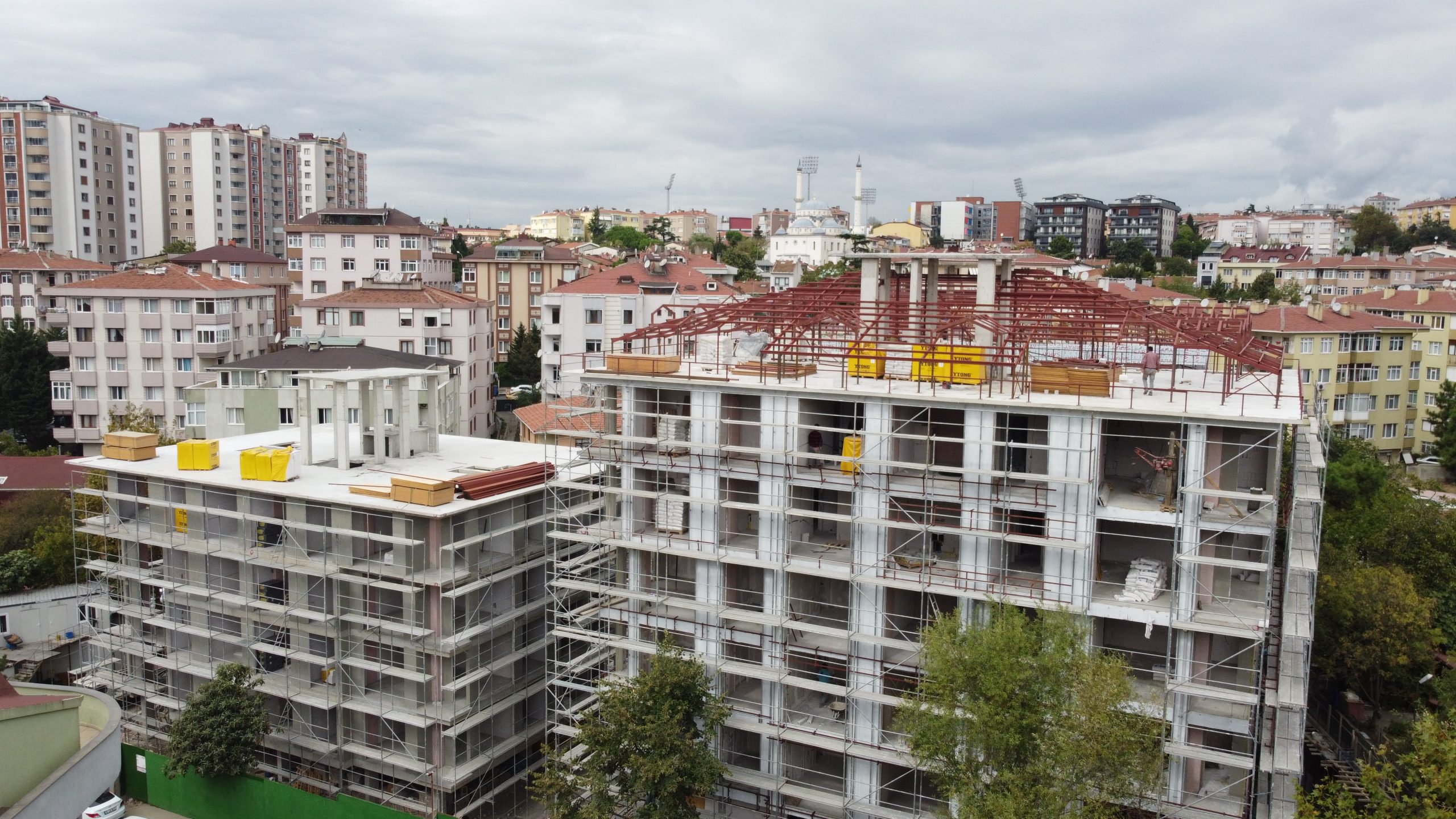

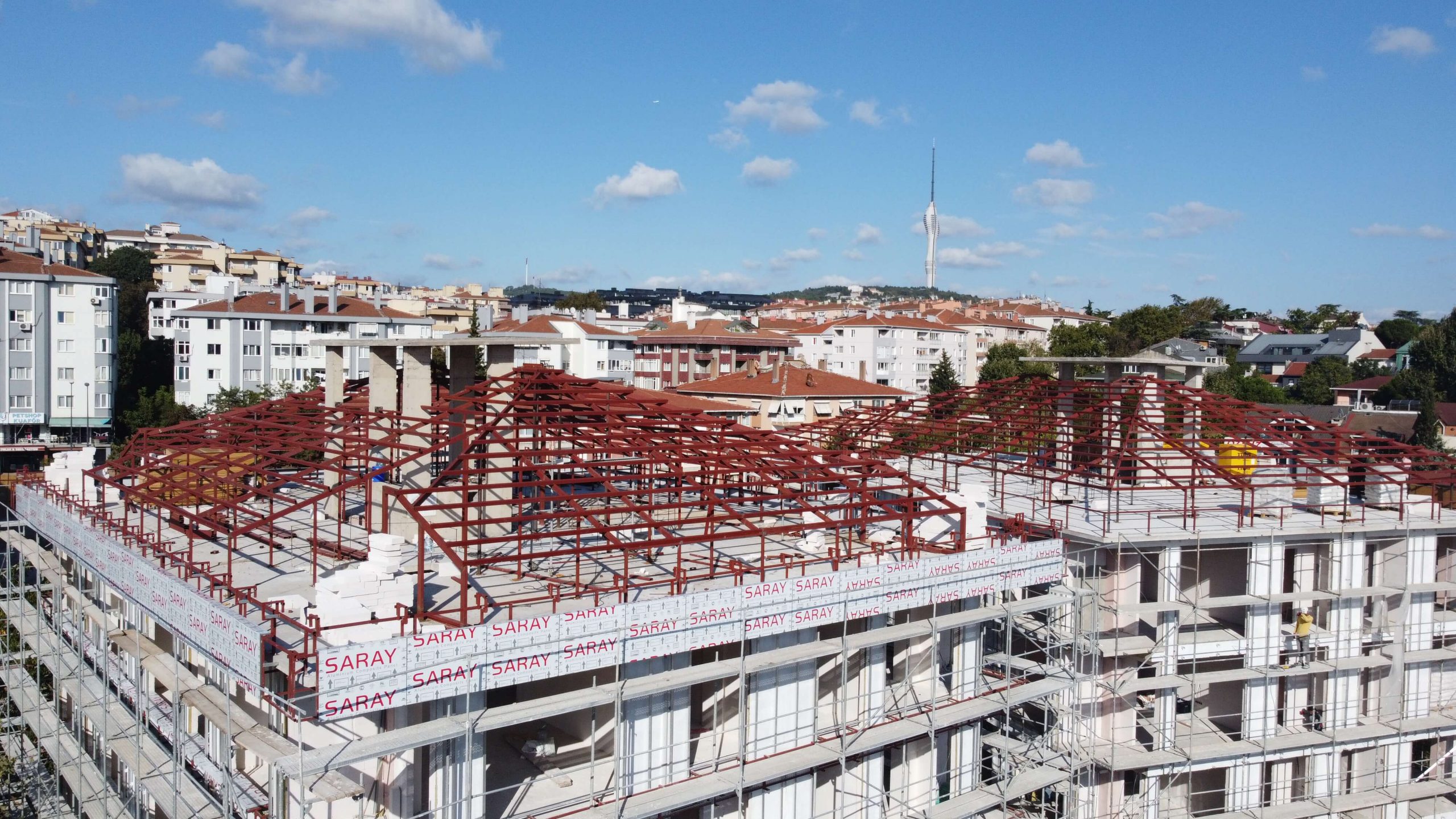

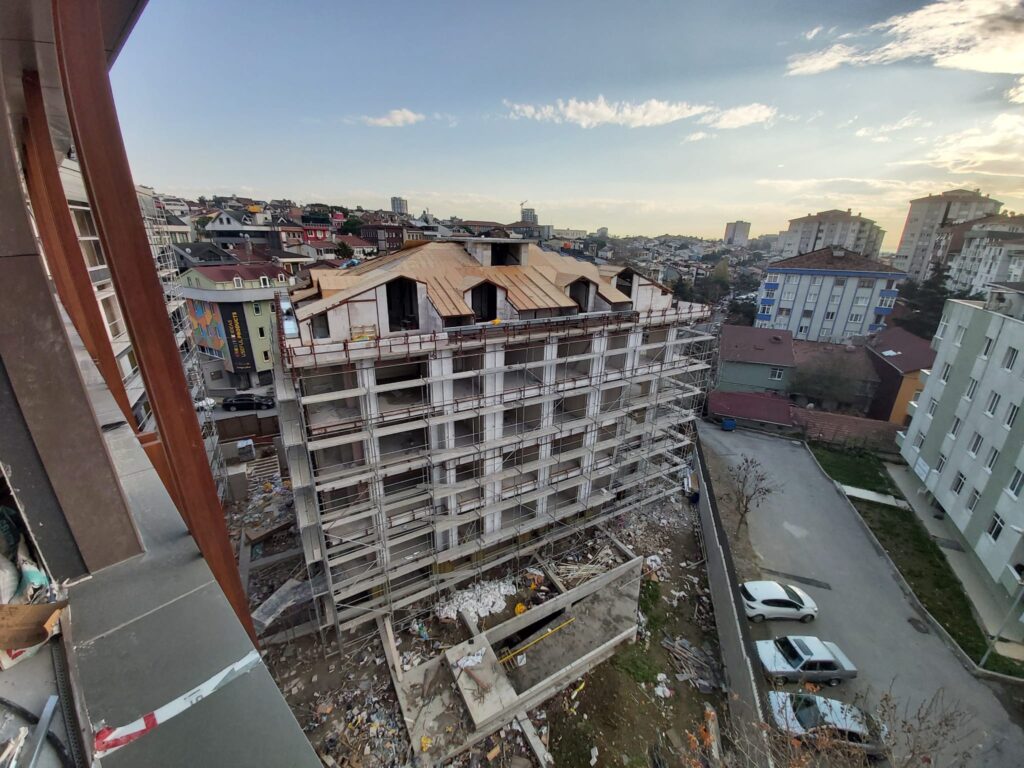

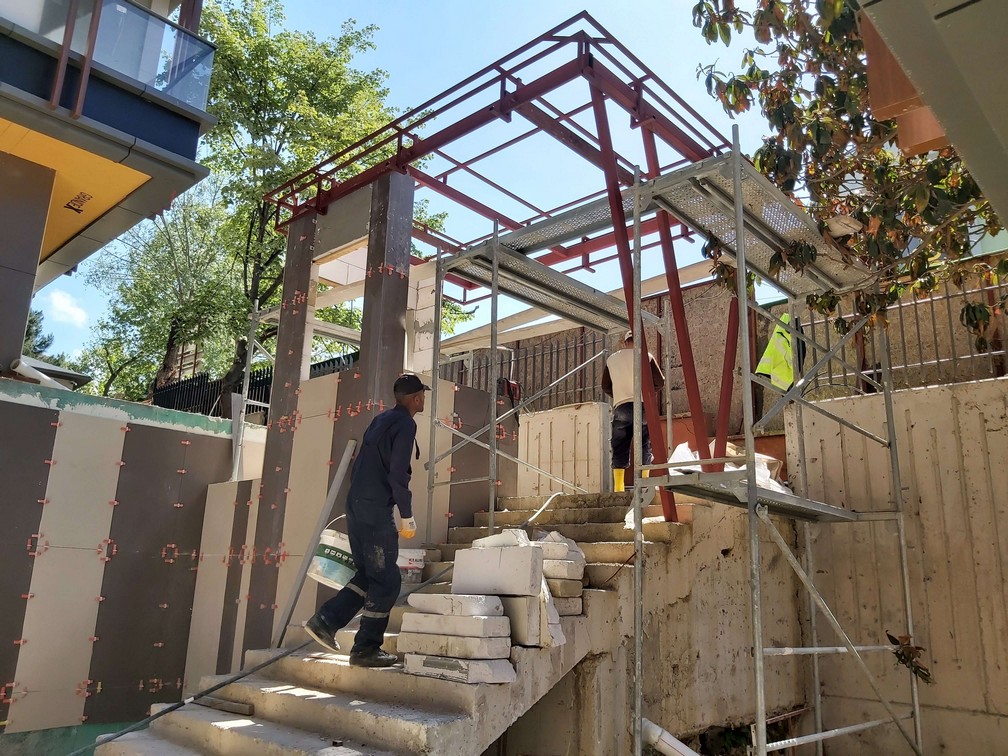

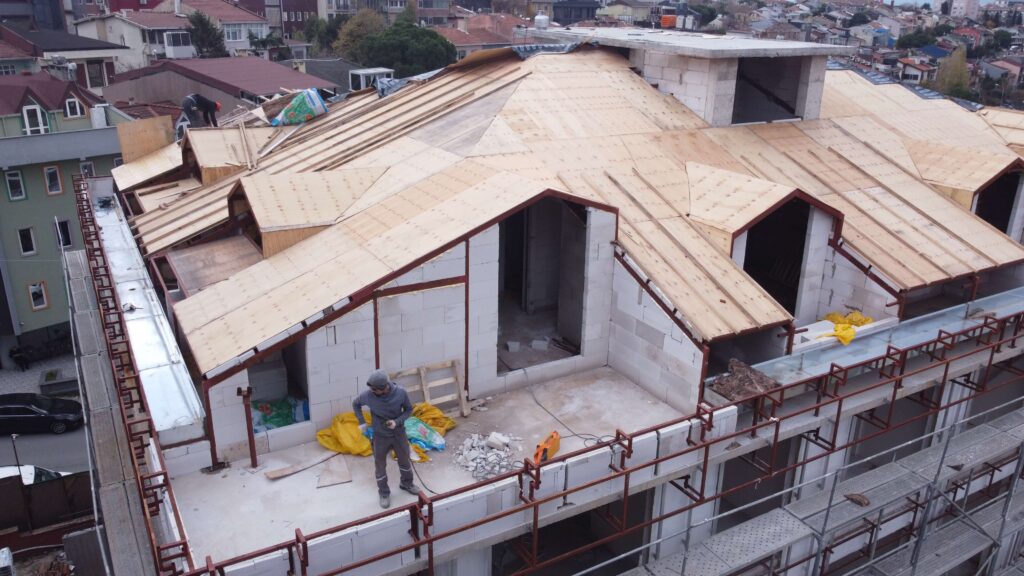

  • A blok çatı imalatı başladı.

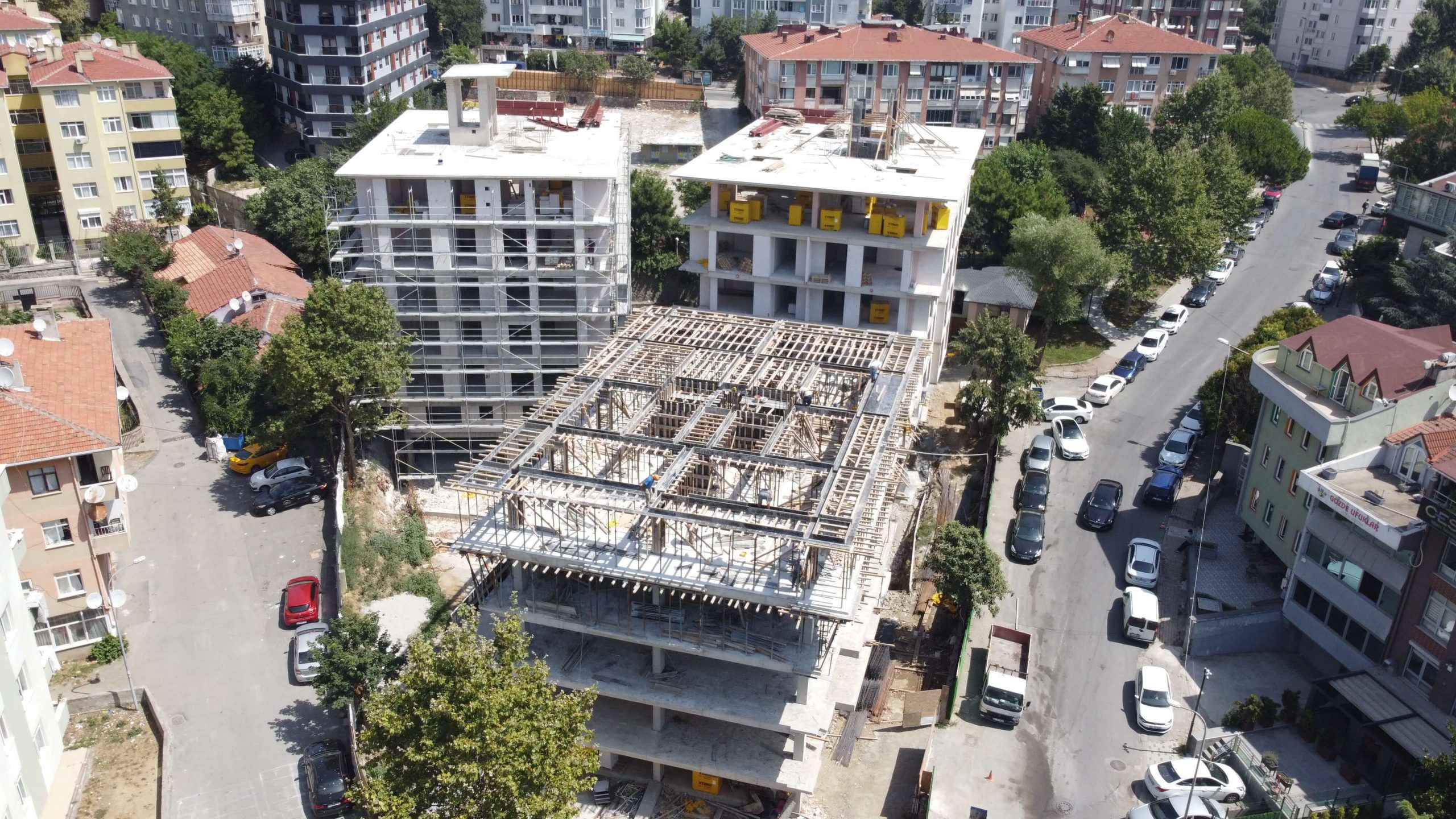

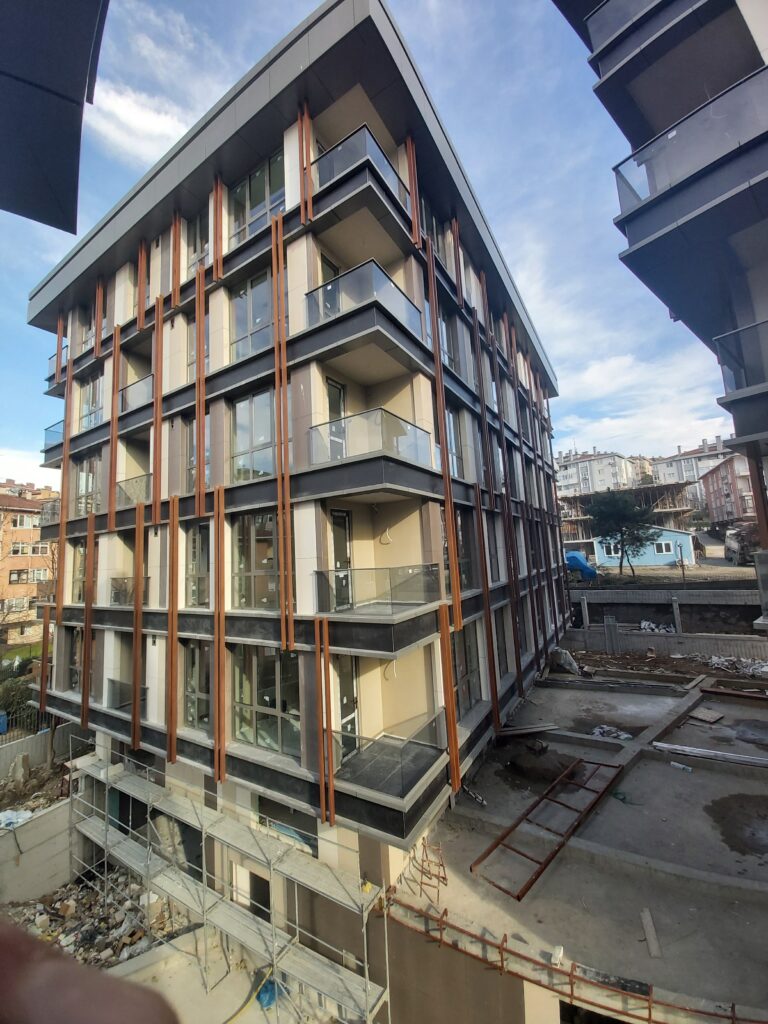

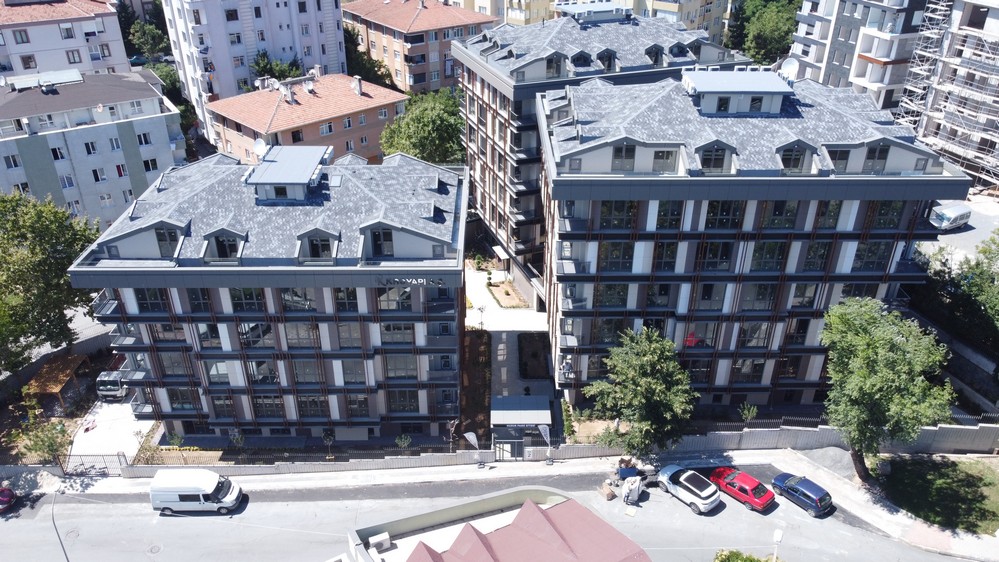

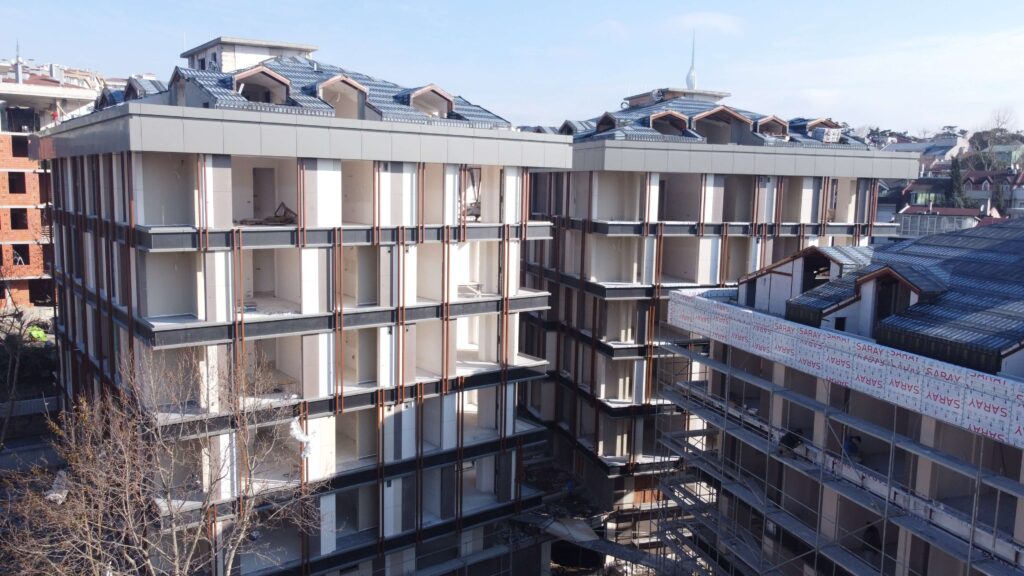

  • B blok dış cephe imalatı devam ediyor.
  • B blok çatı imalatı devam ediyor.
  • B blok sıhhi tesisatı devam ediyor.
  • B blok doğalgaz tesisatı devam ediyor.
  • B blok alçı-sıva işleri devam ediyor.
  • B blok akıllı ev sistemi çalışmaları devam ediyor.

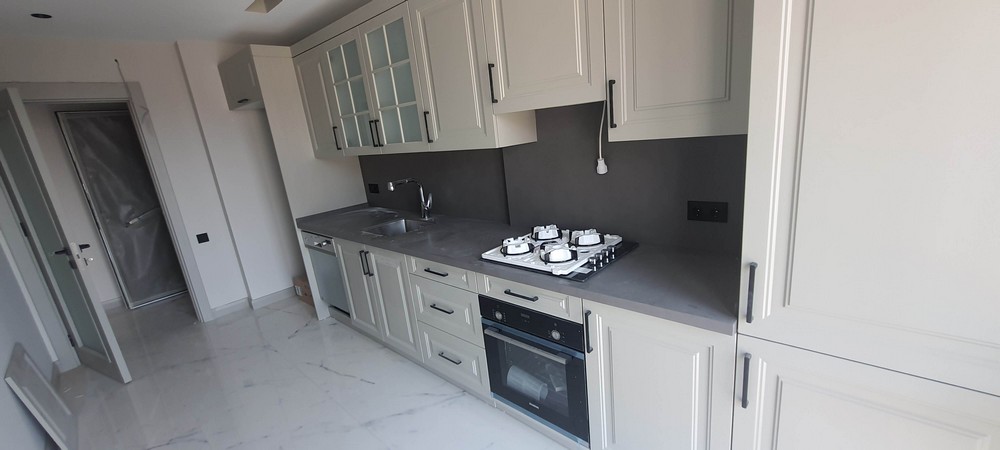

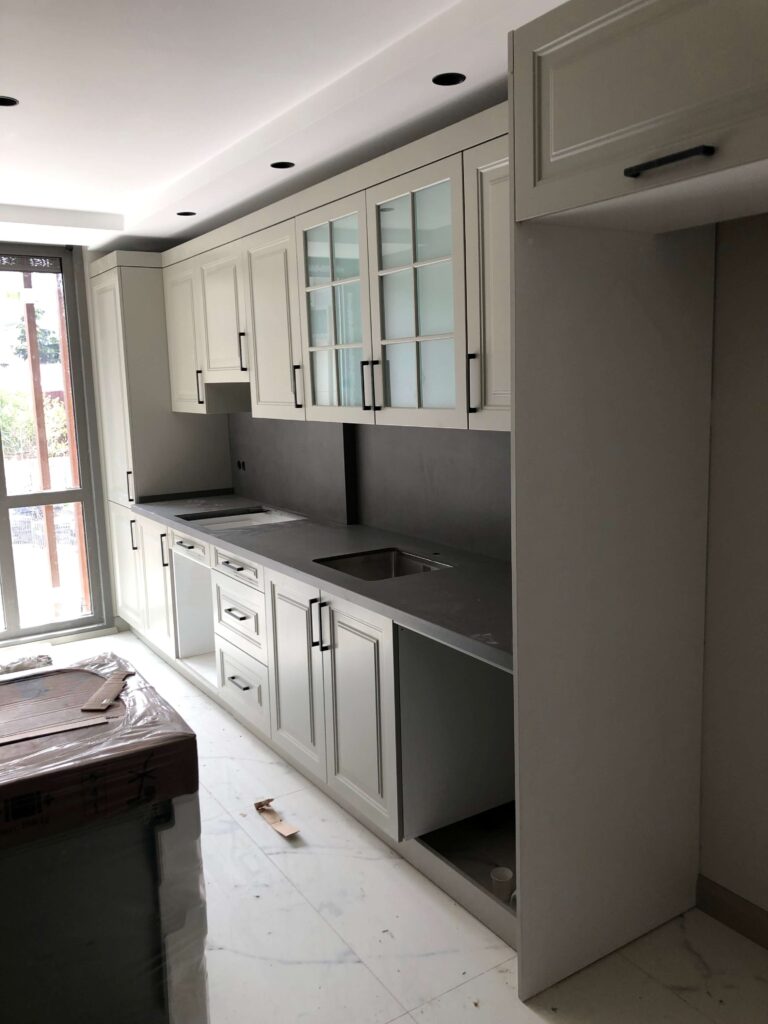

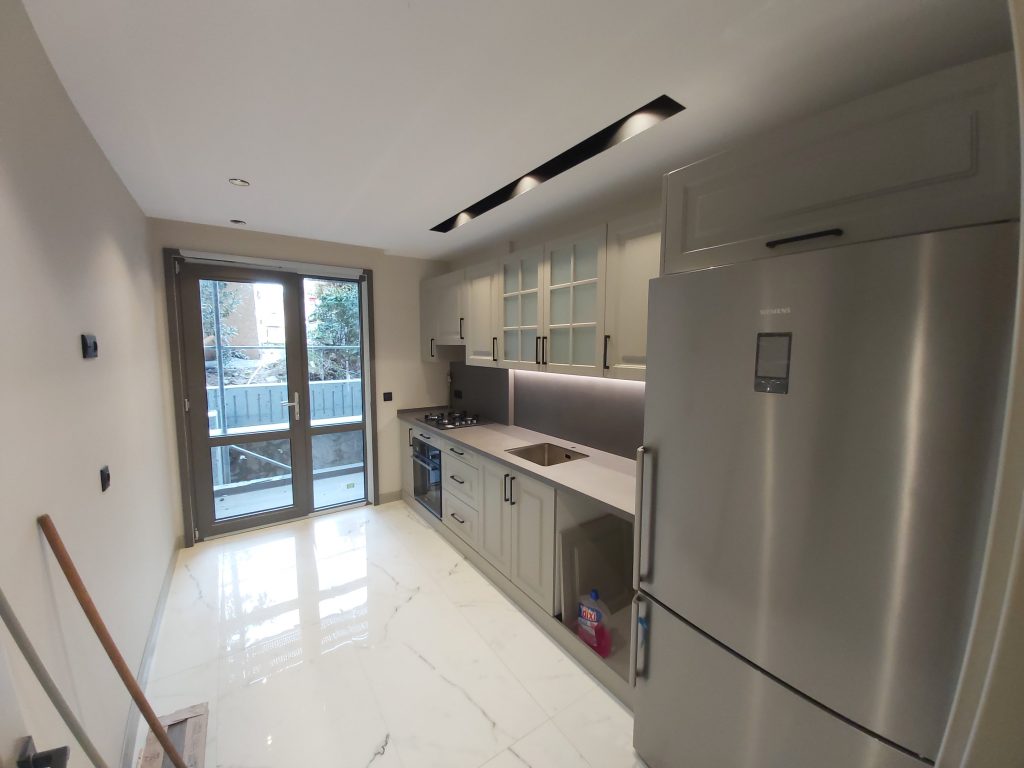

  • C blok örnek daire ev ankastrelerin (ocak, fırın, aspiratör, çamaşır makinesi, kurutma makinesi, buzdolabı) montajı tamamlandı.
  • C blok çatı imalatı devam ediyor.

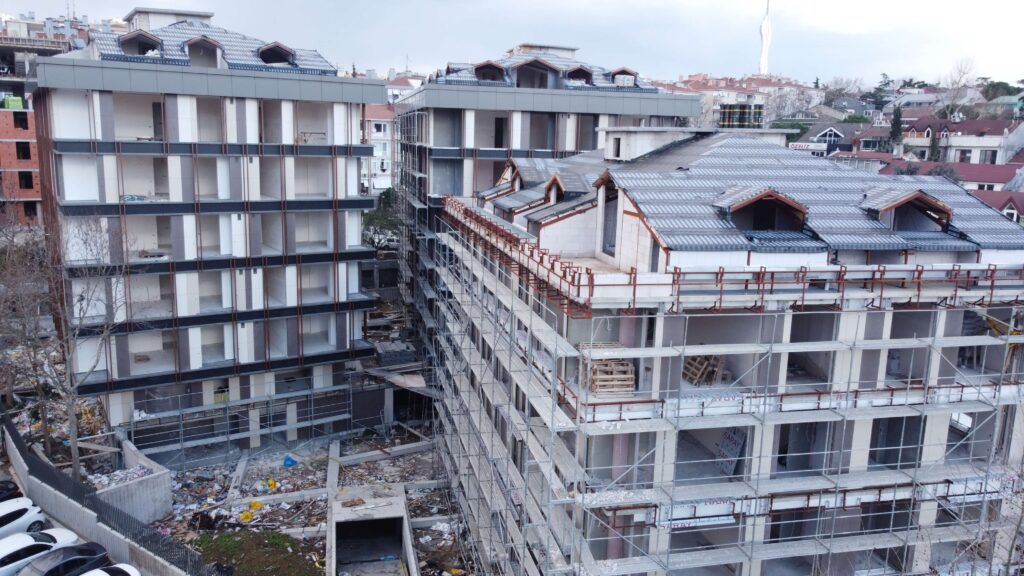

  • C blok dış cephe çalışmaları devam ediyor.
  • C blok alçıpan işleri devam ediyor.
  • C blokta alçı-sıva işleri devam ediyor.
  • C blok akıllı ev sistemi çalışmaları devam ediyor.
  • C blok doğalgaz tesisatı tamamlandı.

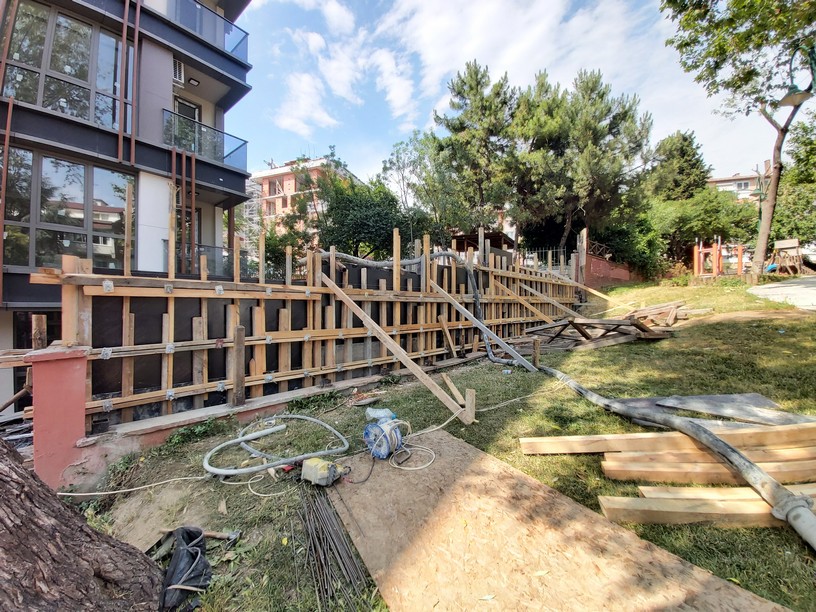

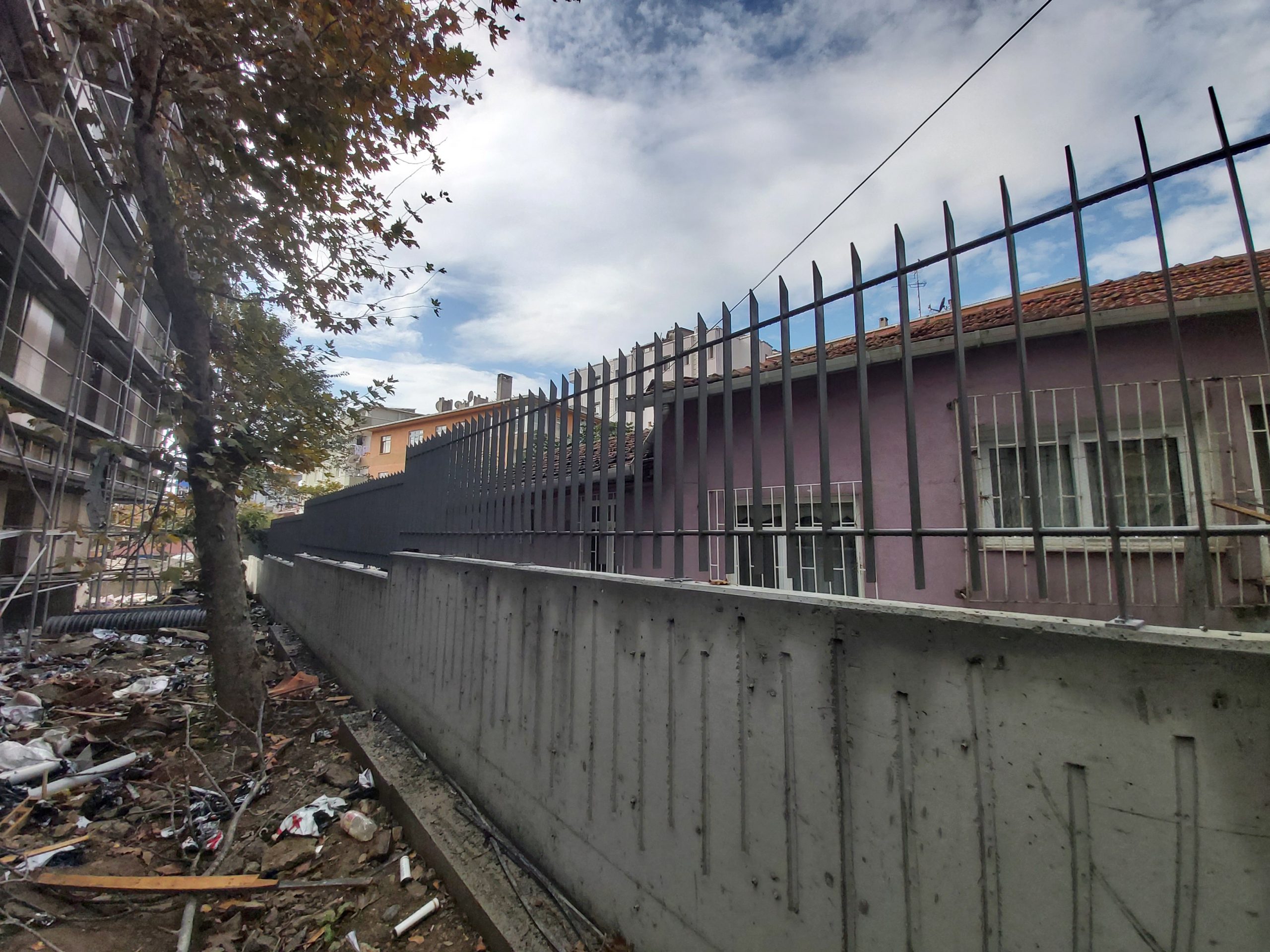

    • Site çevresinde dış duvar perde çalışmaları devam ediyor.

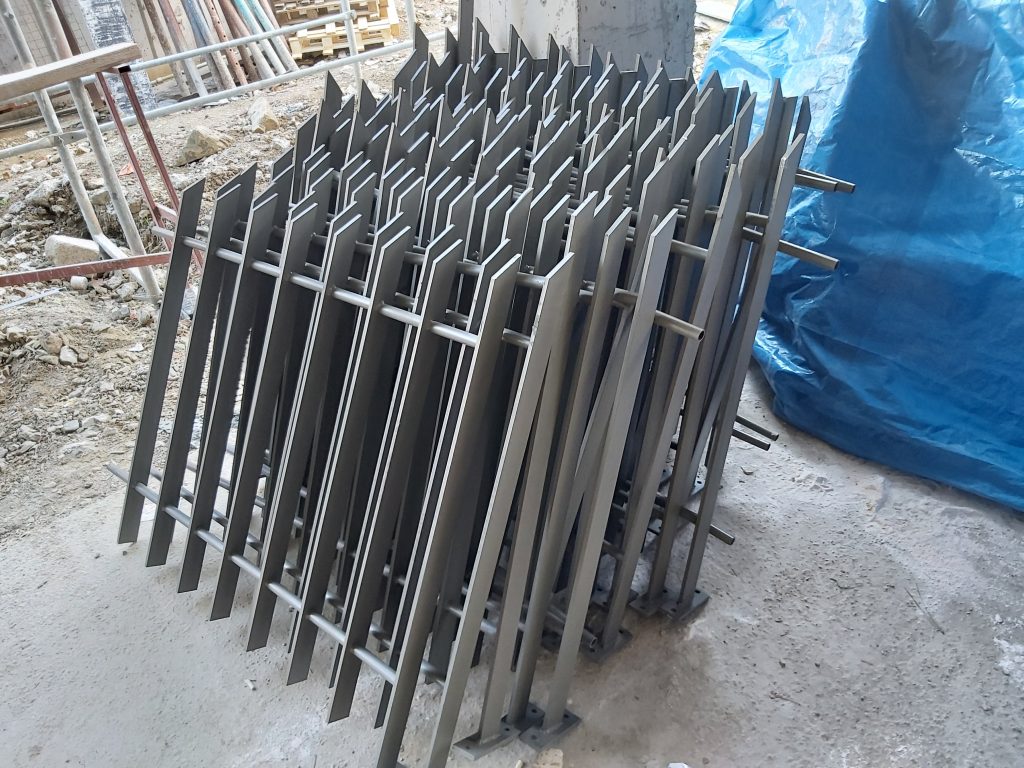

    • Site çevresine korkuluk imalatı devam ediyor.
    • A blok iskele kurulumu tamamlandı.
    • A blok mantolama imalatı başladı.
    • A blok elektrik tesisatı devam ediyor.
    • A blok akıllı ev sistemi çalışmaları devam ediyor.
    • B blok dış cephe imalatı devam ediyor.
    • B blok çatı imalatı devam ediyor.
    • B blok sıhhi tesisatı devam ediyor.
    • B blok alçı-sıva işleri devam ediyor.
    • B blok akıllı ev sistemi çalışmaları devam ediyor.

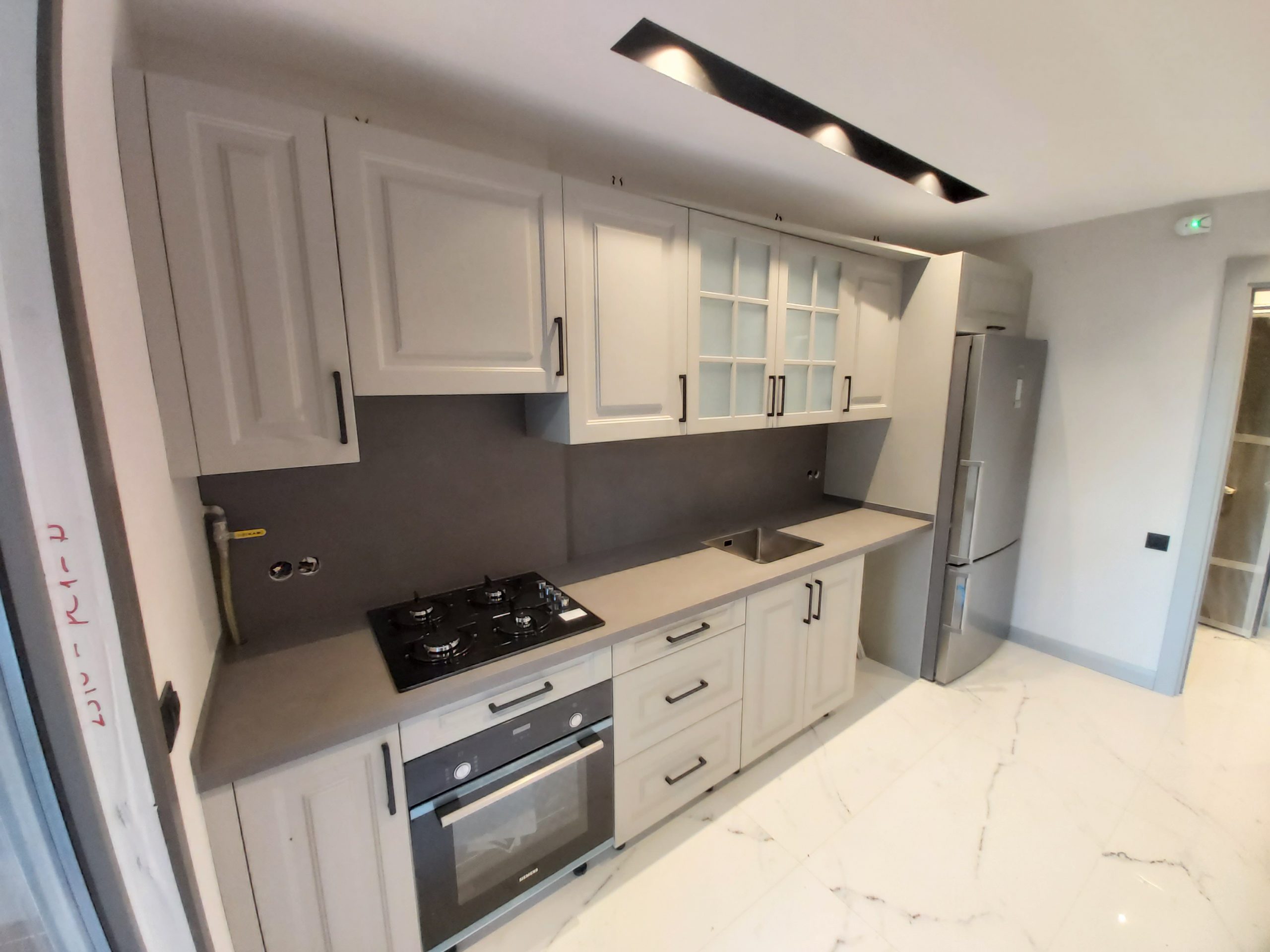

    • C blok örnek daire mutfak dolapları montajı tamamlandı.
    • C blok örnek daire banyo dolapları montajı tamamlandı.
    • C blok örnek daire fortmanto ve dresuar montajı tamamlandı.

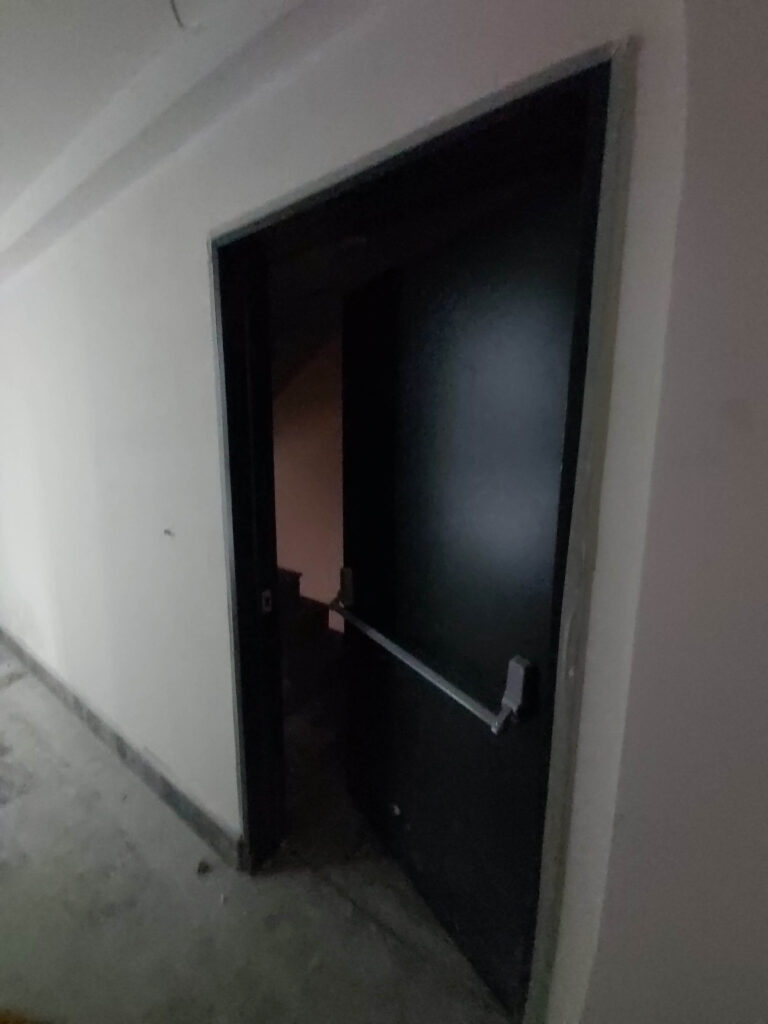

    • C blok örnek daire çelik kapı montajı tamamlandı.

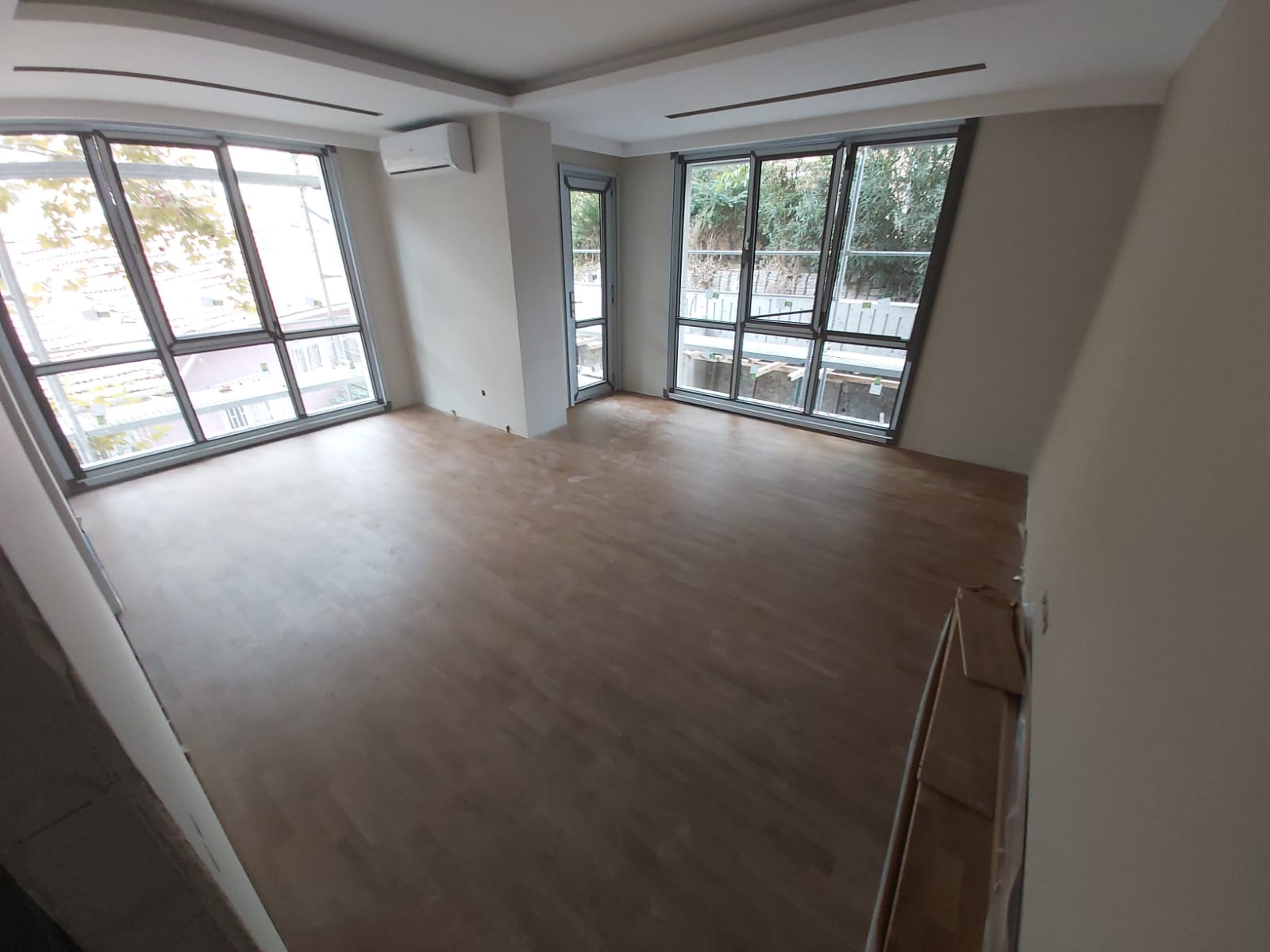

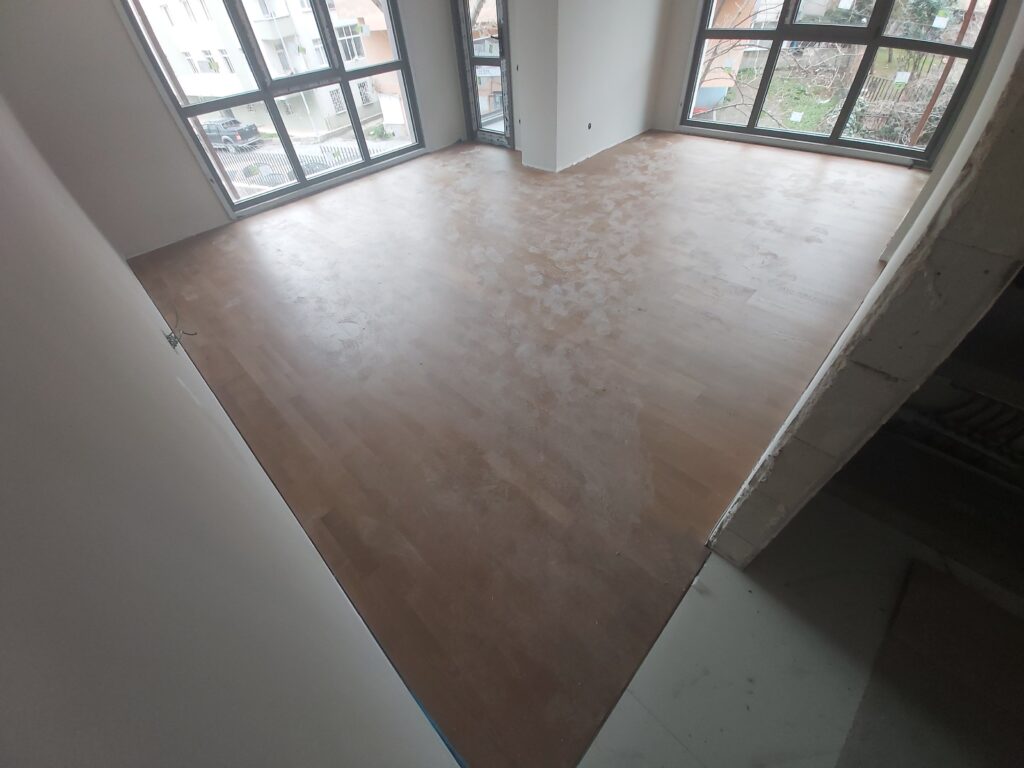

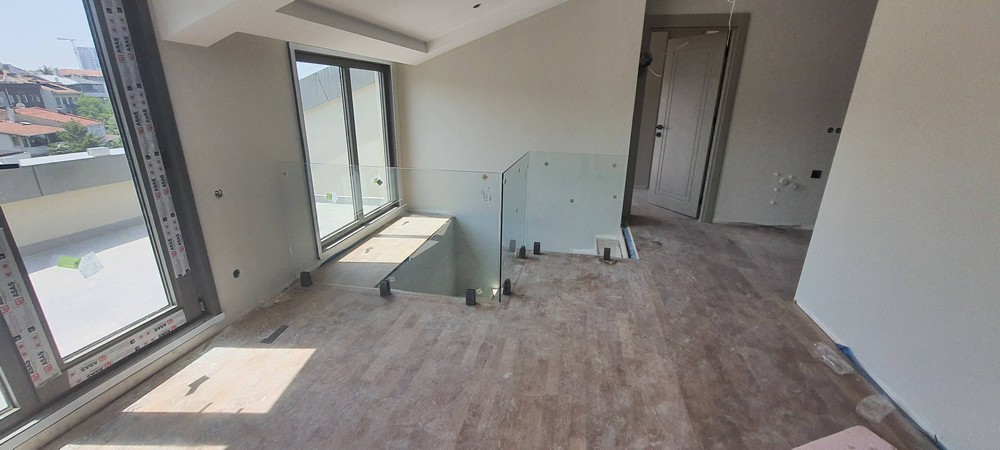

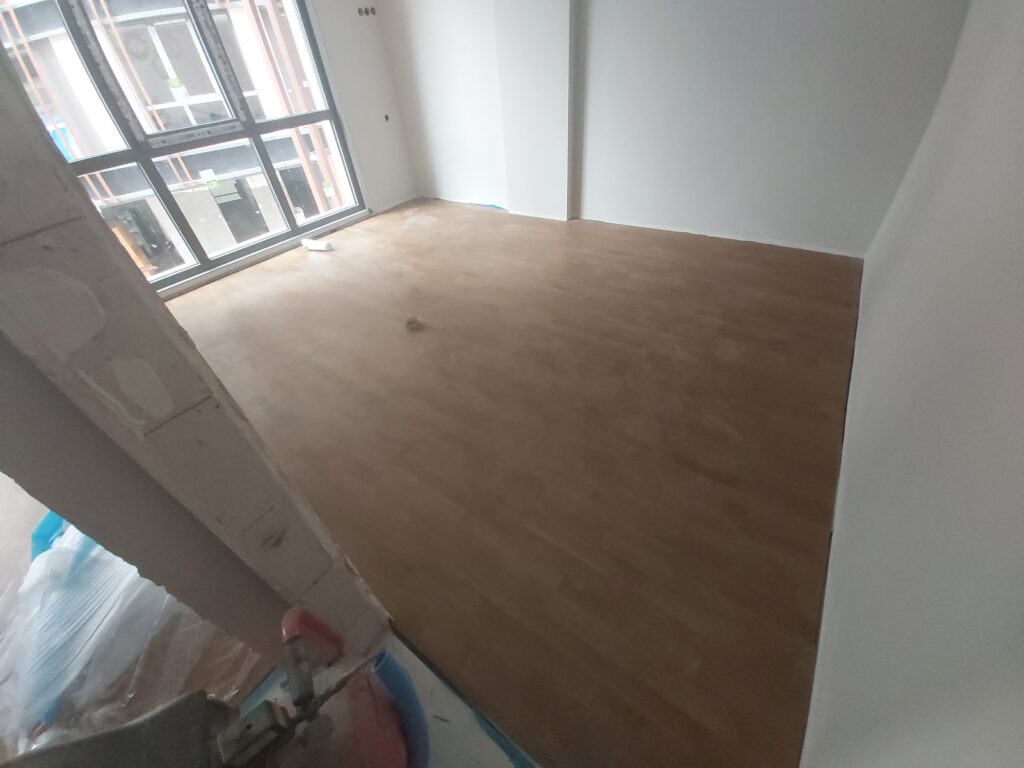

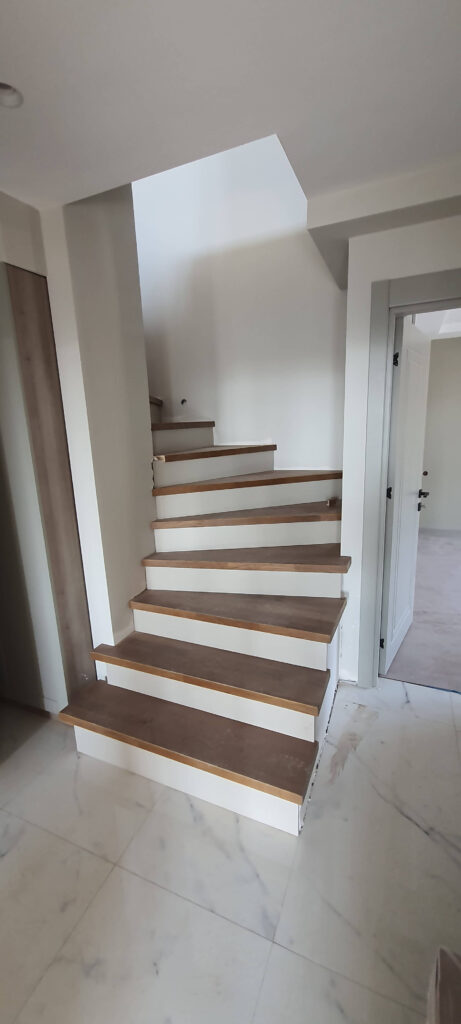

    • C blok örnek daire parke imalatı tamamlandı.

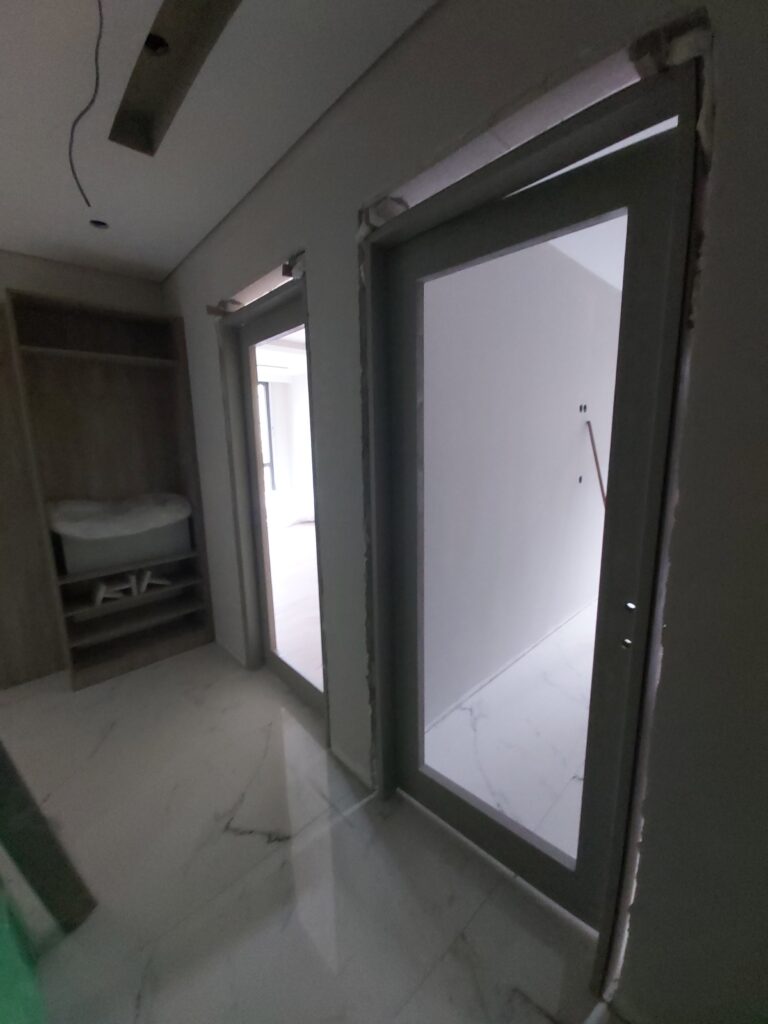

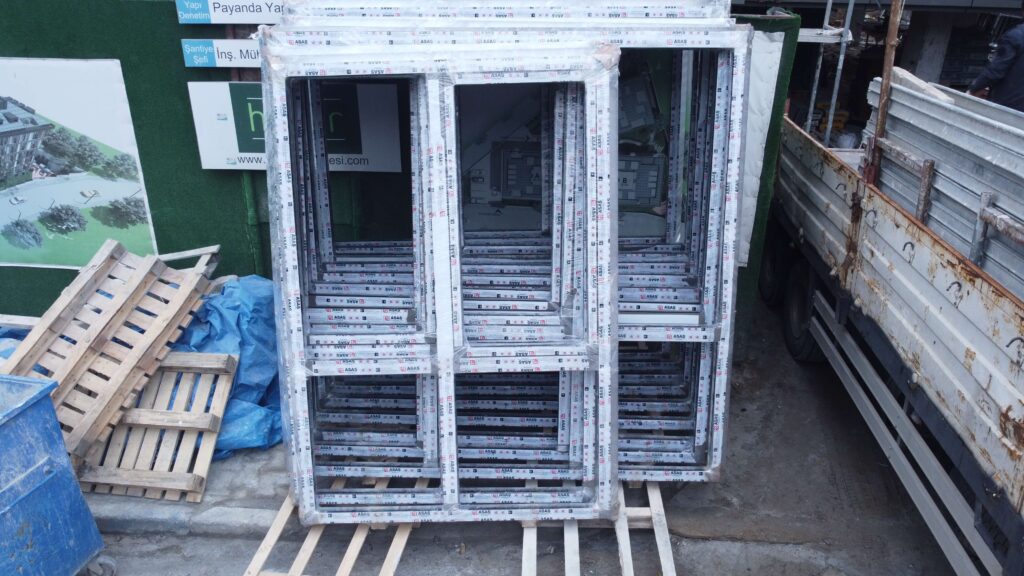

    • C blok örnek daire doğramaları takıldı.

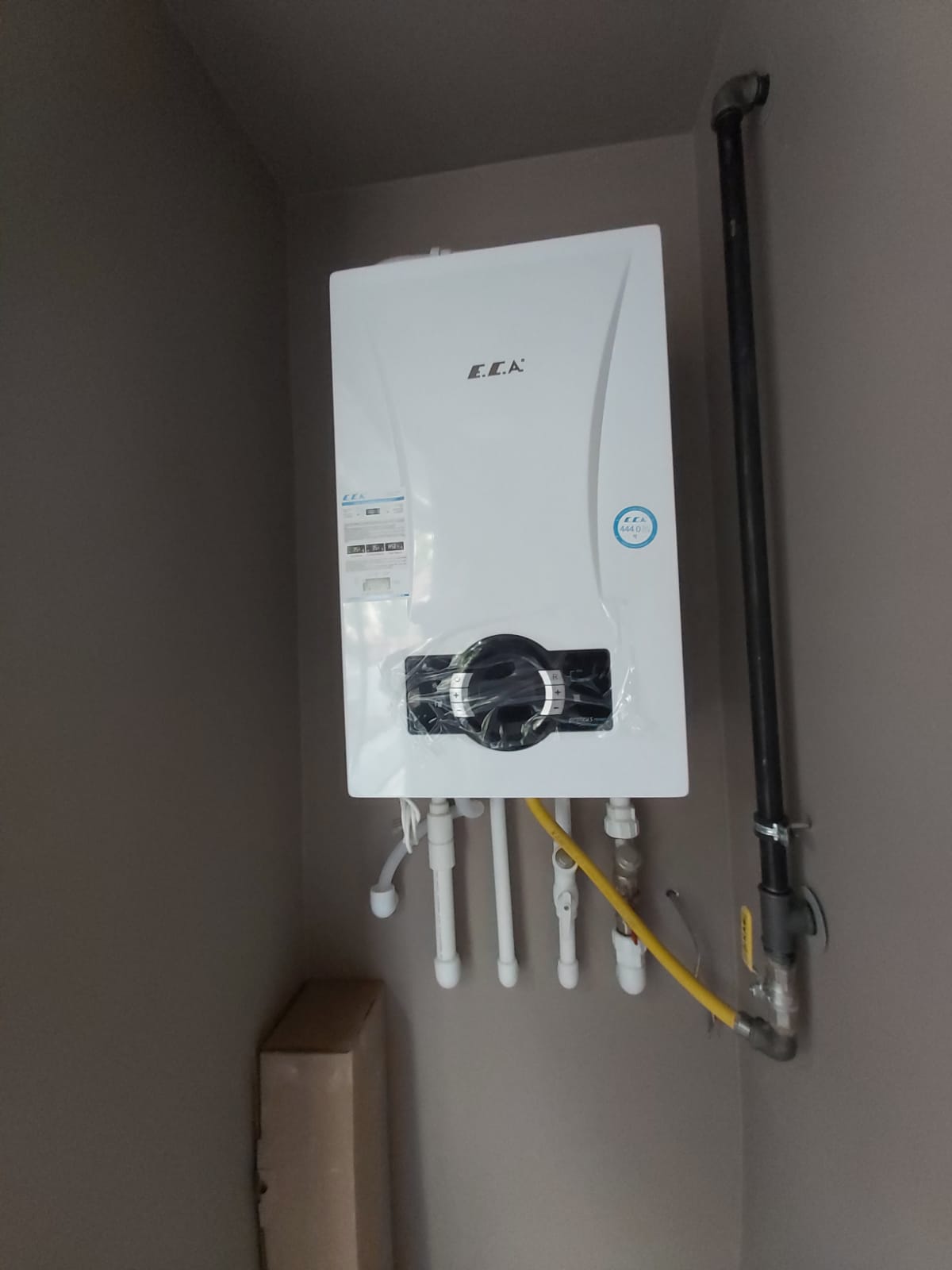

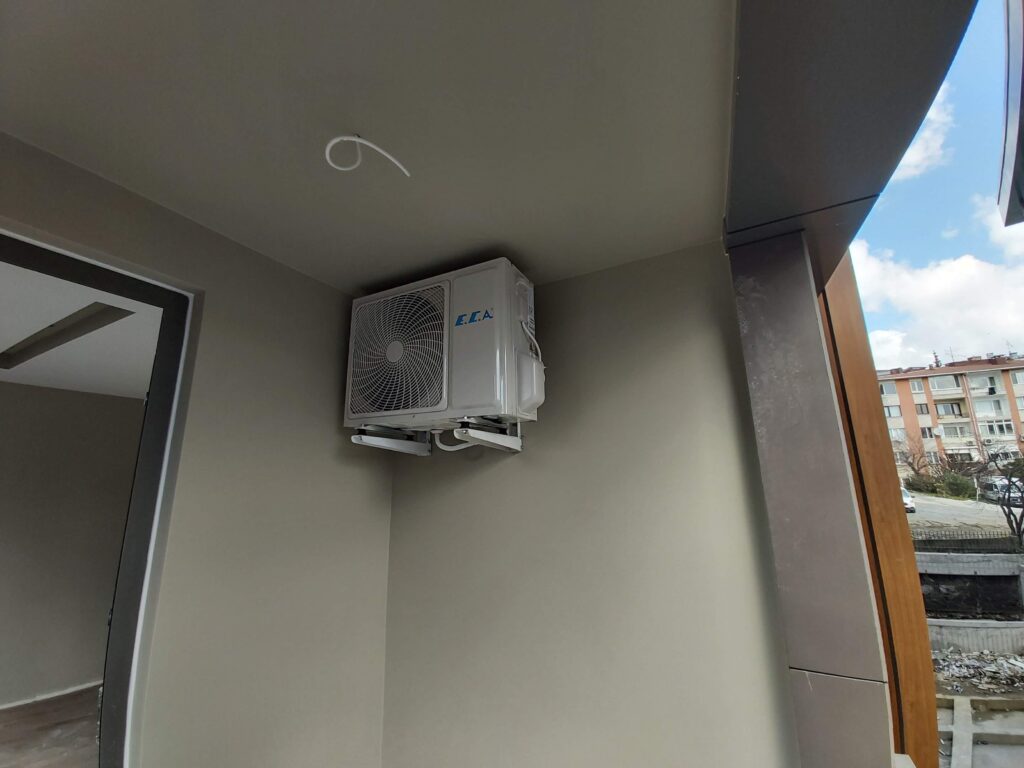

    • C blok örnek daire kombi ve klima takıldı.
    • C blok örnek daire oda kapıları takıldı.
    • C blok örnek daire lake süpürgelikler takıldı.

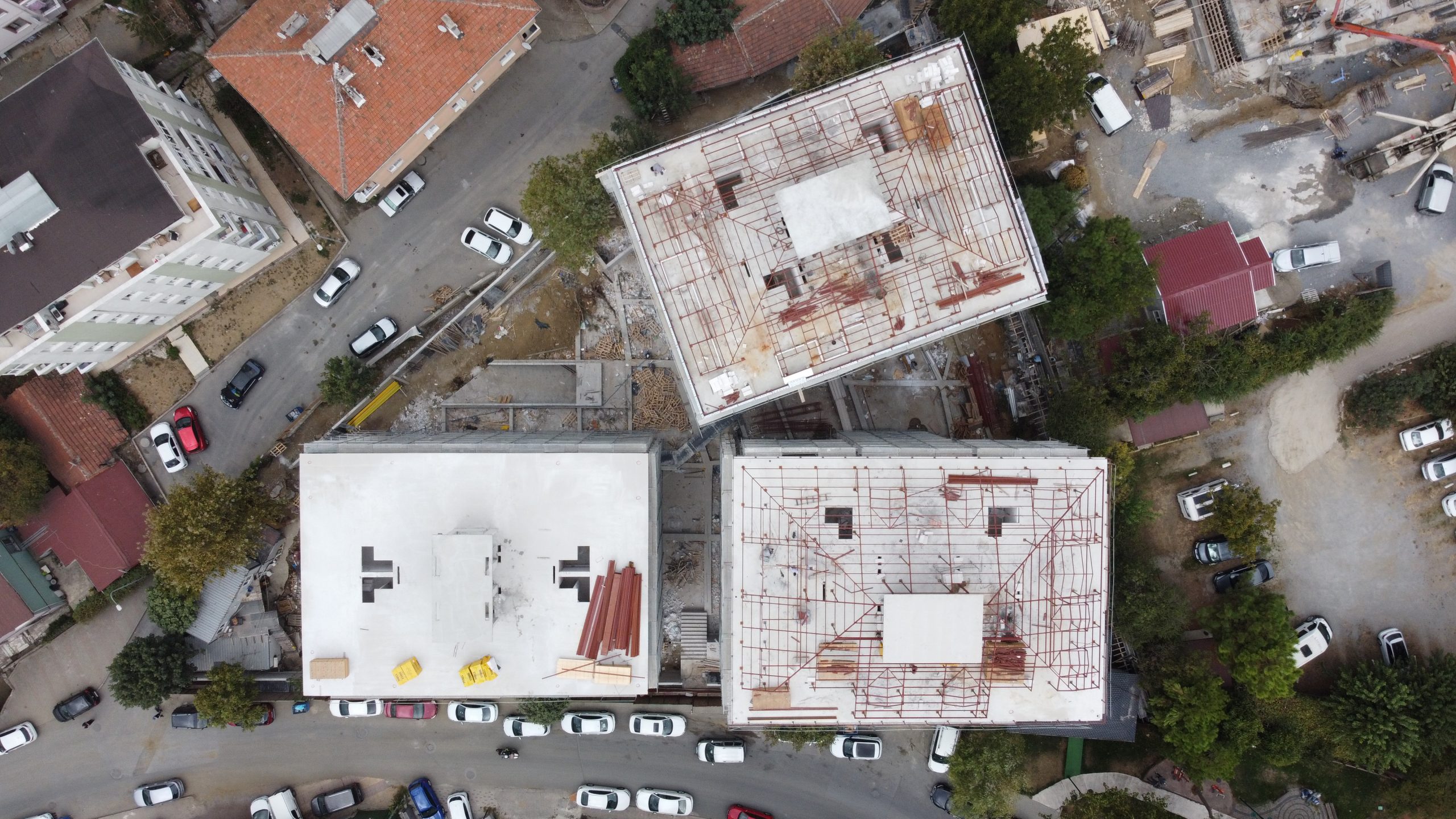

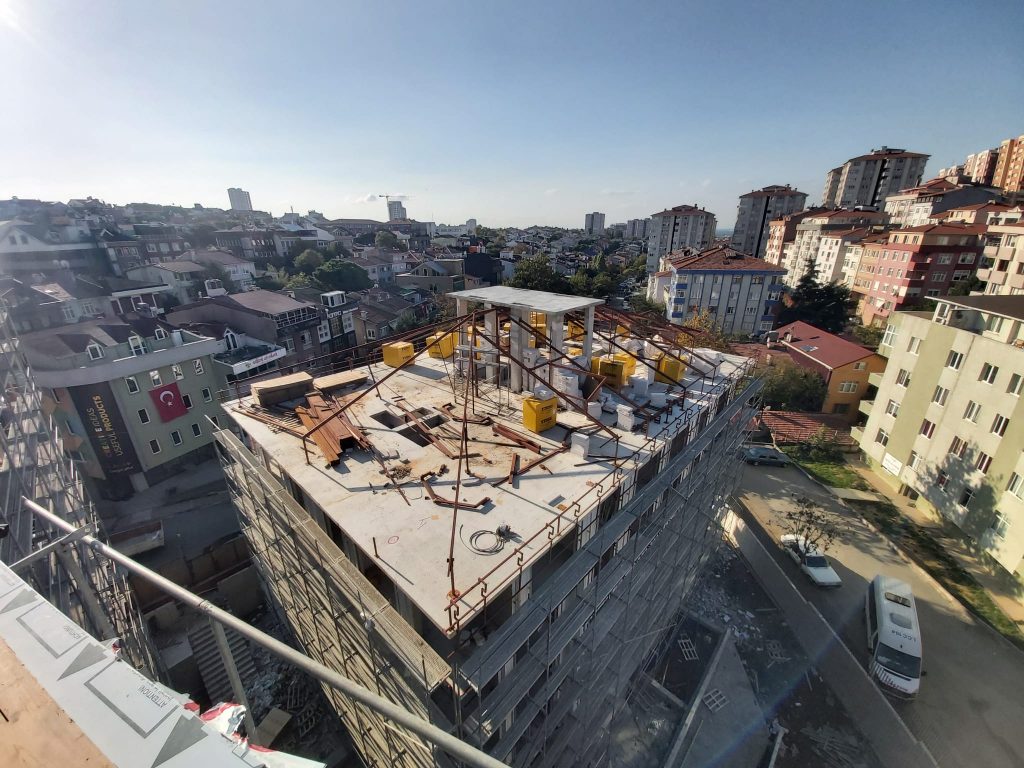

    • C blok çatı imalatı devam ediyor.
    • C blok dış cephe çalışmaları devam ediyor.
    • C blok alçıpan işleri devam ediyor.
    • C blokta alçı-sıva işleri devam ediyor.
    • C blok akıllı ev sistemi çalışmaları devam ediyor.
    • C blok doğalgaz tesisatı başladı.

    • Site çevresinde dış duvar perde çalışmaları devam ediyor.

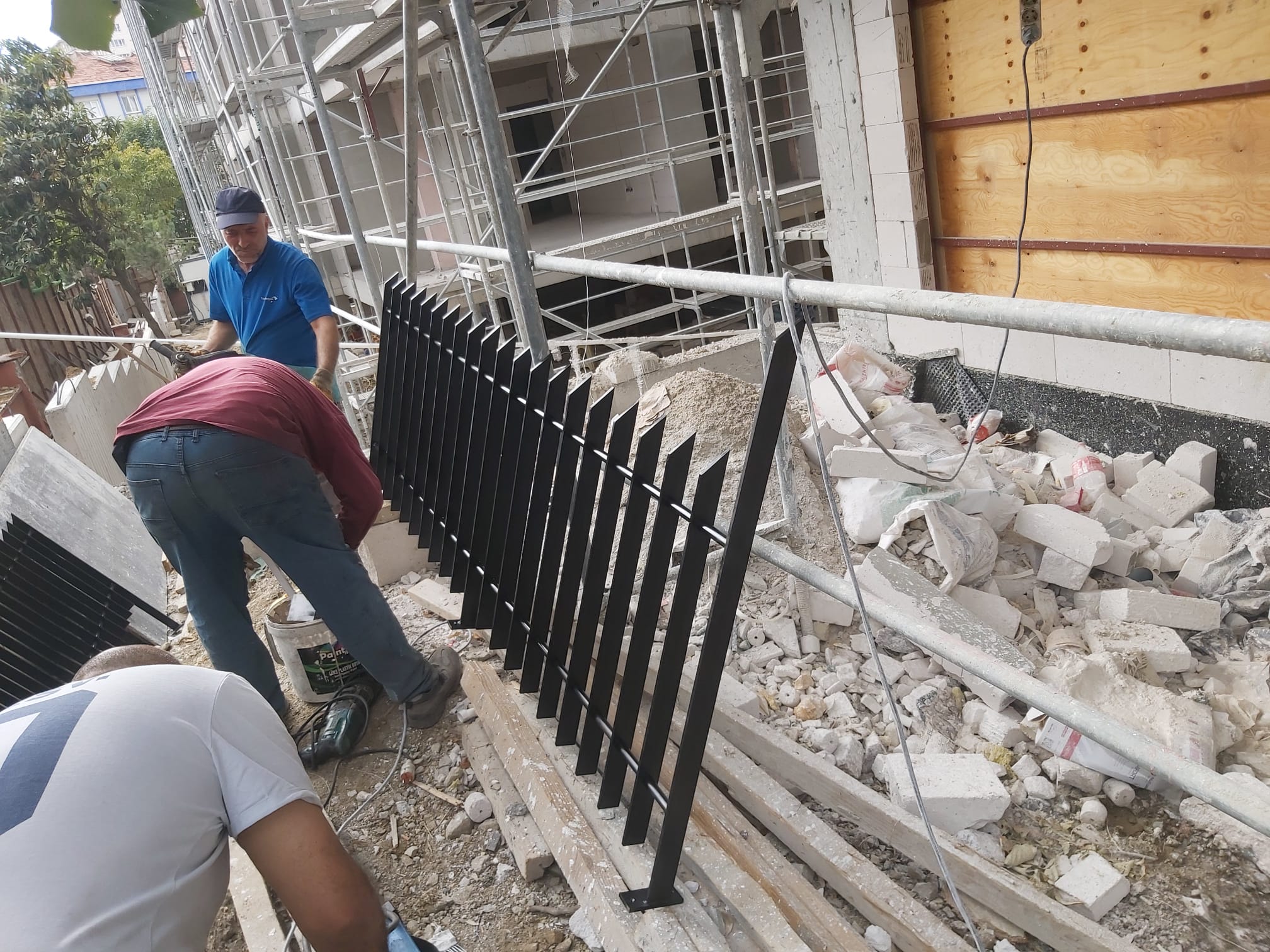

    • Site çevresine korkuluk imalatına başlandı.

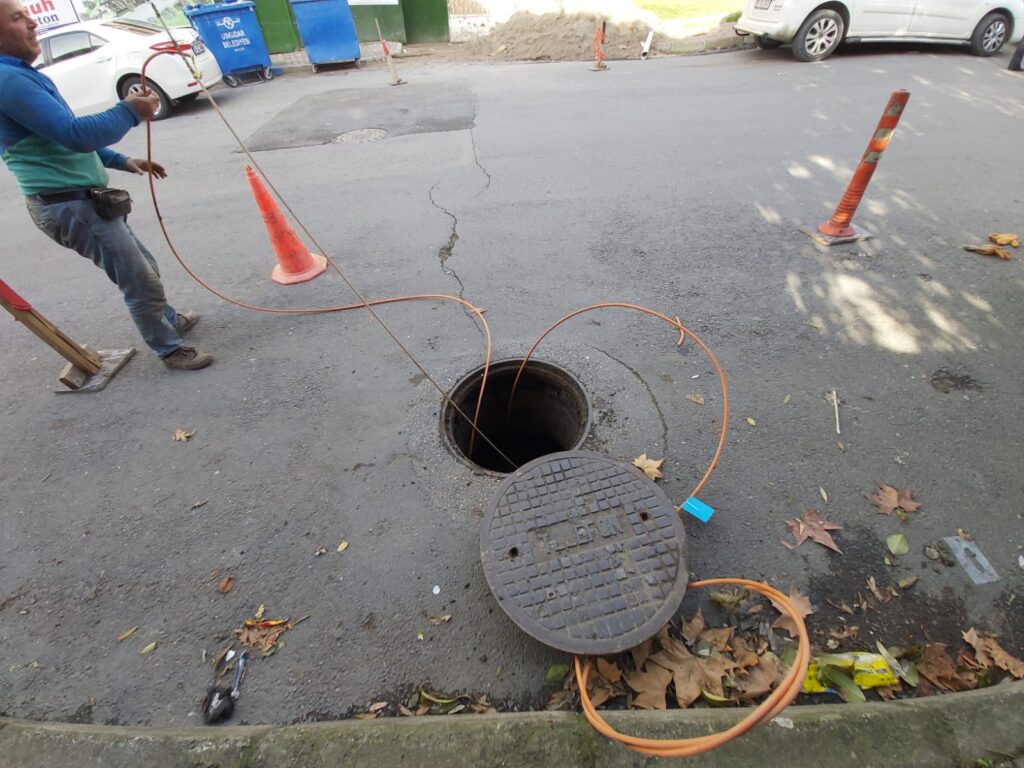

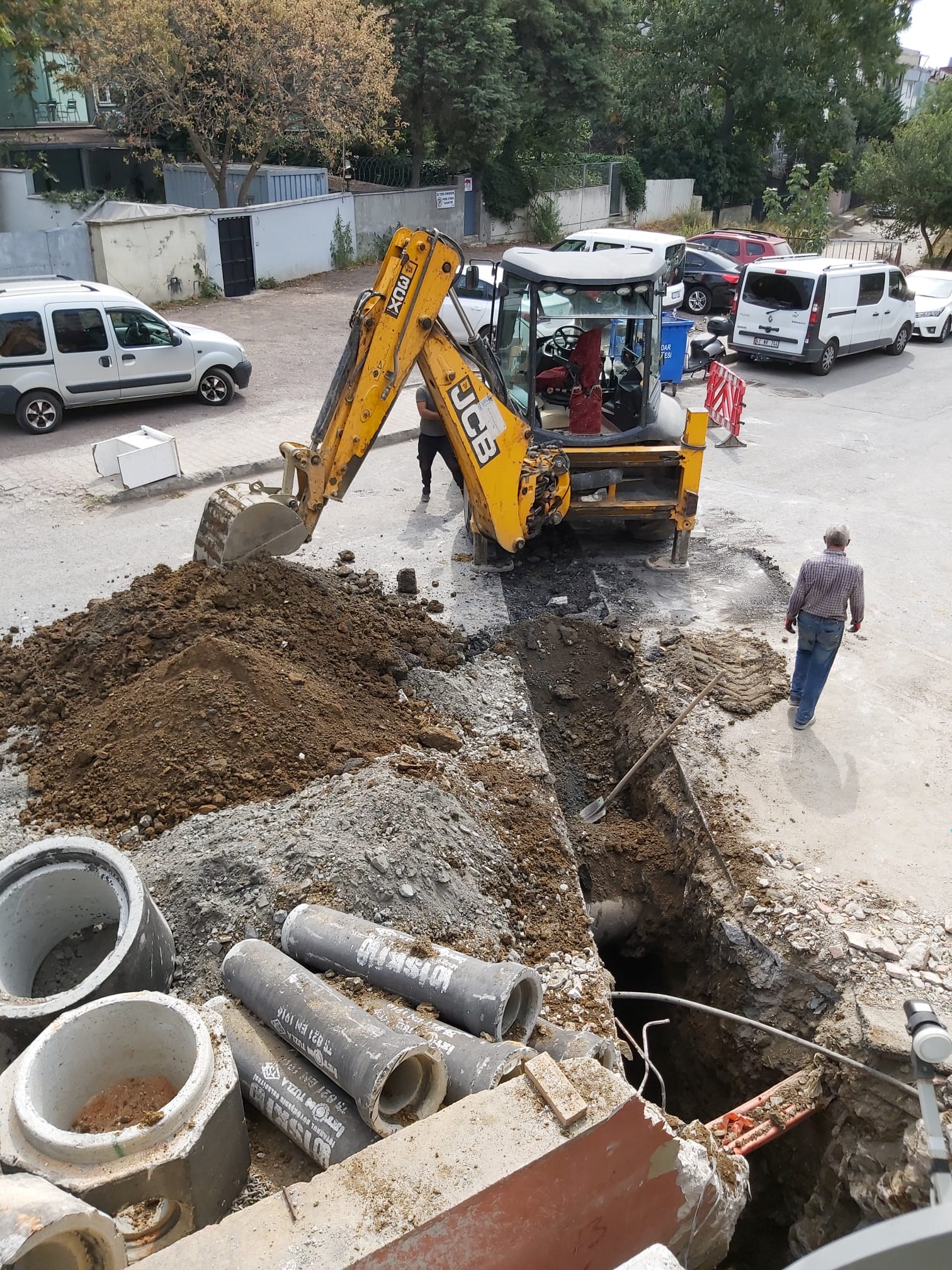

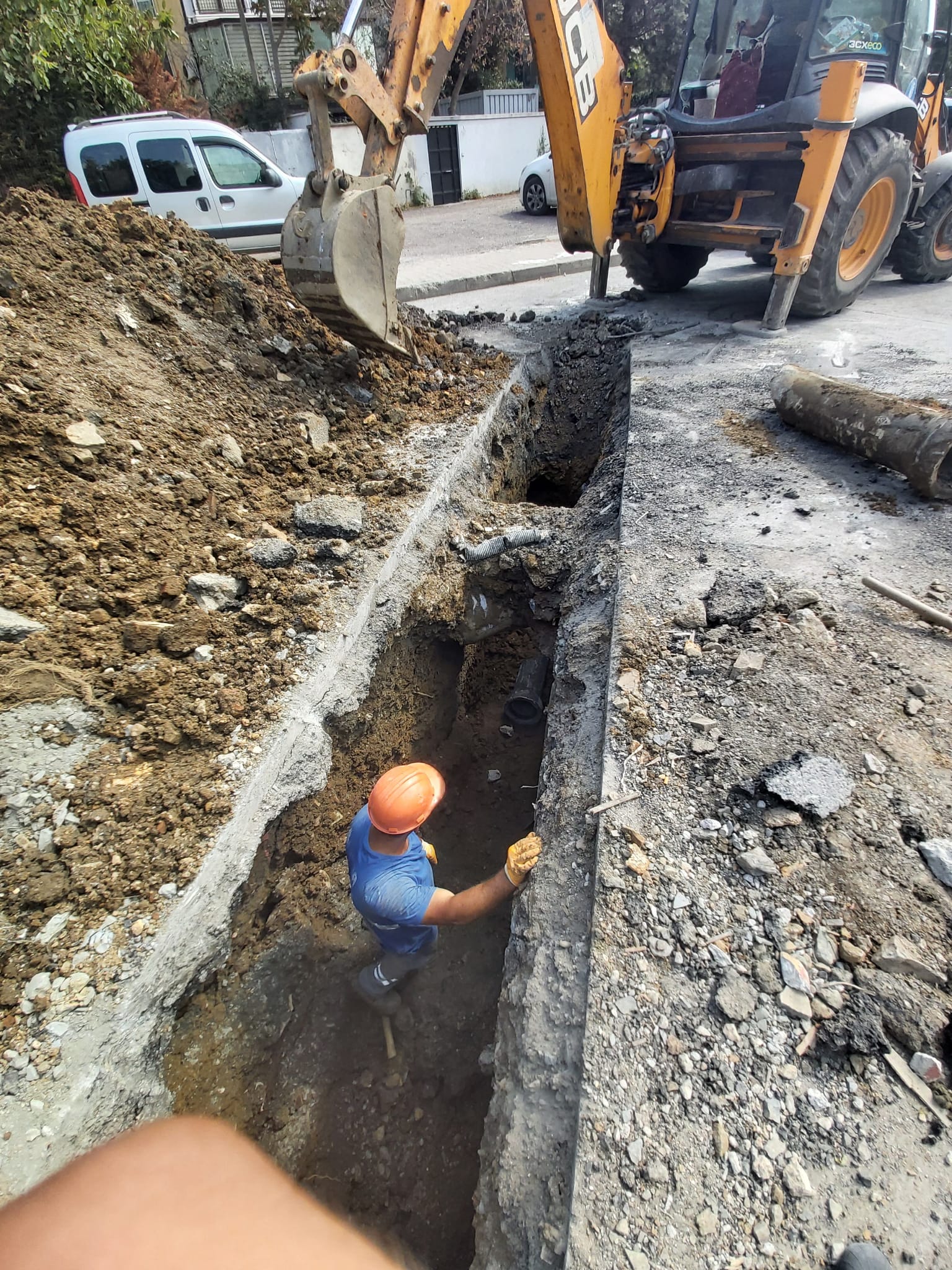

    • Site’nin İSKİ kanal bağlantısı yapıldı.

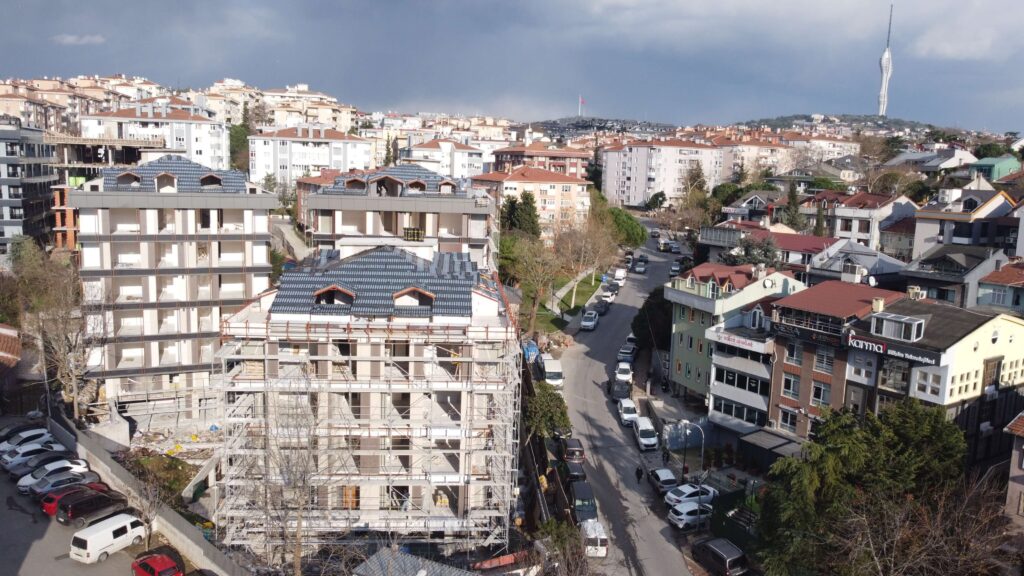

    • A blok iskele kurulumu başladı.
    • A blok elektrik tesisatı devam ediyor.
    • A blok akıllı ev sistemi çalışmaları devam ediyor.
    • B blok dış cephe imalatı devam ediyor.
    • B blok çatı imalatı devam ediyor.
    • B blok sıhhi tesisatı devam ediyor.
    • B blok alçı-sıva işleri devam ediyor.
    • B blok mantolama imalatı tamamlandı.
    • B blok akıllı ev sistemi çalışmaları devam ediyor.

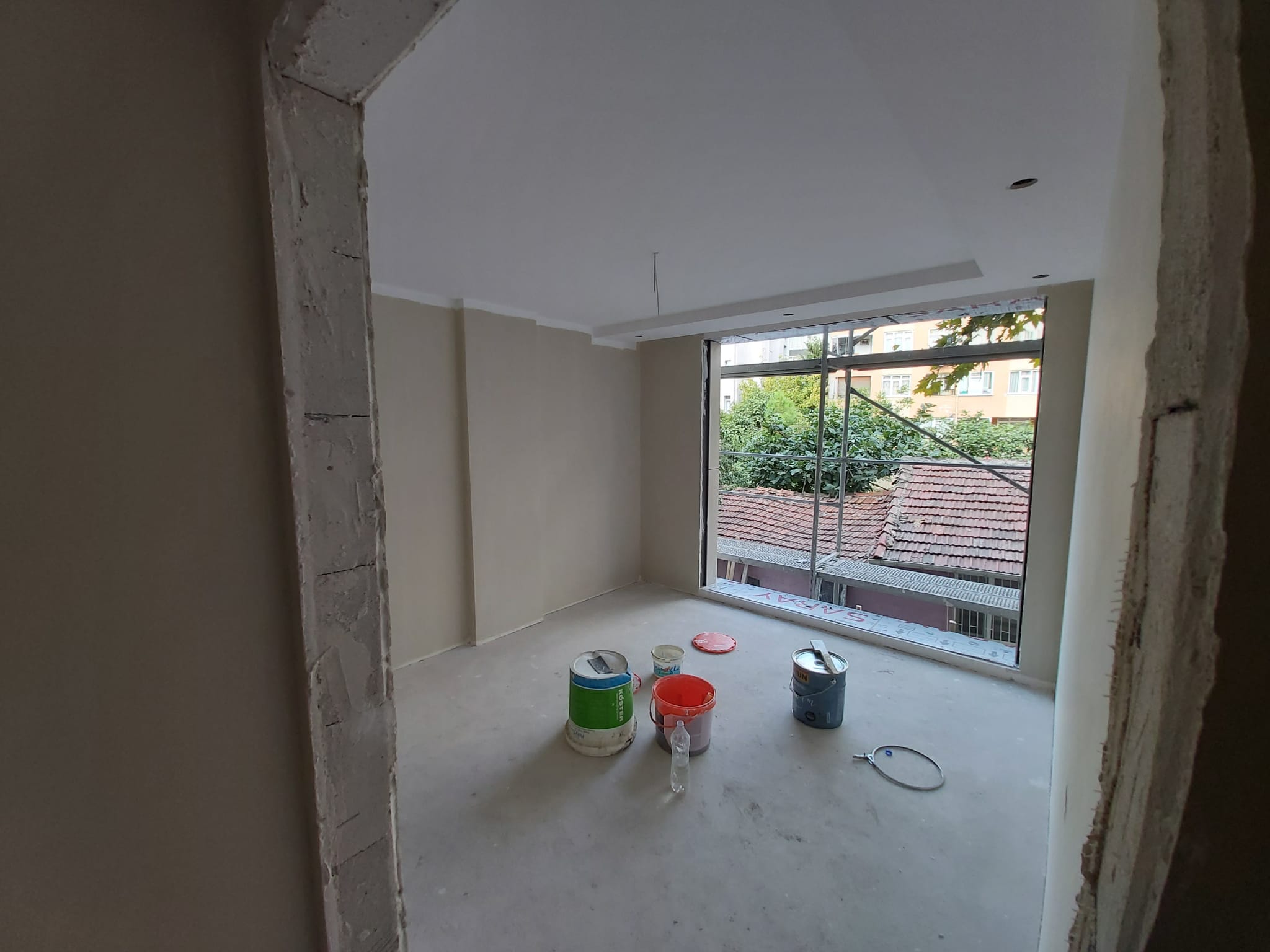

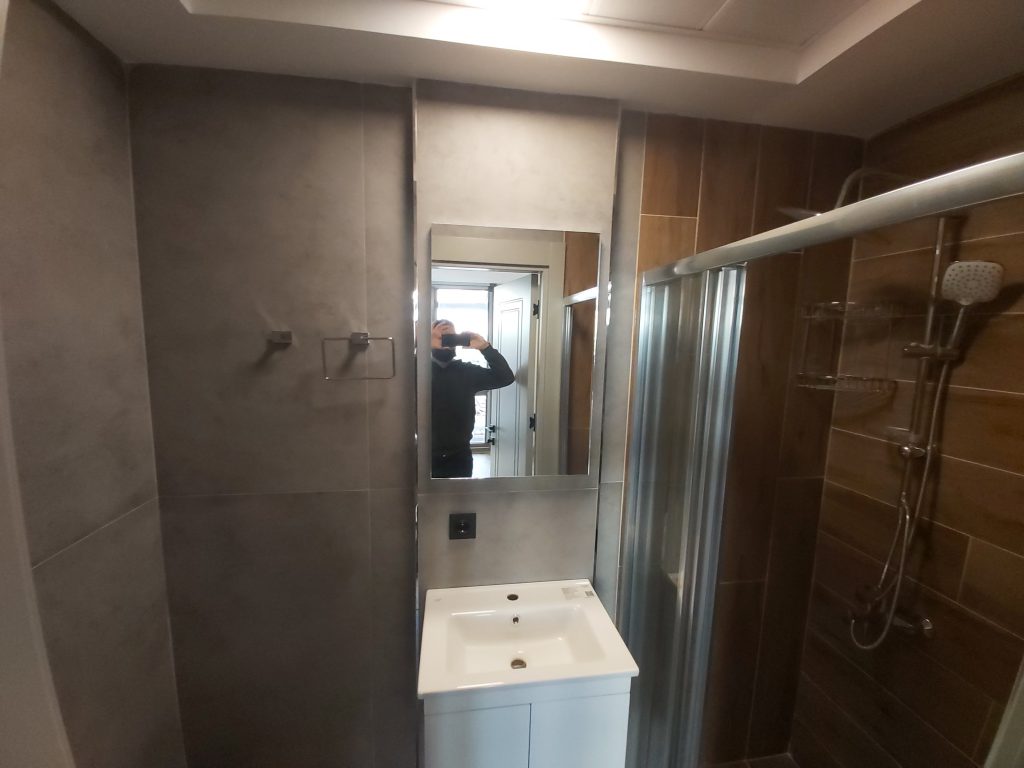

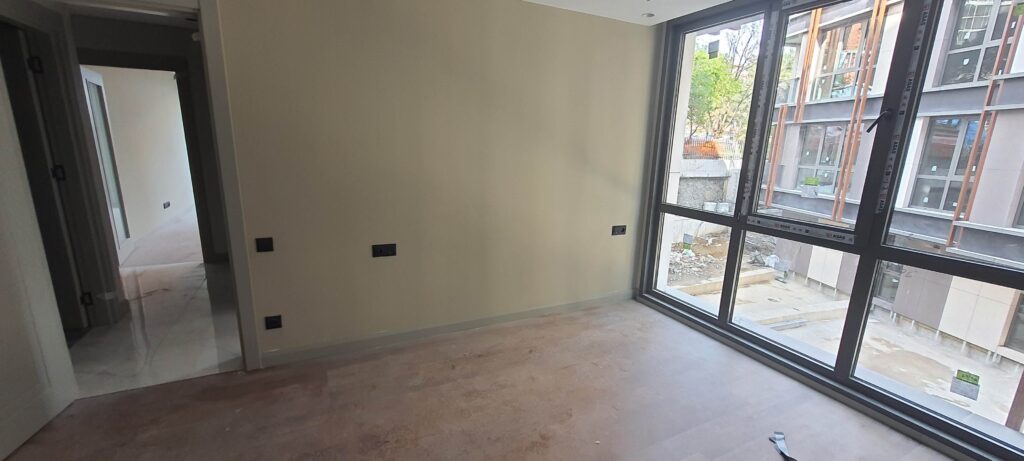

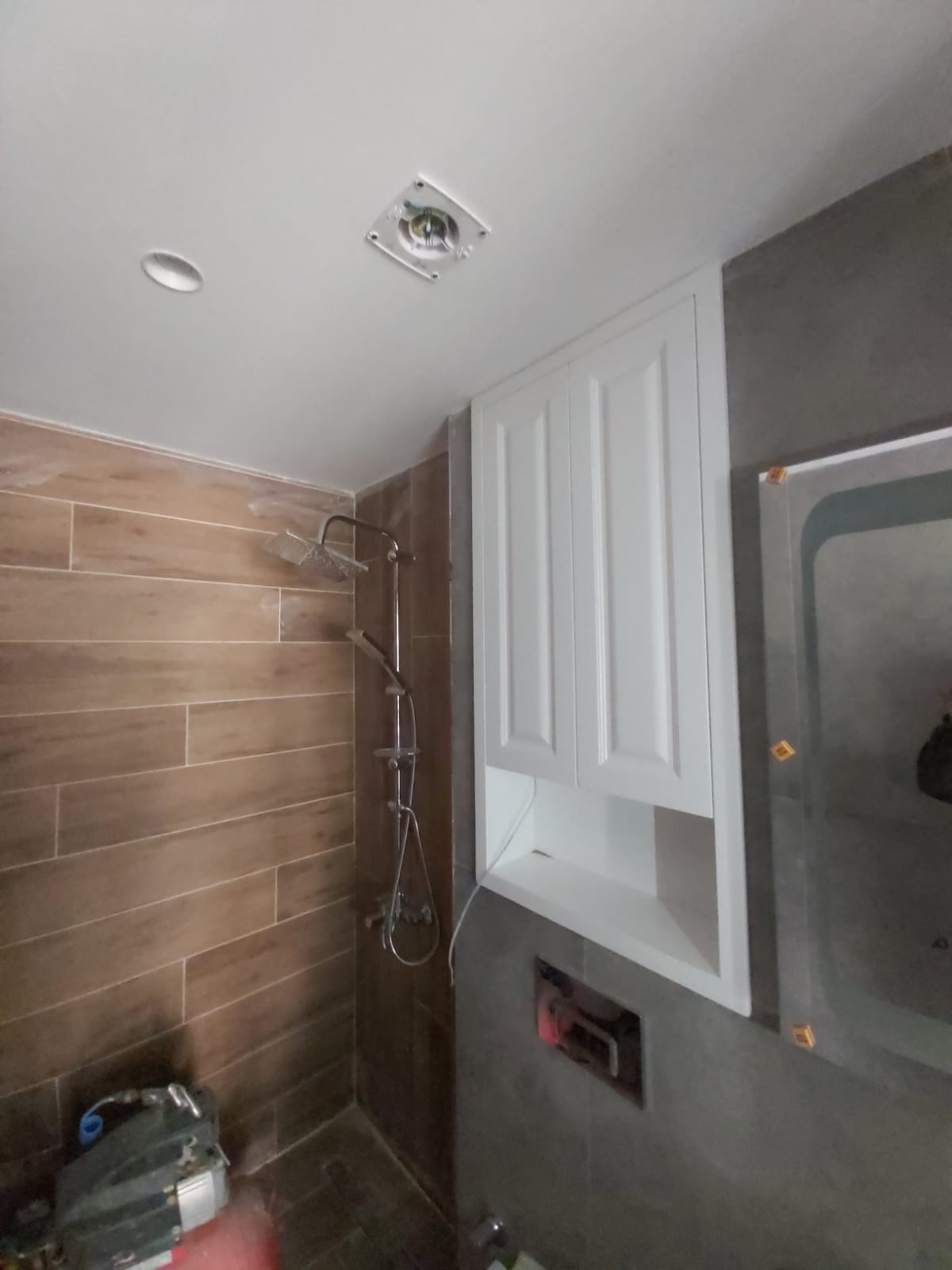

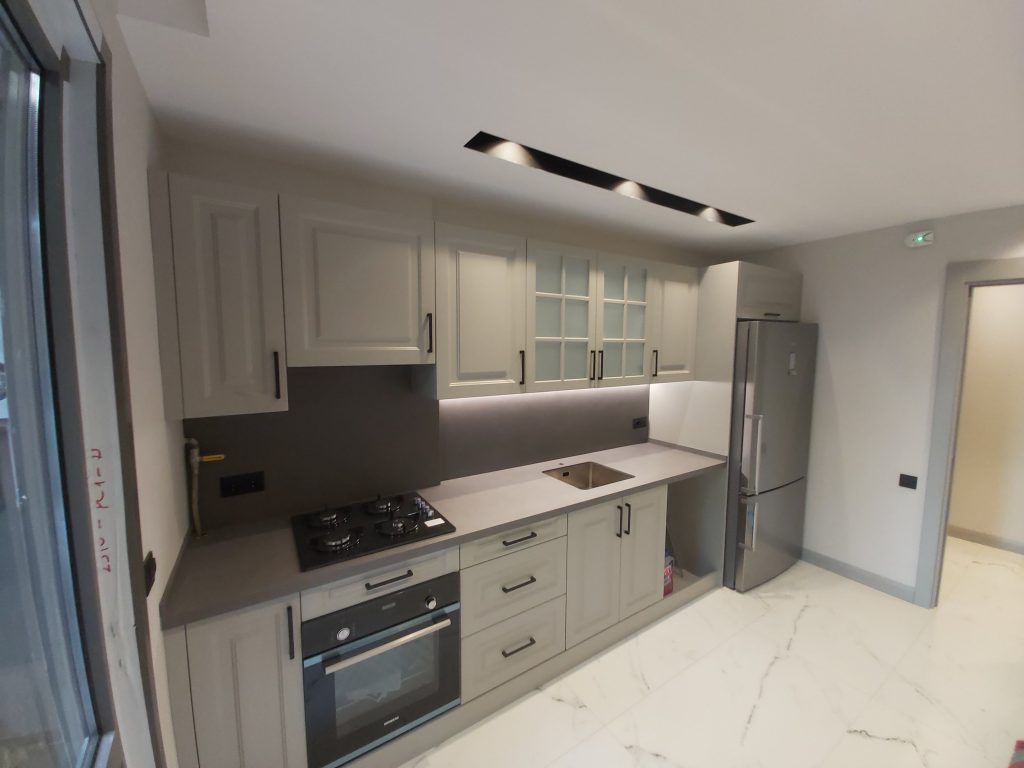

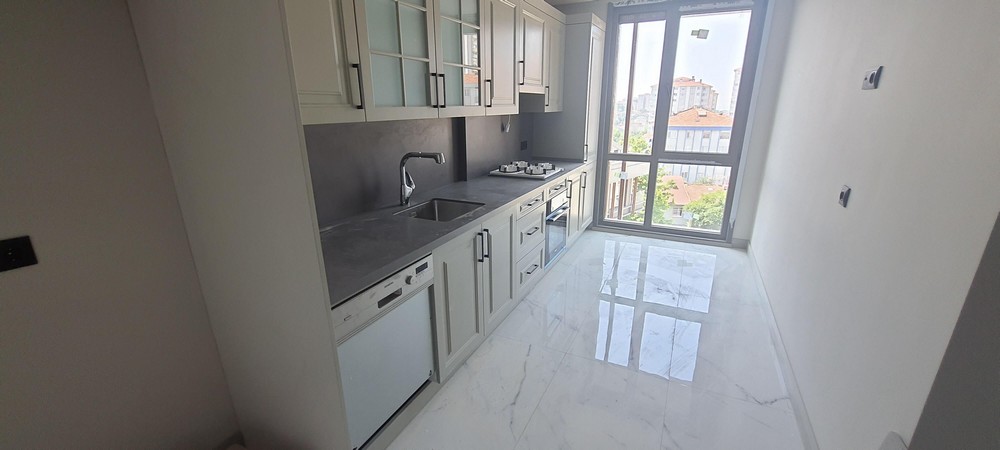

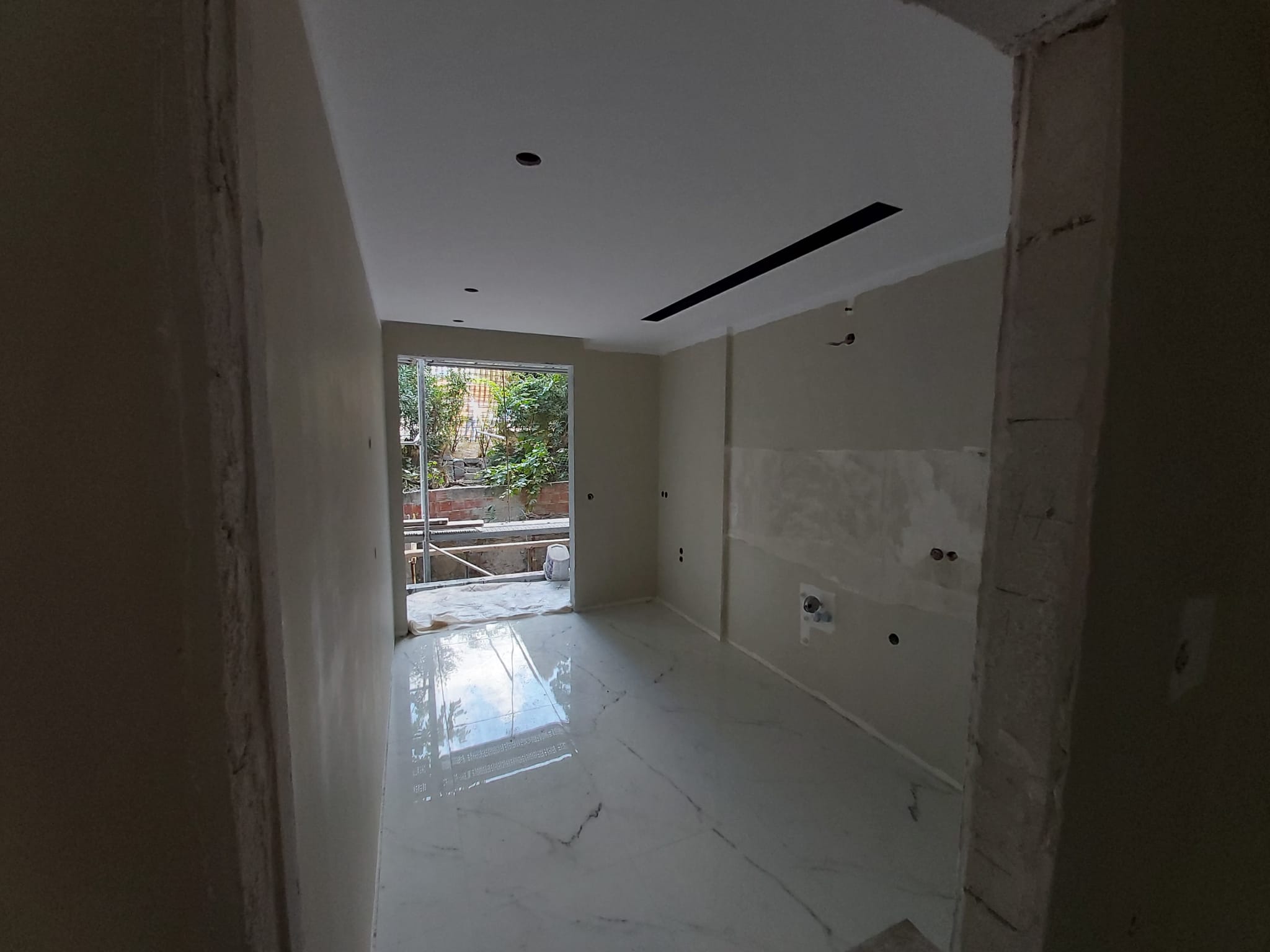

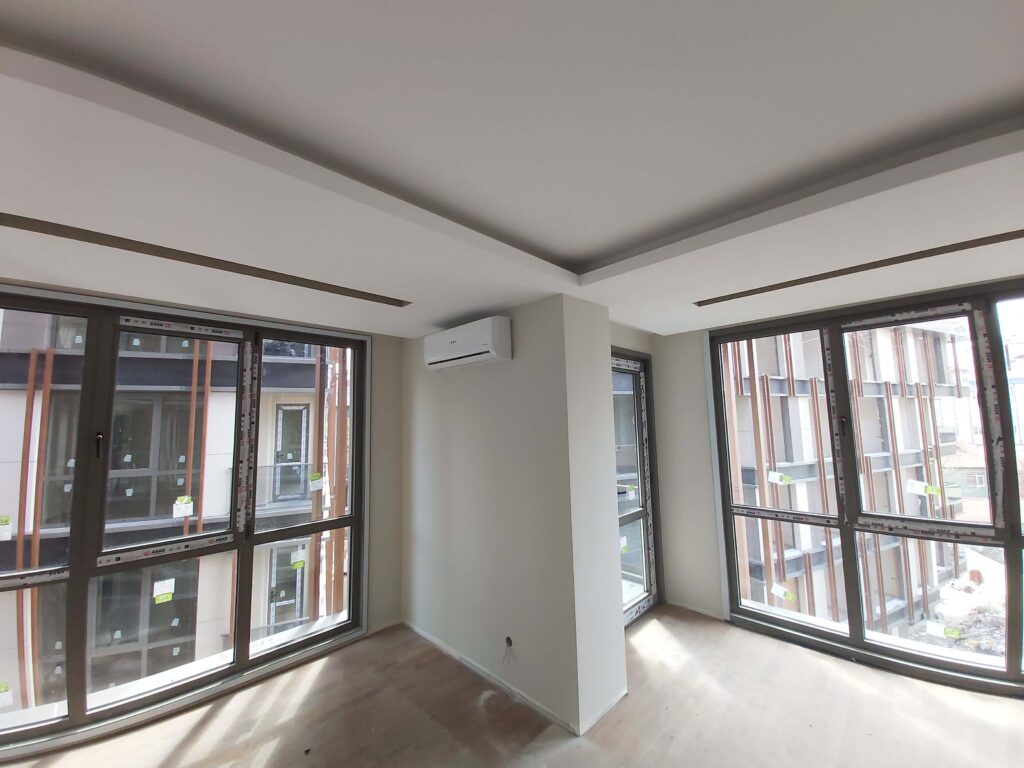

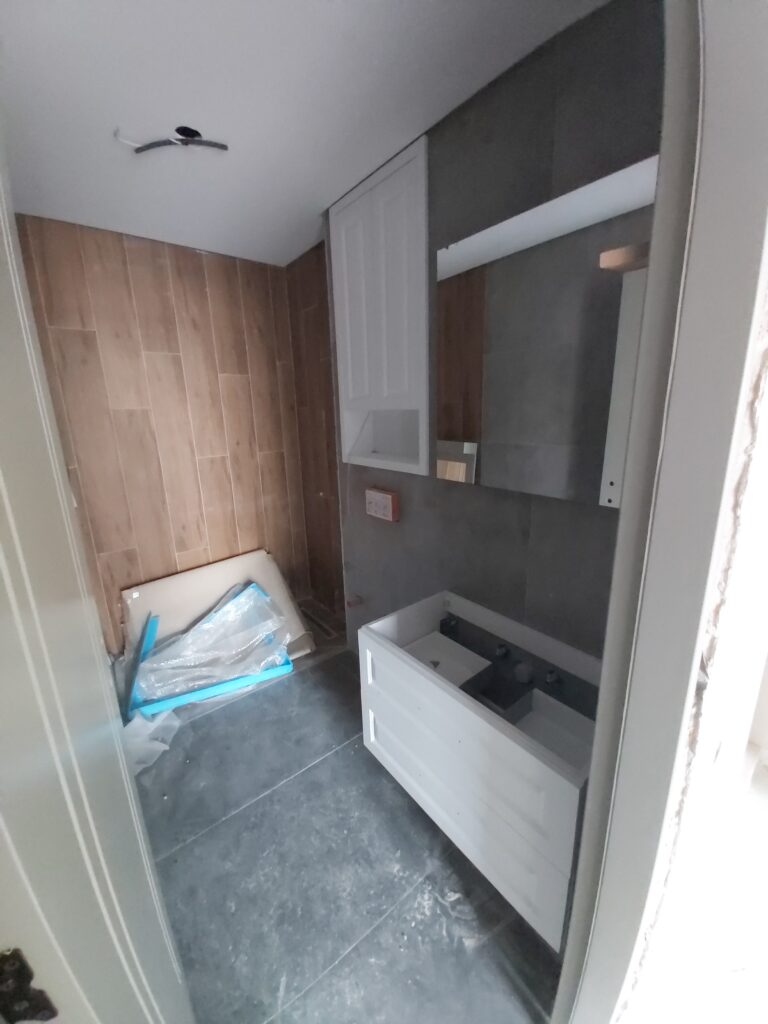

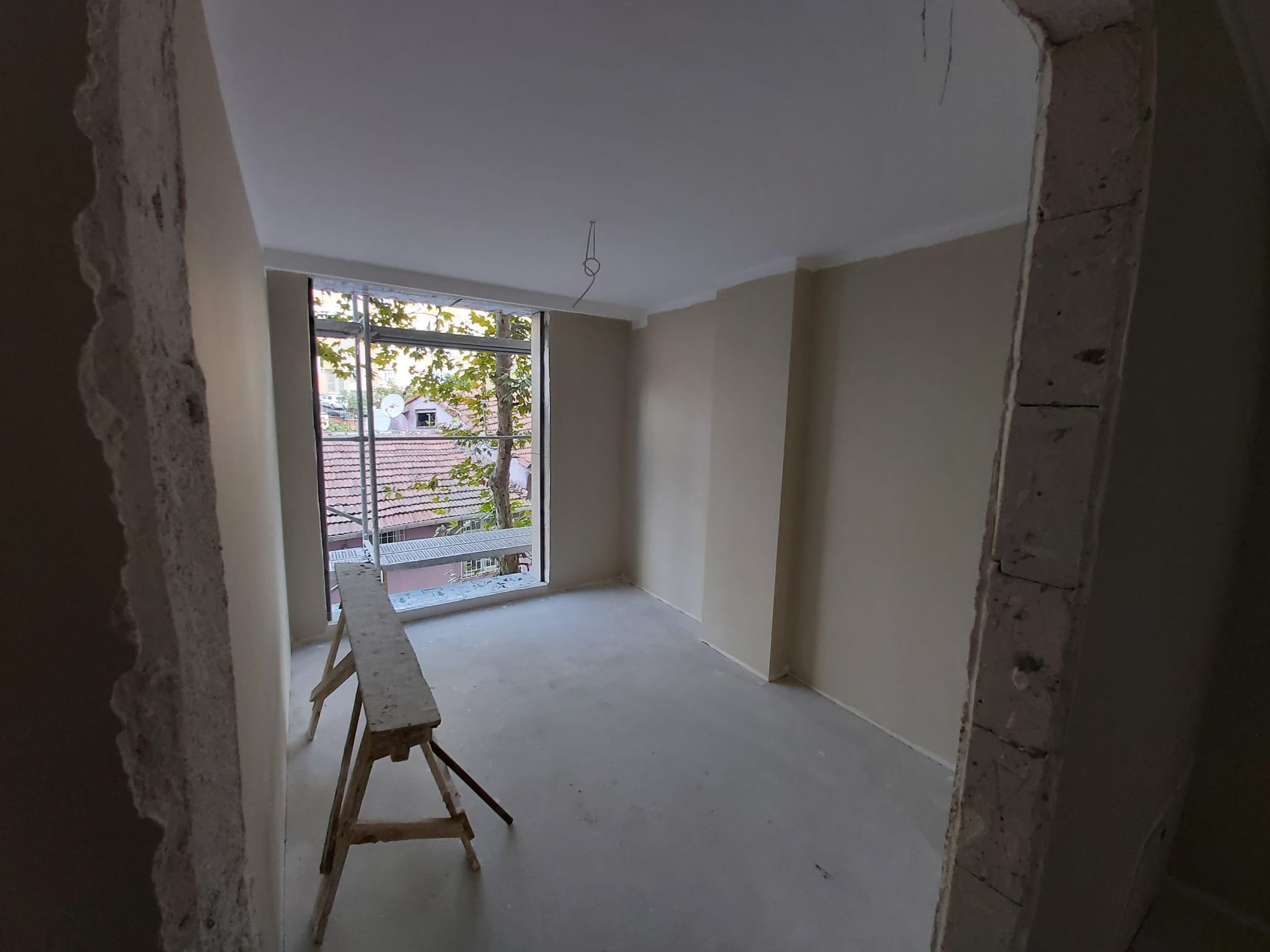

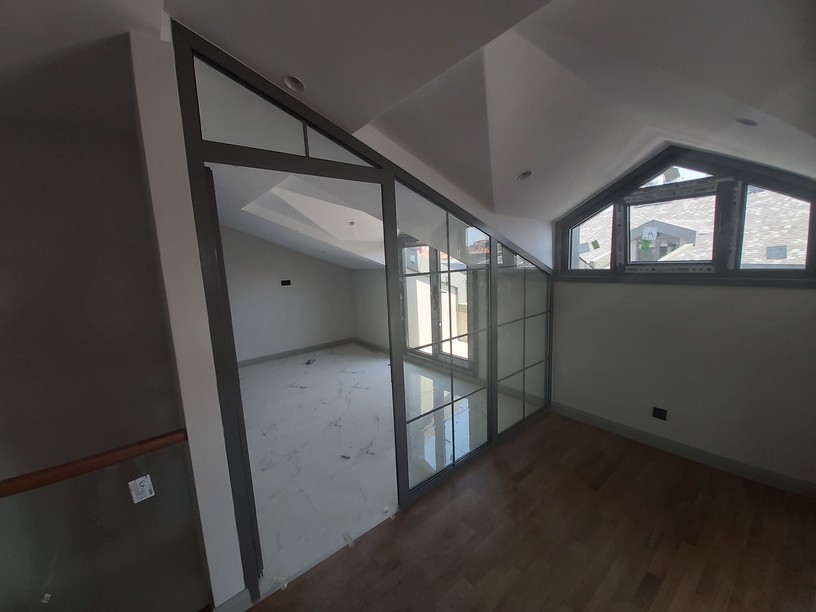

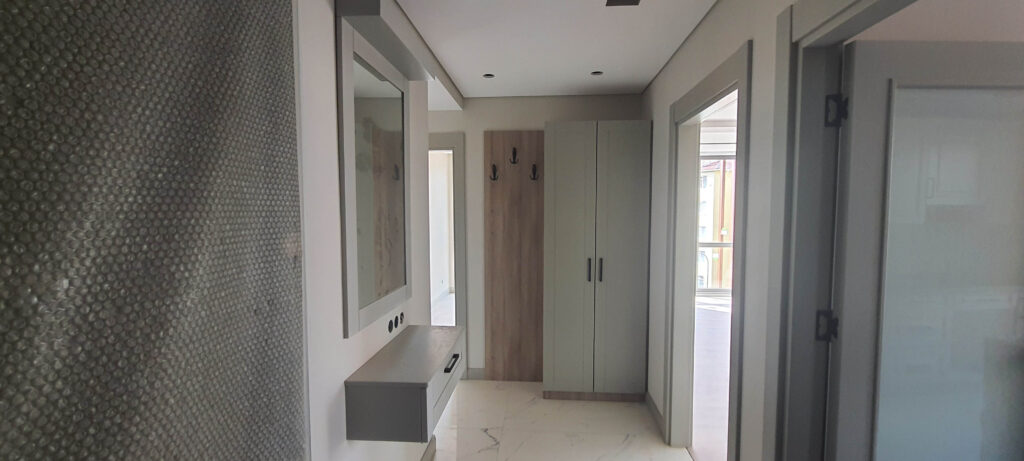

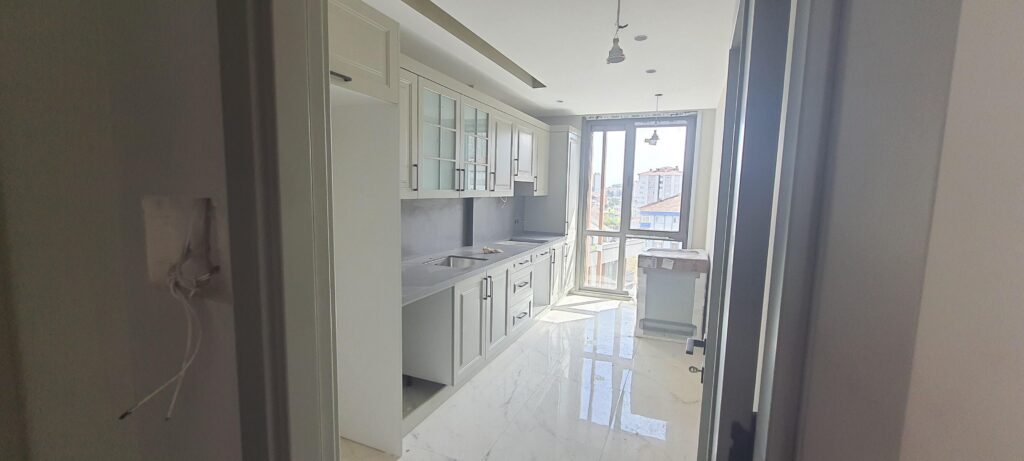

    • C blok örnek daire boyası yapıldı.

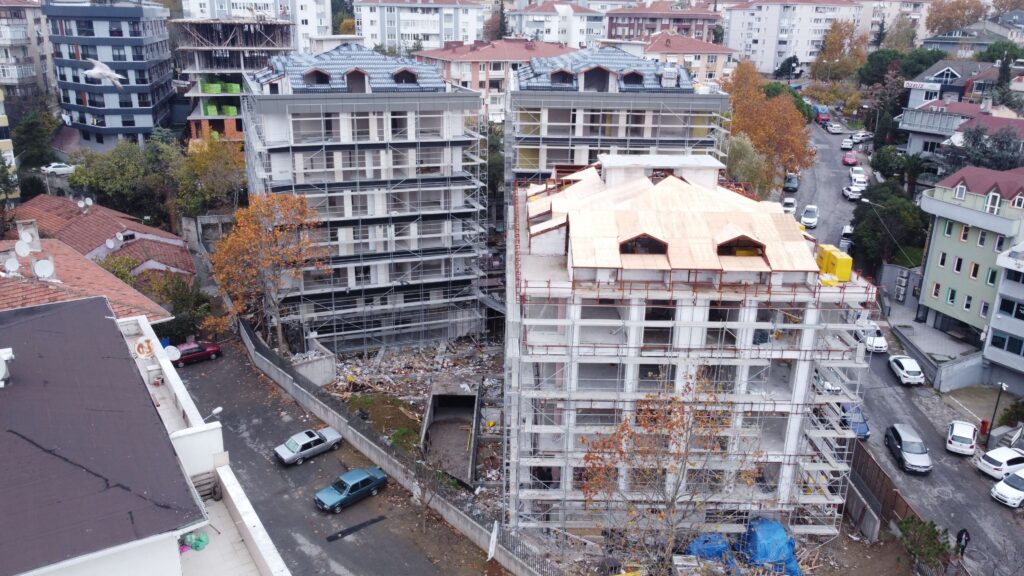

    • C blok çatı imalatı devam ediyor.

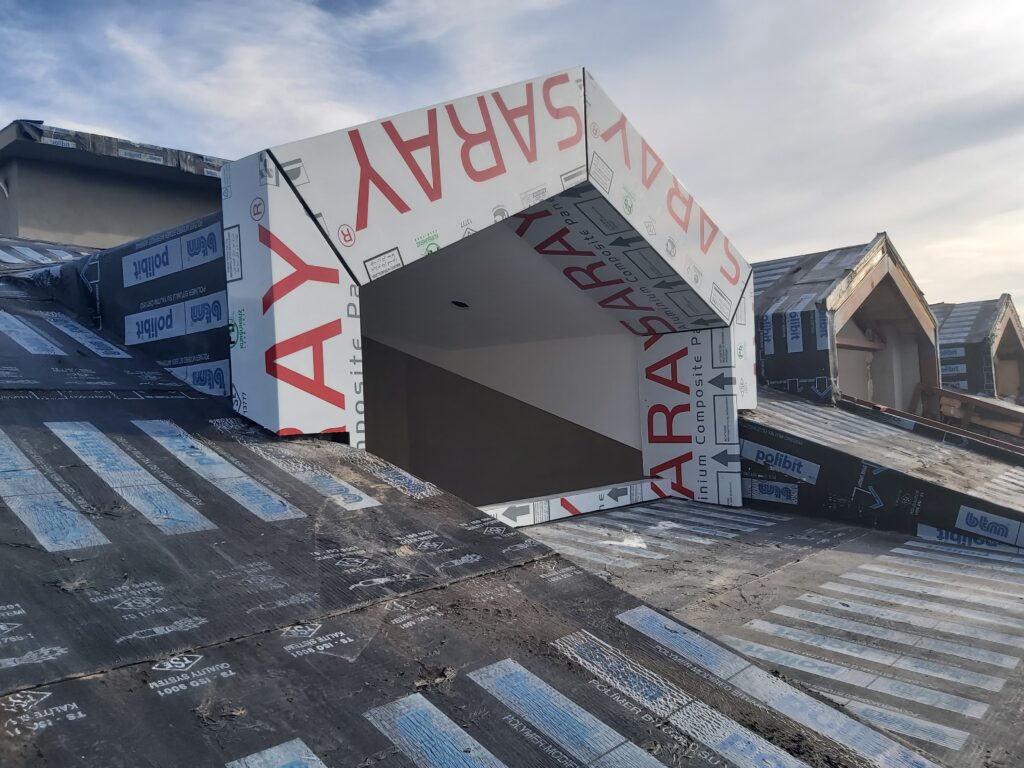

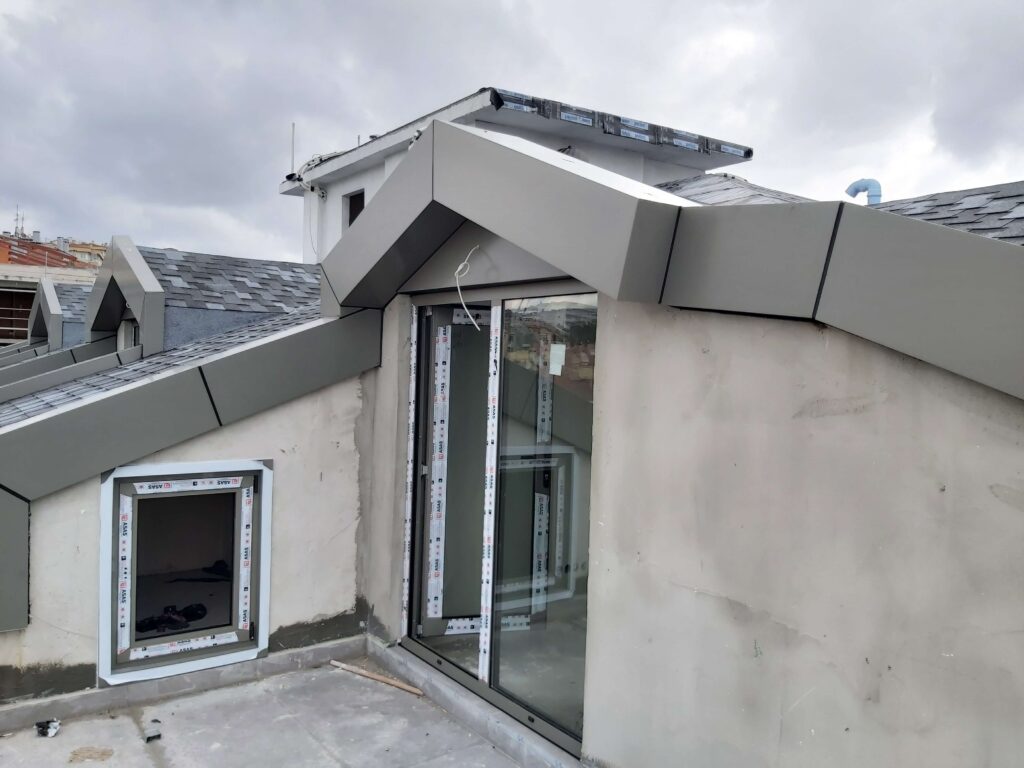

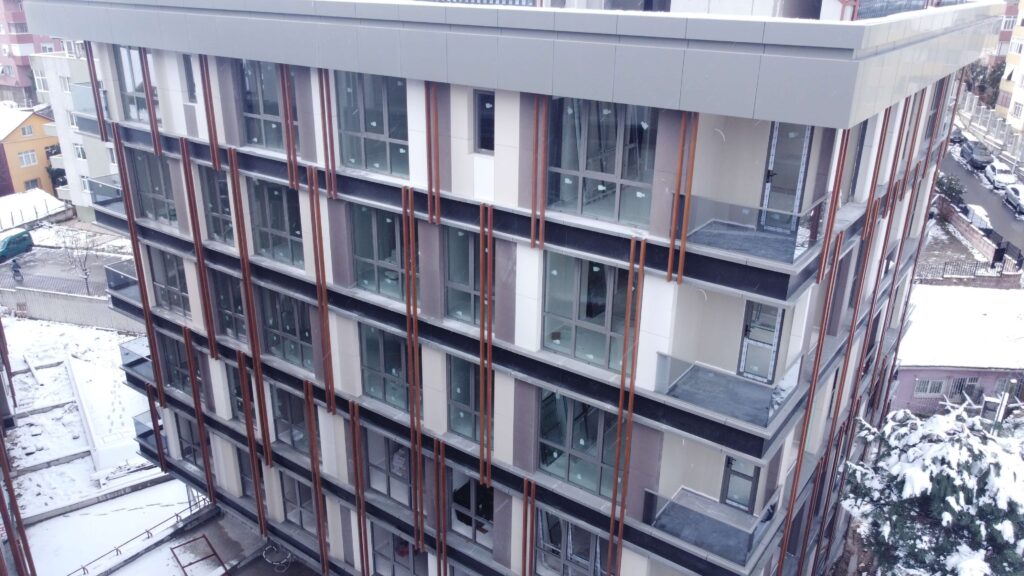

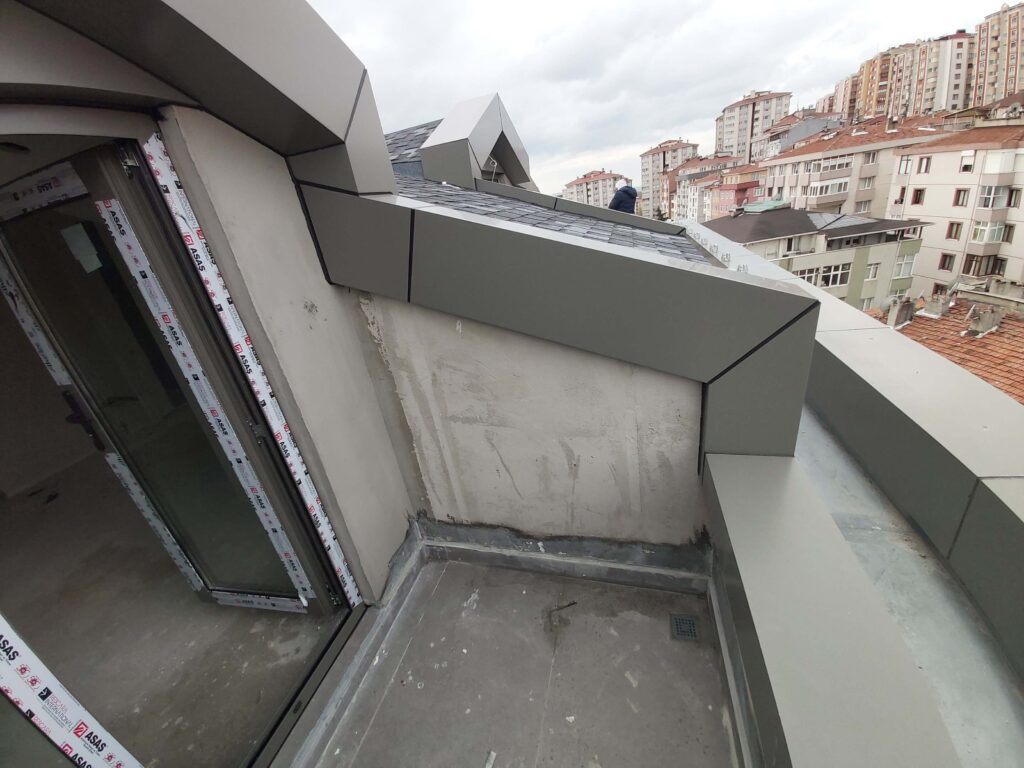

    • C blok dış cephe kompozit kaplama çalışmaları başladı.
    • C blok alçıpan işleri devam ediyor.
    • C blokta alçı-sıva işleri devam ediyor.

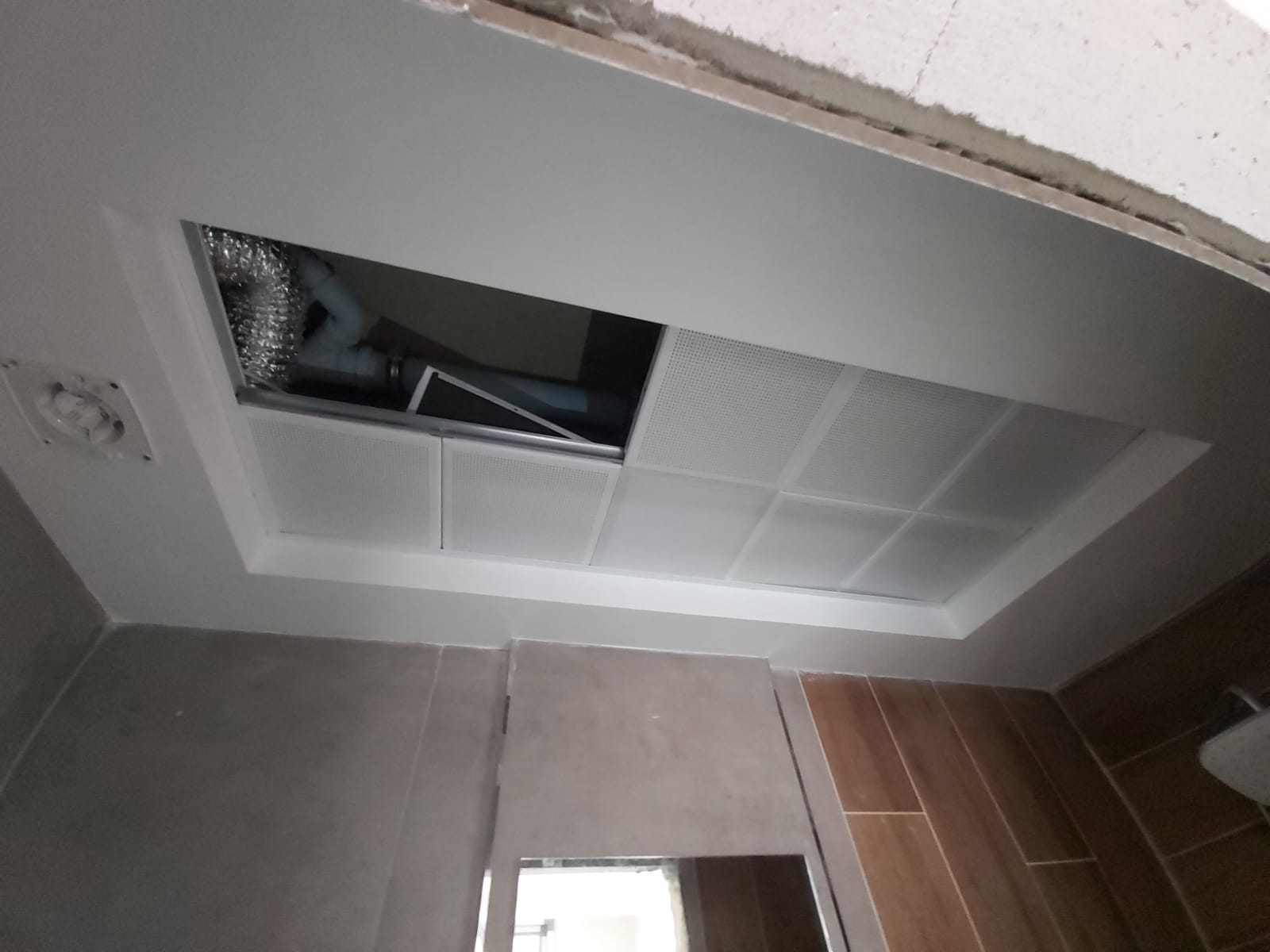

    • C blok örnek daire banyo tavan alçıpanları imalatına başlandı.
    • C blok akıllı ev sistemi çalışmaları devam ediyor.

  •

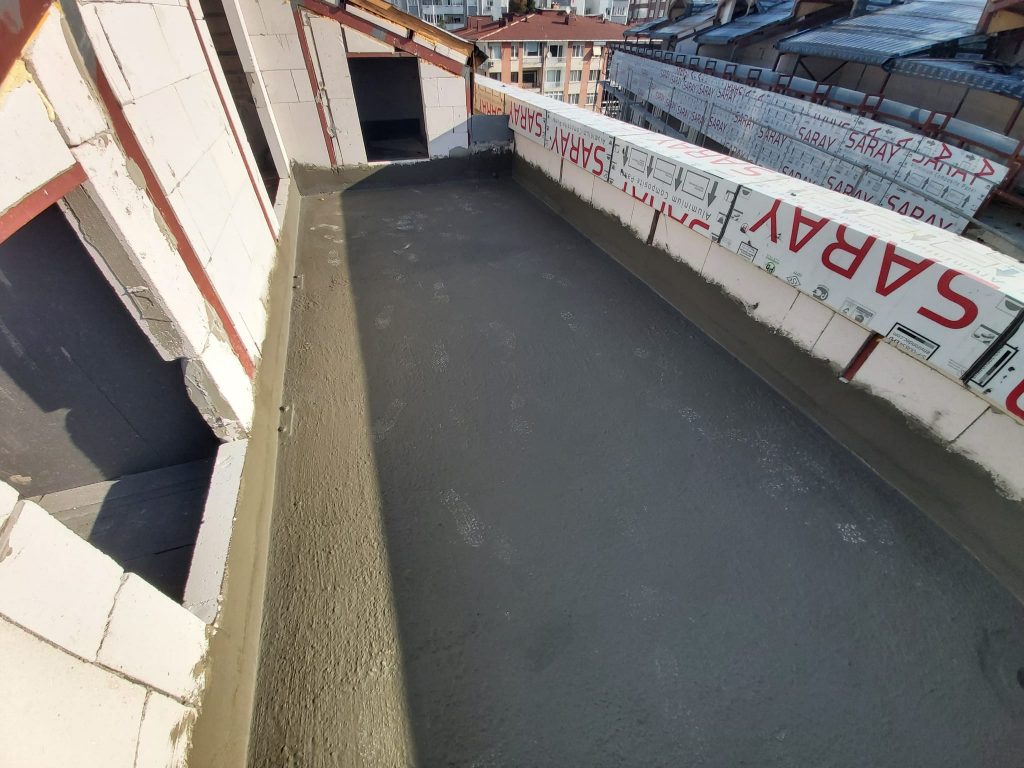

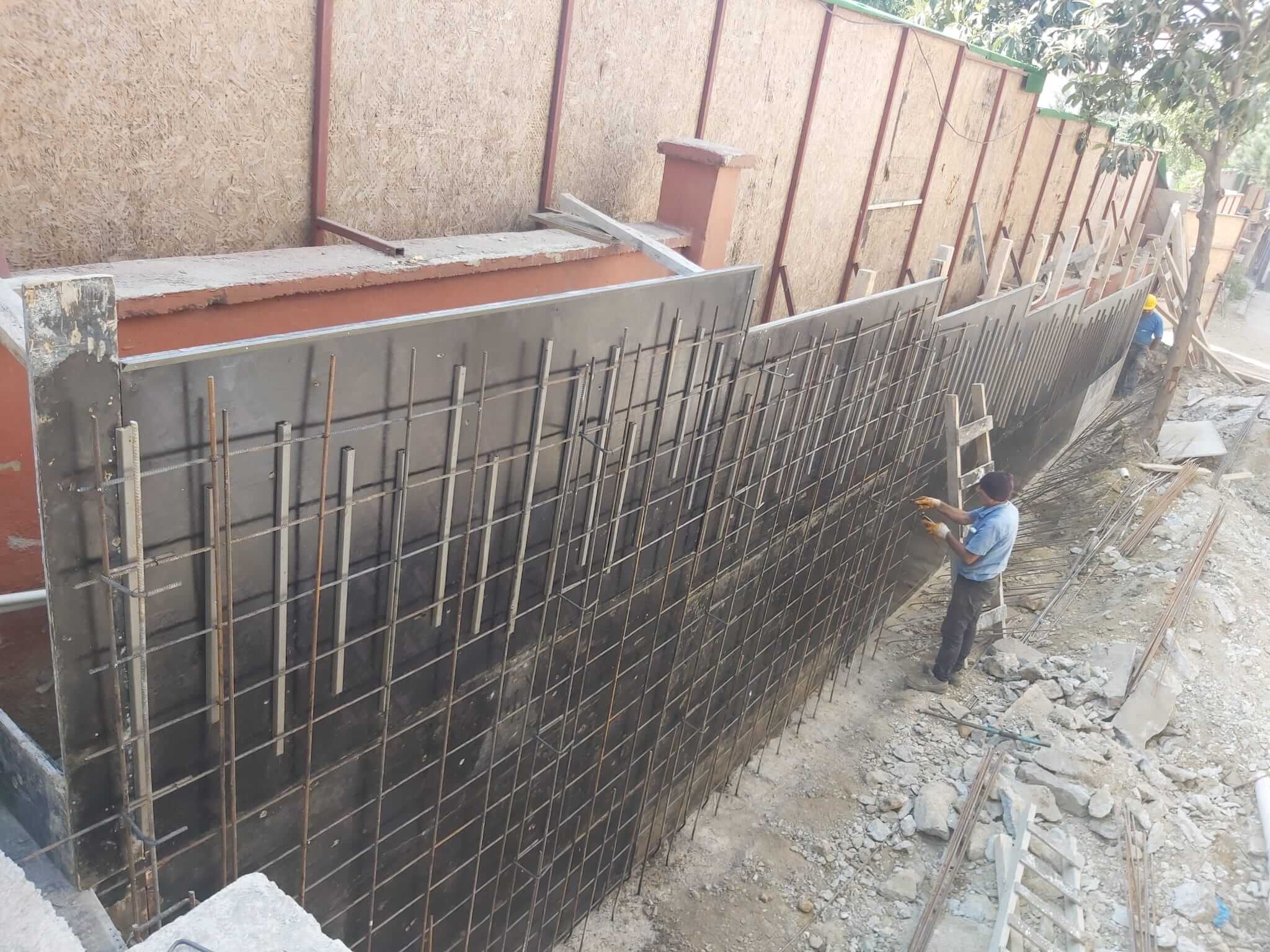

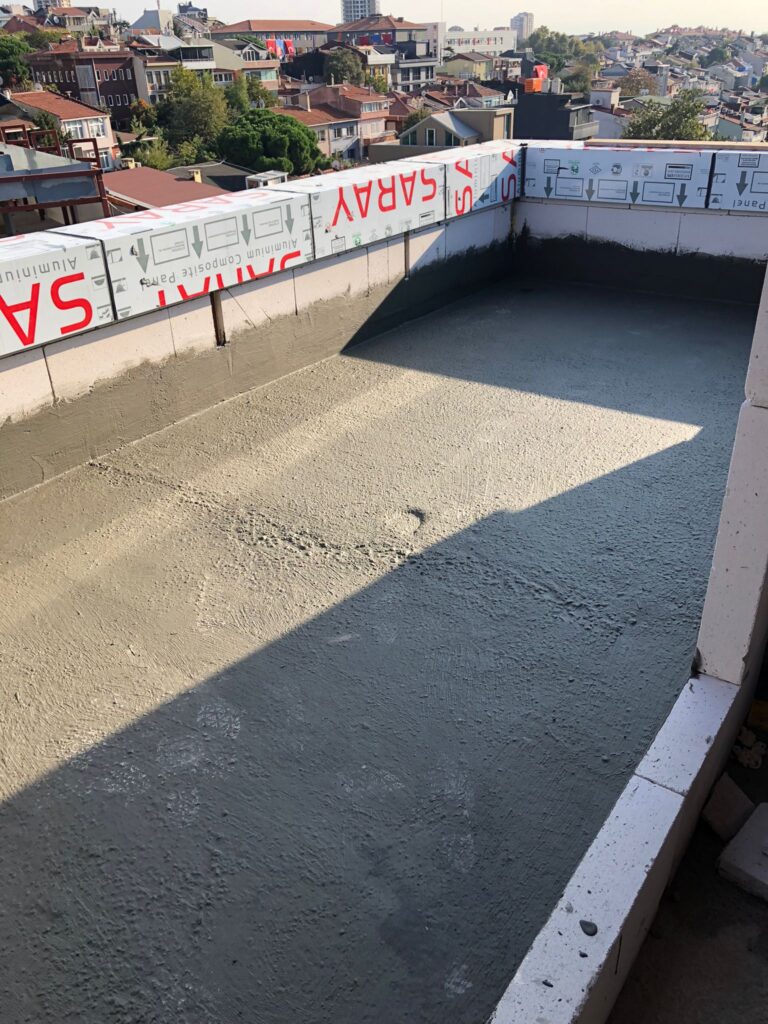

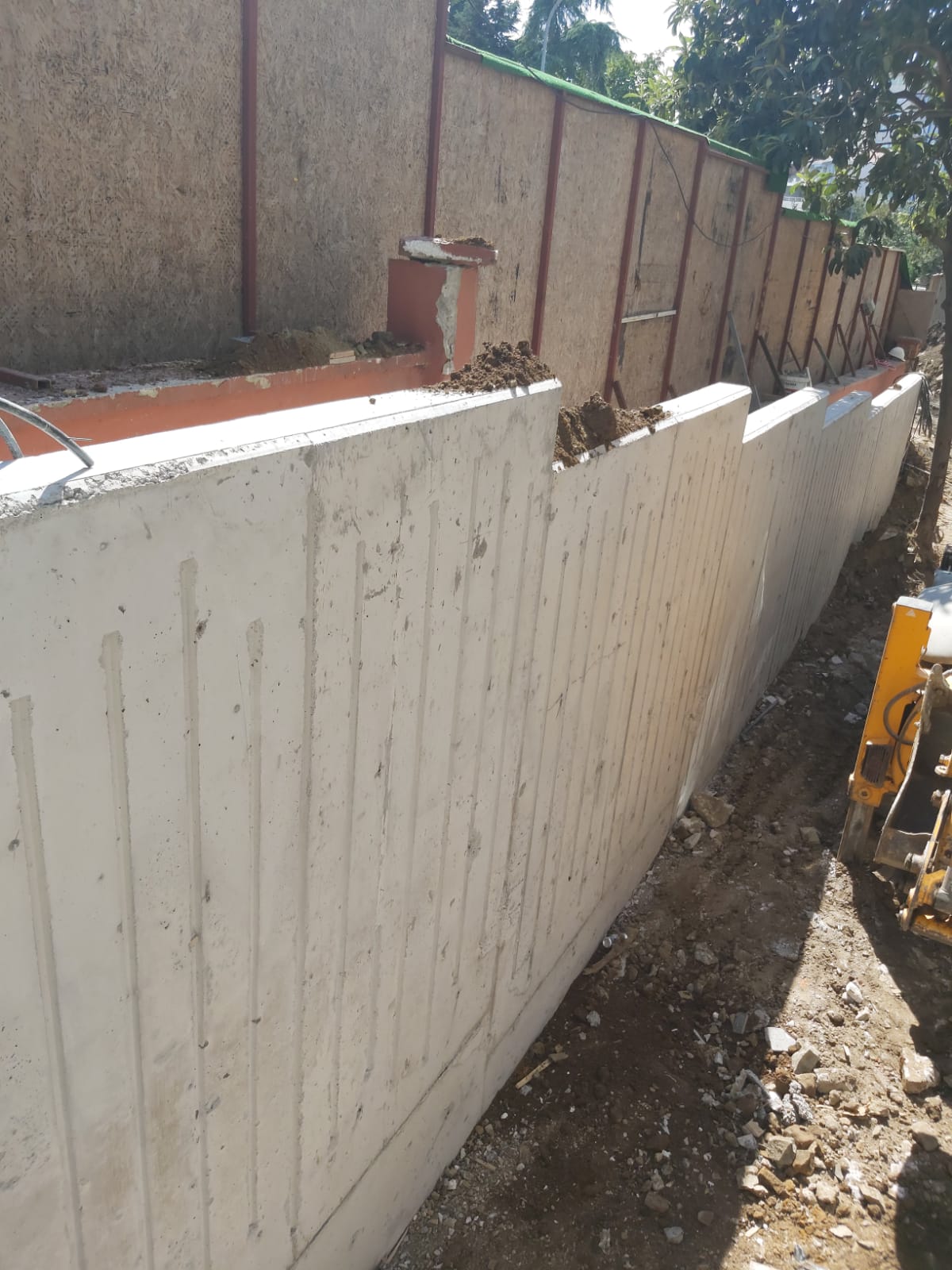

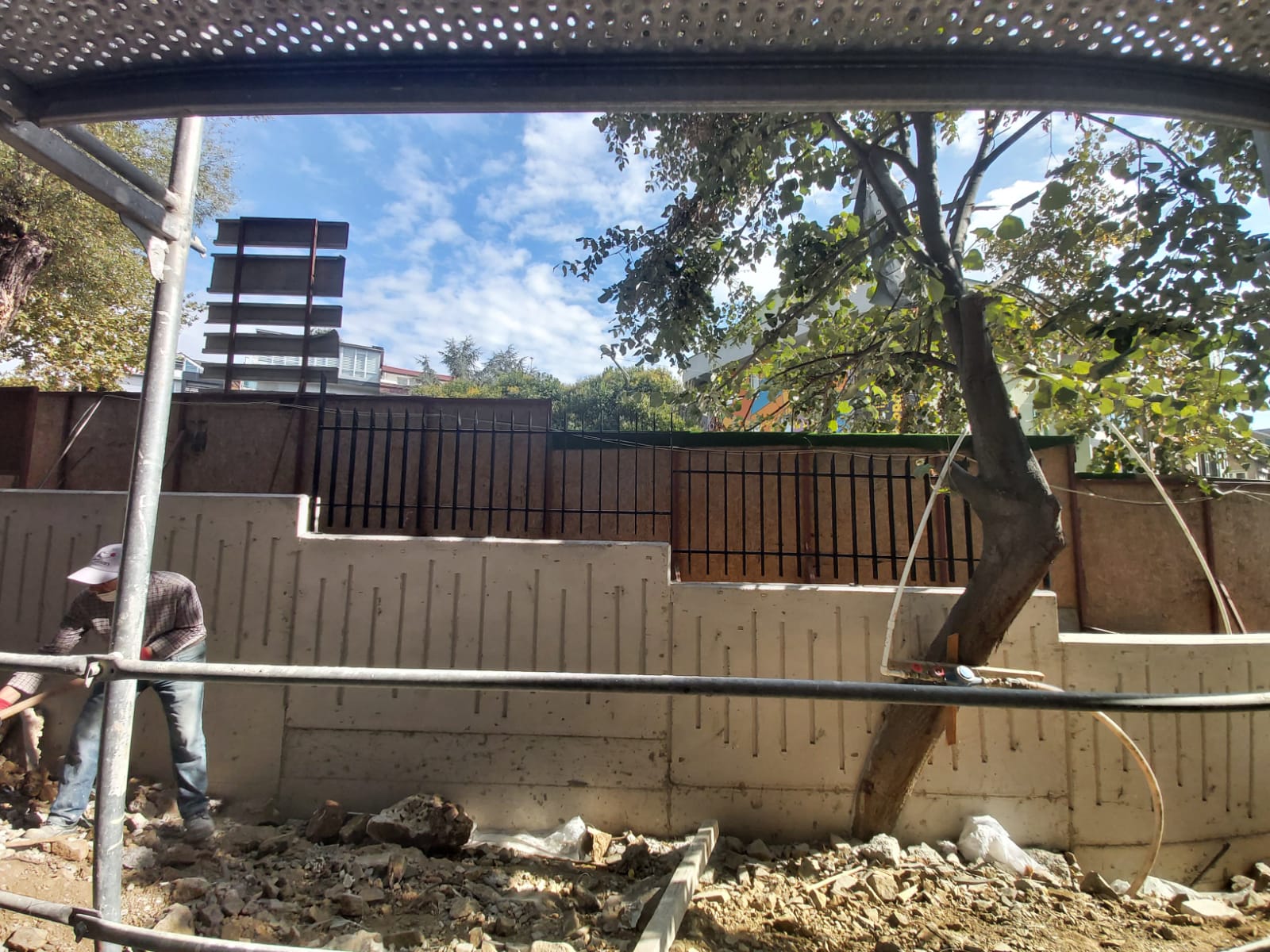

  • Sitenin yol cephesine bakan perde duvarlarının betonları döküldü.
  • Site çevresinde dış duvar perde çalışmaları devam ediyor.
  • A blok duvar örme işlemi tamamladı.

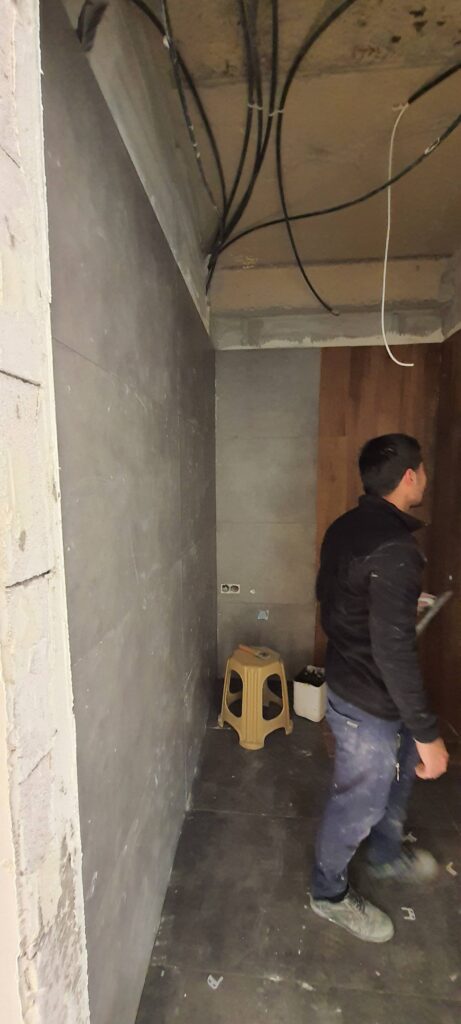

  • A blok elektrik tesisatı başladı.

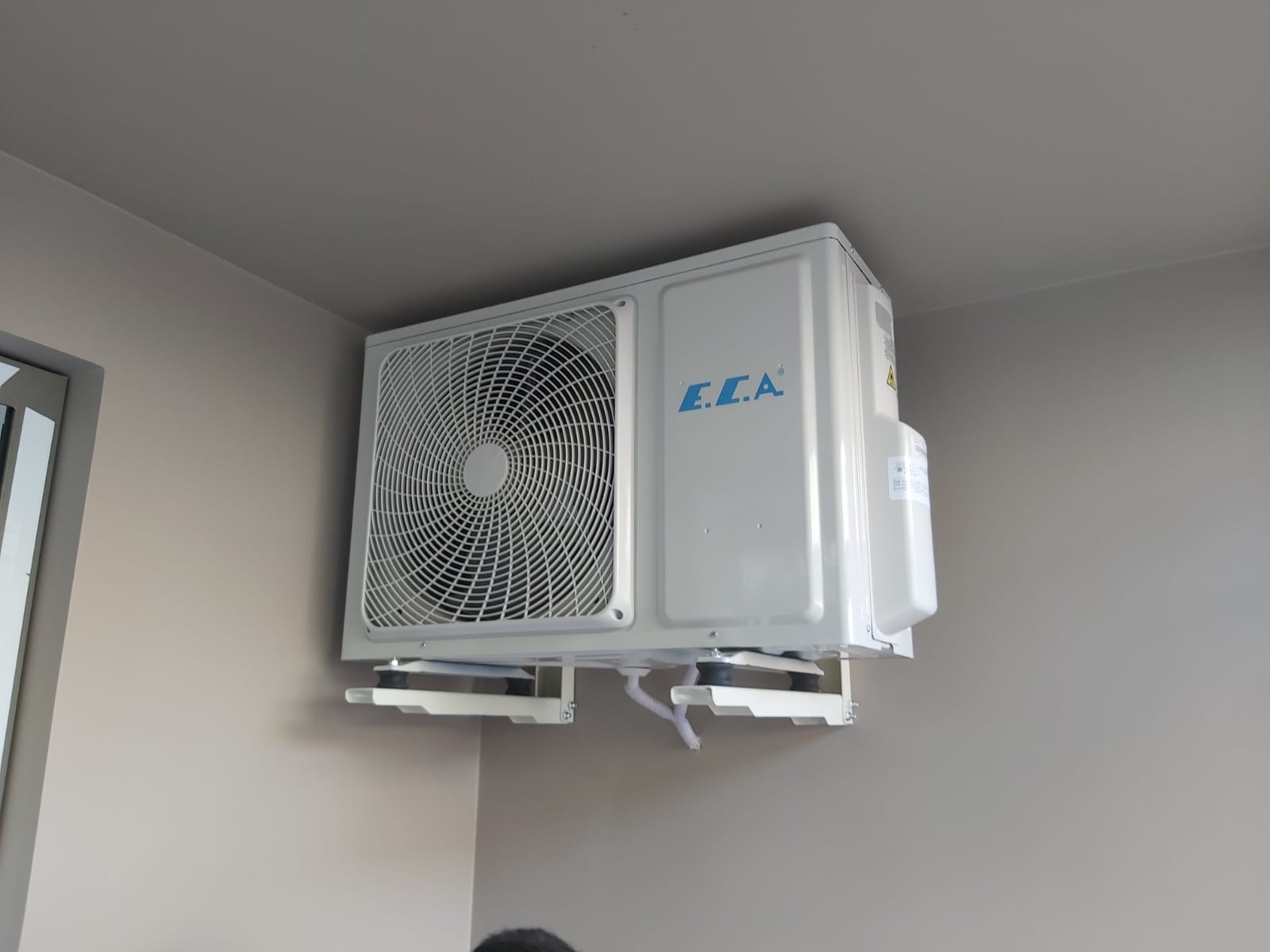

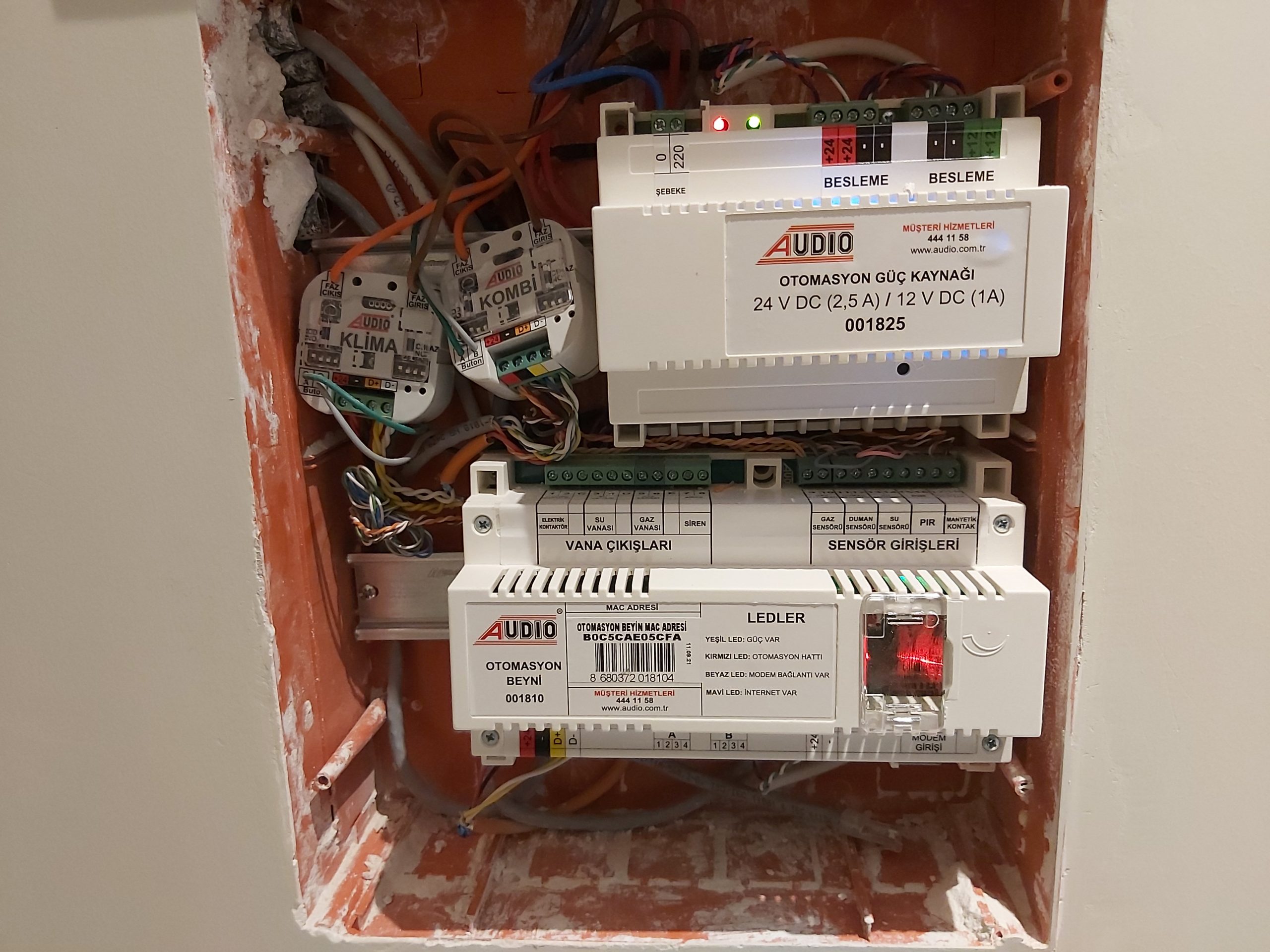

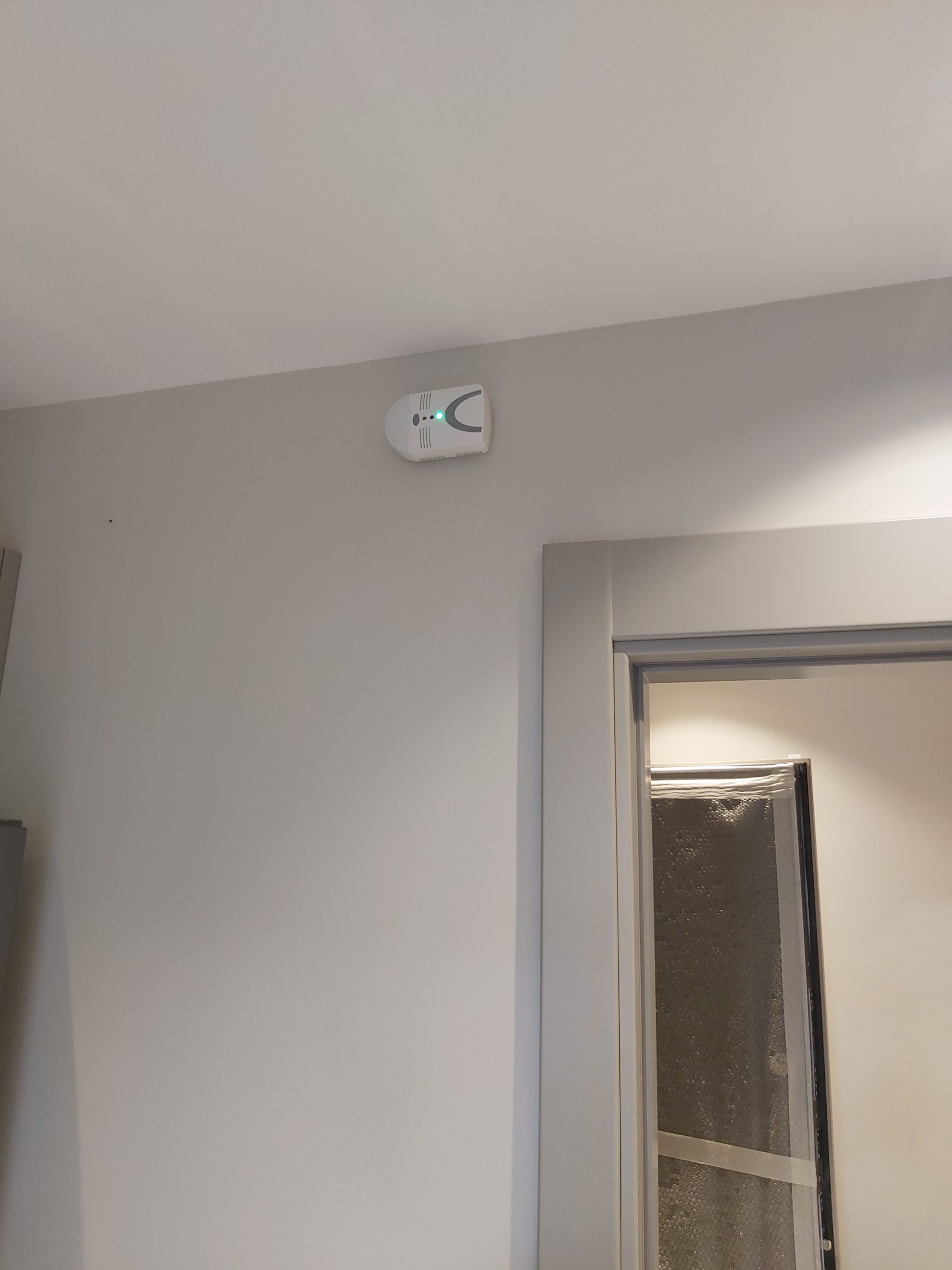

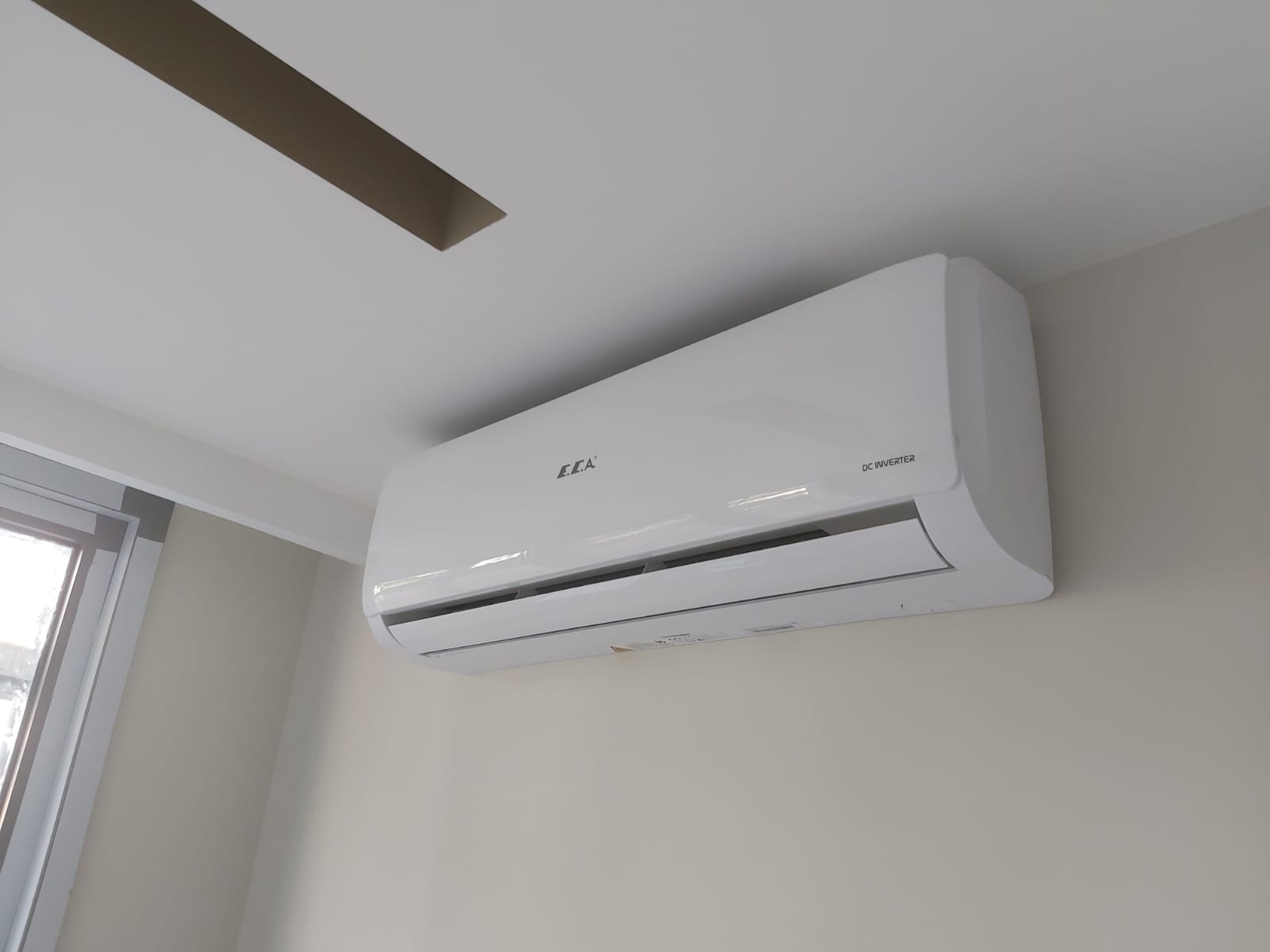

  • A blok akıllı ev sistemi çalışmaları başladı.

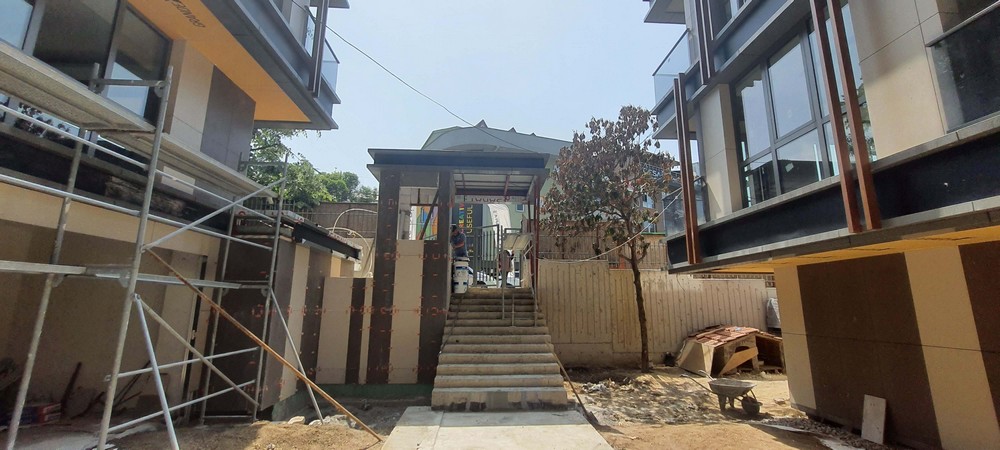

  • B blok iskele kurulumu tamamlandı.

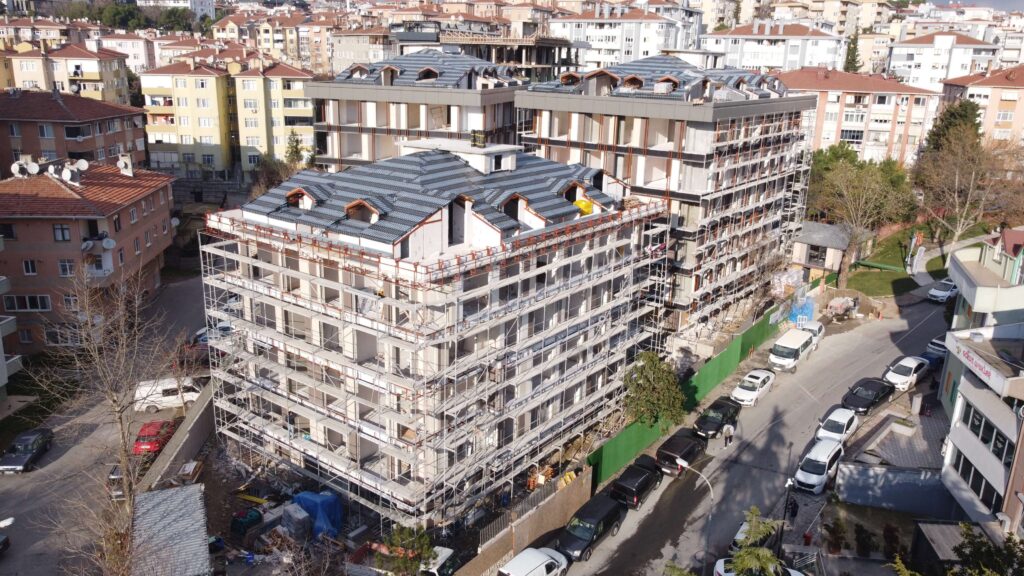

  • B blok dış cephe imalatı devam ediyor.
  • B blok çatı imalatı devam ediyor.
  • B blok elektrik tesisatı tamamlandı.
  • B blok sıhhi tesisatı devam ediyor.

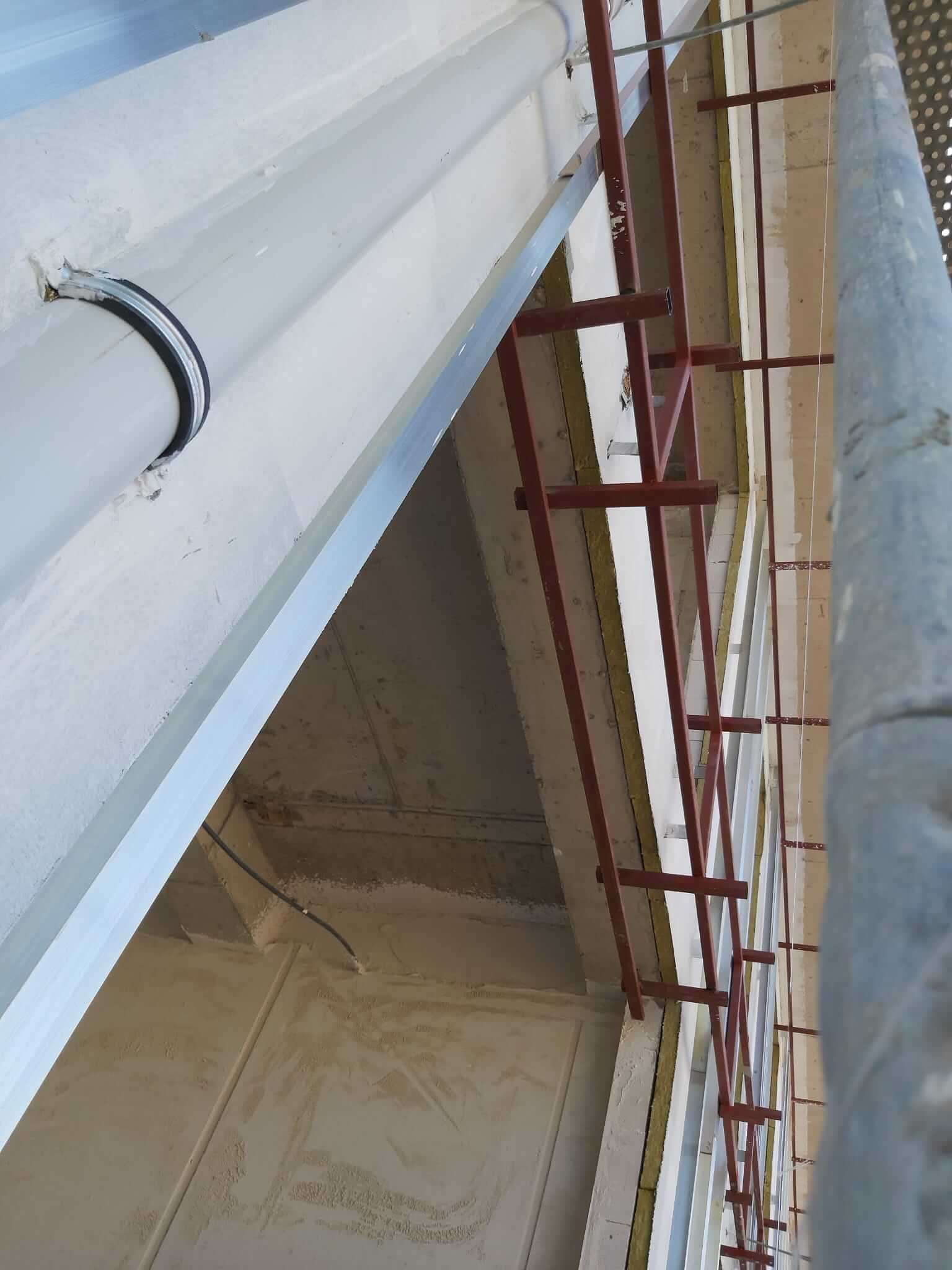

  • B blok yağmur inişleri imalatı tamamlandı.
  • B blok alçı-sıva işleri devam ediyor.

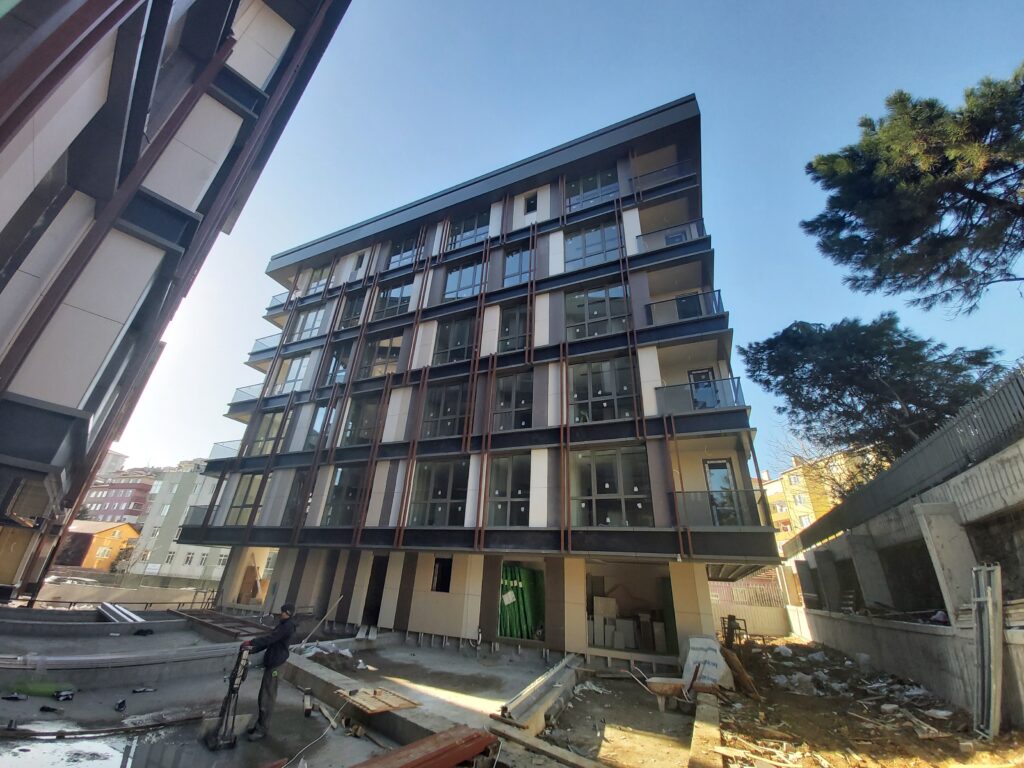

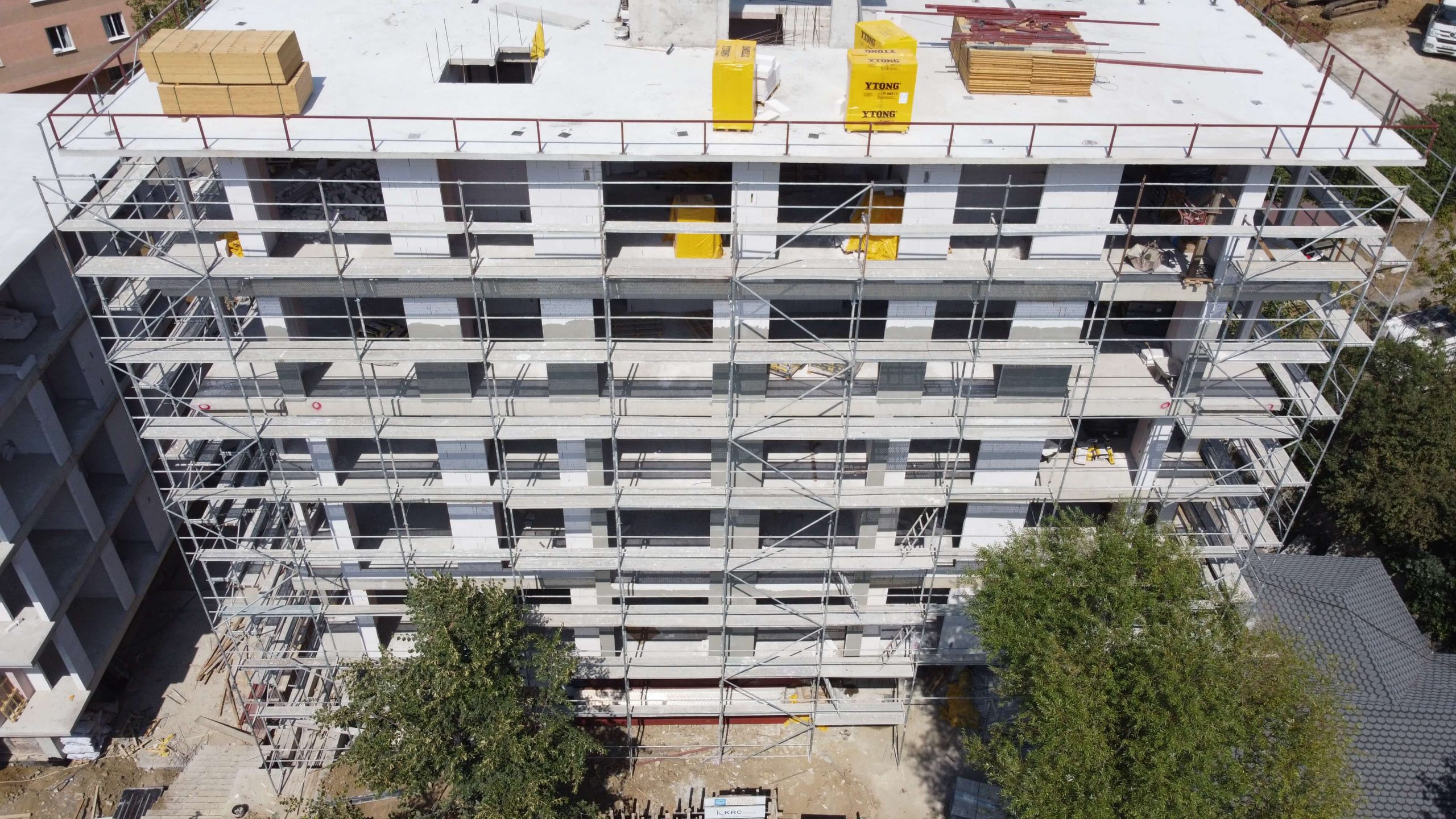

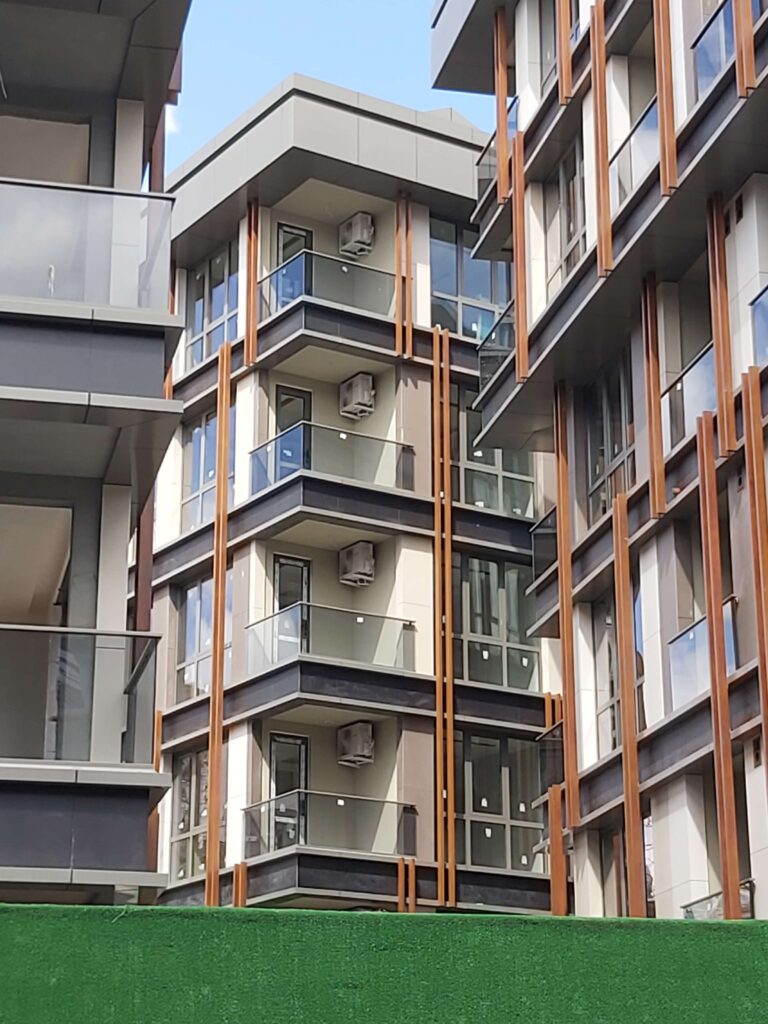

  • B blok mantolama imalatı devam ediyor.
  • B blok akıllı ev sistemi çalışmaları başladı.

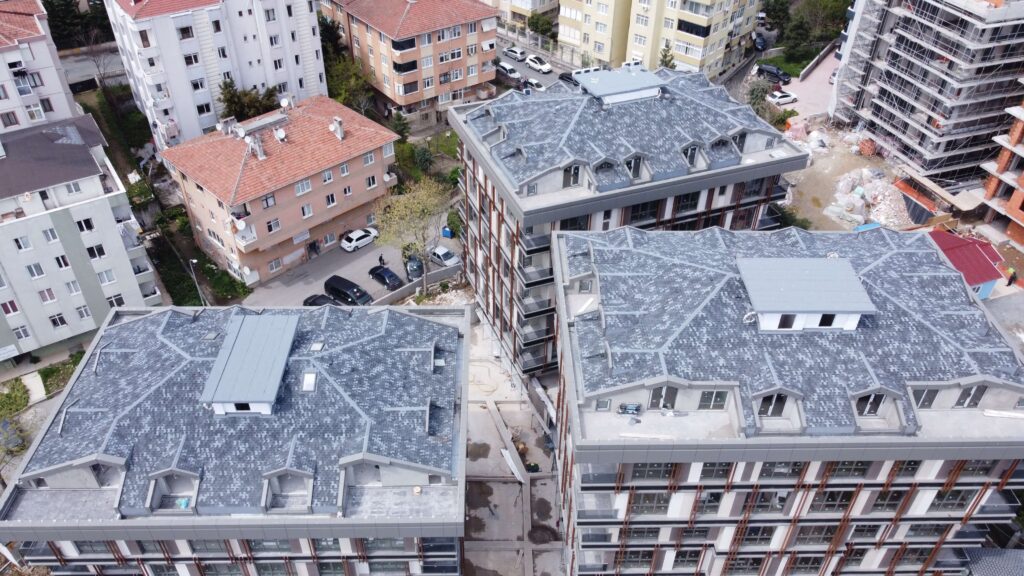

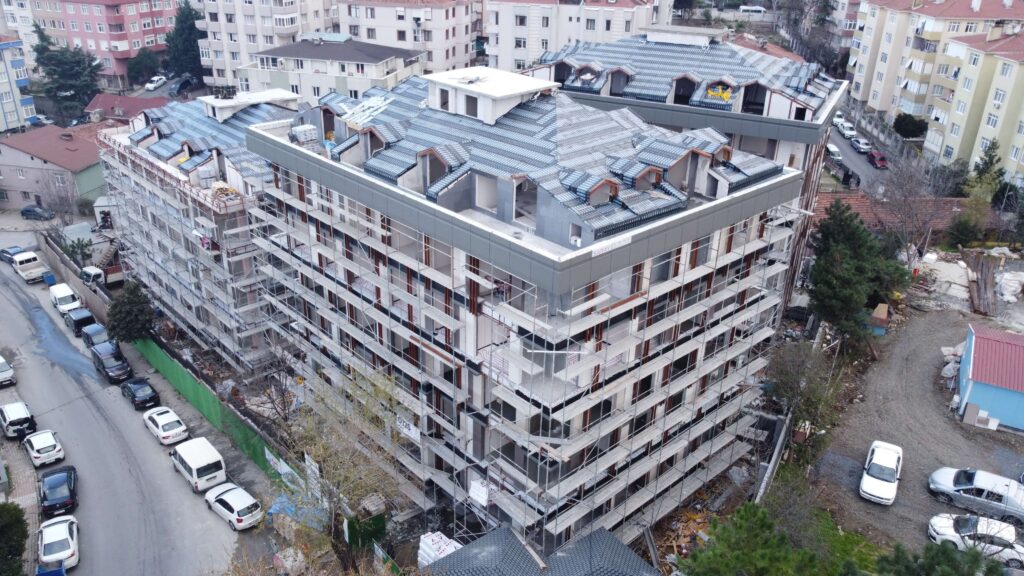

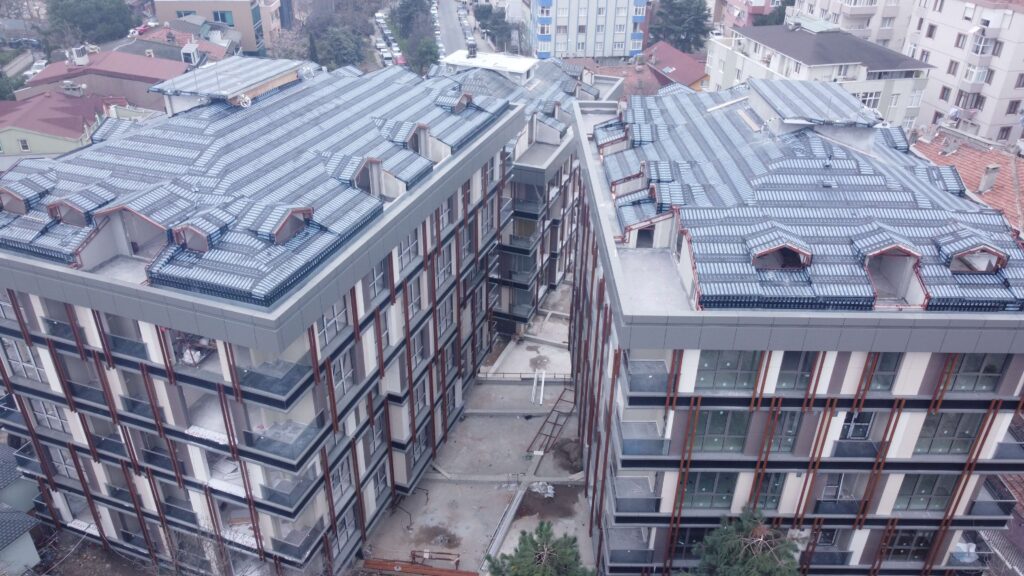

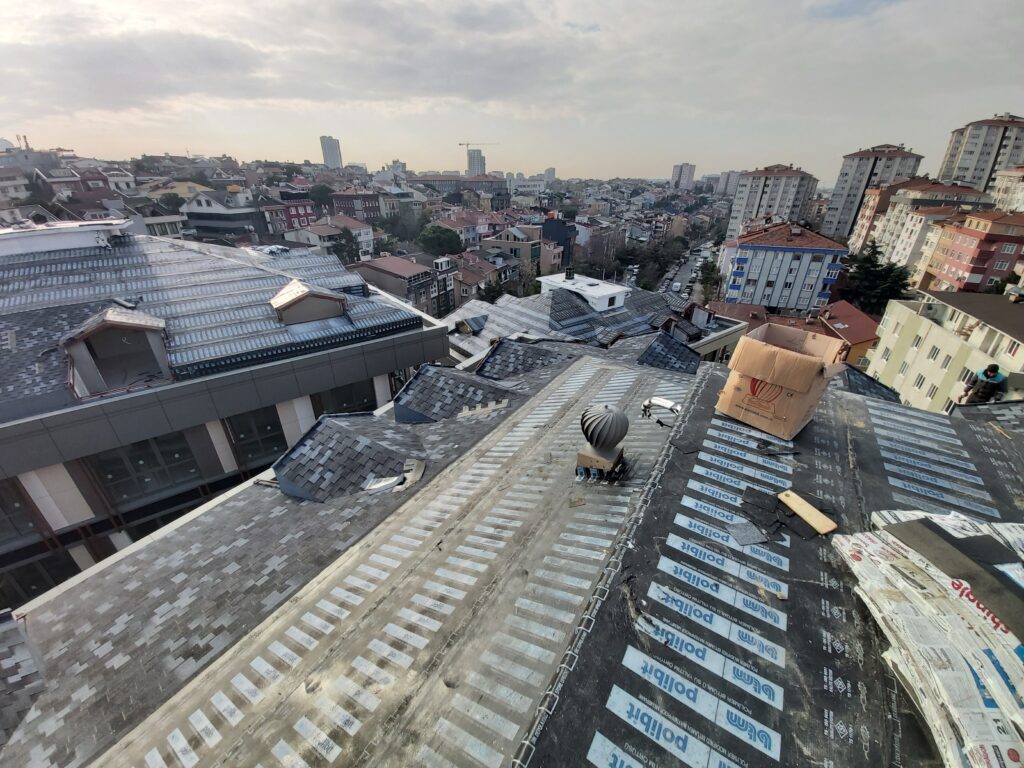

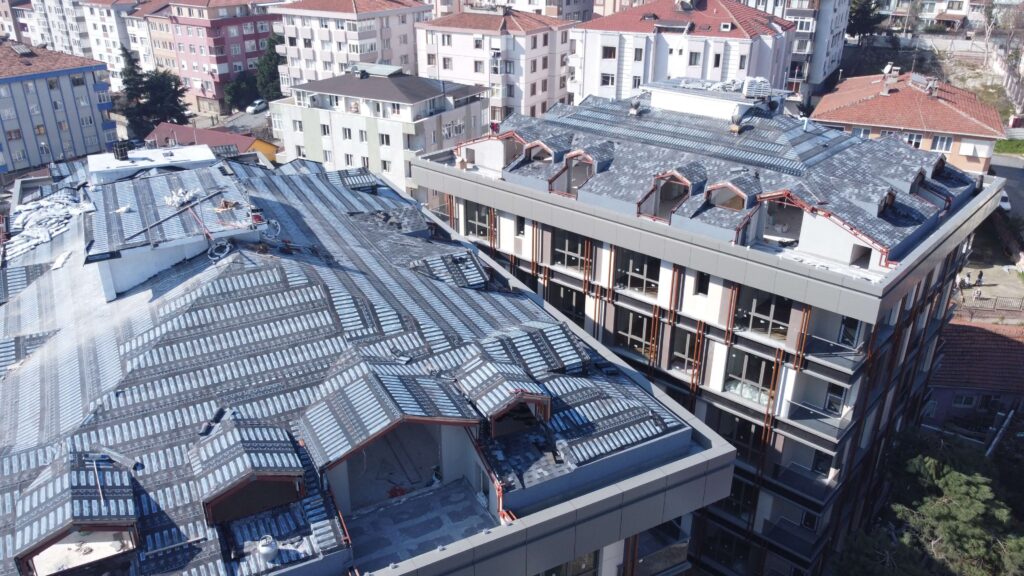

  • C blok çatı imalatı devam ediyor.
  • C blok dış cephe kompozit kaplama çalışmaları başladı.
  • C blok alçıpan işleri devam ediyor.

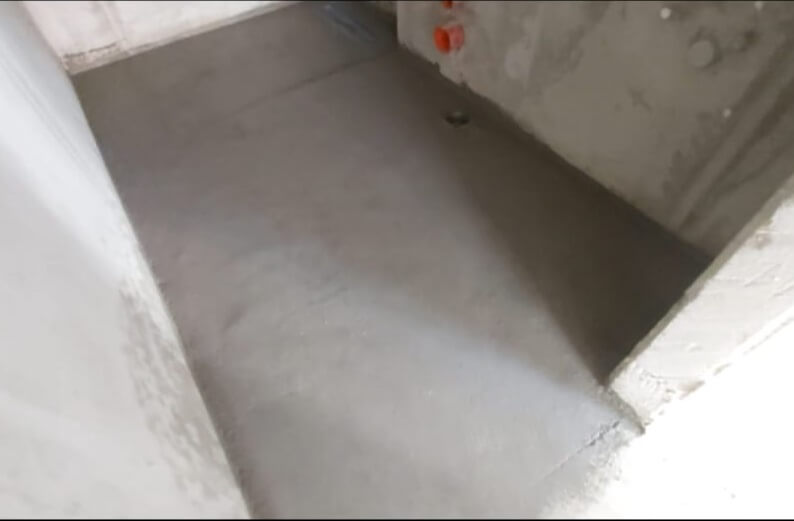

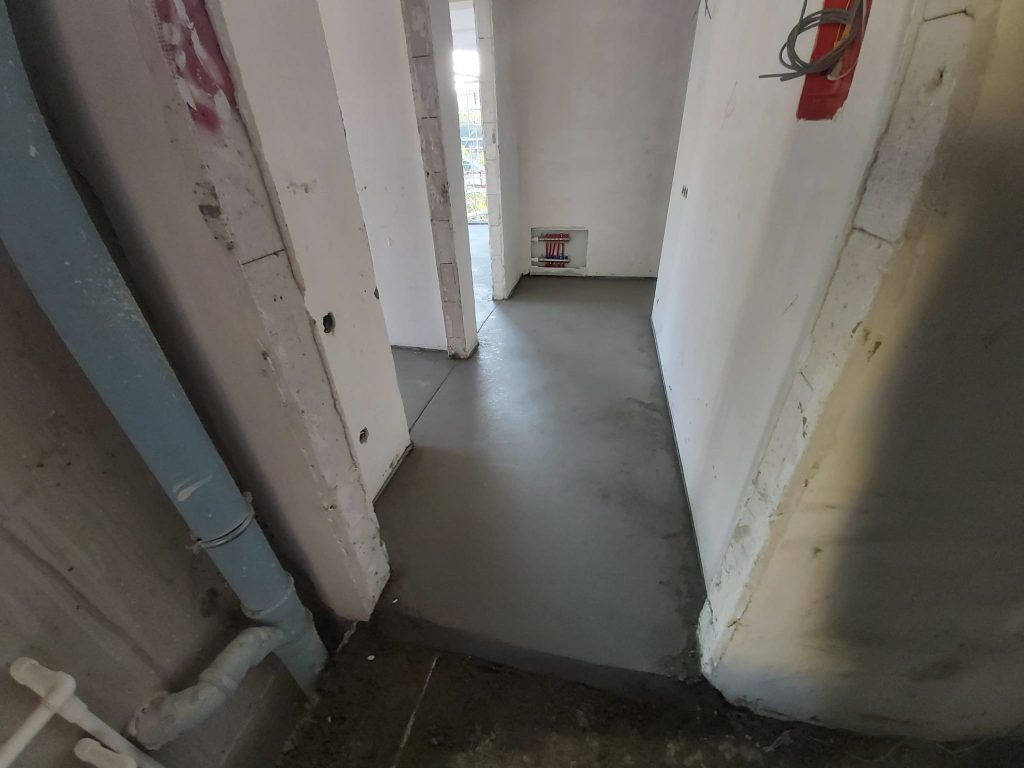

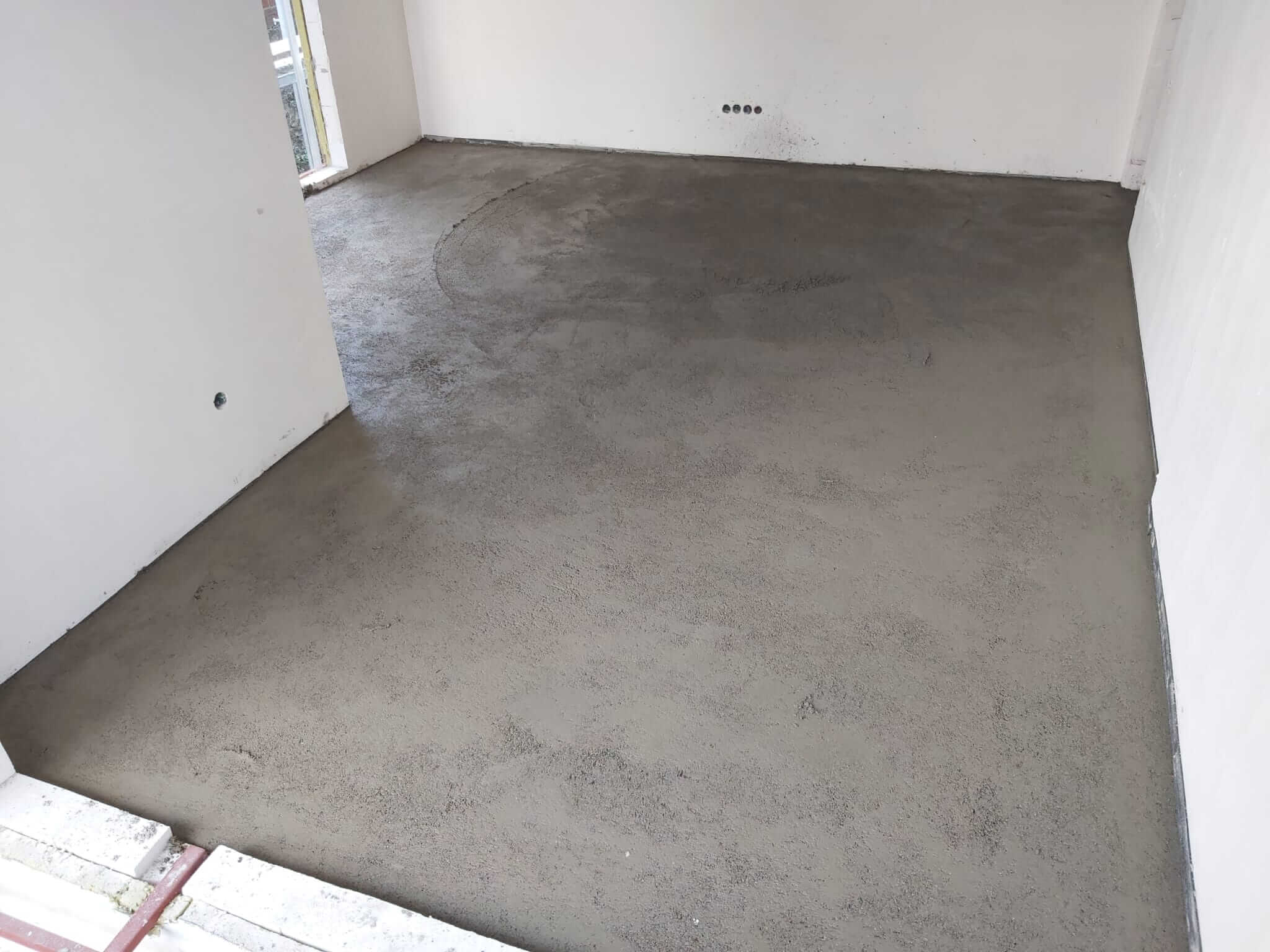

  • C blok örnek daire şap uygulaması tamamlandı.

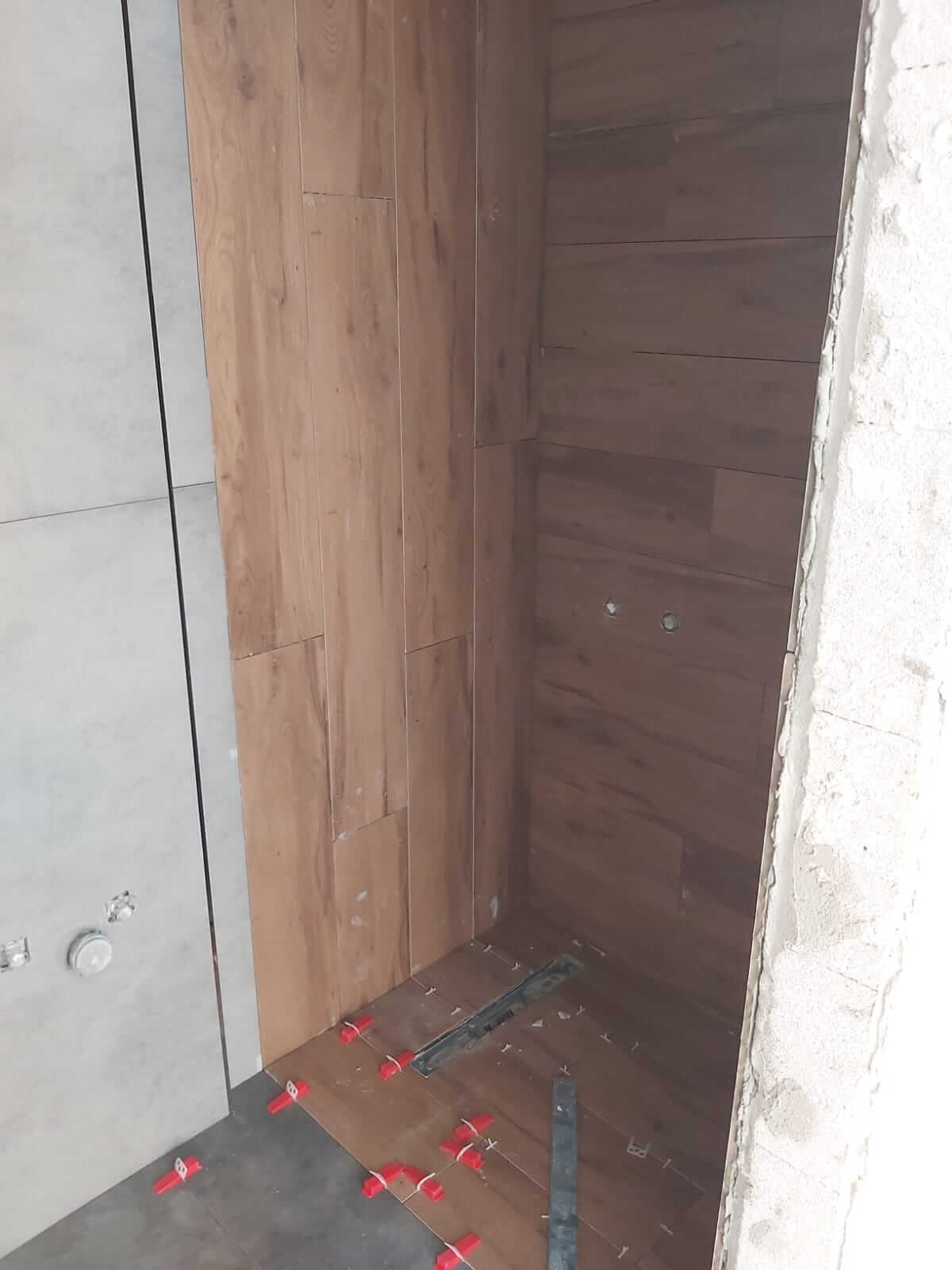

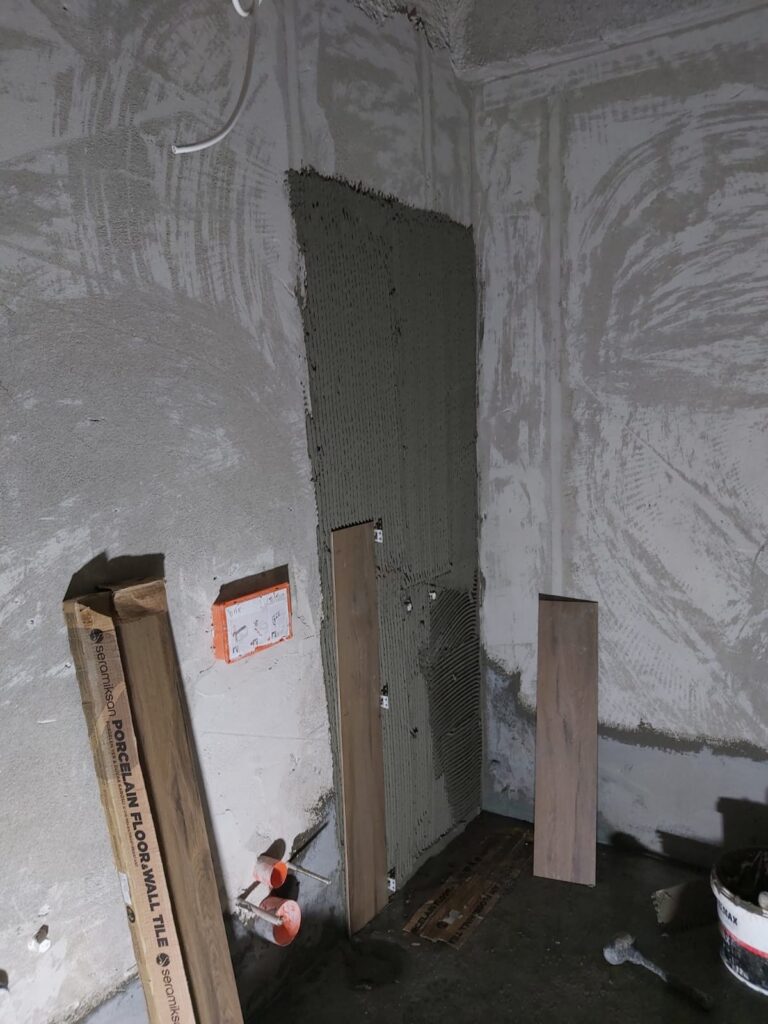

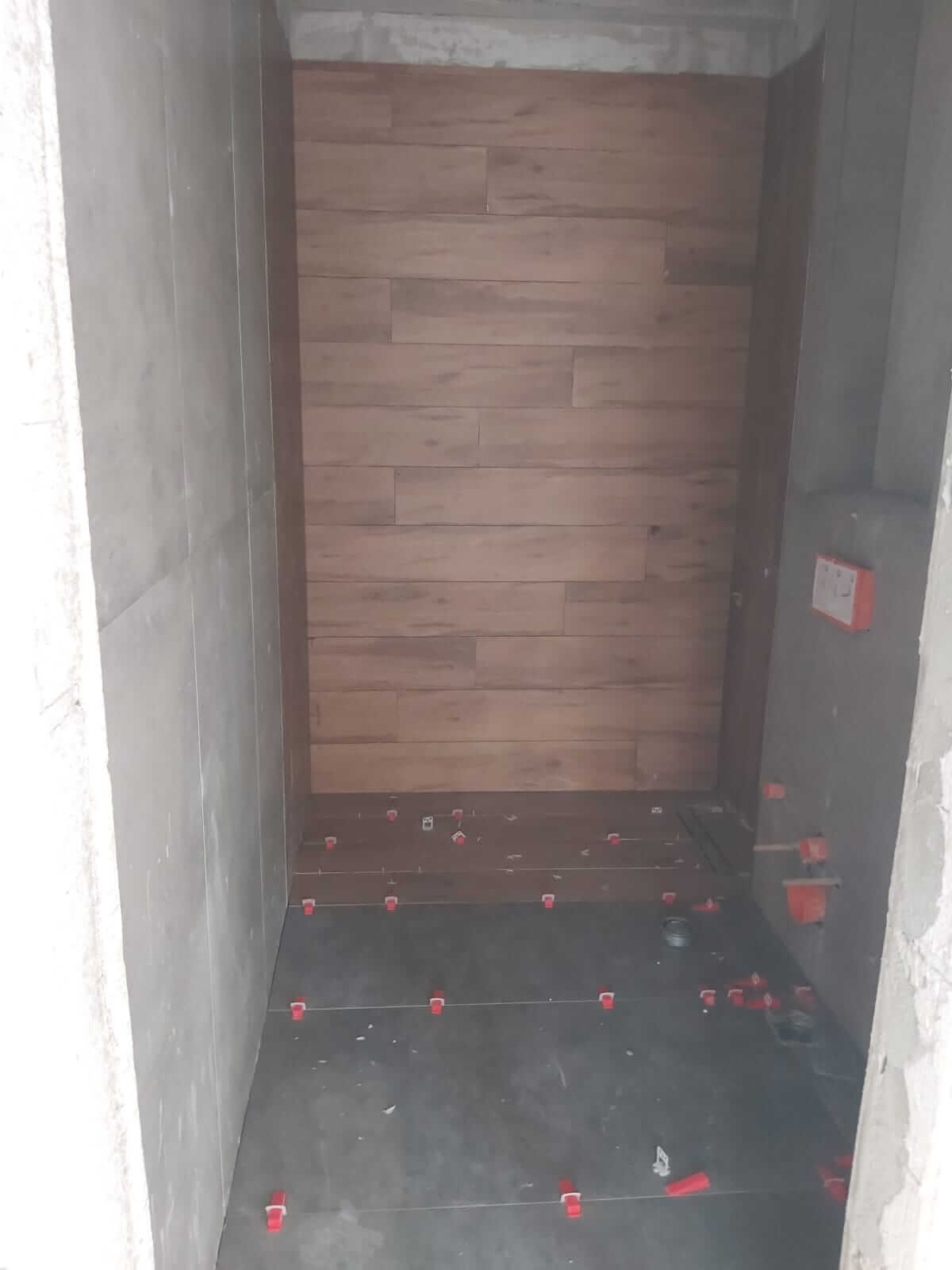

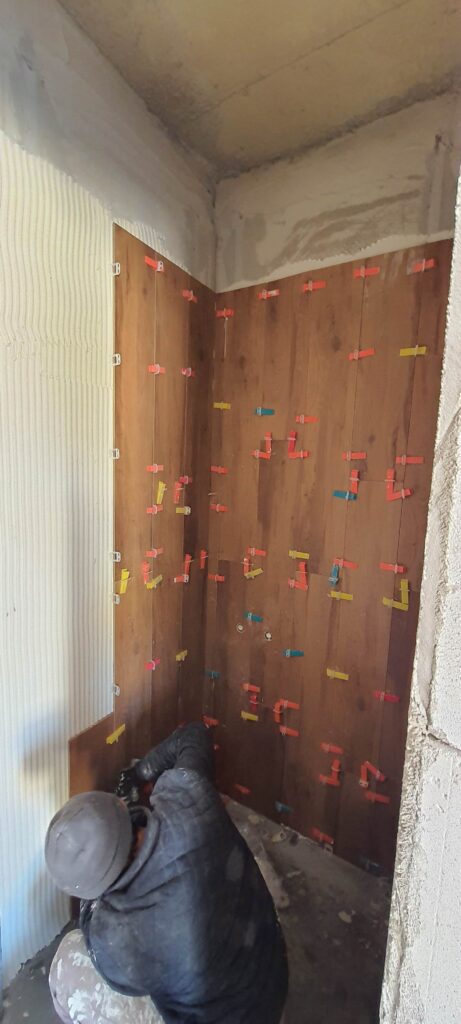

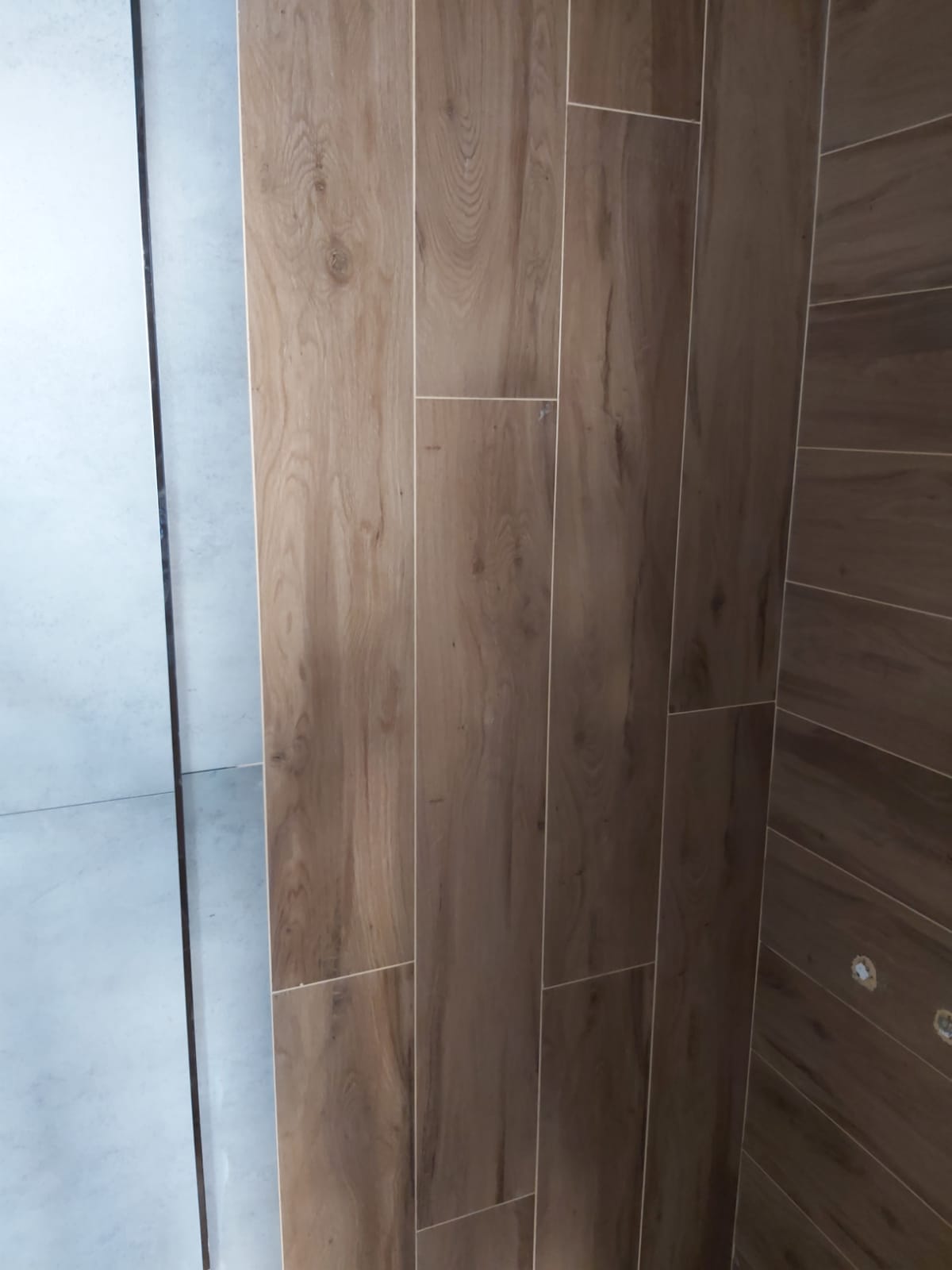

  • C blok örnek daire seramik imalatı tamamlandı.
  • C blokta alçı-sıva işleri devam ediyor.
  • C blok örnek daire banyo tavan alçıpanları imalatına başlandı.
  • C blok akıllı ev sistemi çalışmaları başladı.

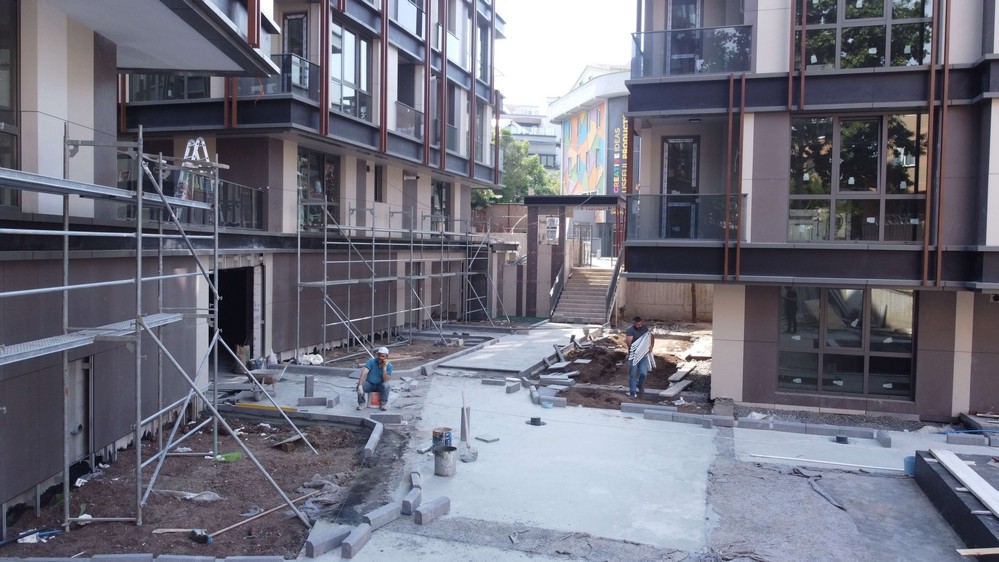

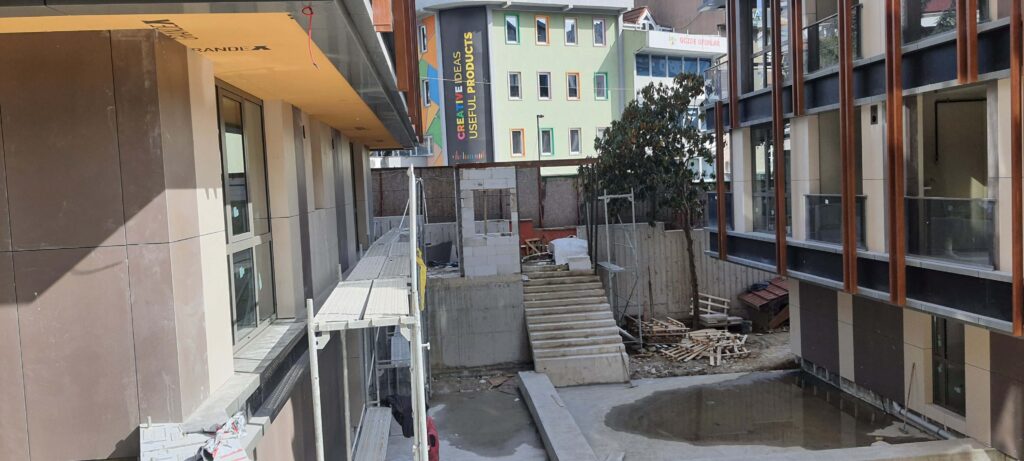

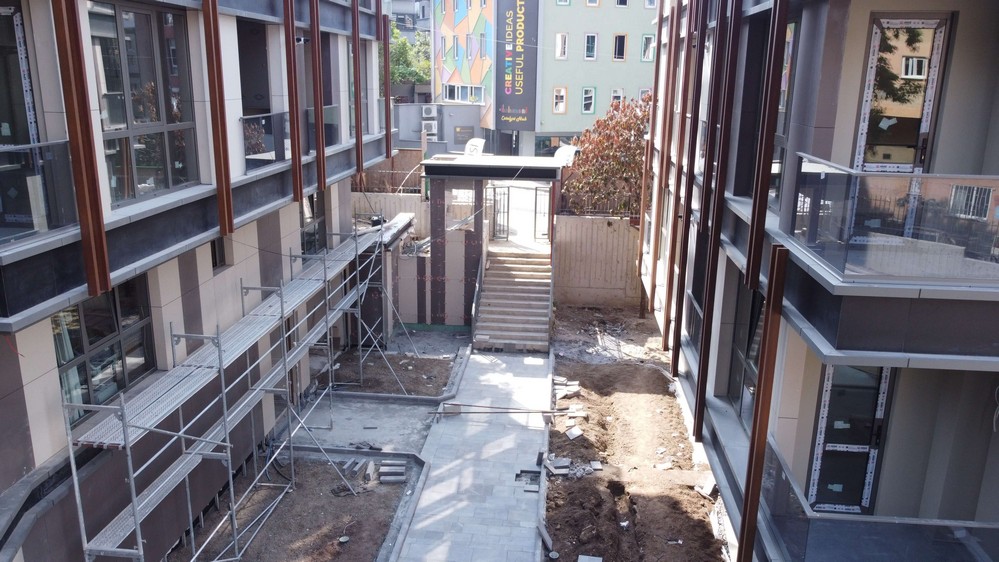

  • Site giriş merdiveni betonu döküldü.

  • Site çevresinde dış duvar perde çalışmaları devam ediyor.

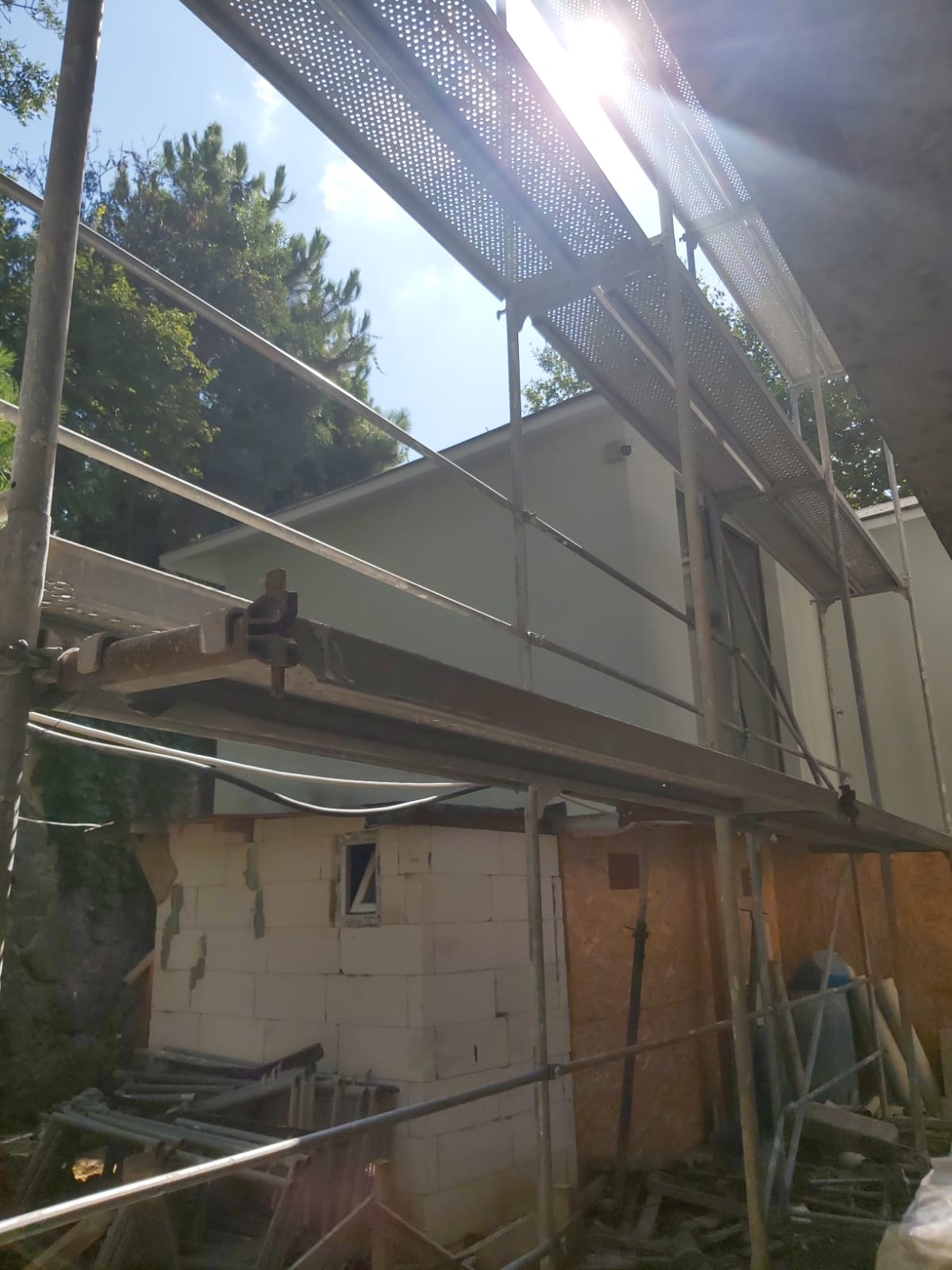

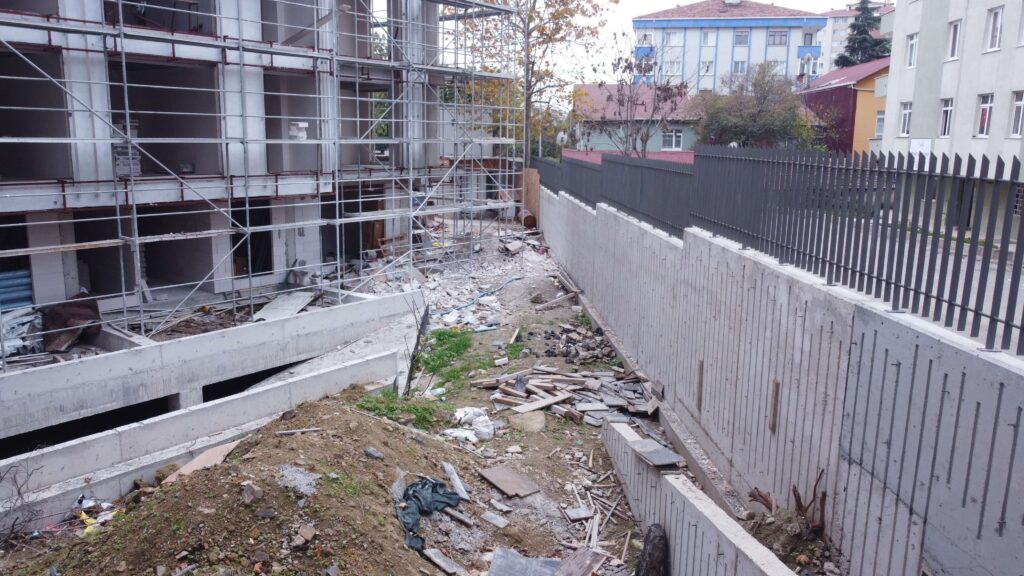

  • A blok duvar örme işlemi devam ediyor.
  • B blok iskele kurulumu devam ediyor.
  • B blok dış cephe imalatı devam ediyor.

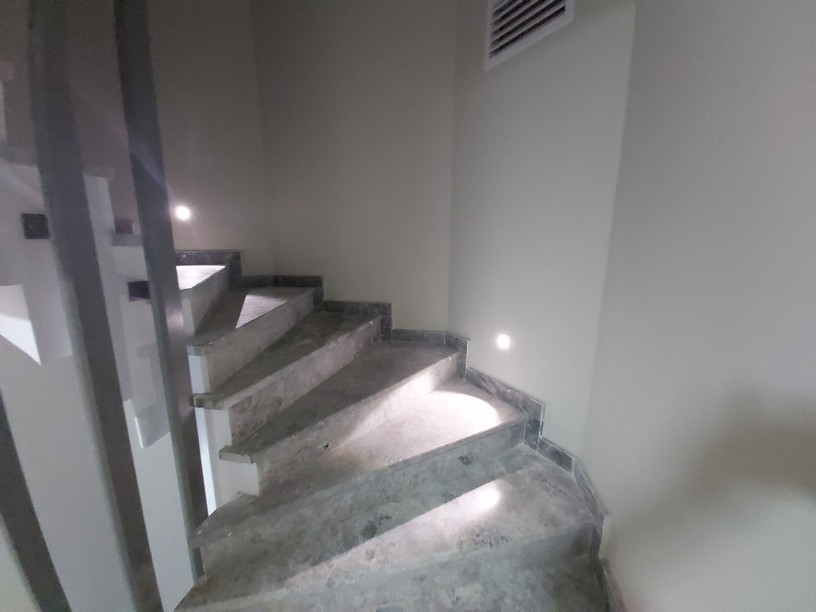

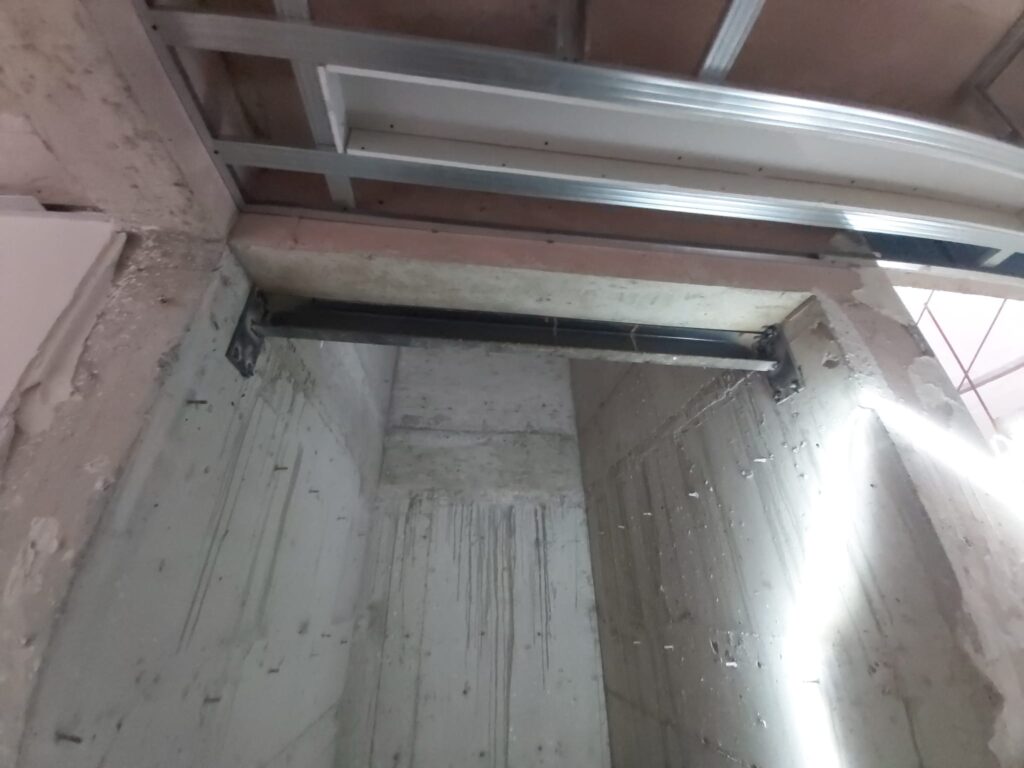

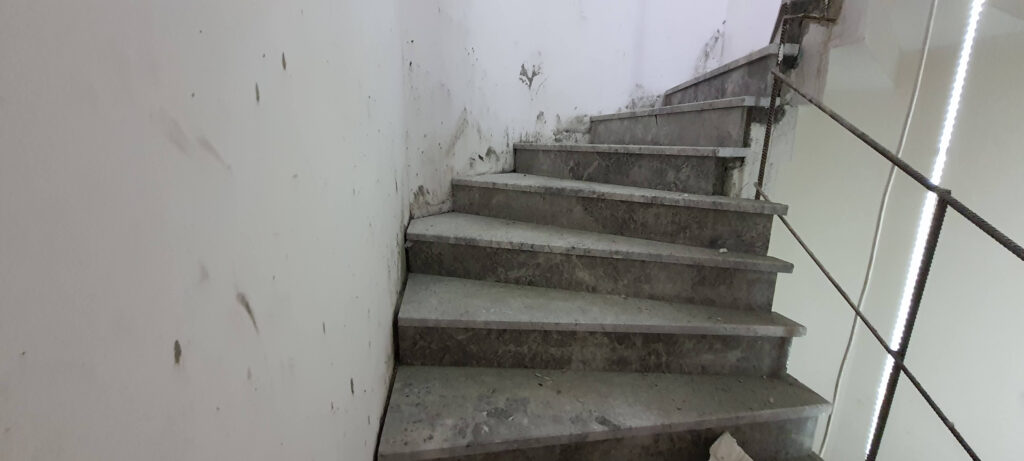

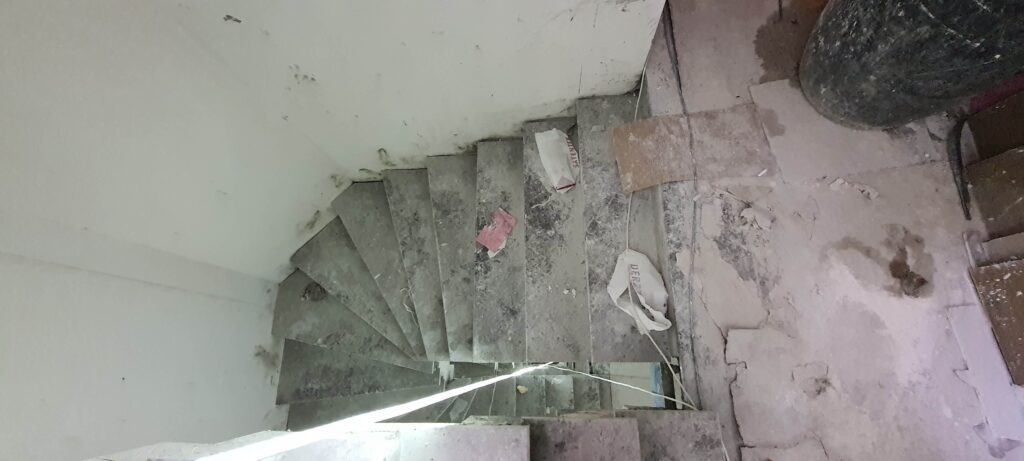

  • B blok yangın merdiveninin mermer imalatı tamamlandı.
  • B blok çatı imalatı devam ediyor.
  • B blok elektrik tesisatı devam ediyor.
  • B blok sıhhi tesisatı devam ediyor.

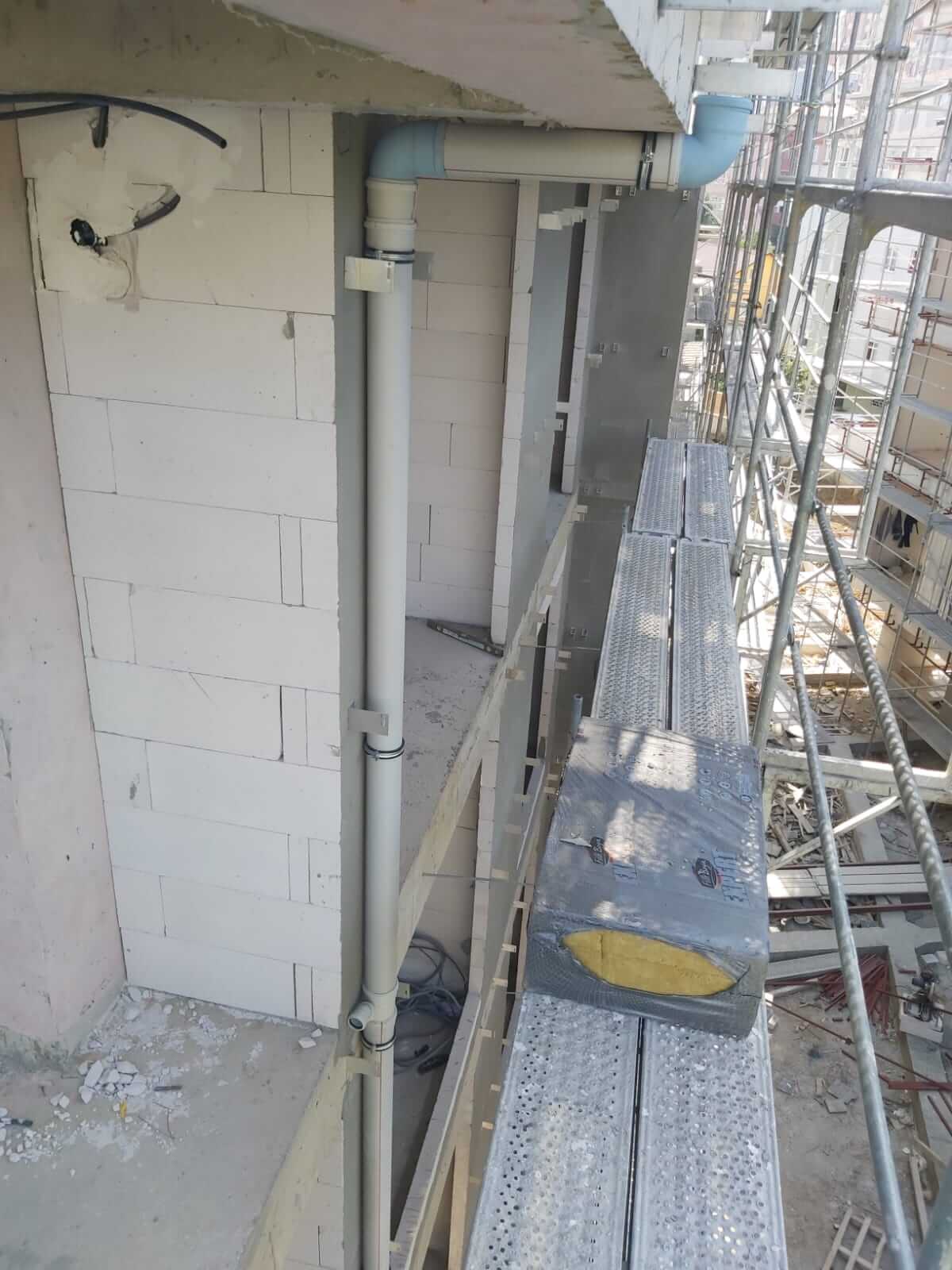

  • B blok yağmur inişleri imalatı başladı.
  • B blok alçı-sıva işlerine başlandı.
  • B blok mantolama imalatına başlandı.
  • C blok çatı imalatı devam ediyor.

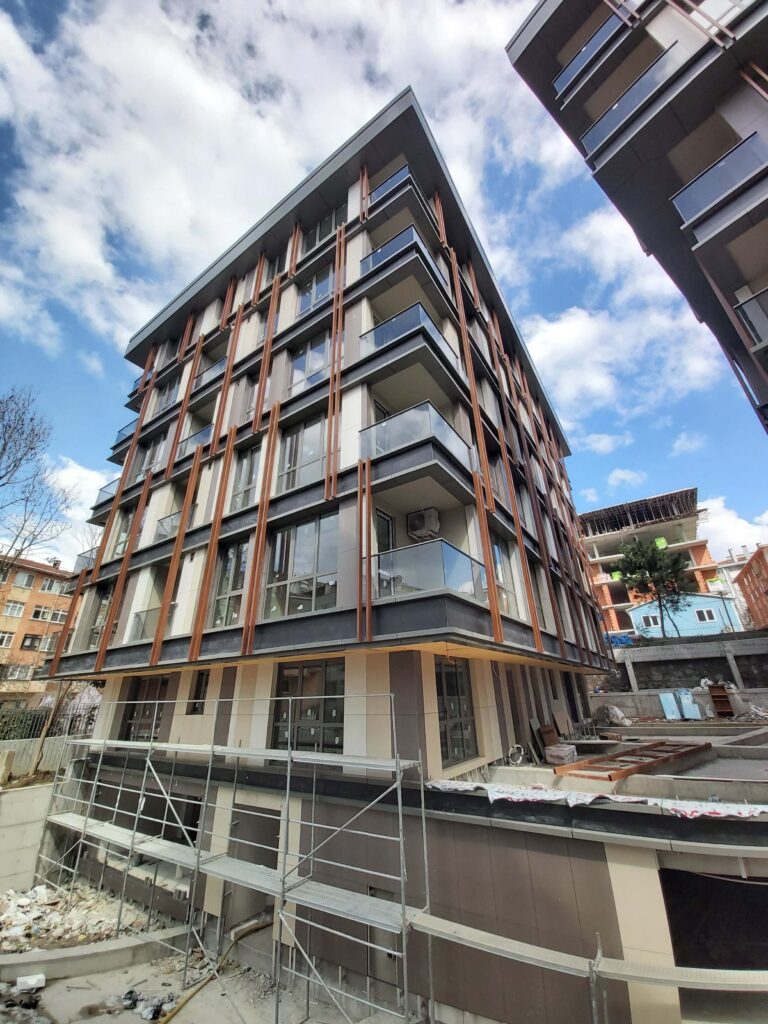

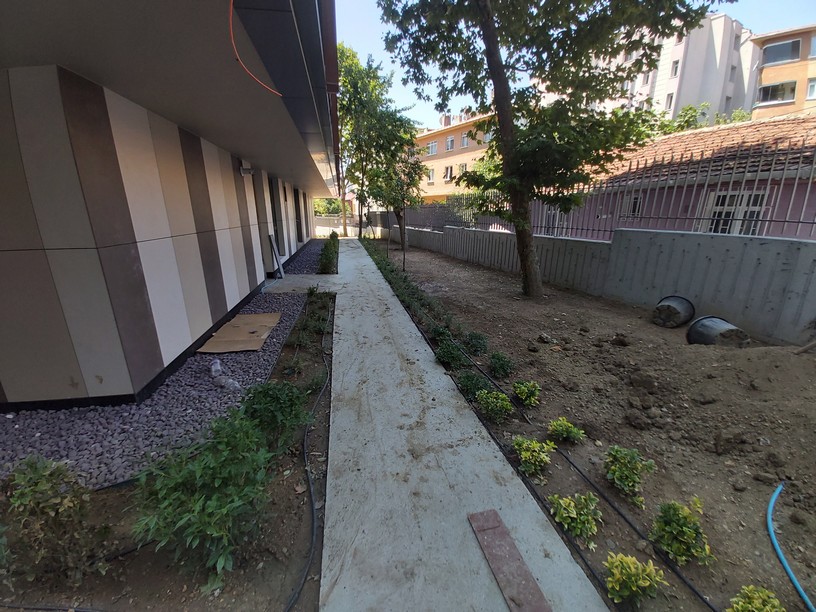

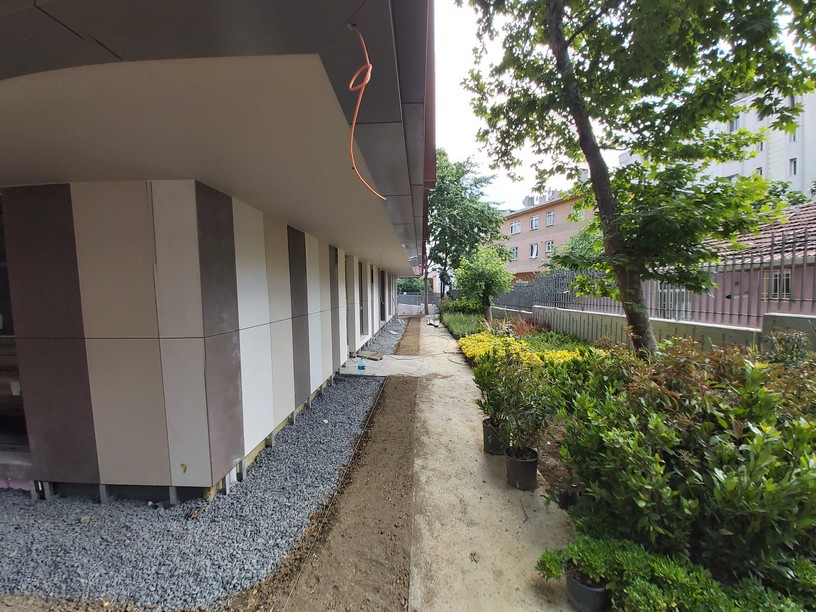

  • C blok mantolama tamamlandı.

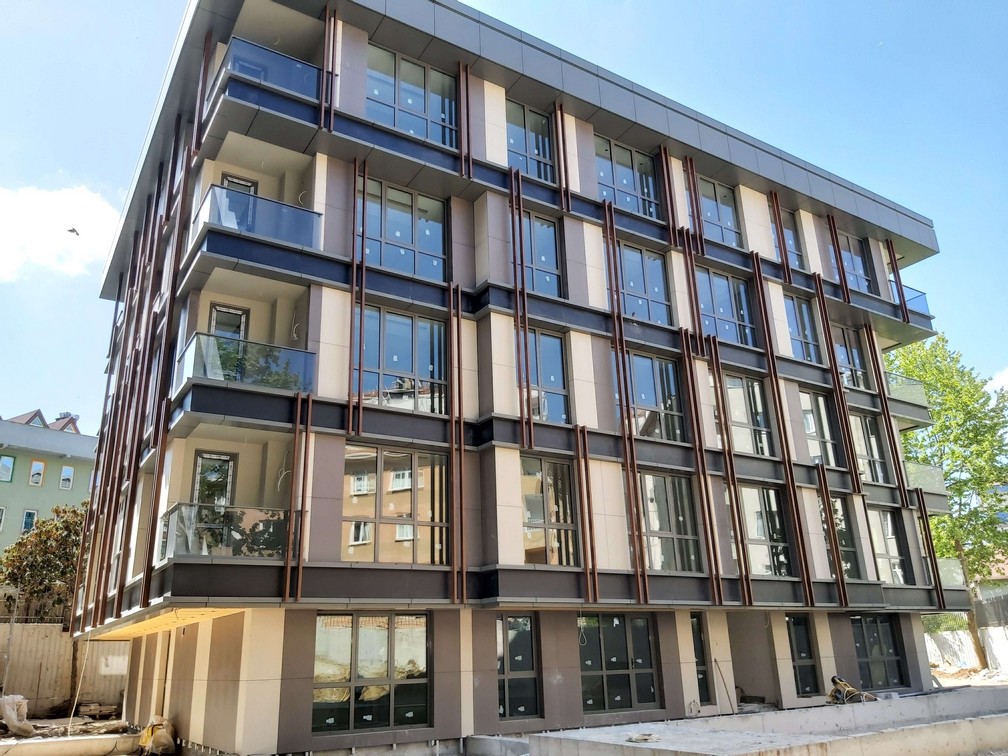

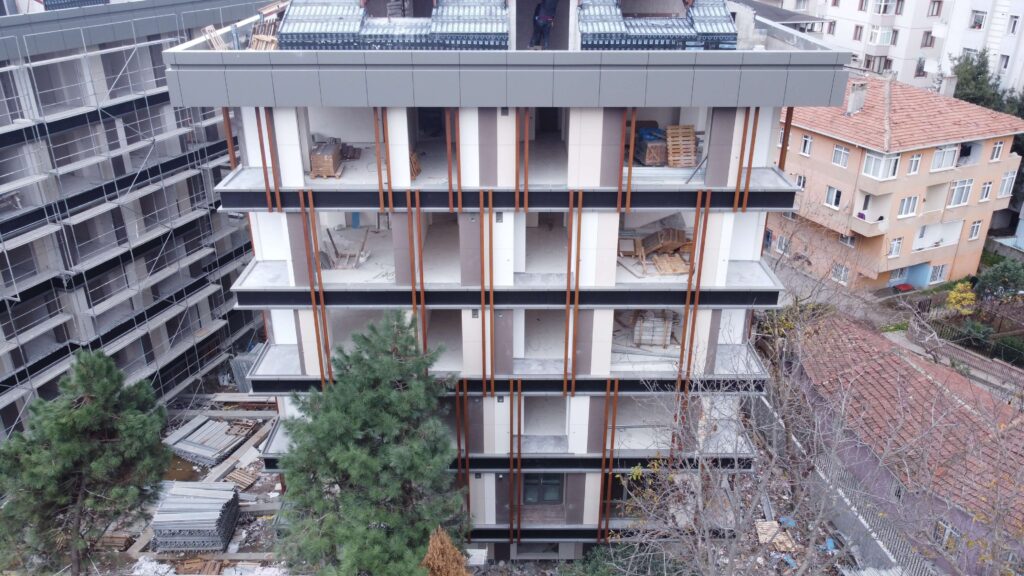

  • C blok dış cephe devam ediyor.
  • C blok alçıpan işleri devam ediyor.

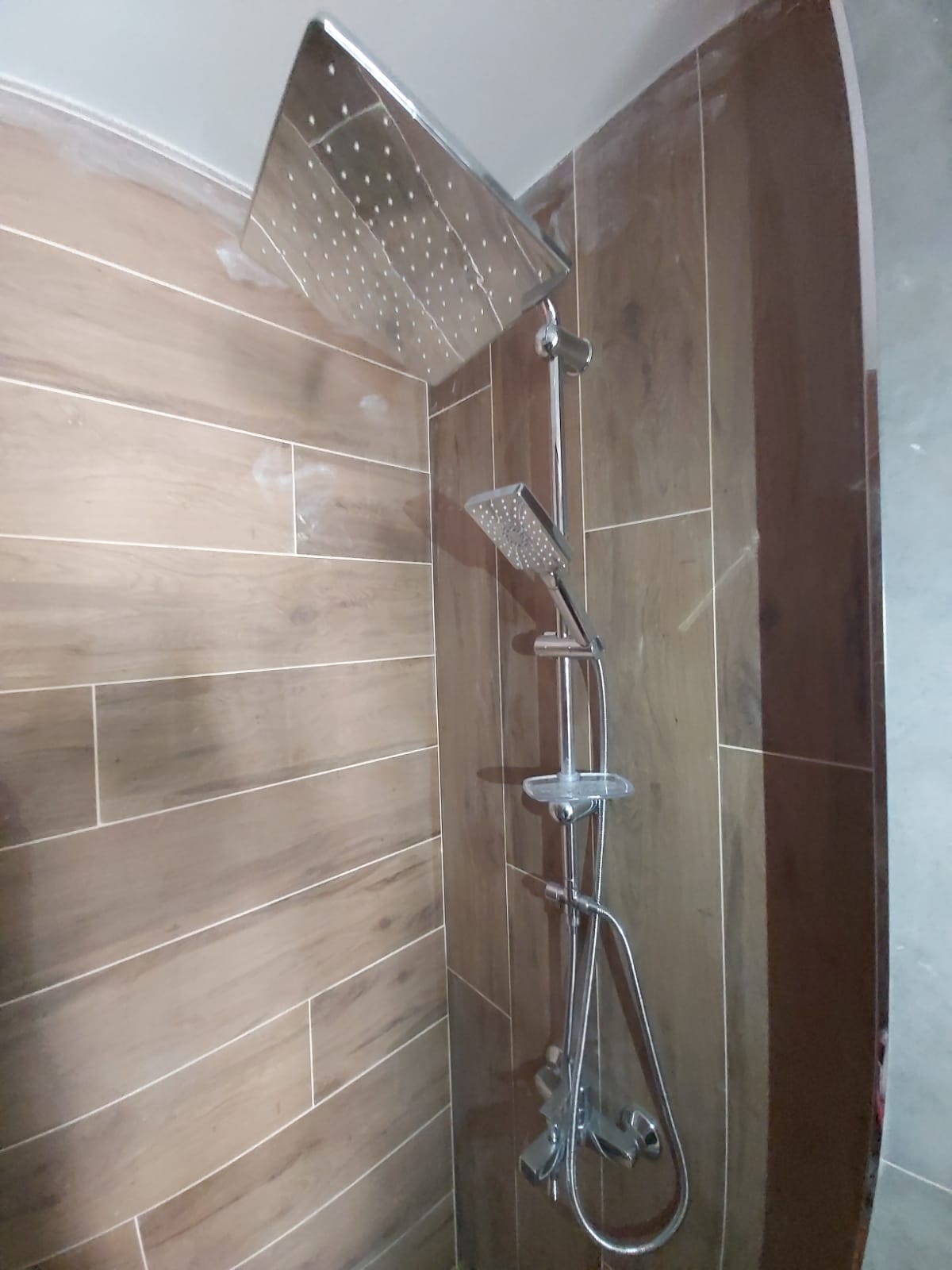

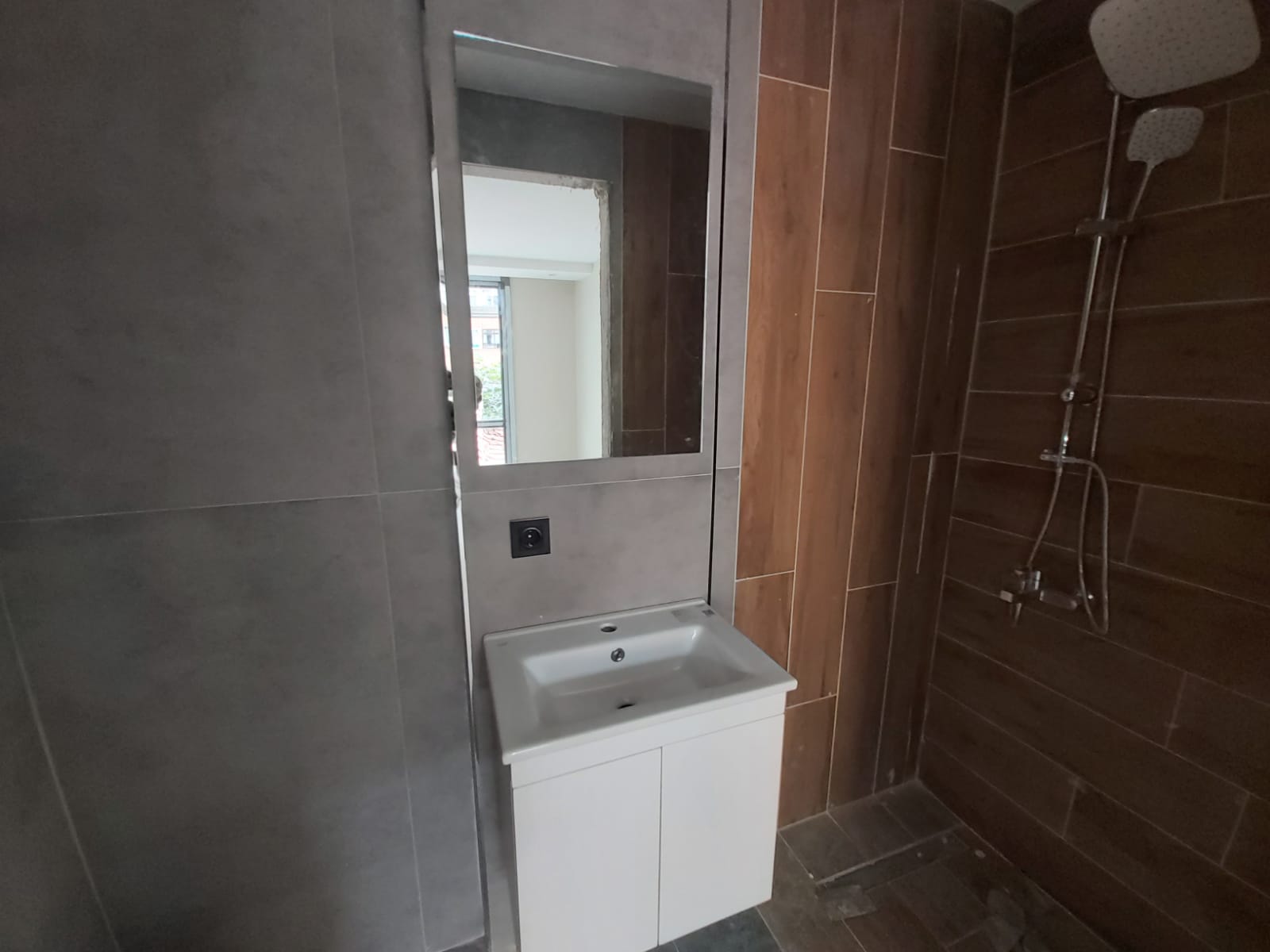

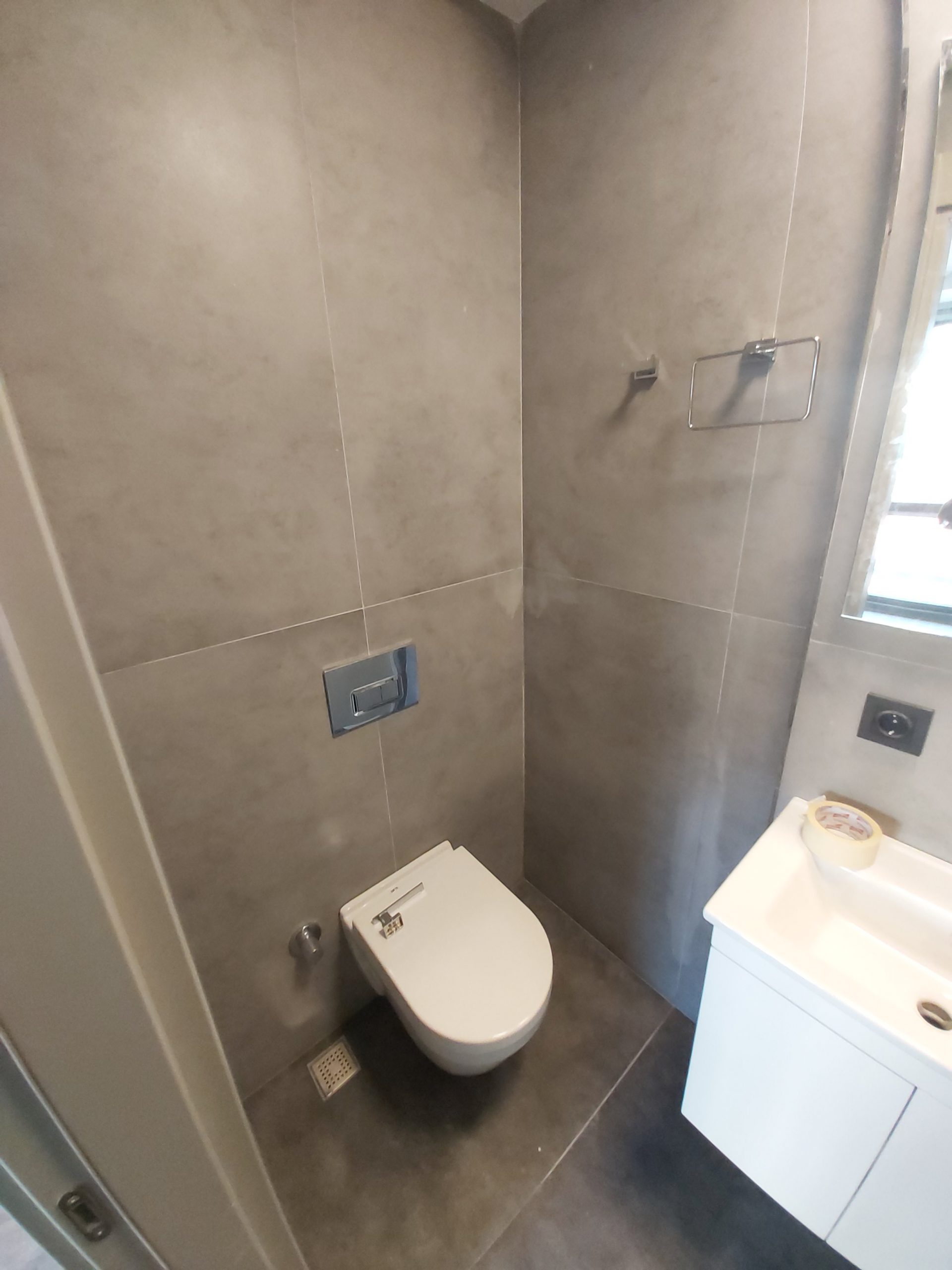

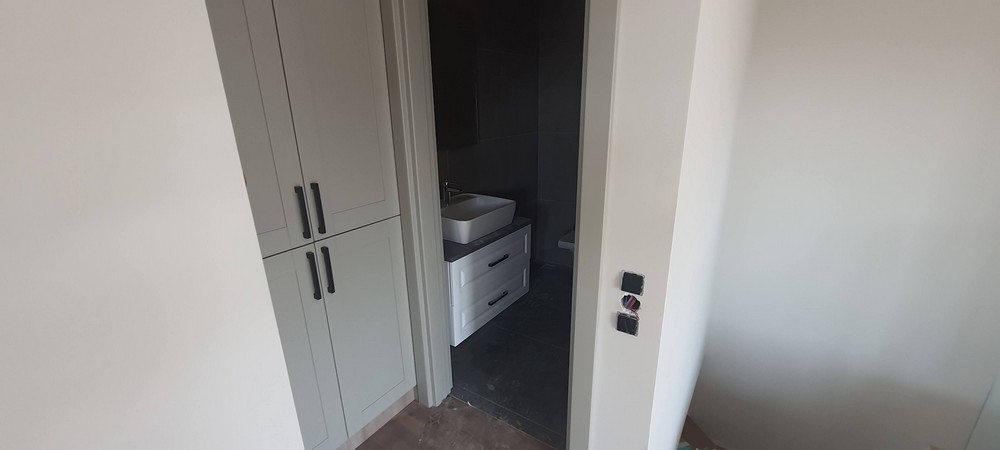

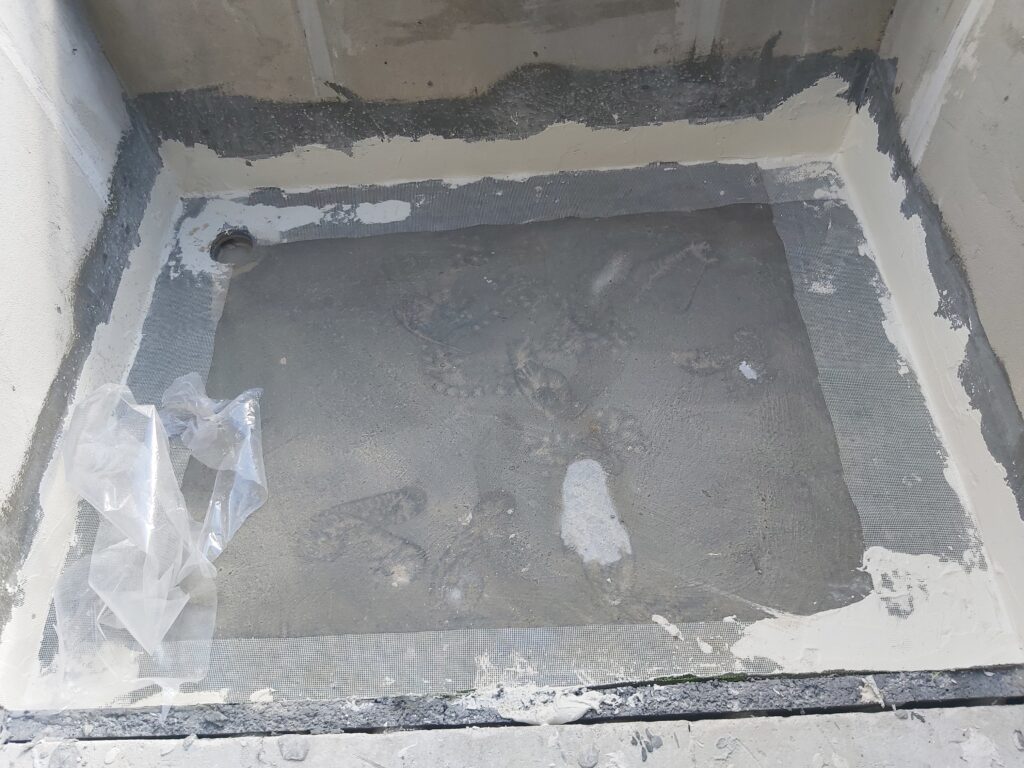

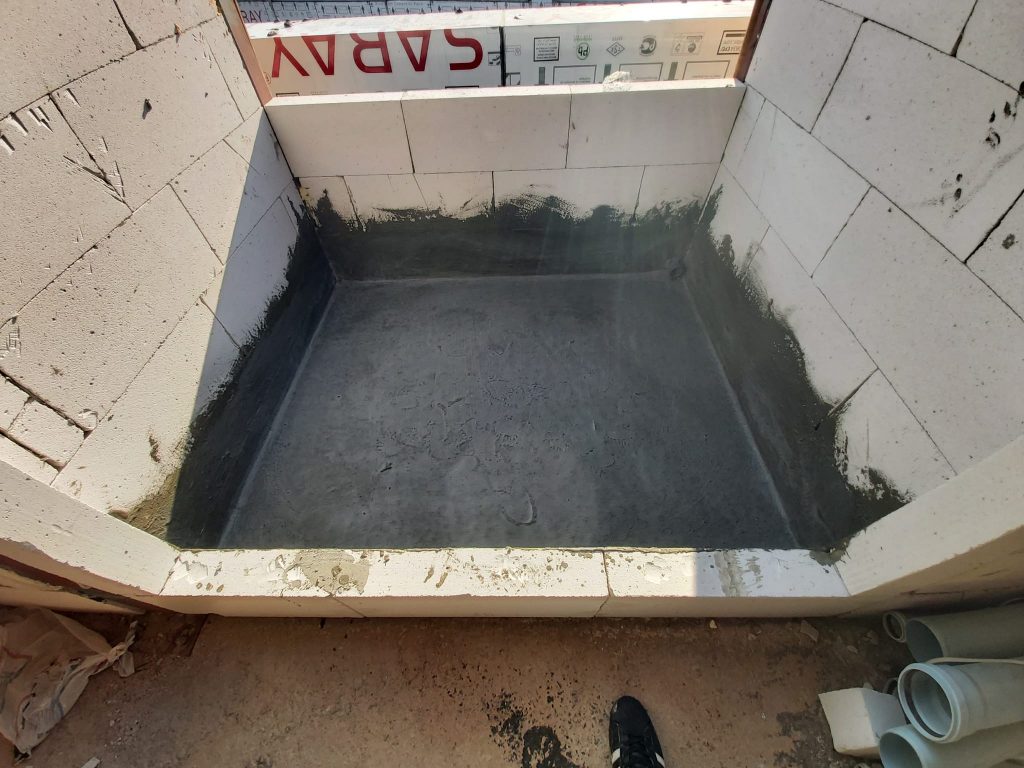

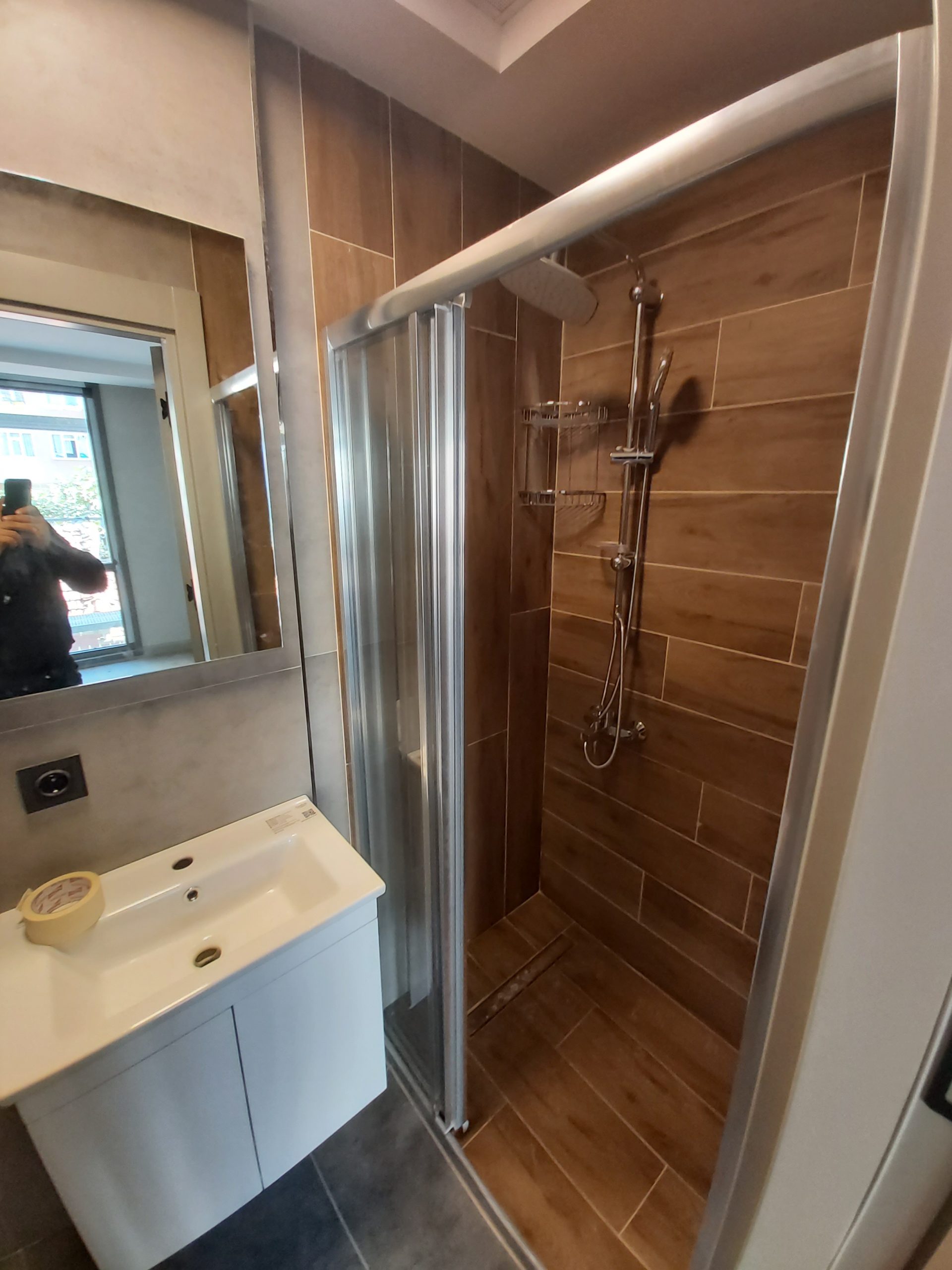

  • C blok örnek daire banyo ve tuvalet izolasyonu yapıldı.
  • C blok örnek daire şap uygulaması tamamlandı.

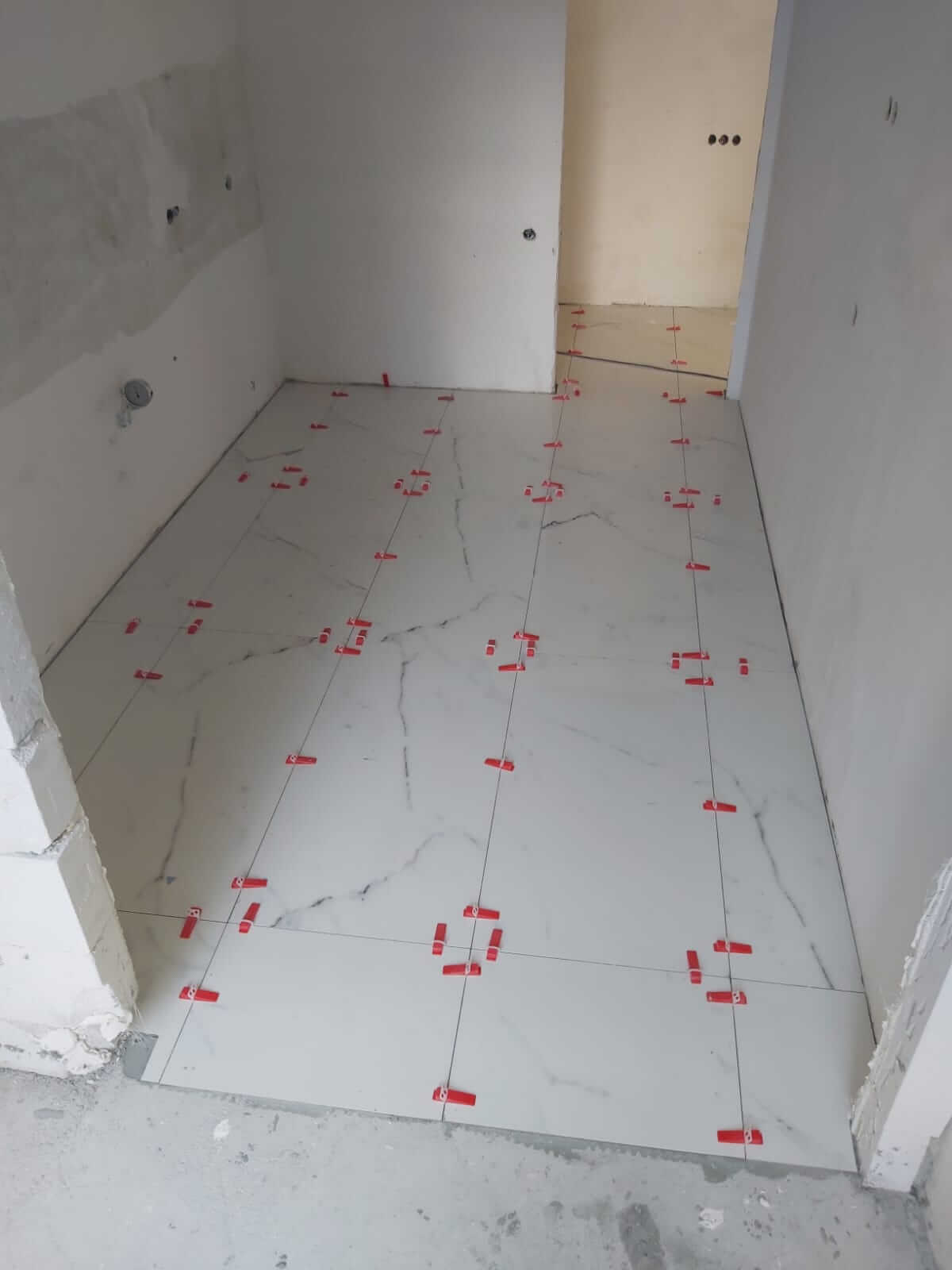

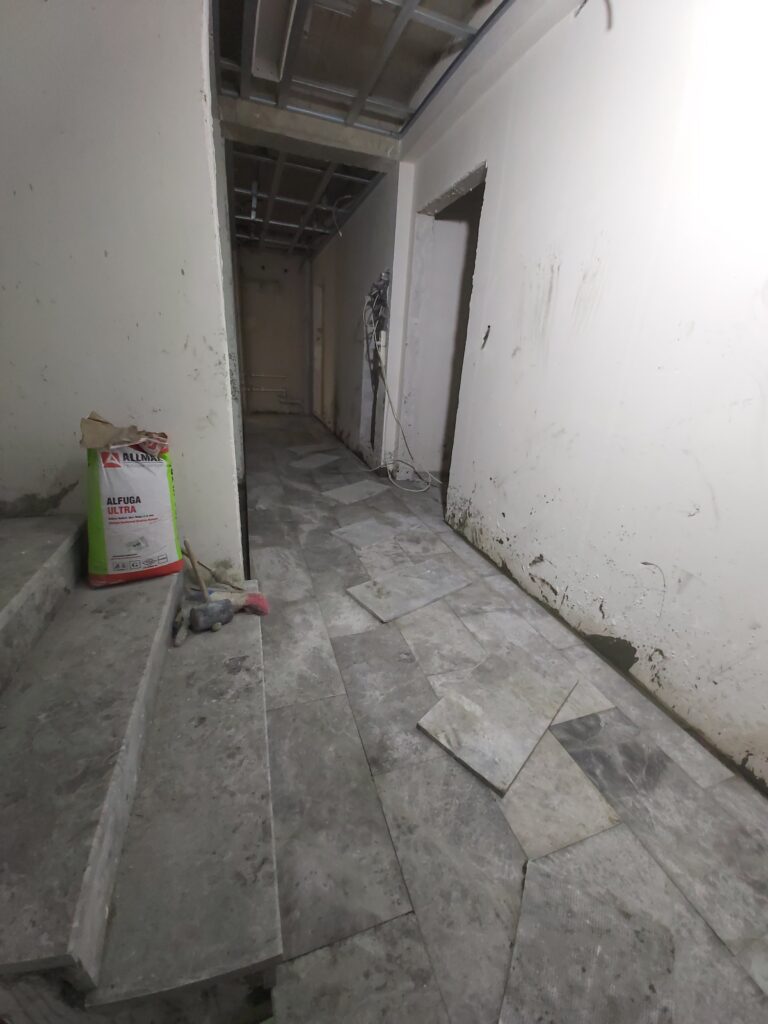

  • C blok örnek daire seramik imalatına başlandı.
  • C blokta alçı-sıva işleri devam ediyor.

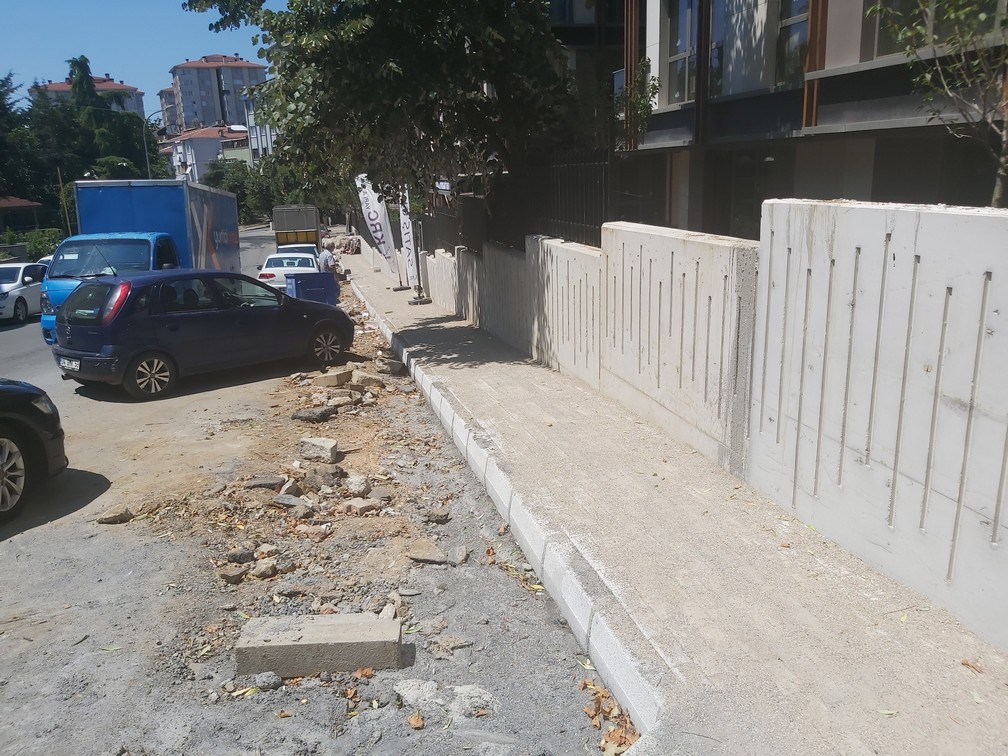

  • Site çevresinde dış duvar perde çalışmaları başladı.
  • Site girişi betonu döküldü.
  • A blok duvar örme işlemi devam ediyor.

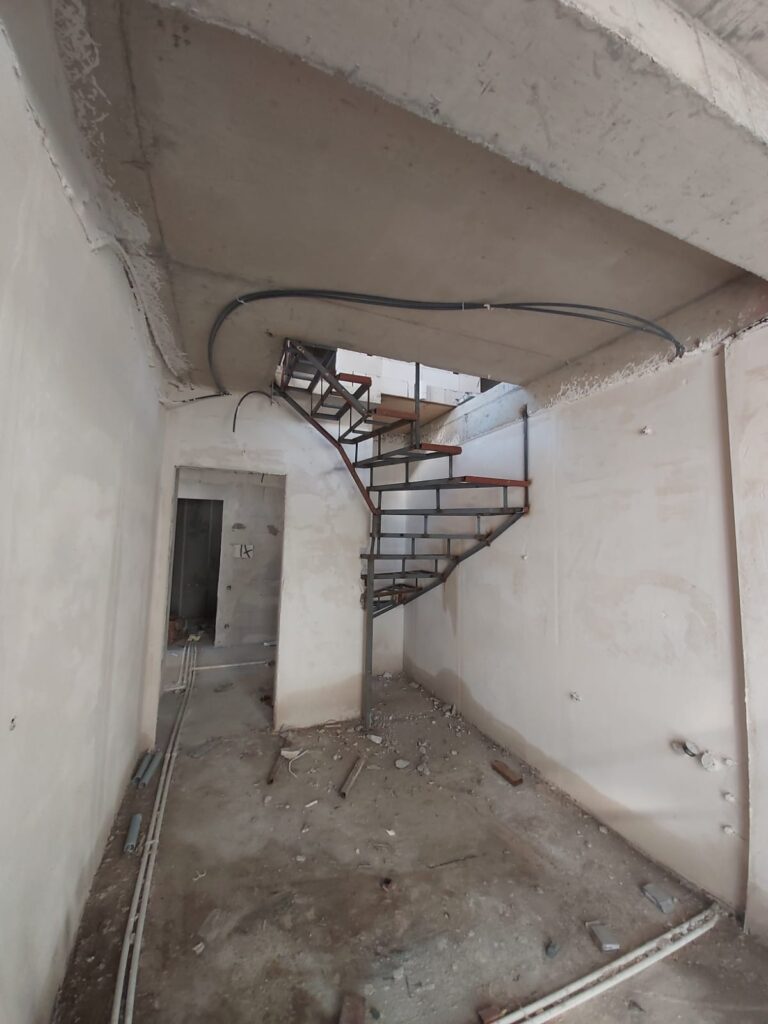

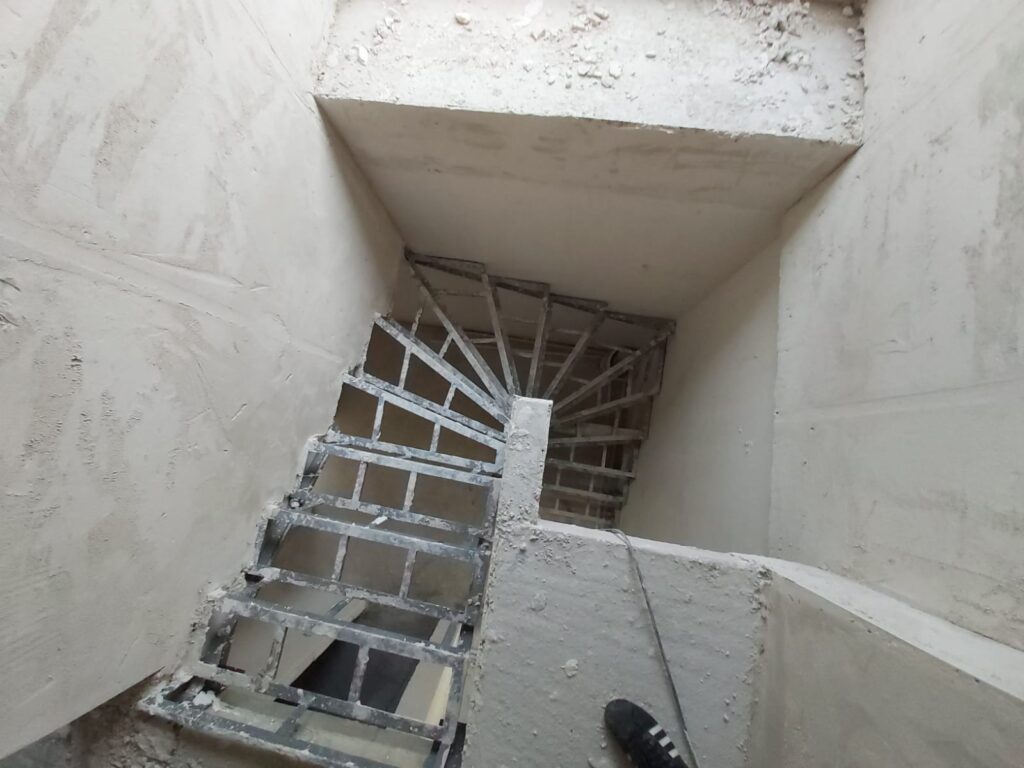

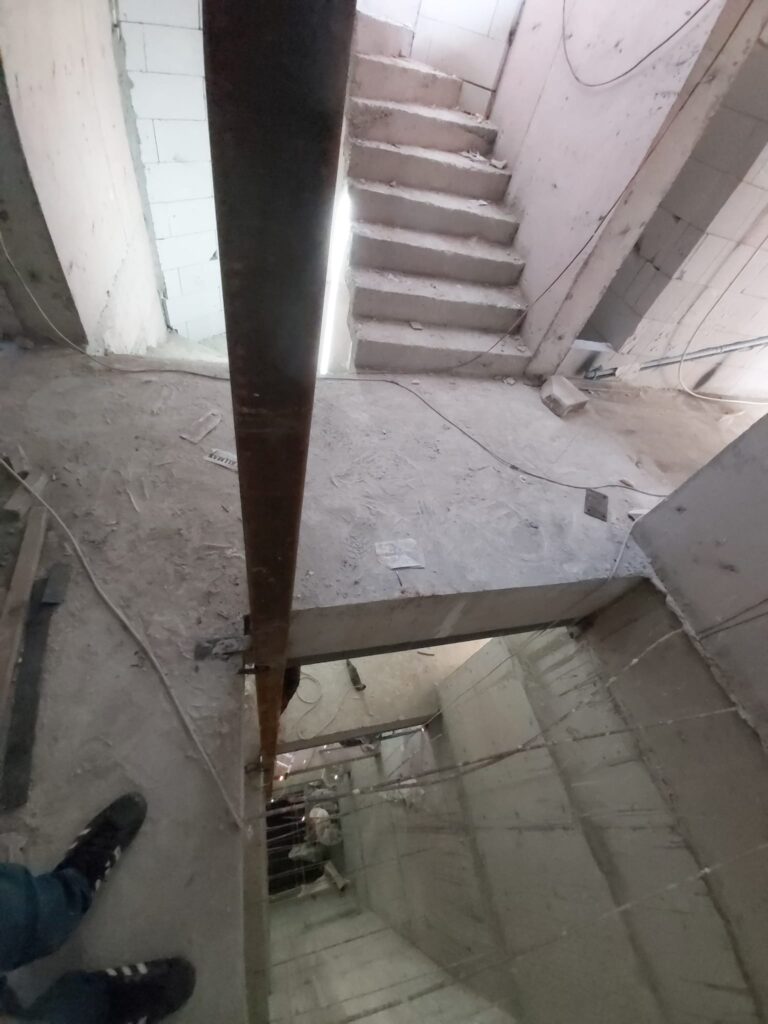

  • A blok normal merdiven mermeri ölçümü alındı.
  • B blok iskele kurulumu başladı.

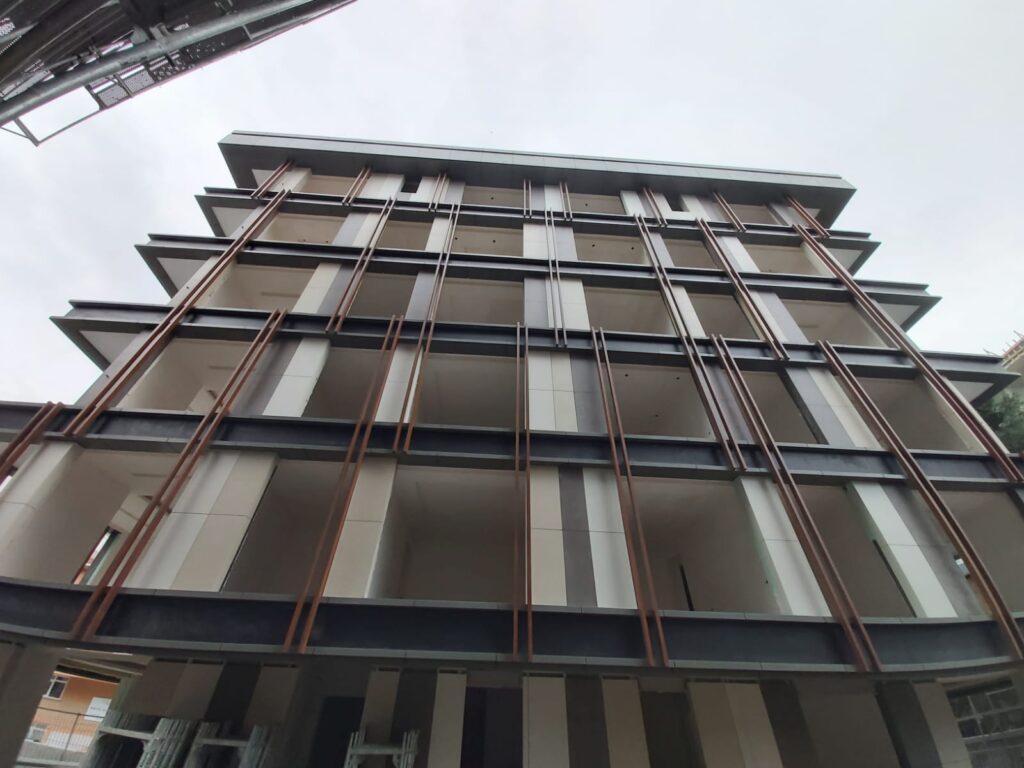

  • B blok dış cephe imalatı başladı.
  • B blok yangın merdiveninin mermer imalatına başlandı.
  • B blok normal merdiven ölçüleri alındı.

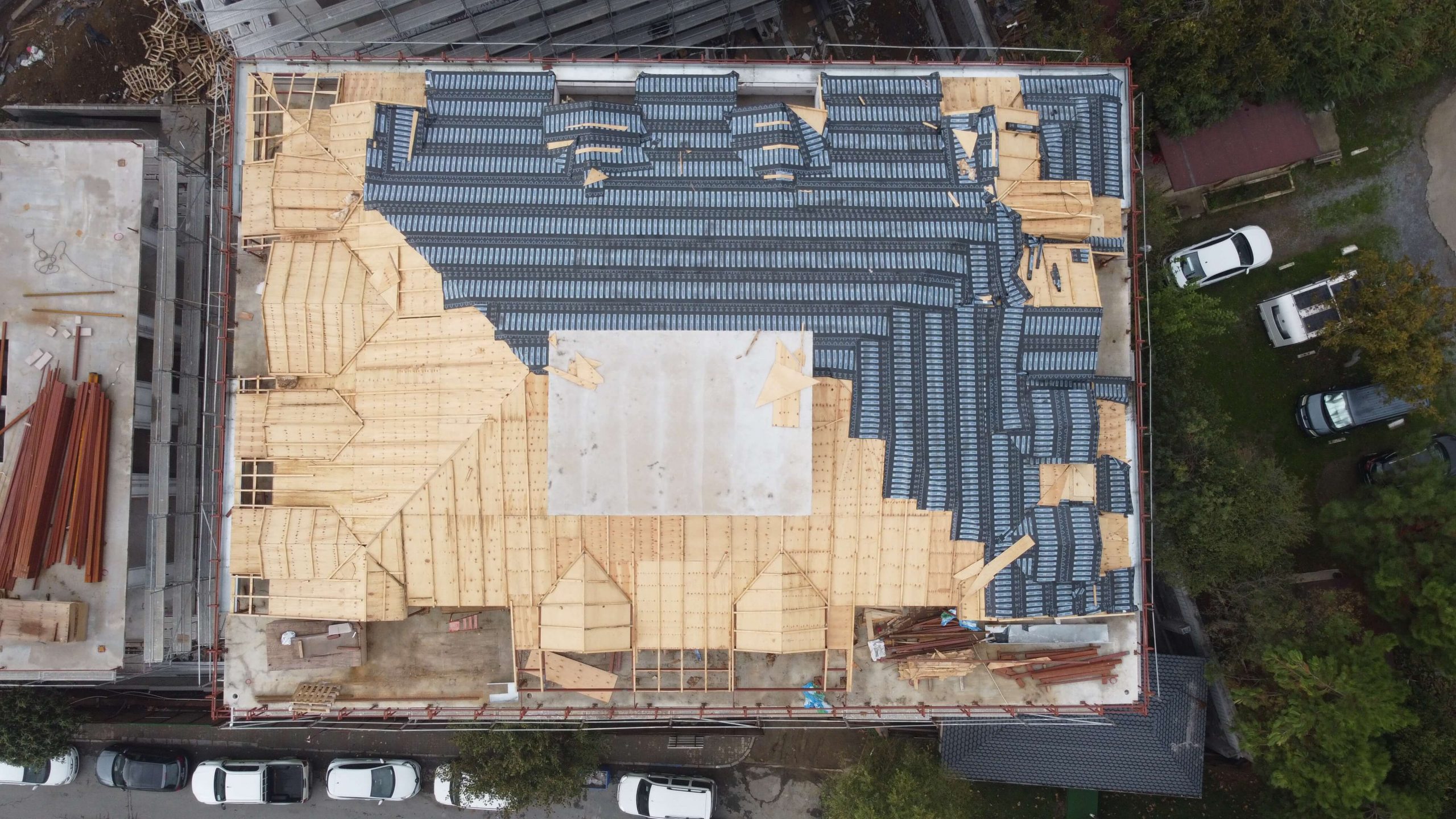

  • B blok çatı imalatına başlandı.
  • B blok elektrik tesisatına başlandı.
  • B blok sıhhi tesisatına başladı.
  • C blok çatı imalatı devam ediyor.
  • C blok mantolama devam ediyor.
  • C blok dış cephe devam ediyor.

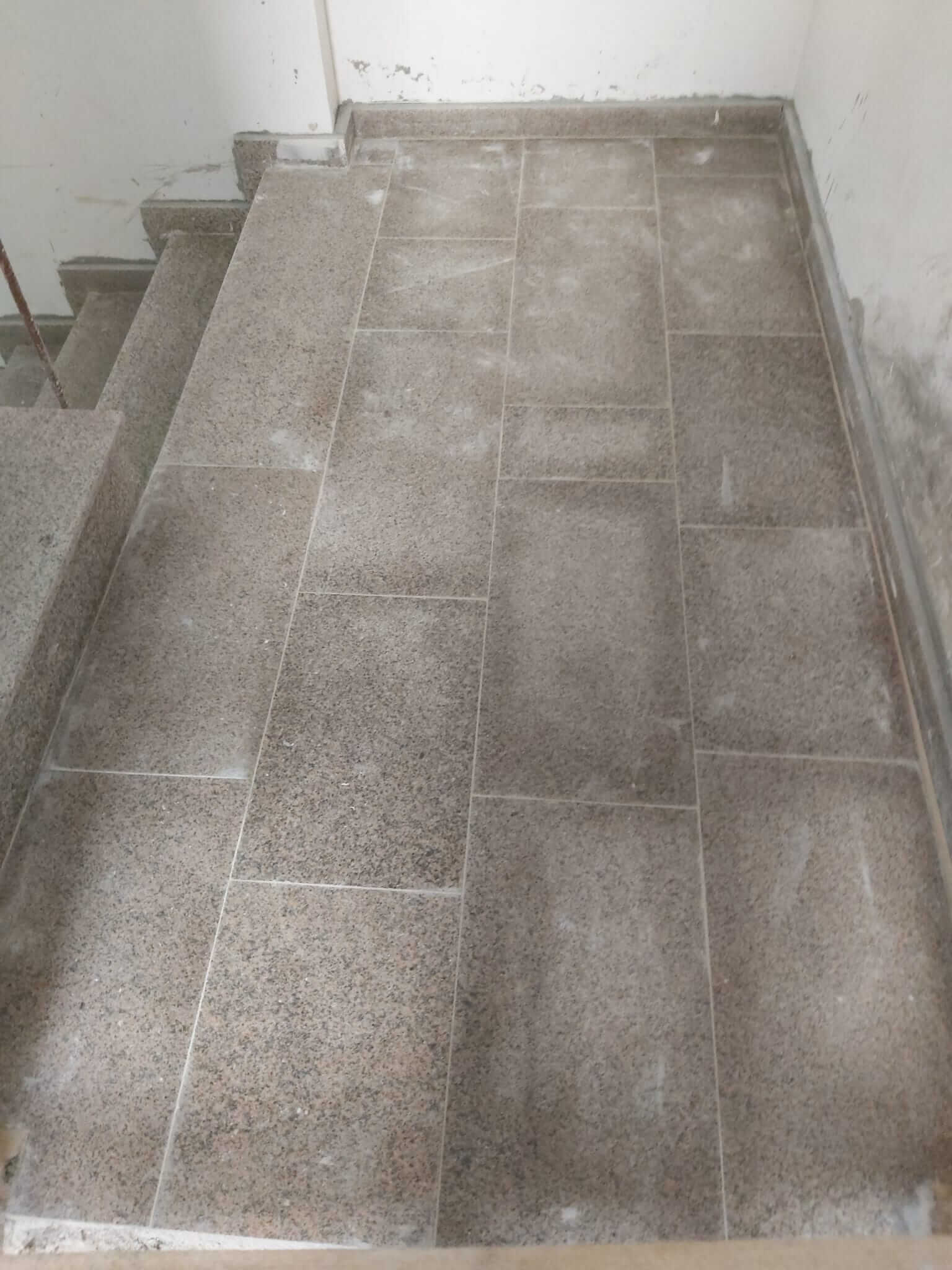

  • C blok normal merdiven mermeri ölçüleri alındı.
  • C blok yangın merdiveni mermer imalatı tamamlandı.

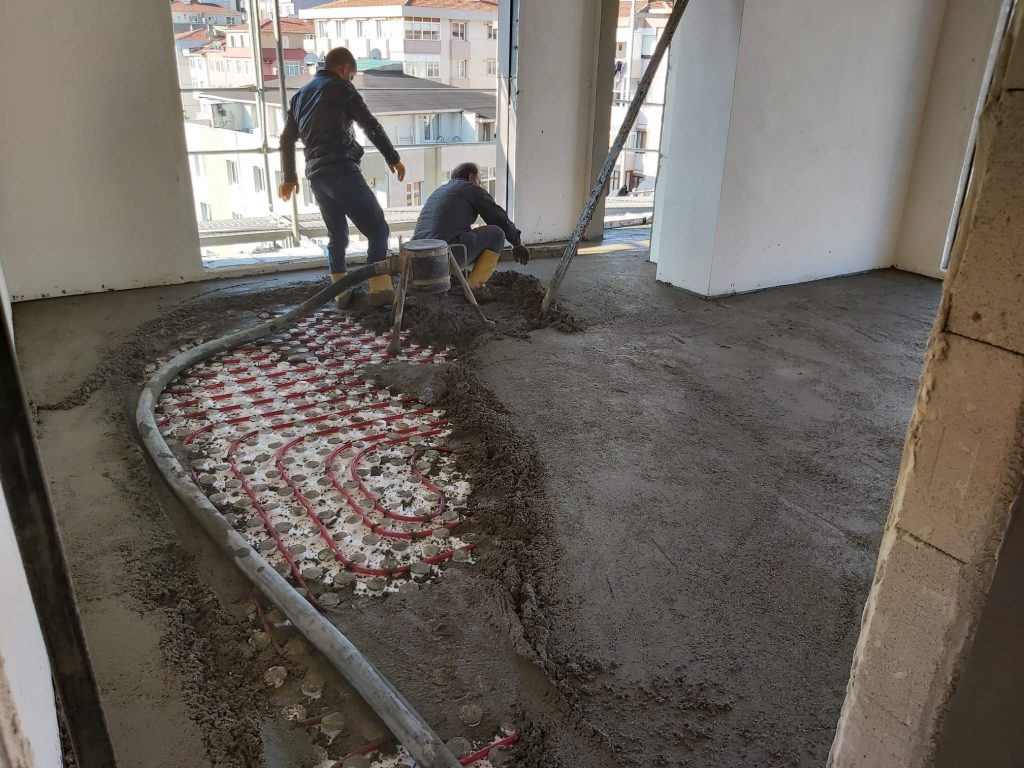

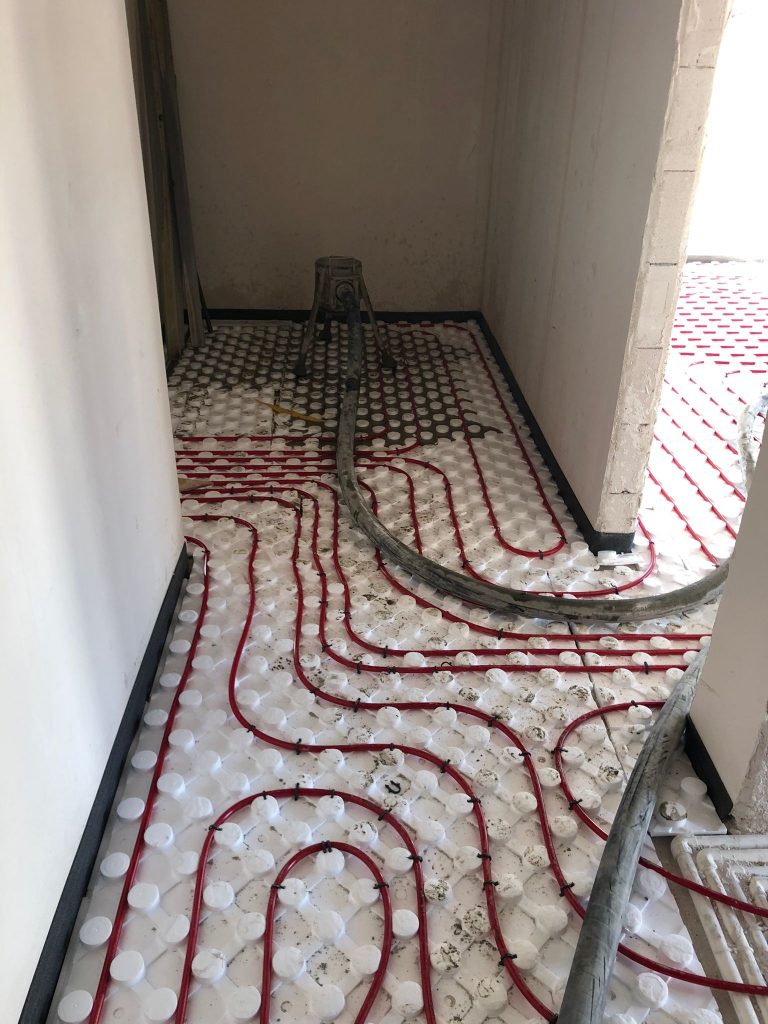

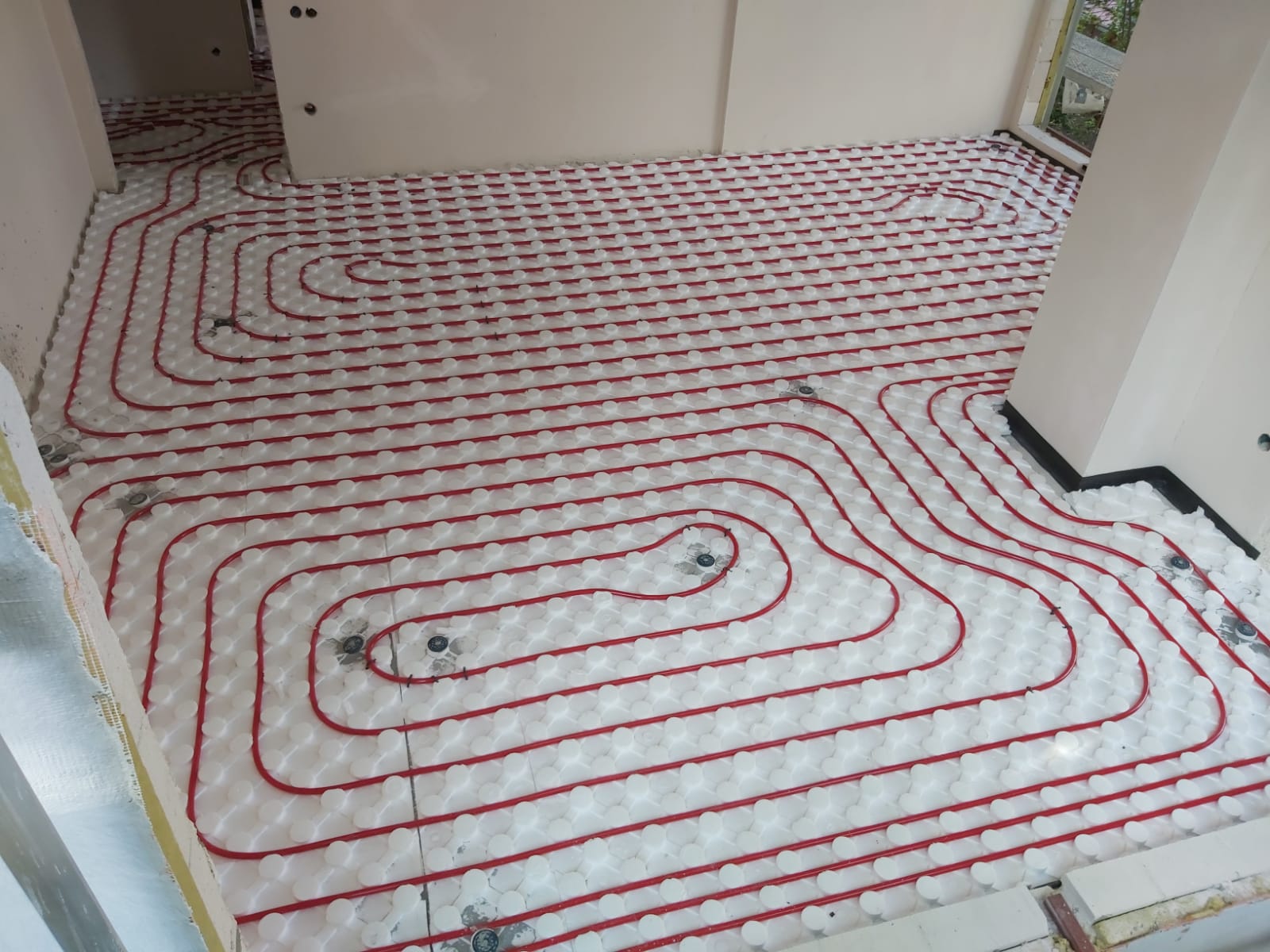

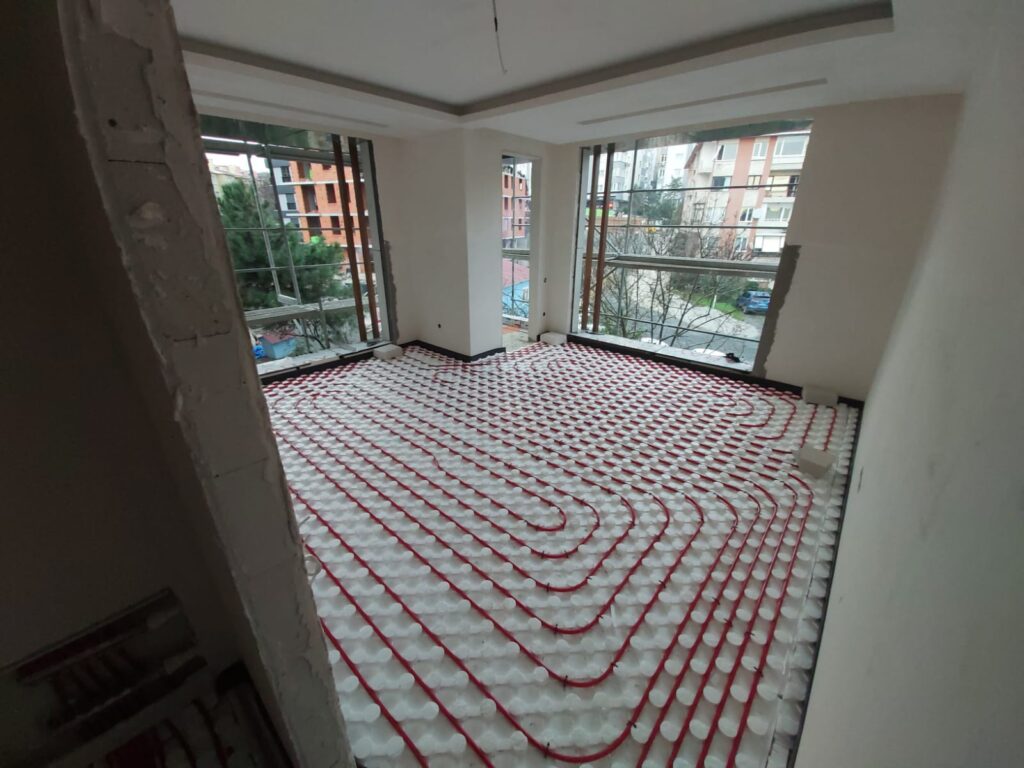

  • C blok örnek daire yerden ısıtma imalatı tamamlandı.
  • C blokta alçı-sıva işleri devam ediyor.

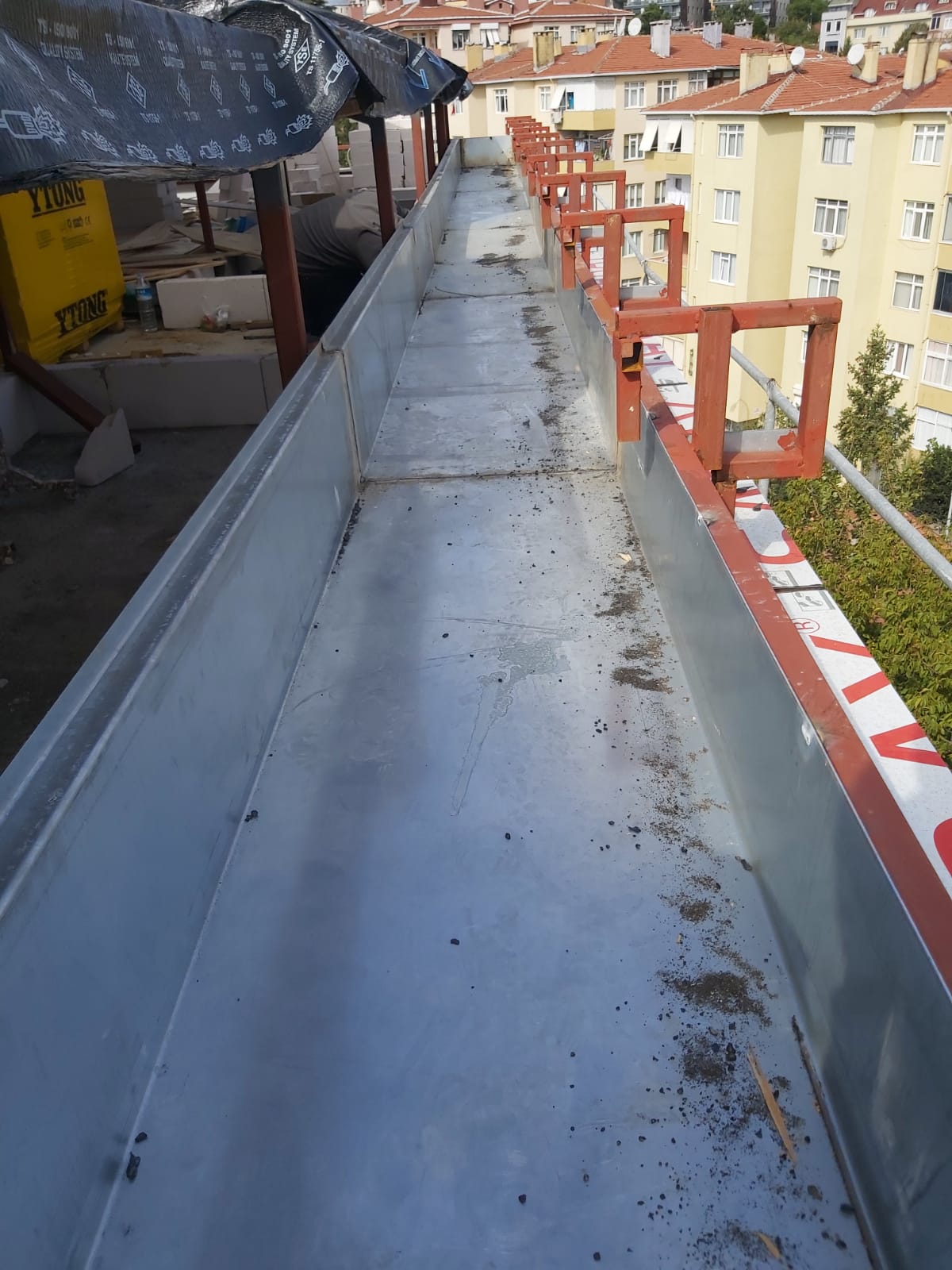

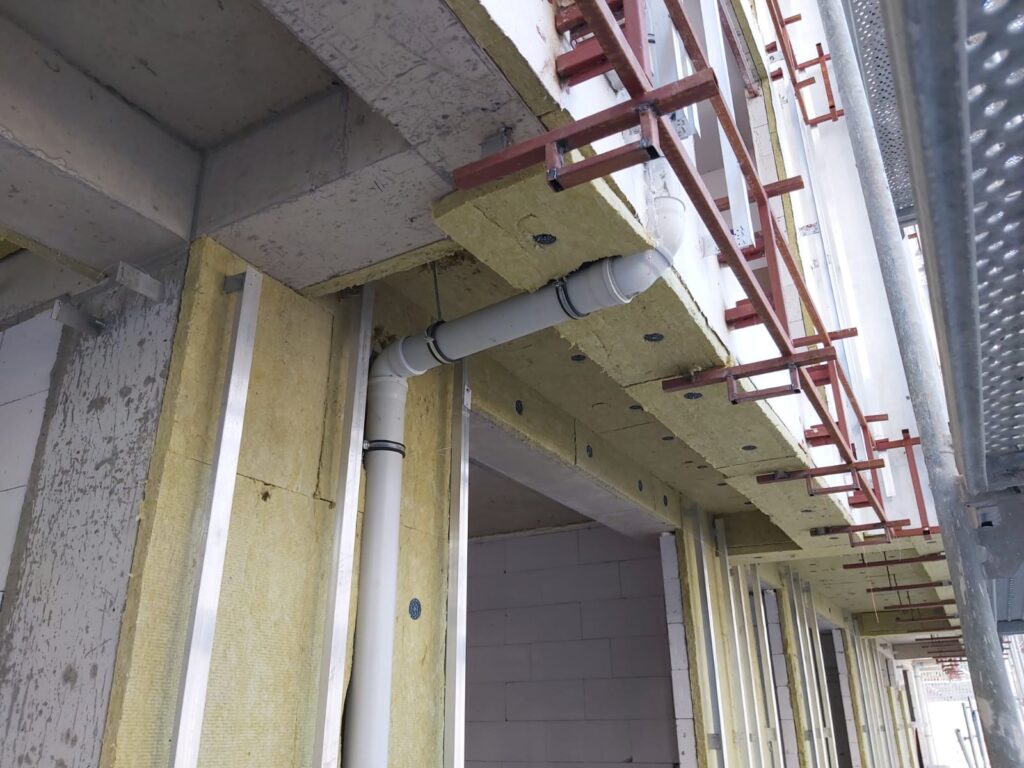

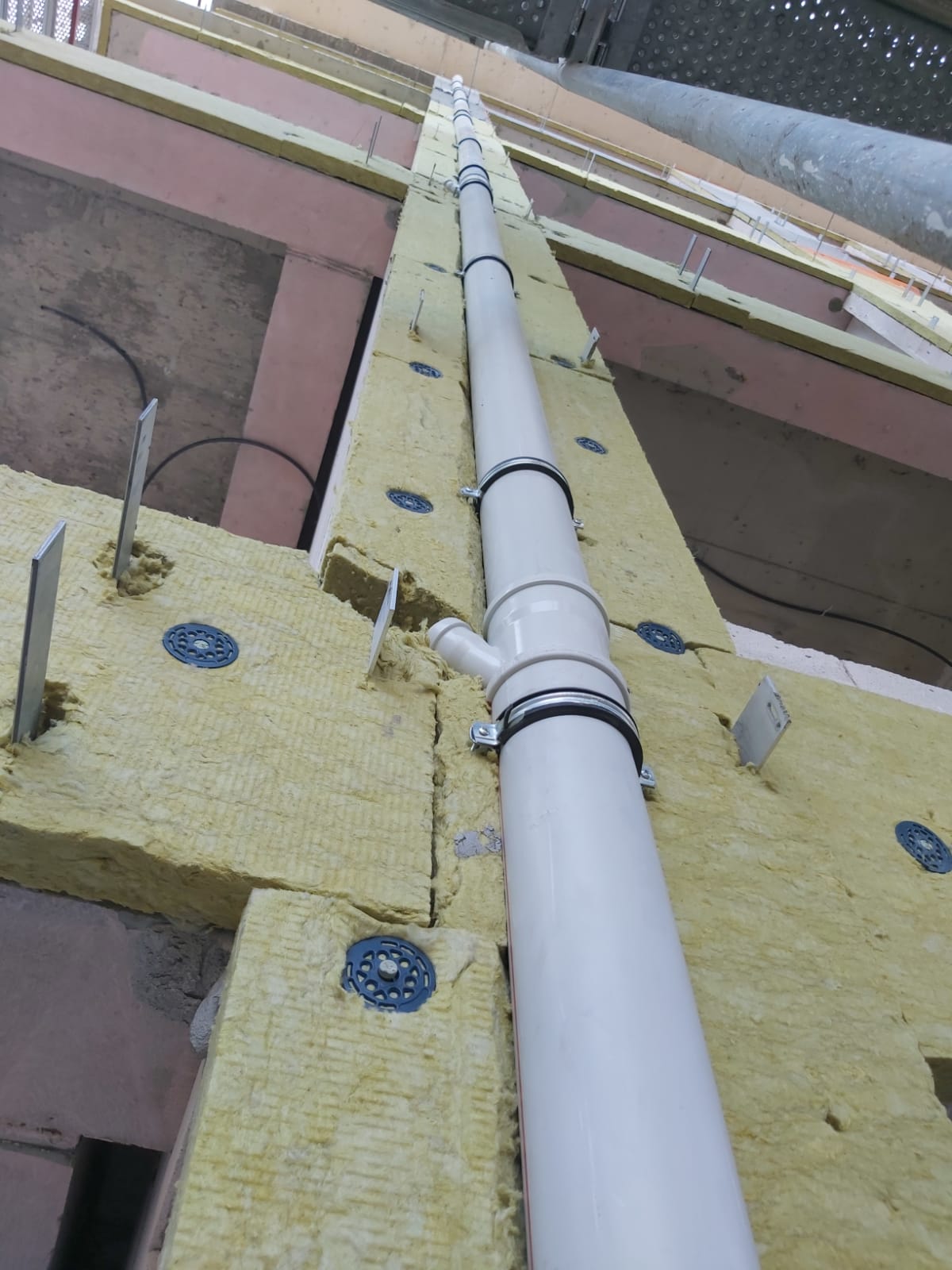

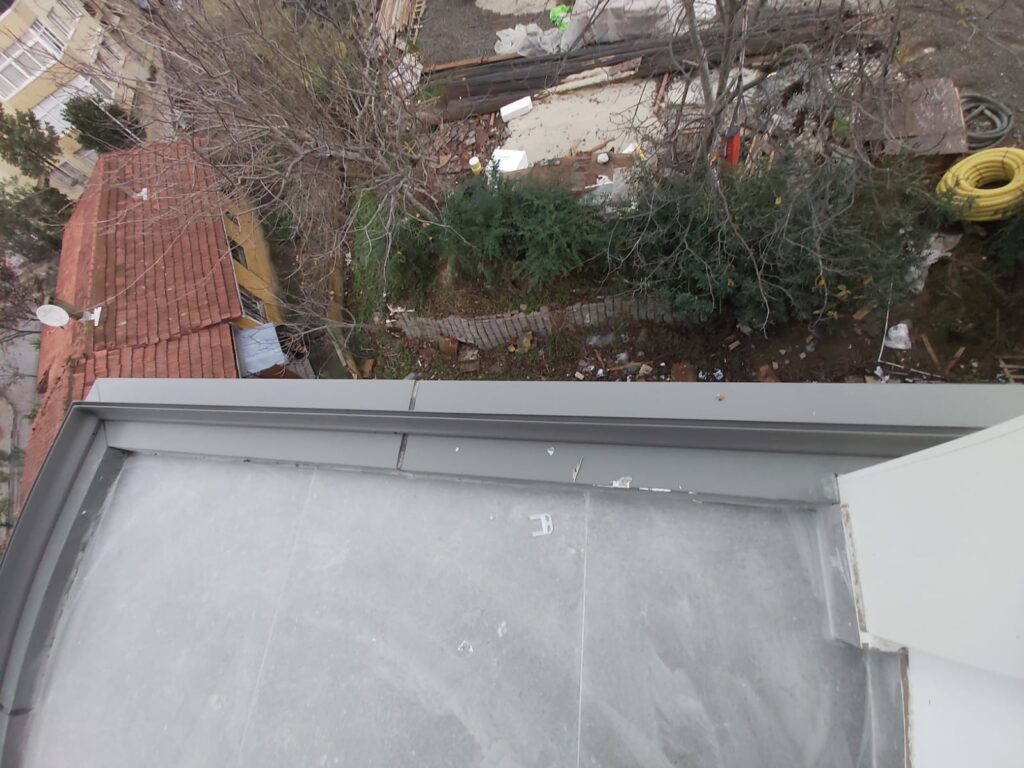

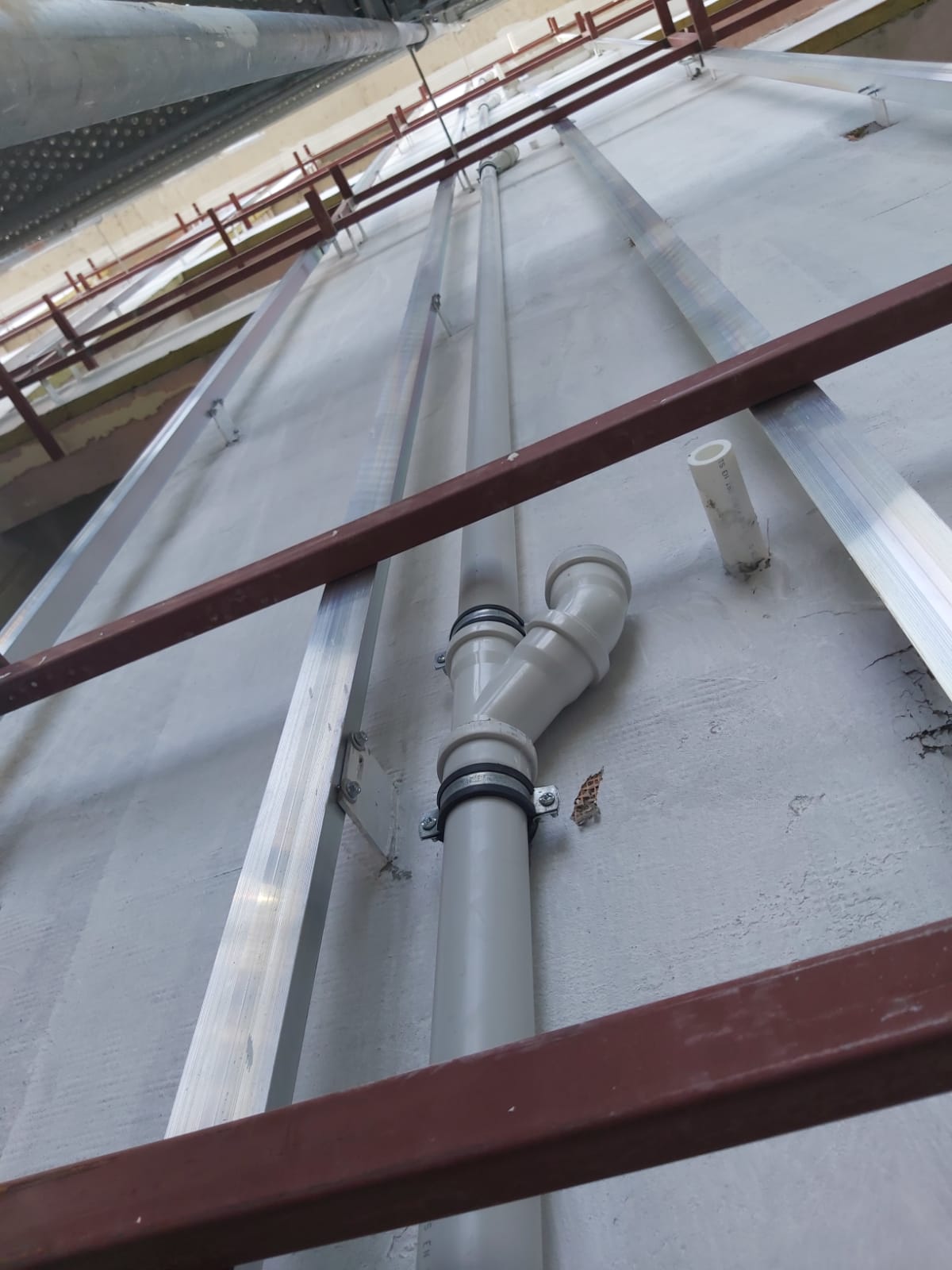

  • C blok yağmur inişleri yapıldı.

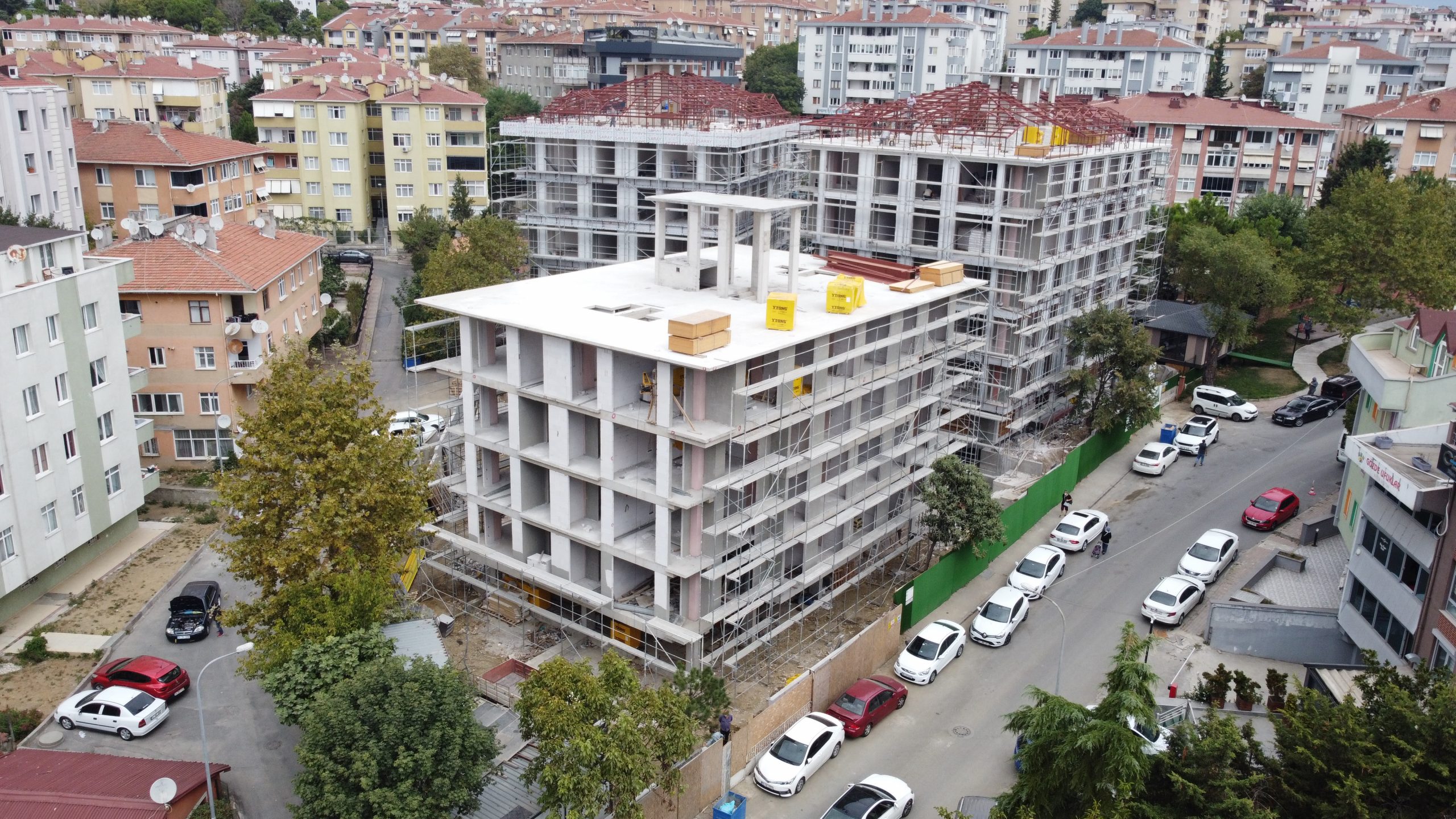

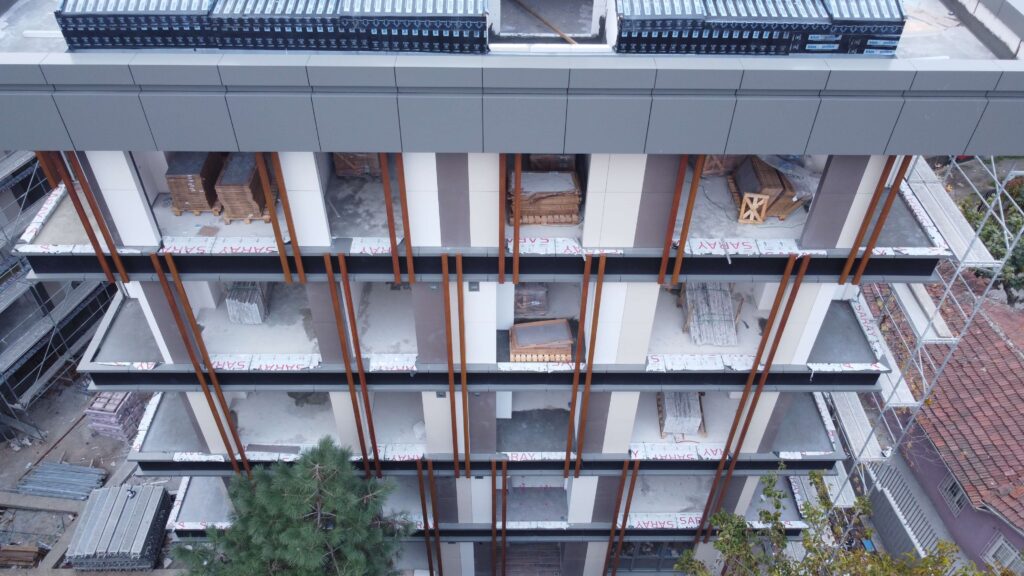

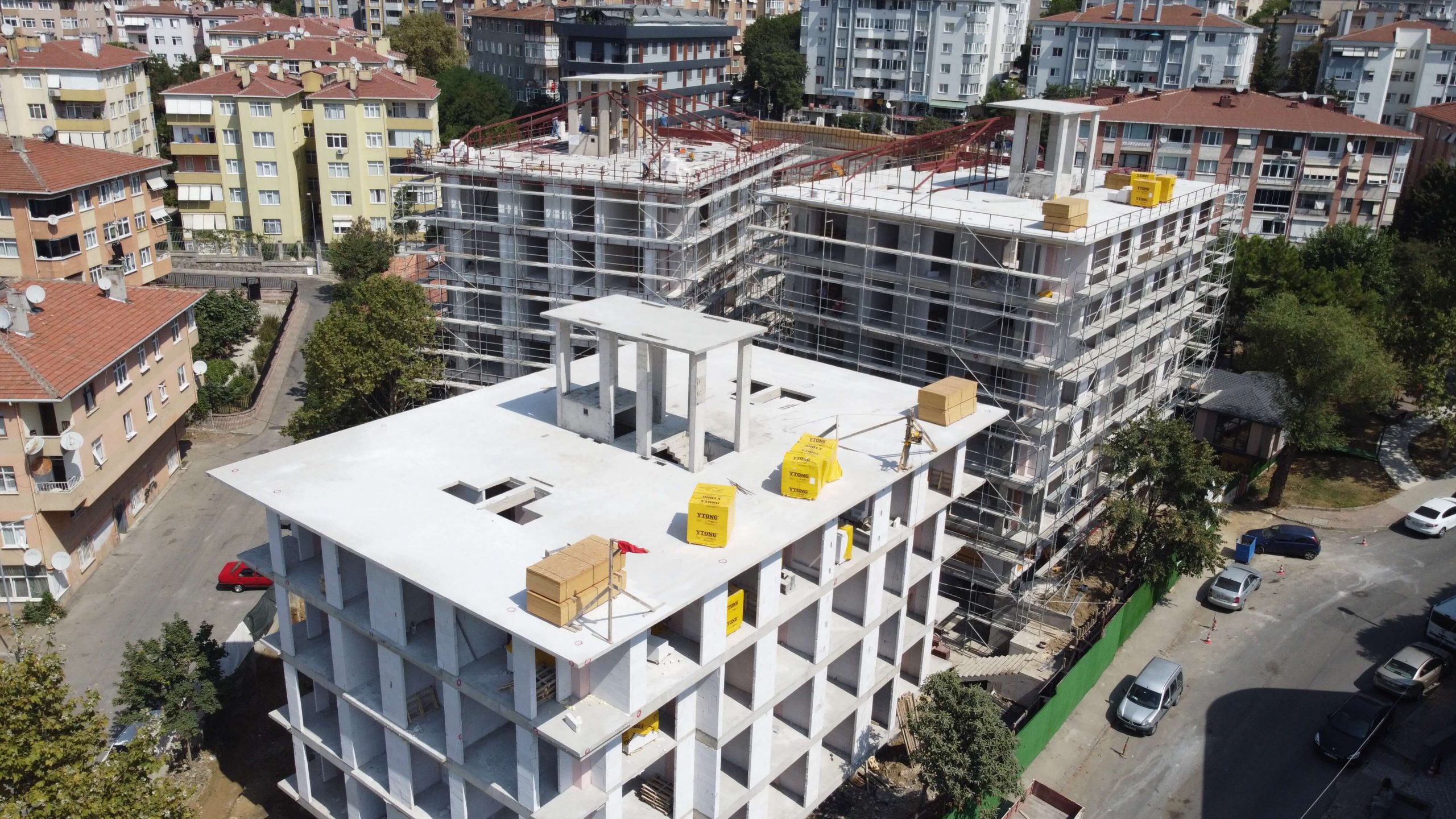

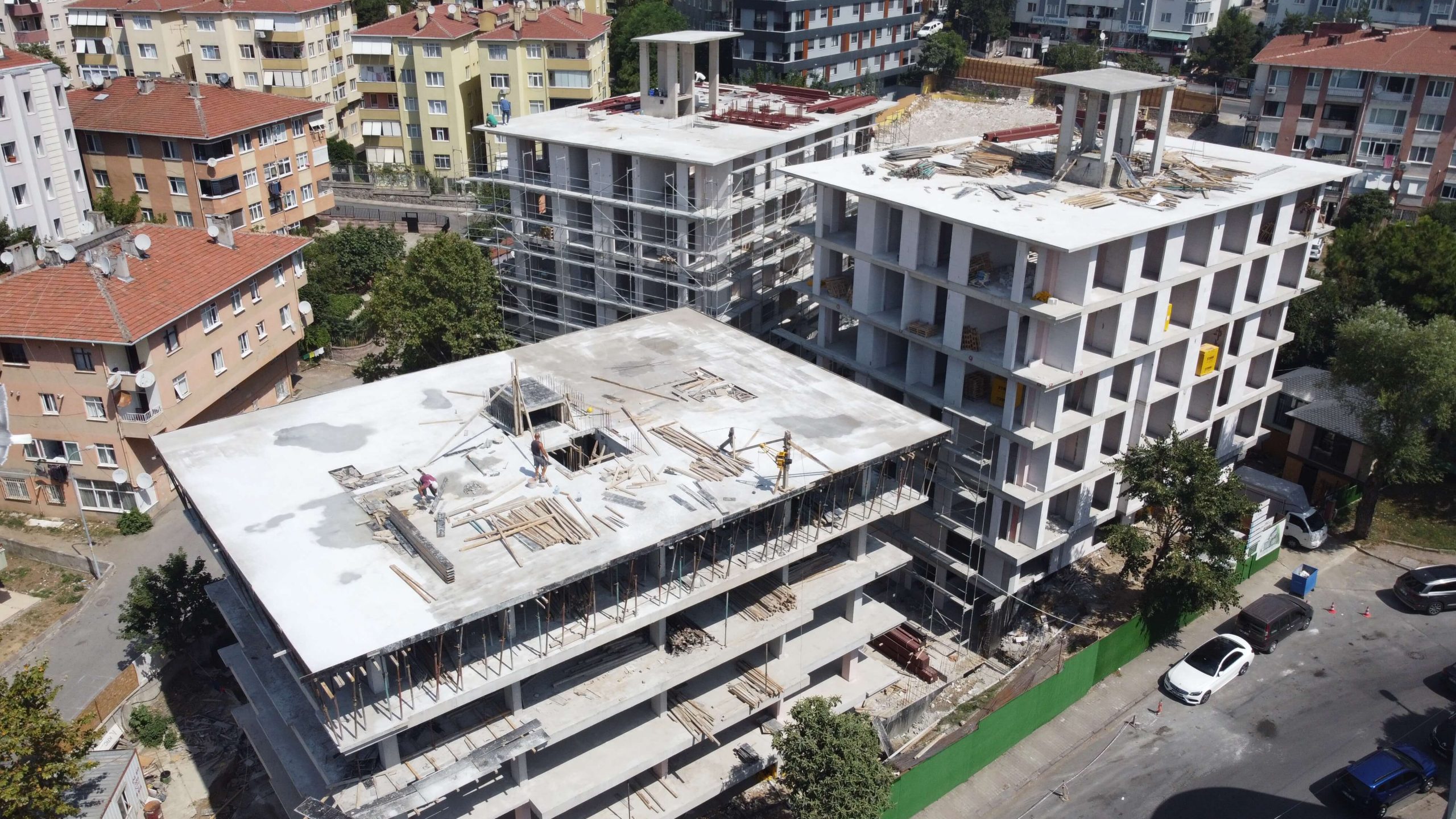

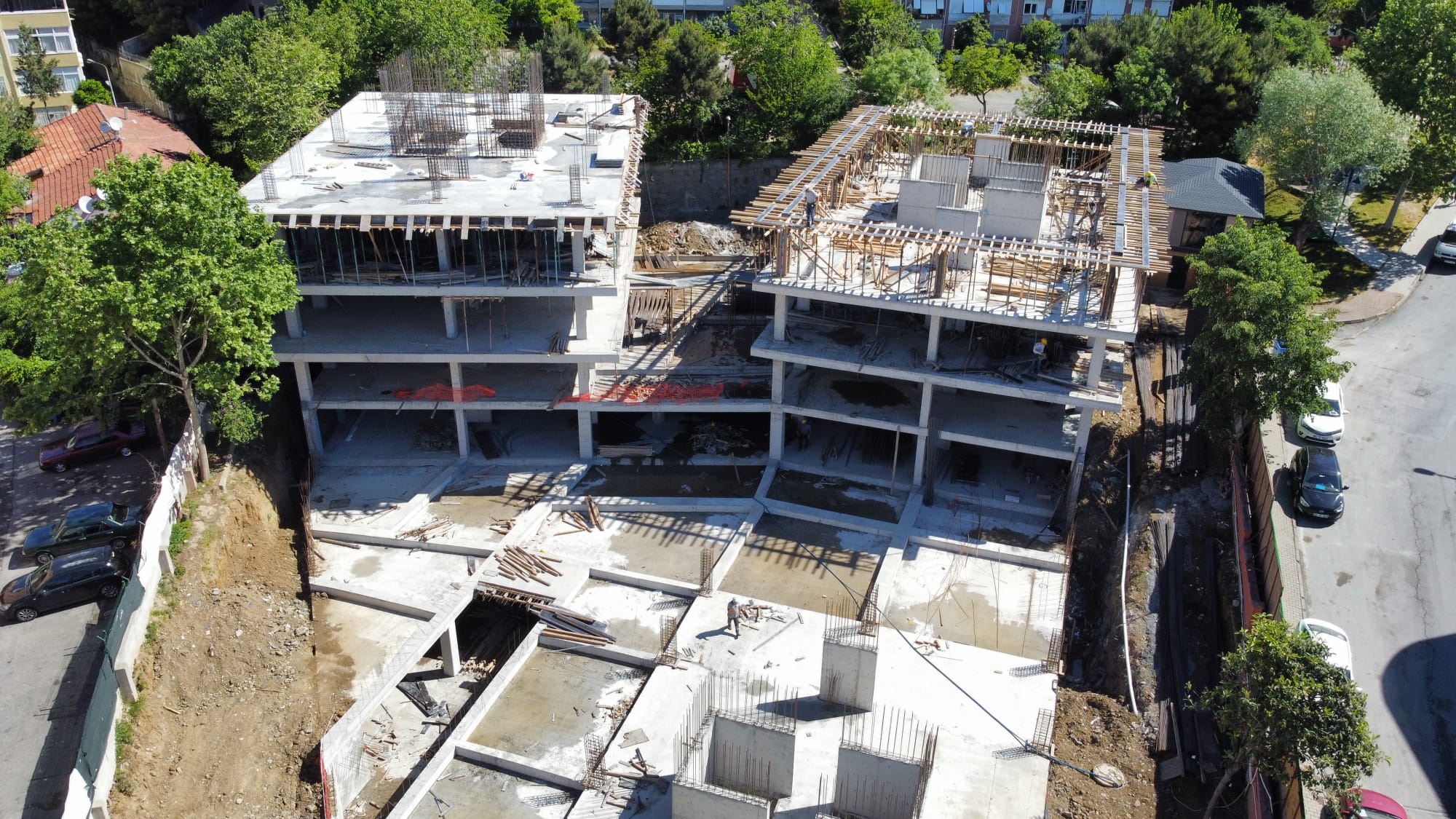

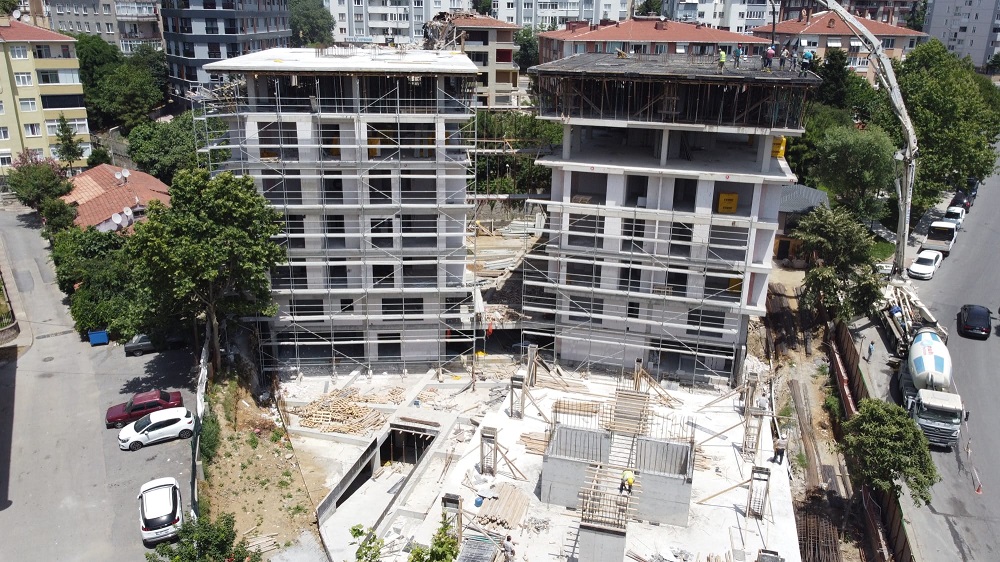

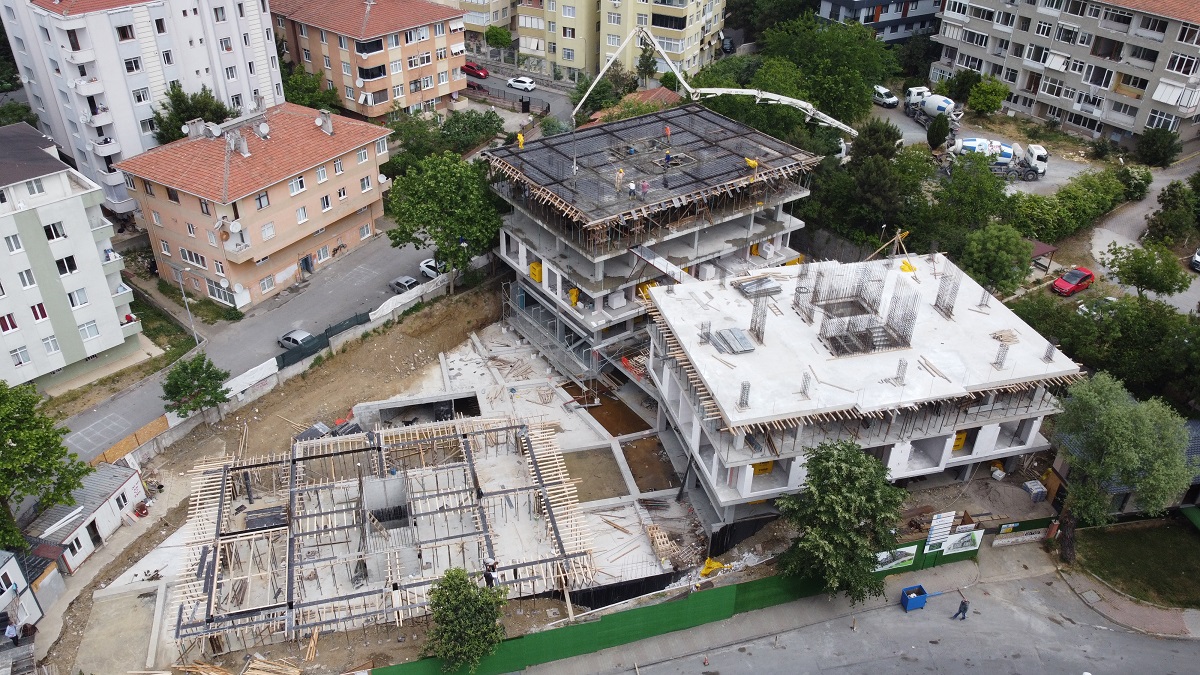

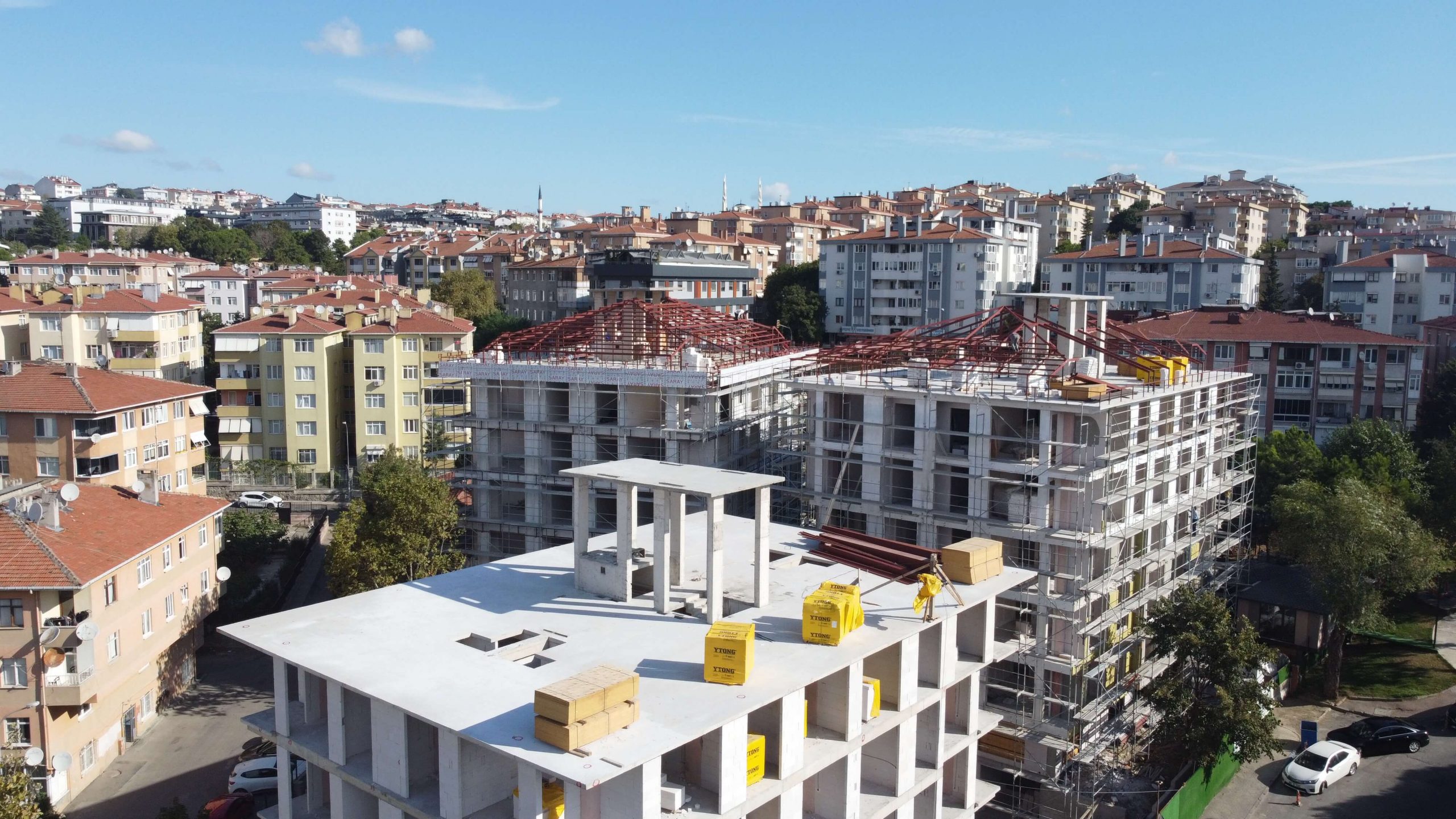

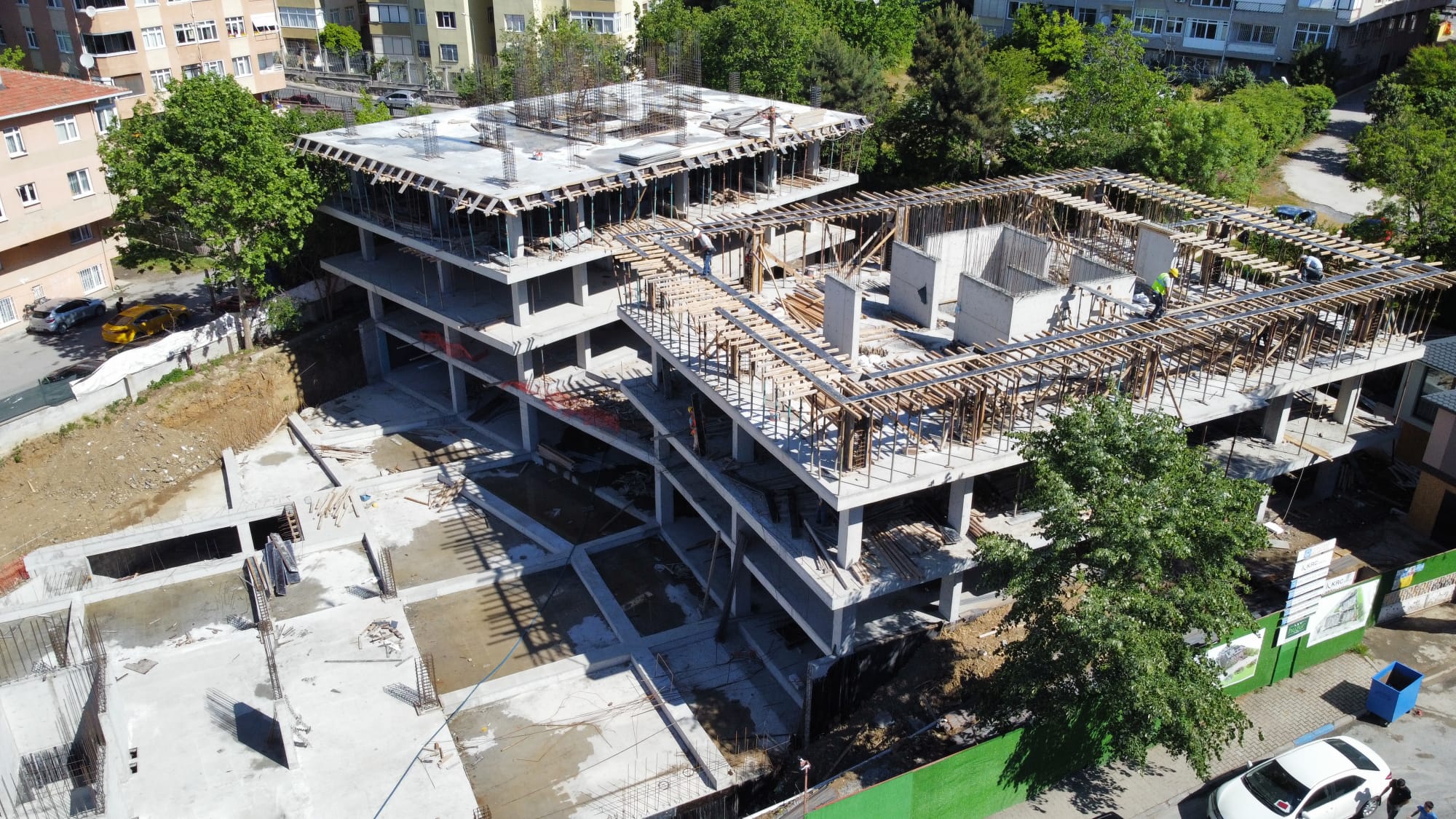

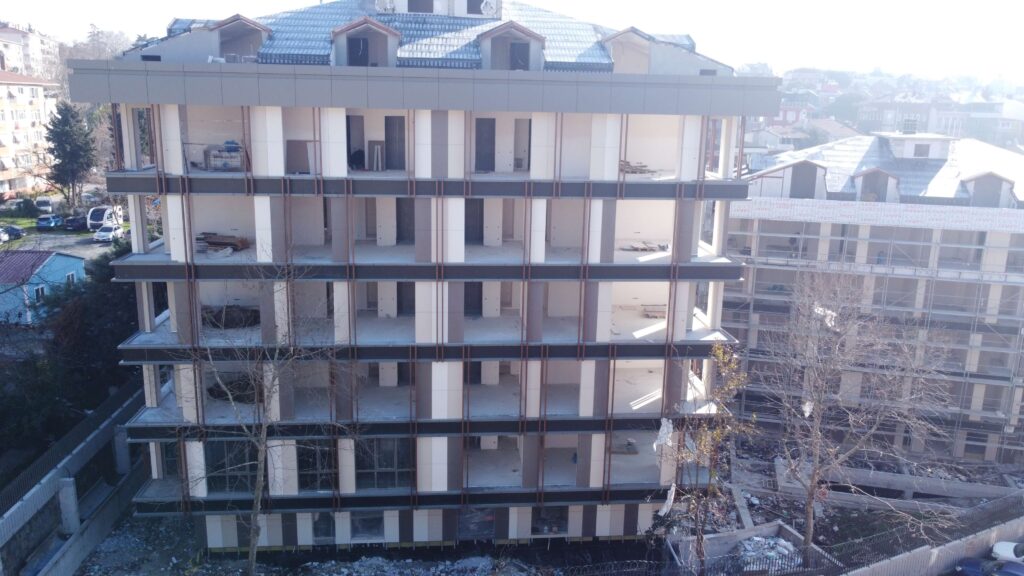

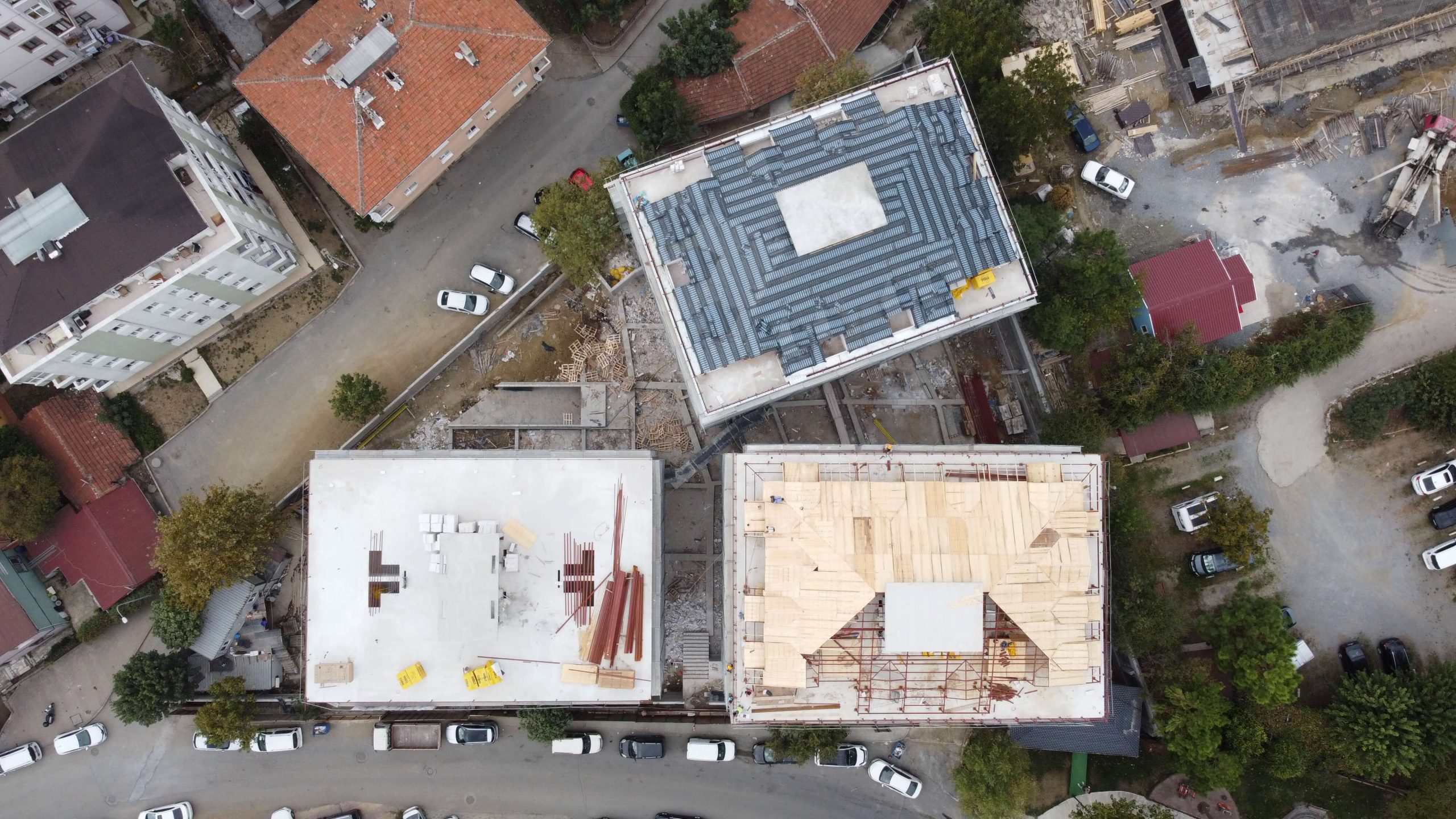

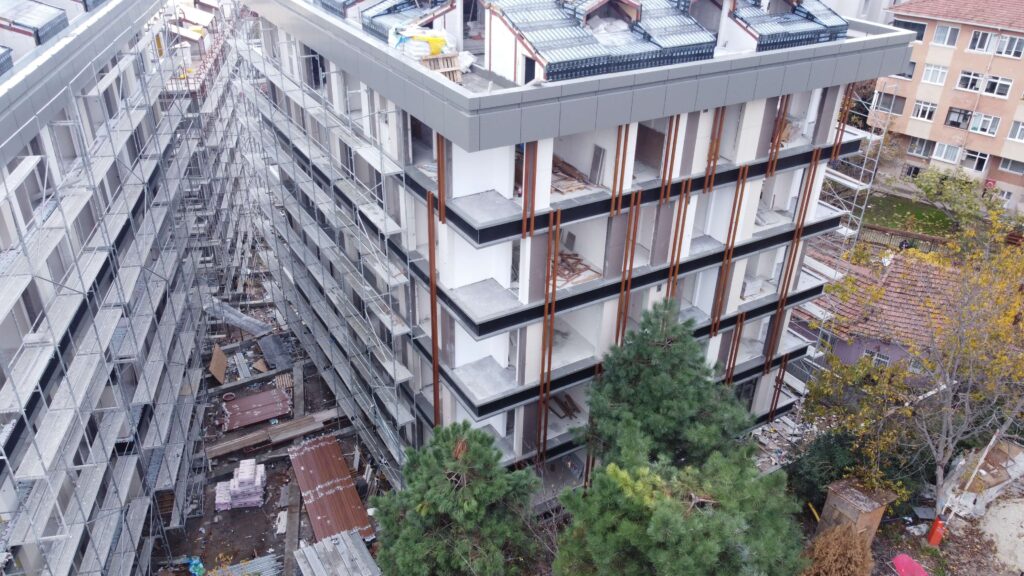

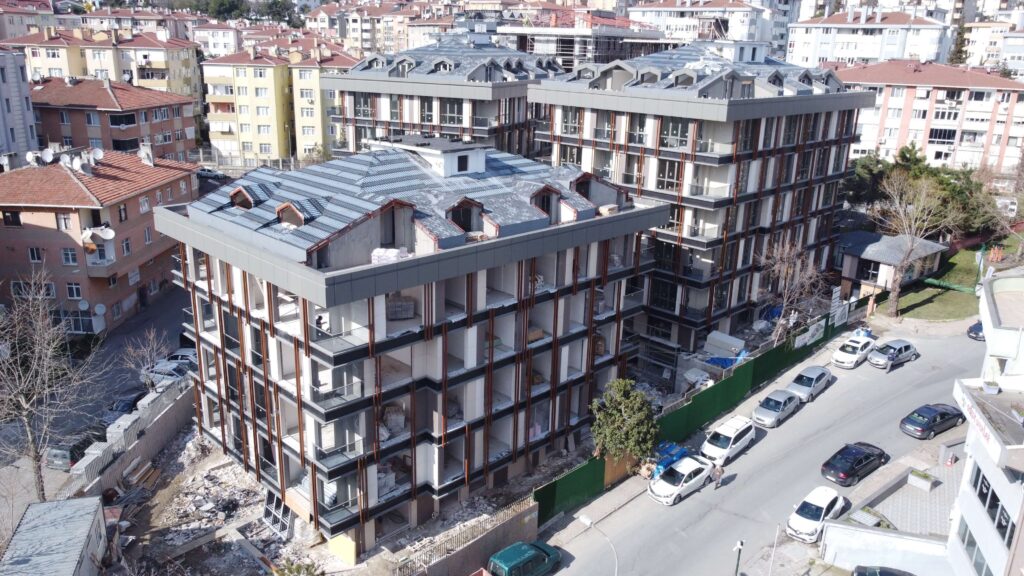

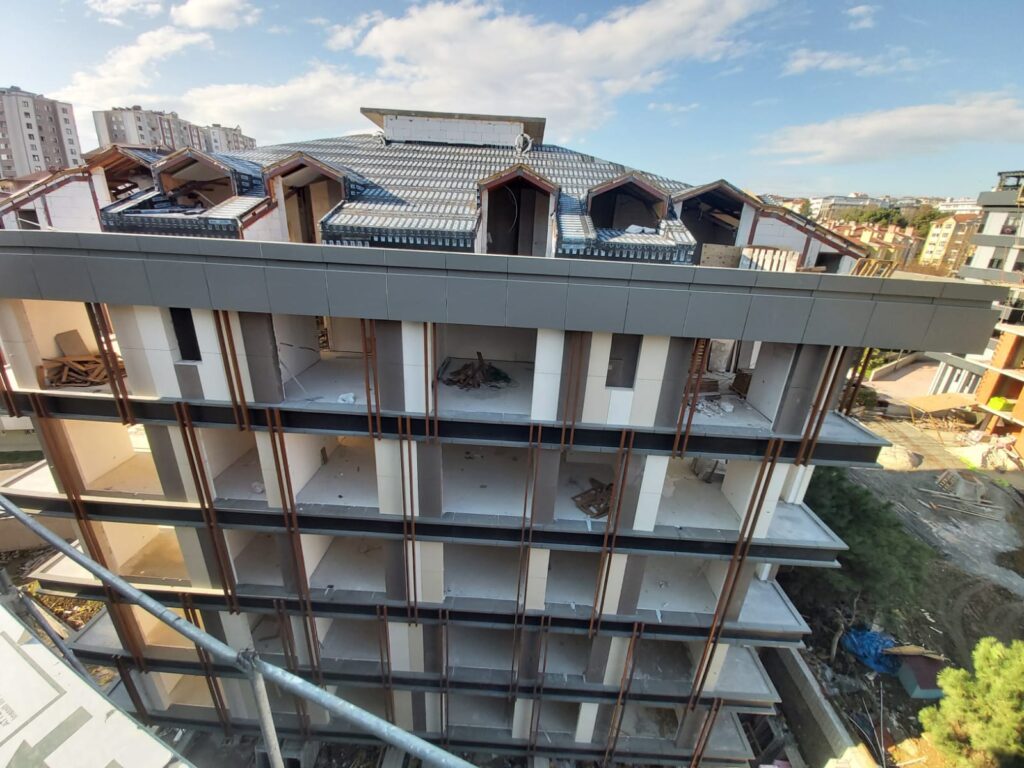

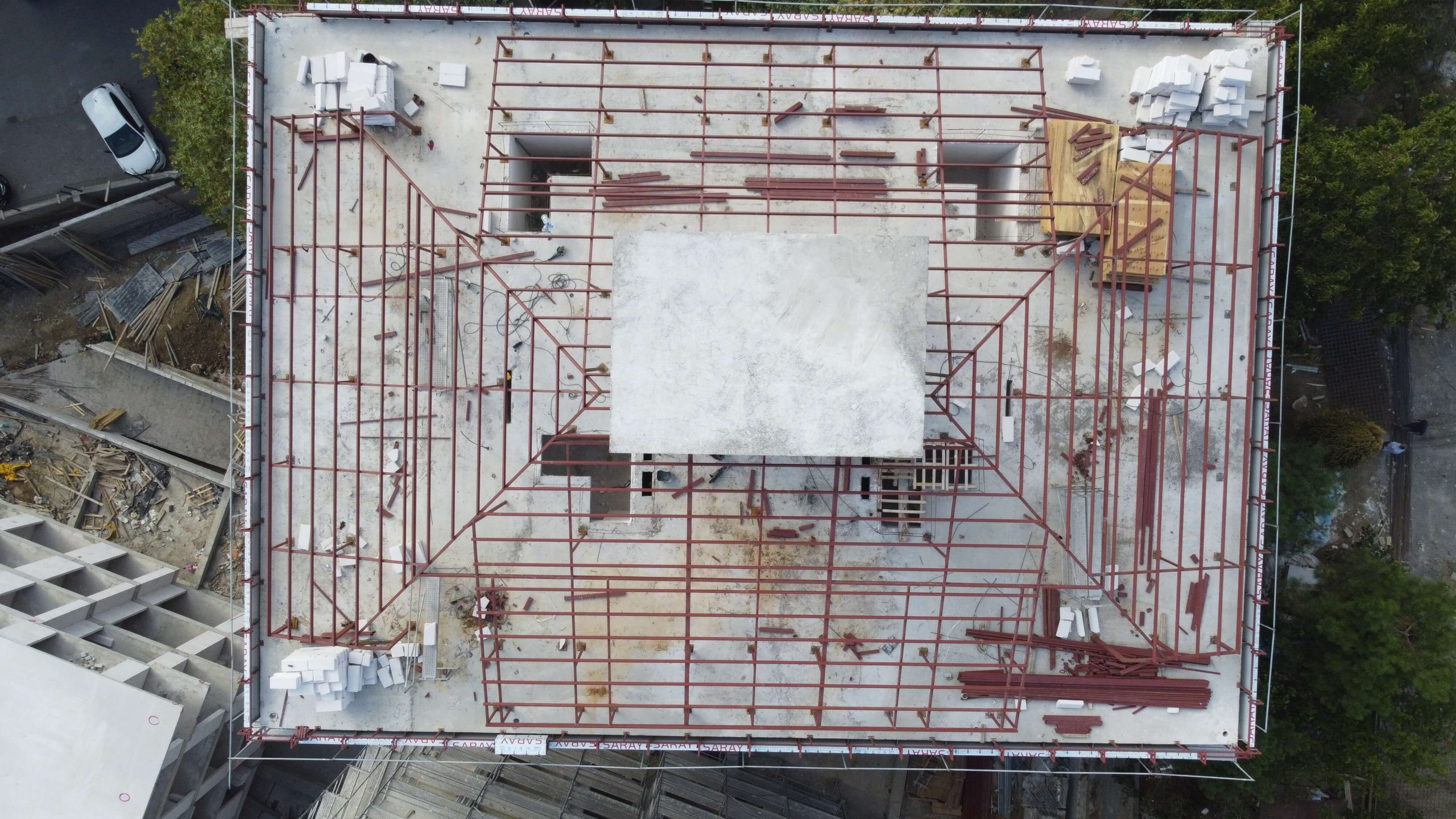

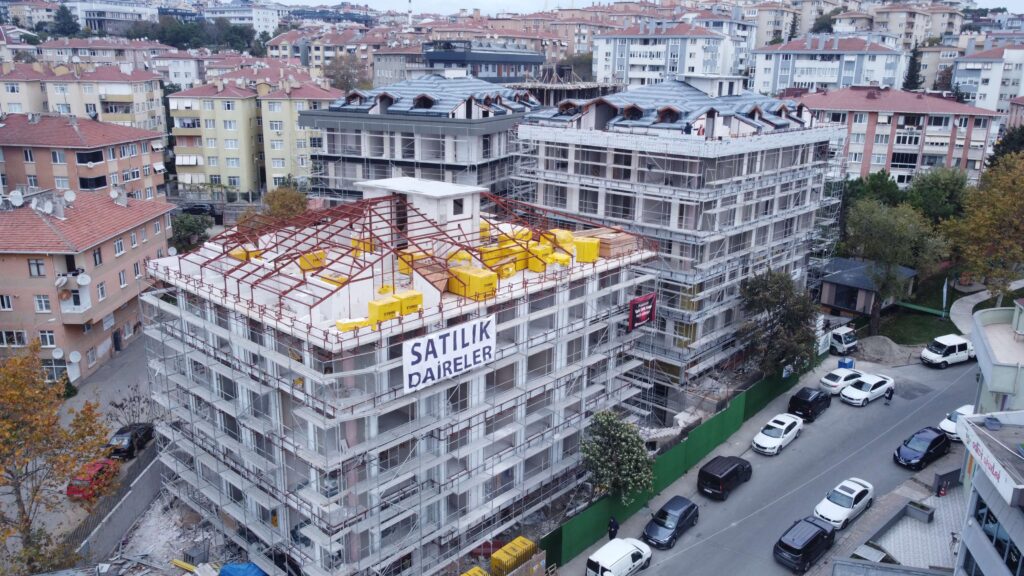

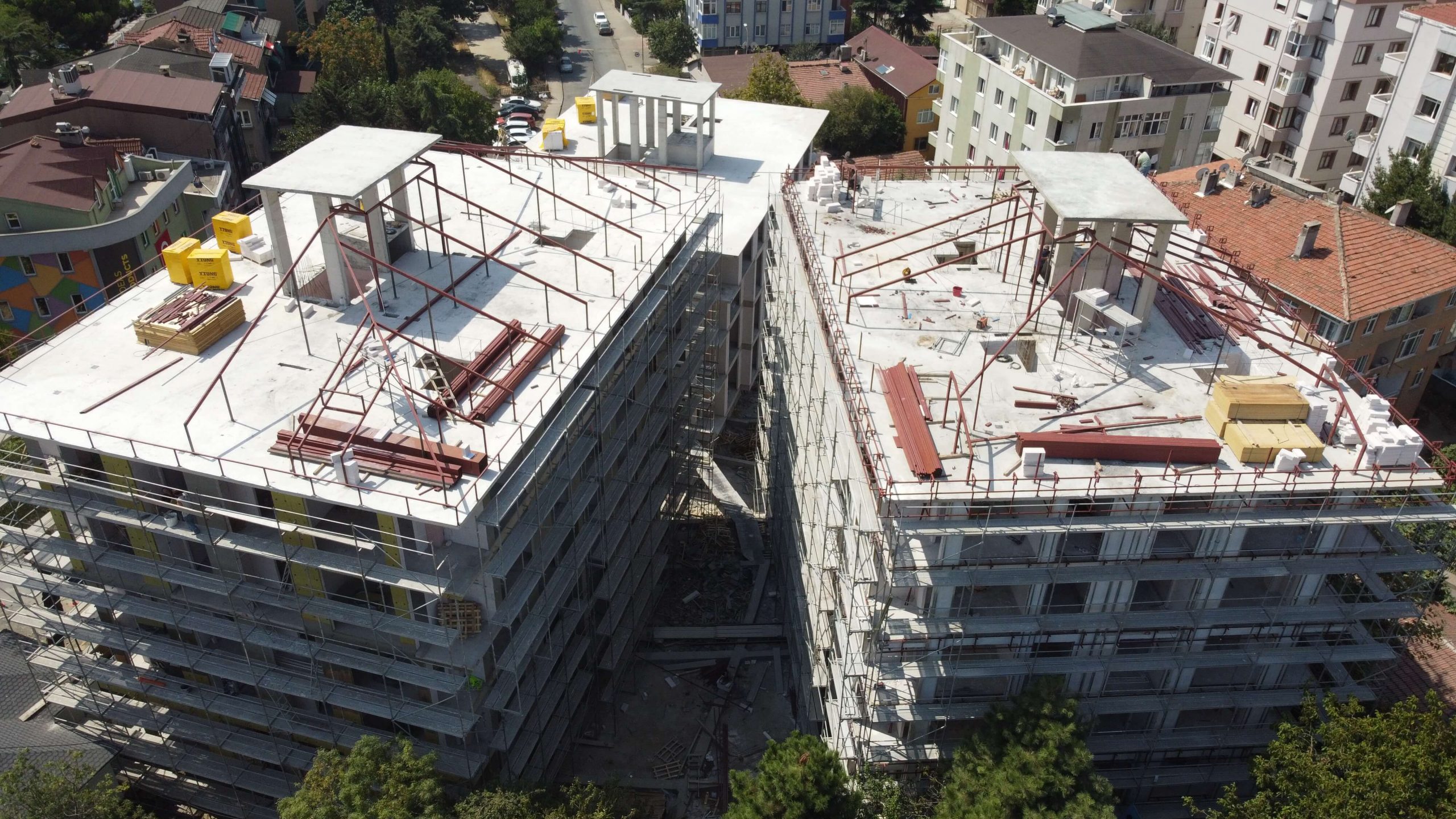

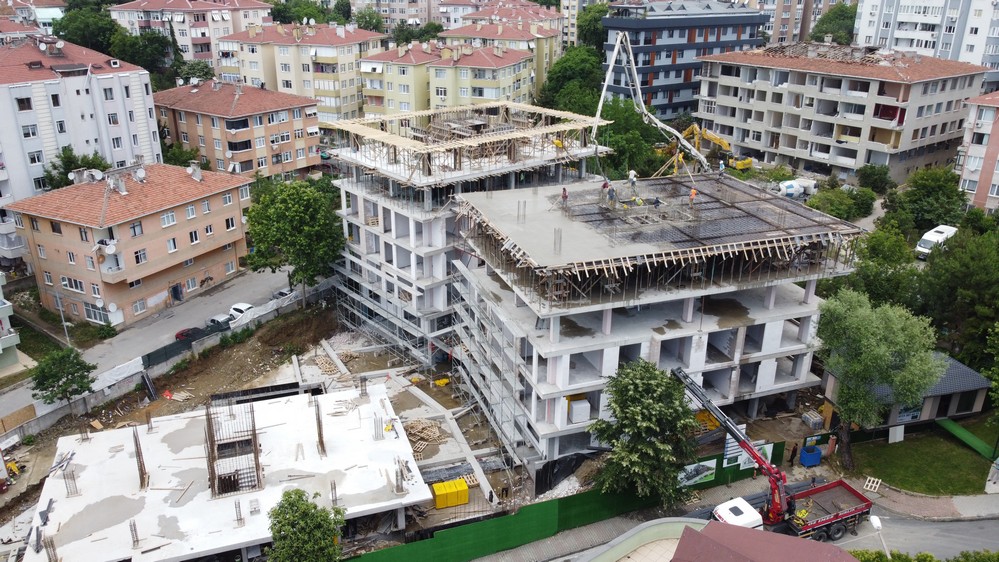

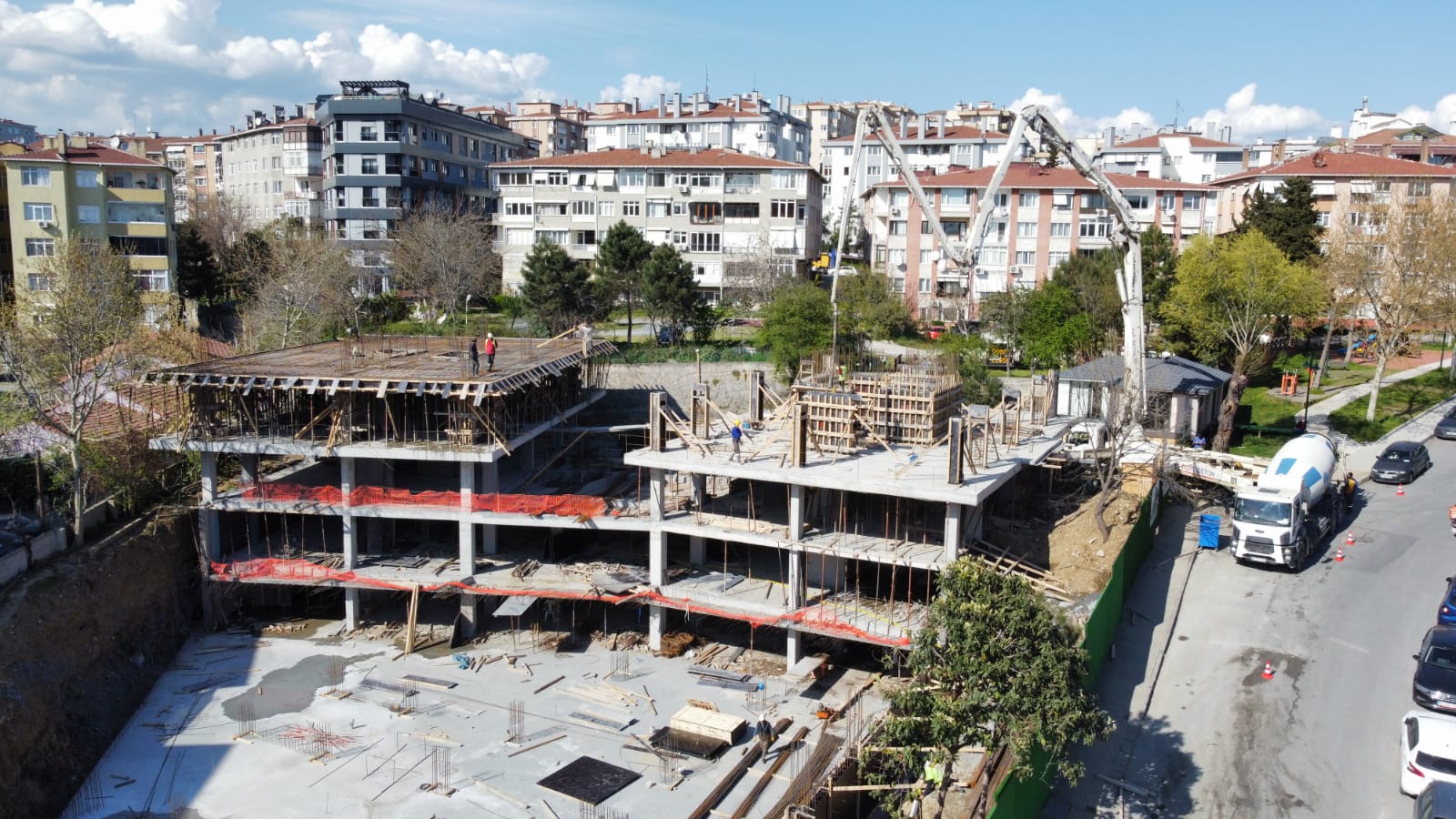

  • A-blok 3.normal tavan,kolon,perde betonları döküldü ve bu döküm ile kat betonlarının tamamı dökülmüş oldu.

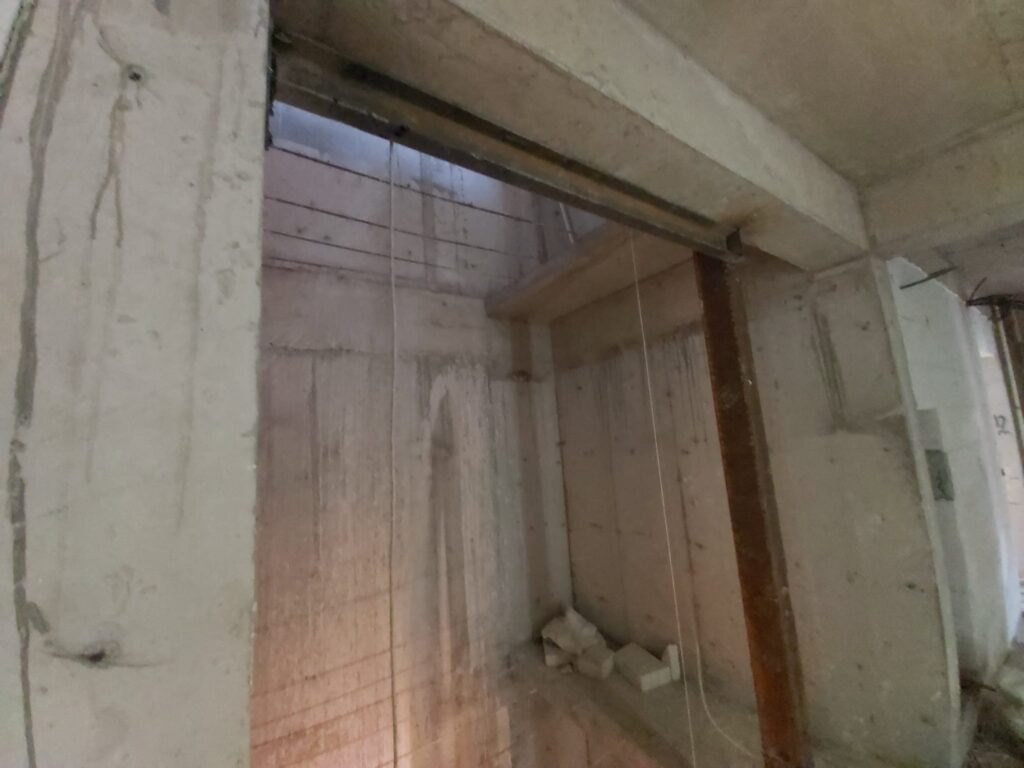

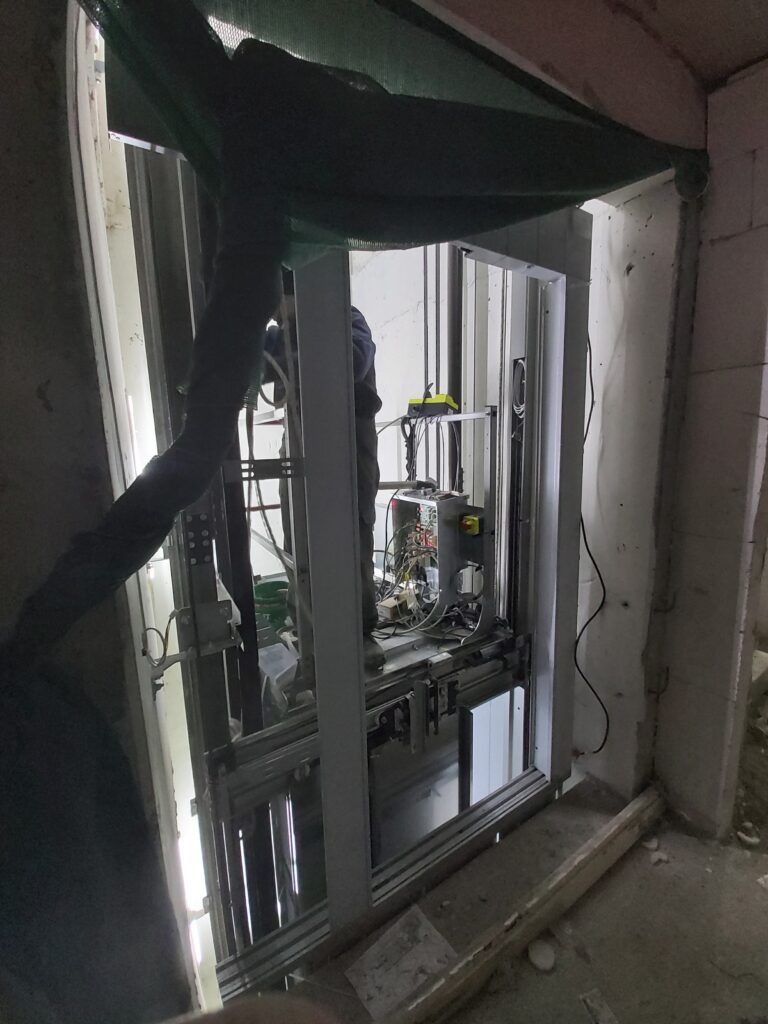

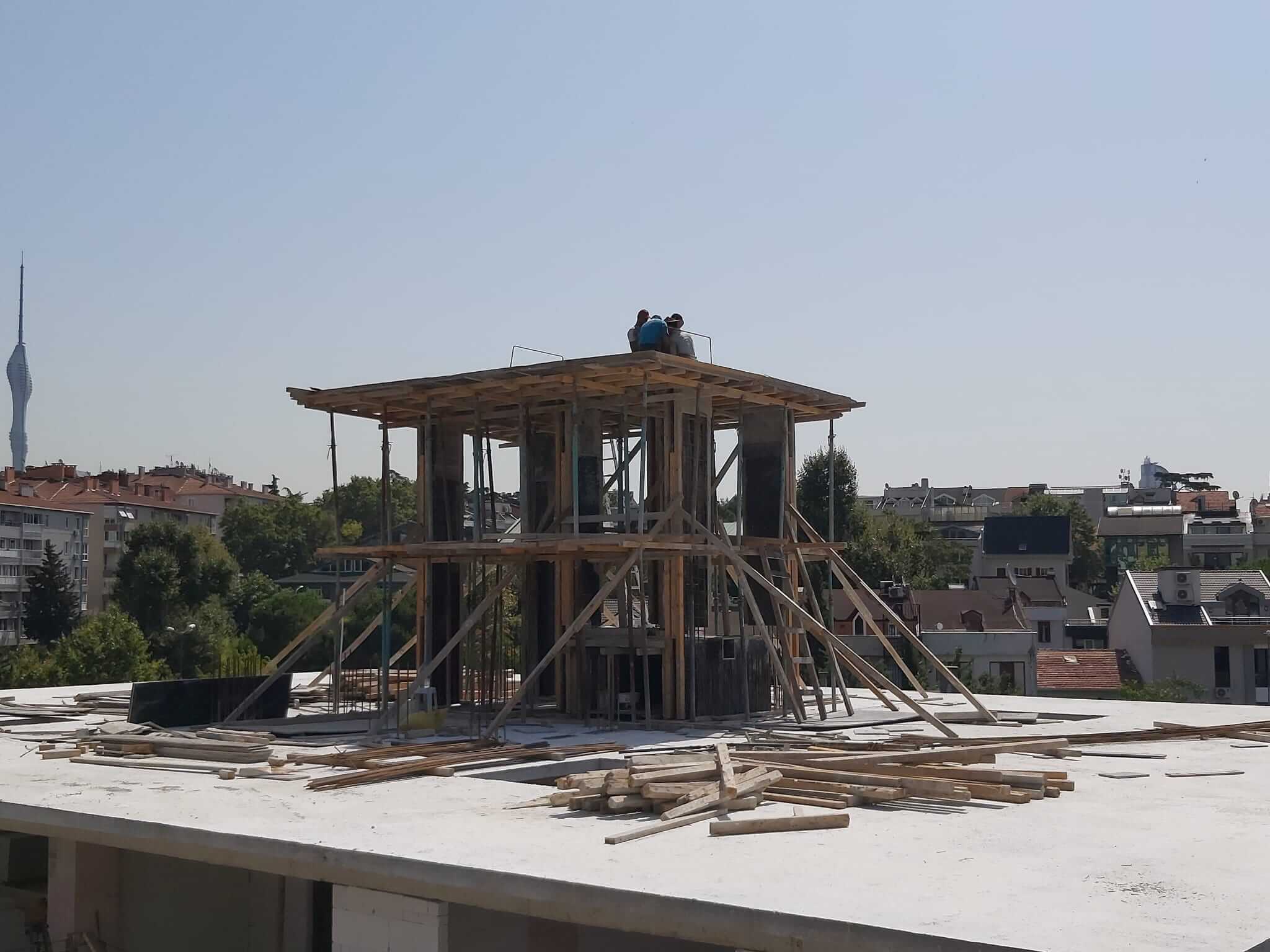

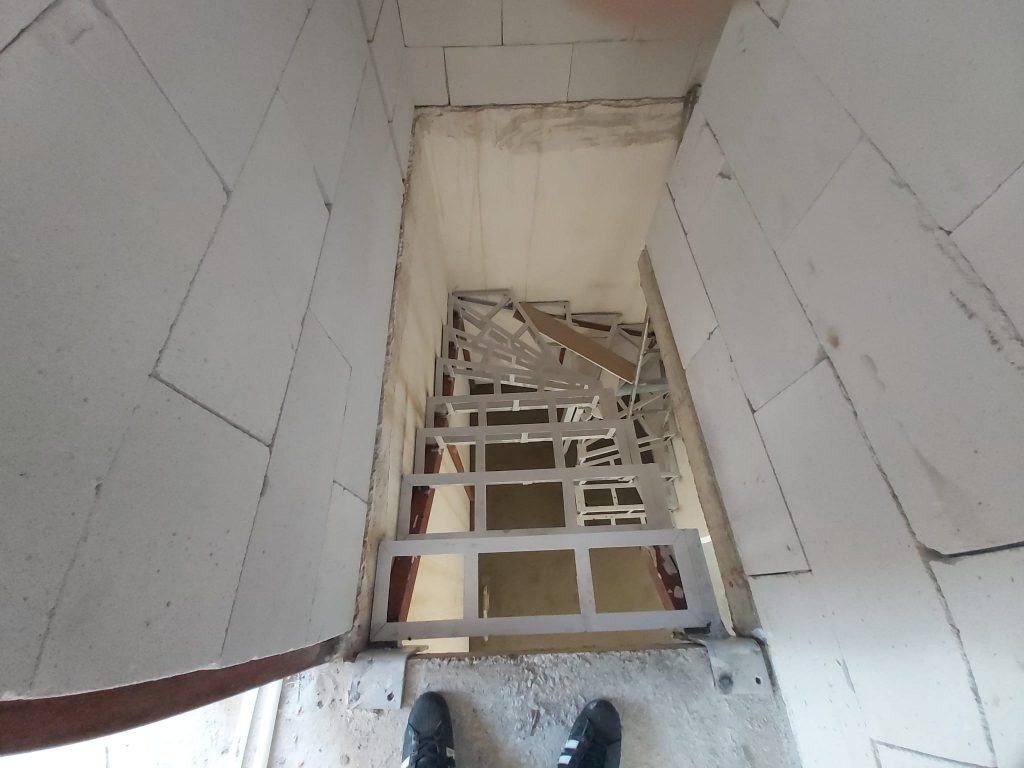

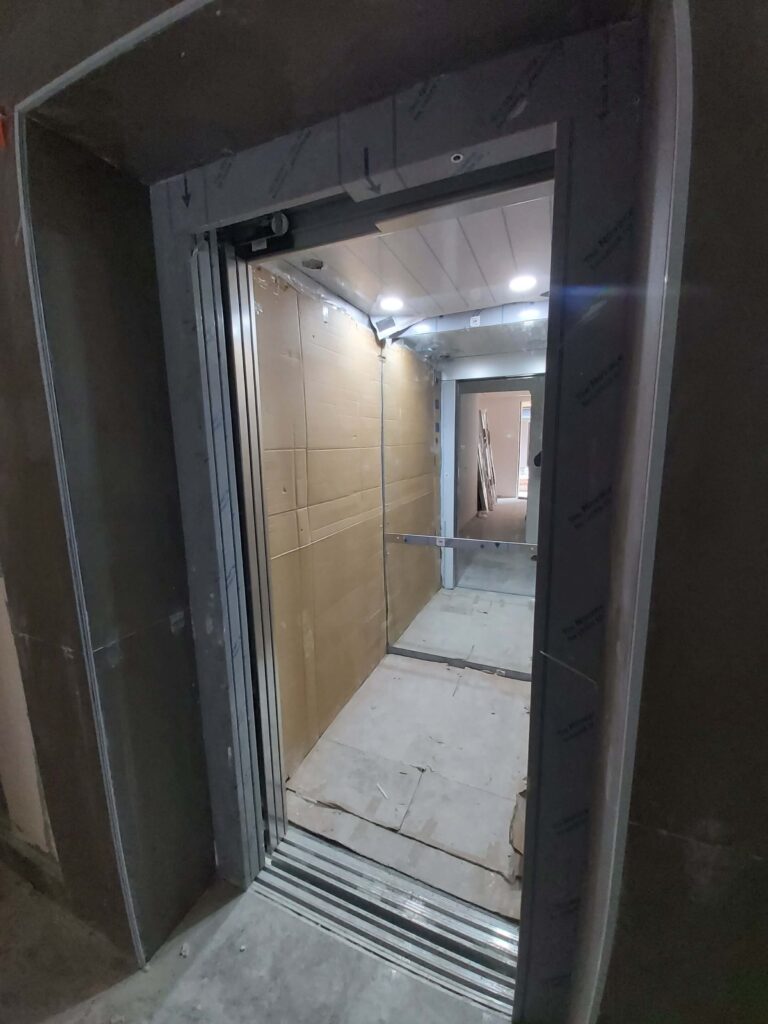

  • A-blok asansor kulesi çalışmalarına başlandı.
  • A-blok duvarları için çalışmalara başlandı.
  • B blokda duvar çalışmaları tamamlandı.
  • B blok asansör kulesi tamamlandı.

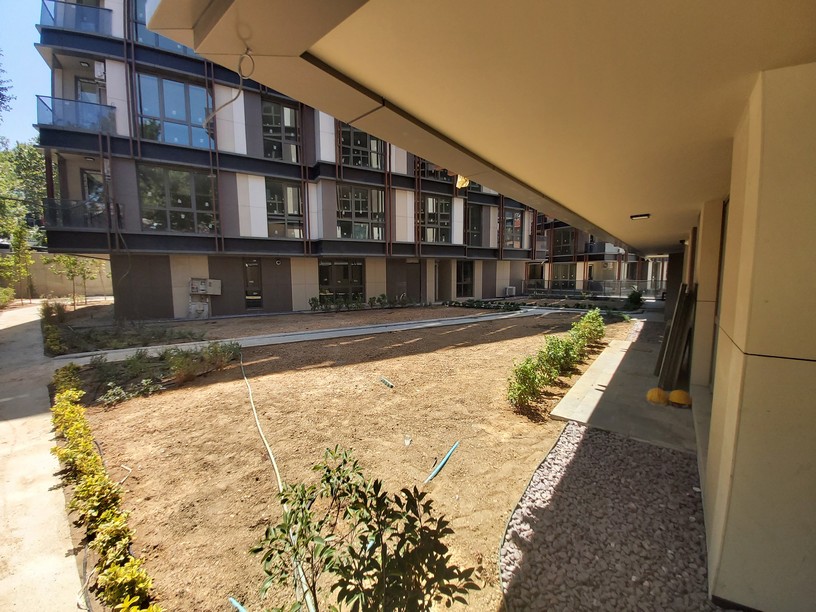

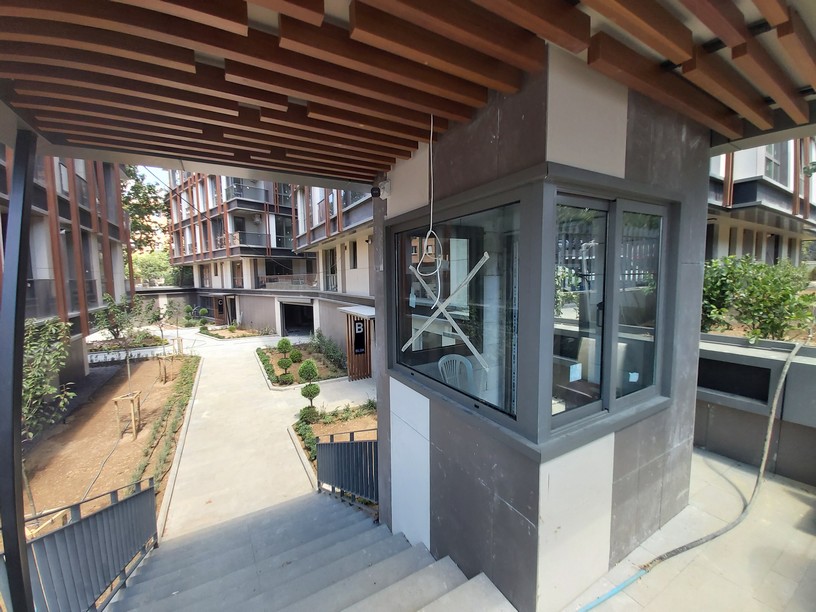

  • C blokda mantolama devam ediyor.

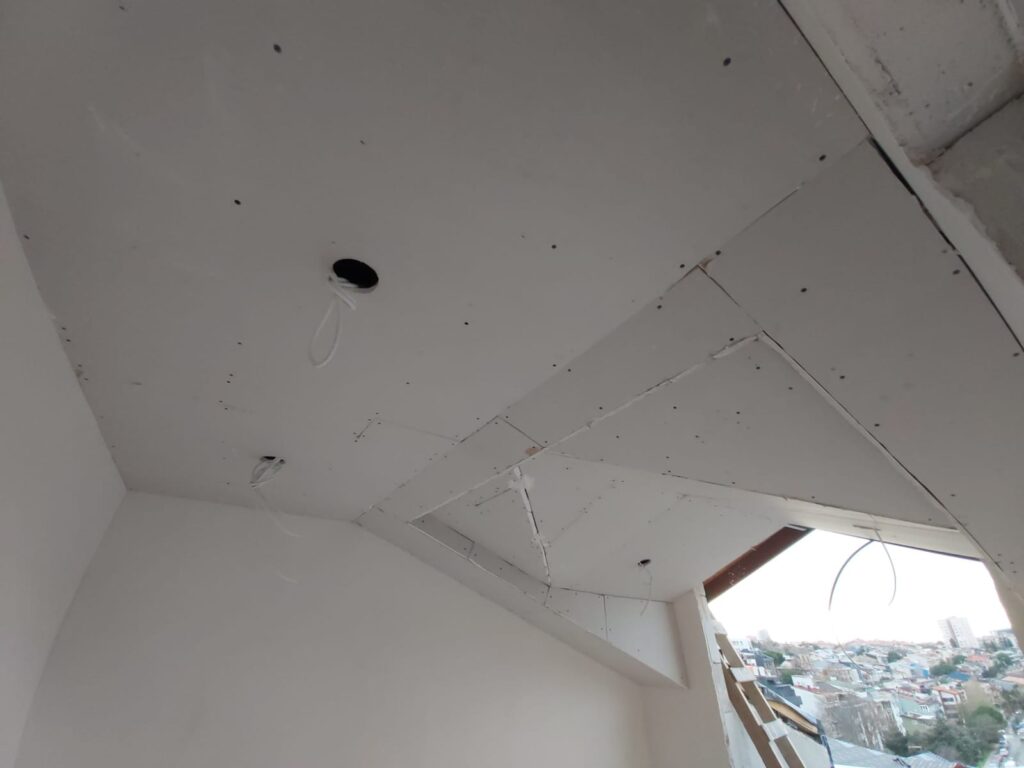

  • C blokda sıvası tamamlanan dairelerde asma tavan uygulamasına başlandı.
  • C blokda yangın merdiveninin mermer işleri devam ediyor.
  • C blokda sıhhi tesisat bitmek üzere.

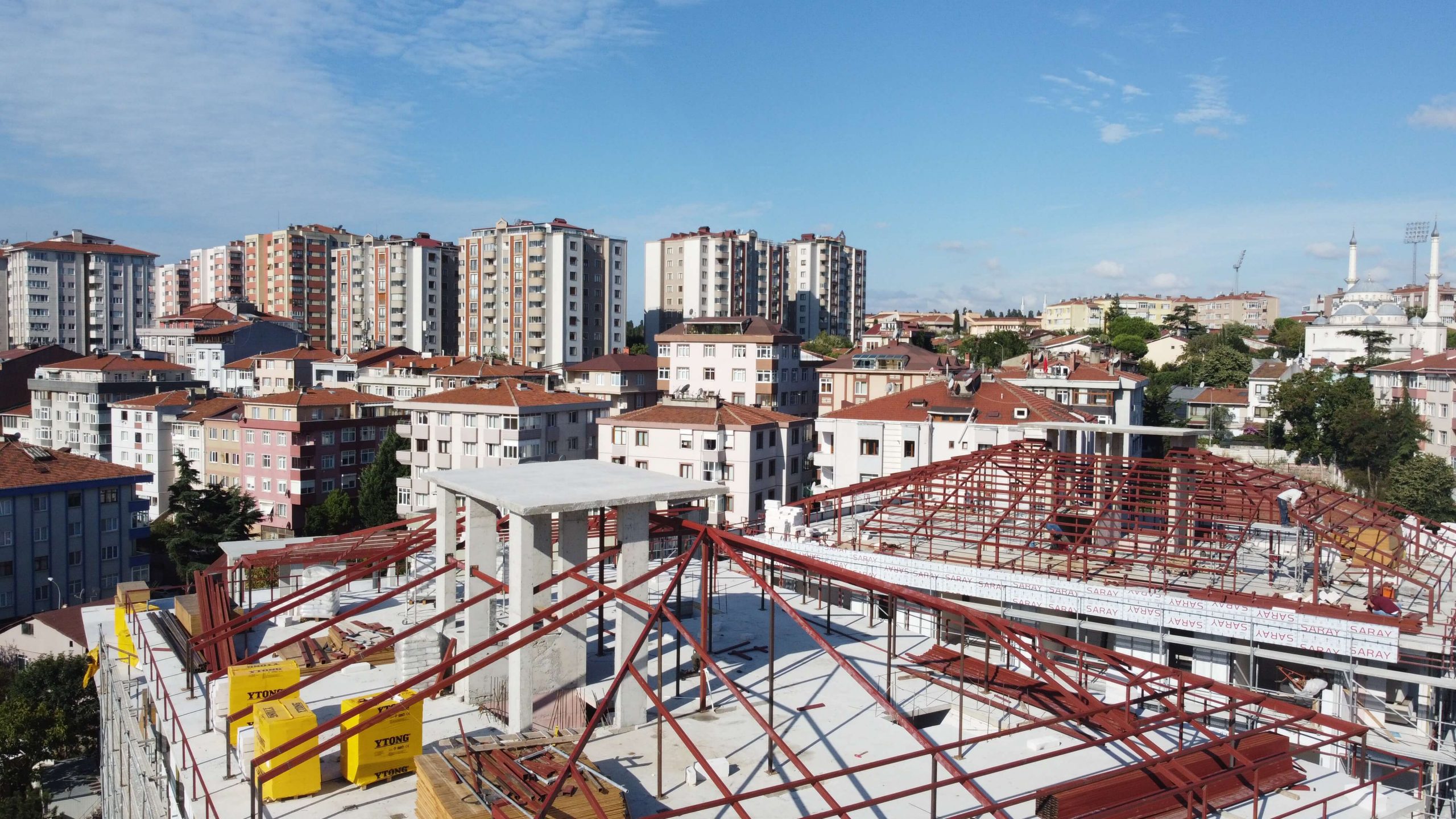

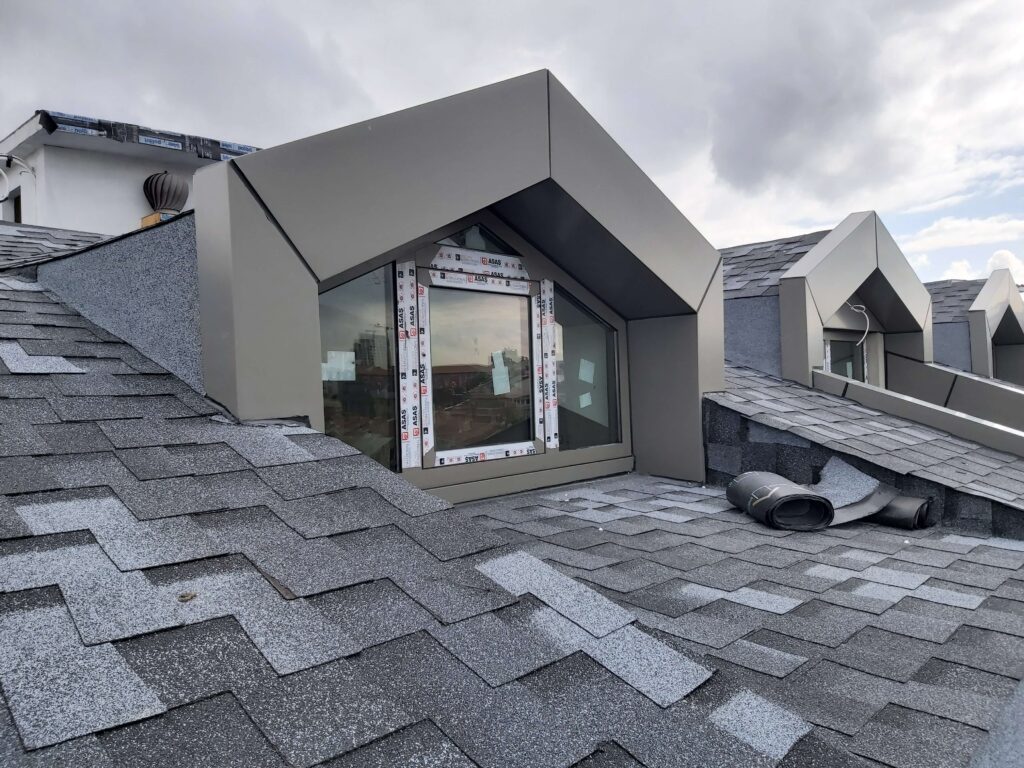

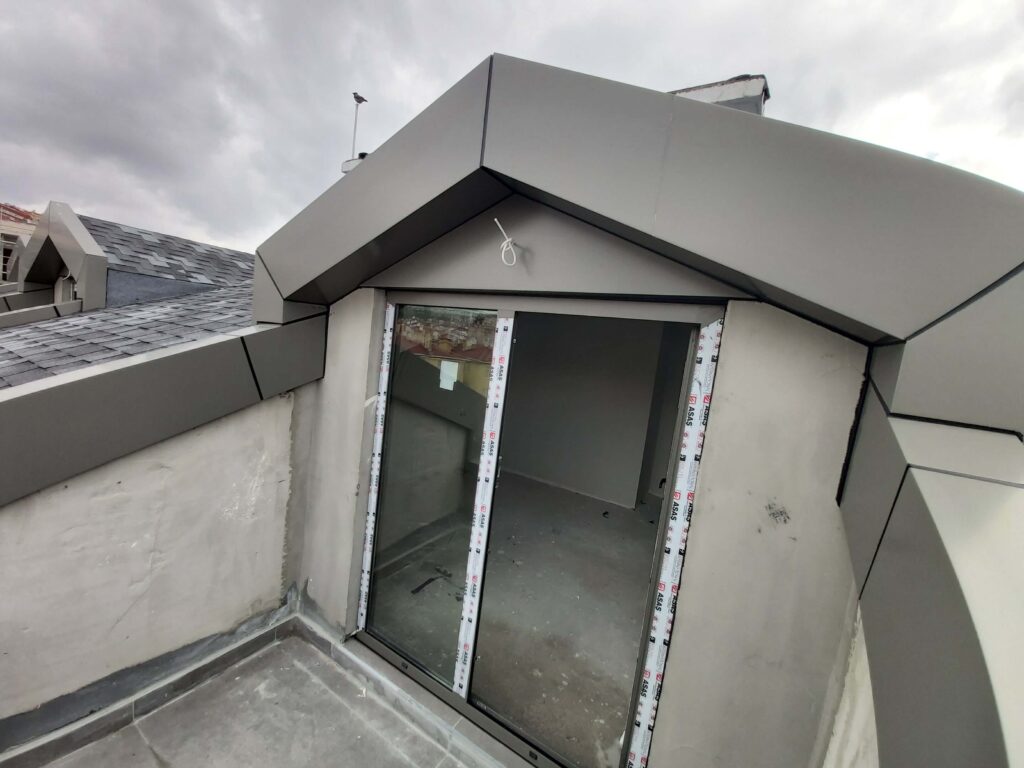

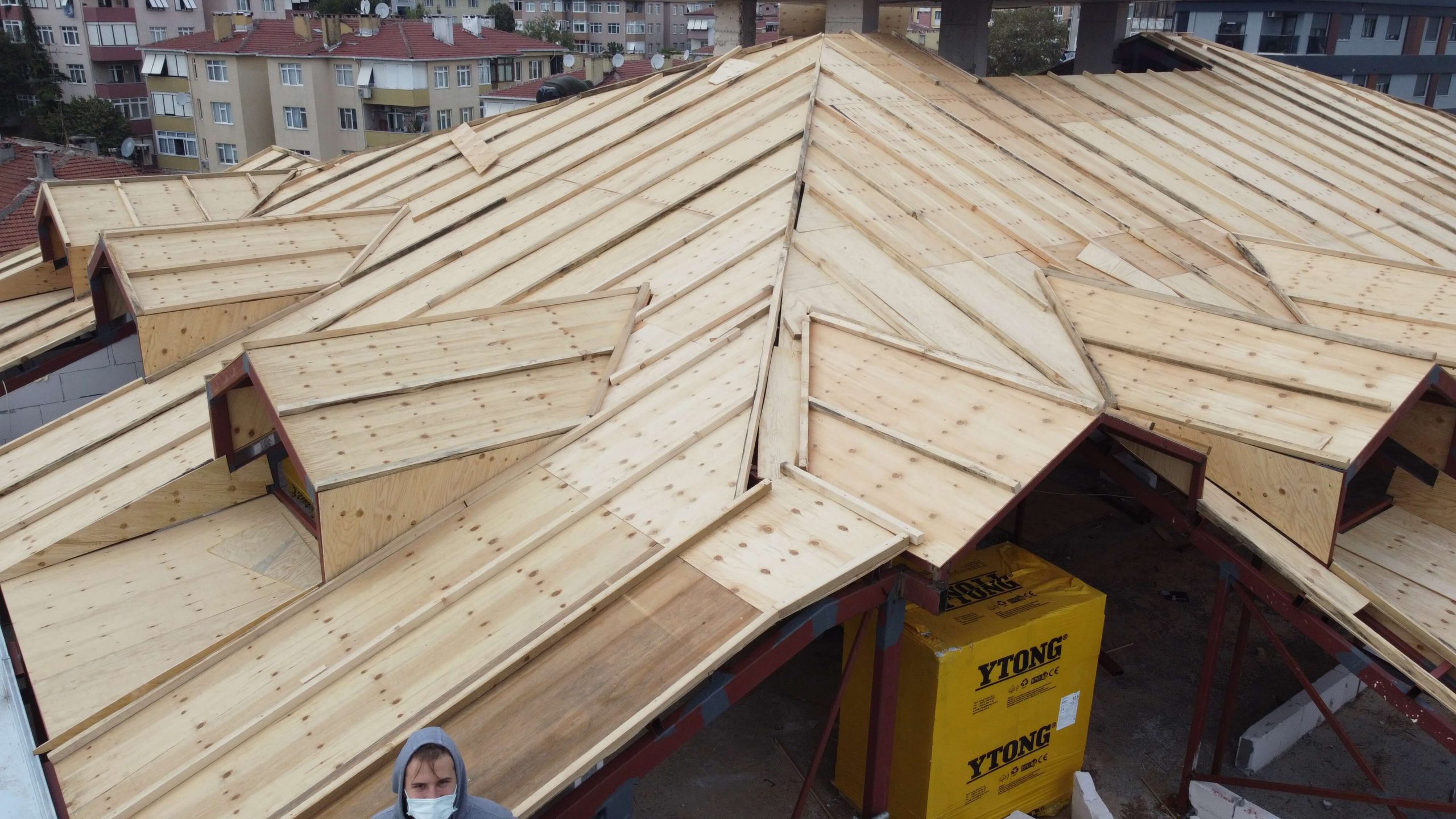

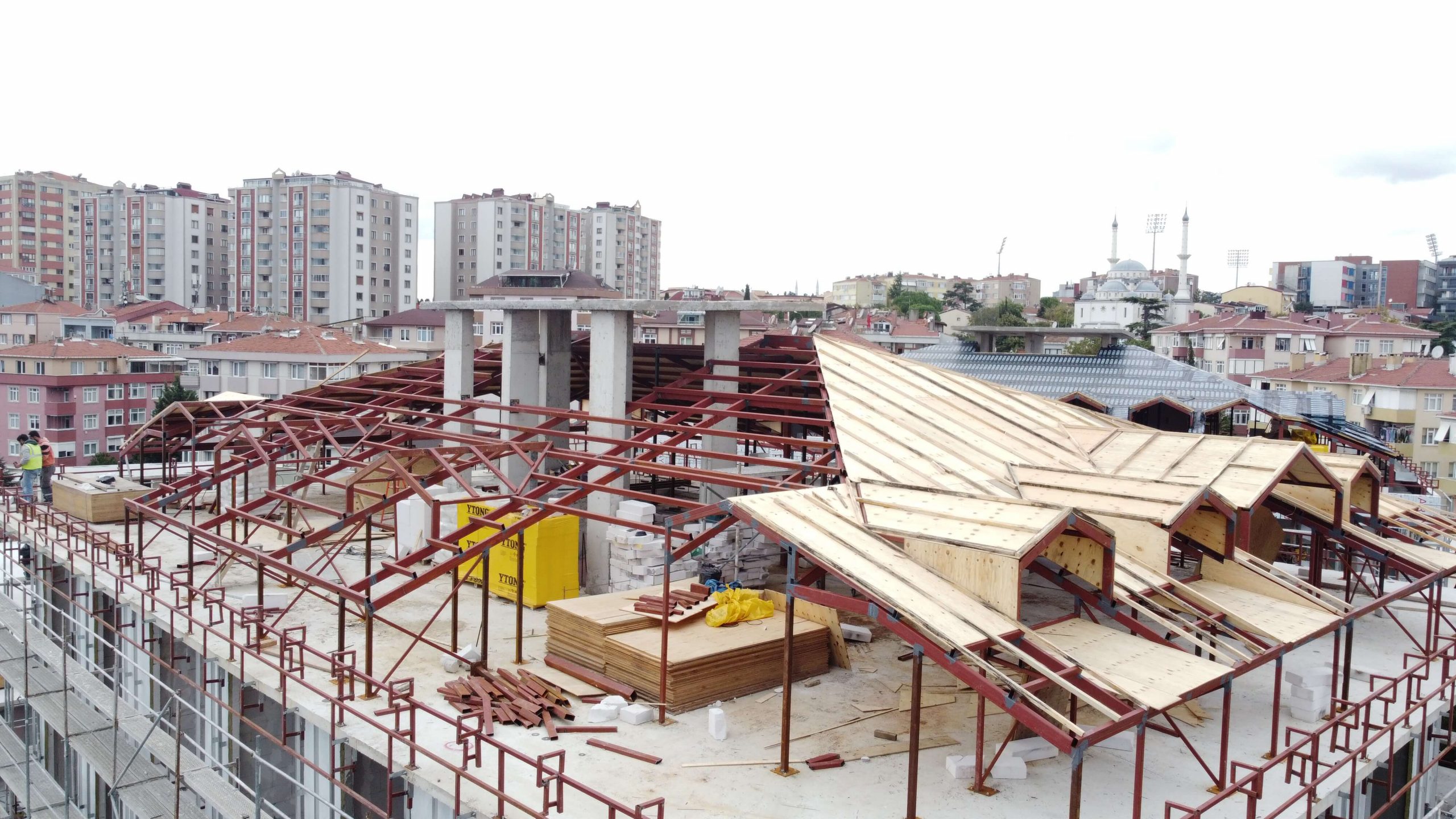

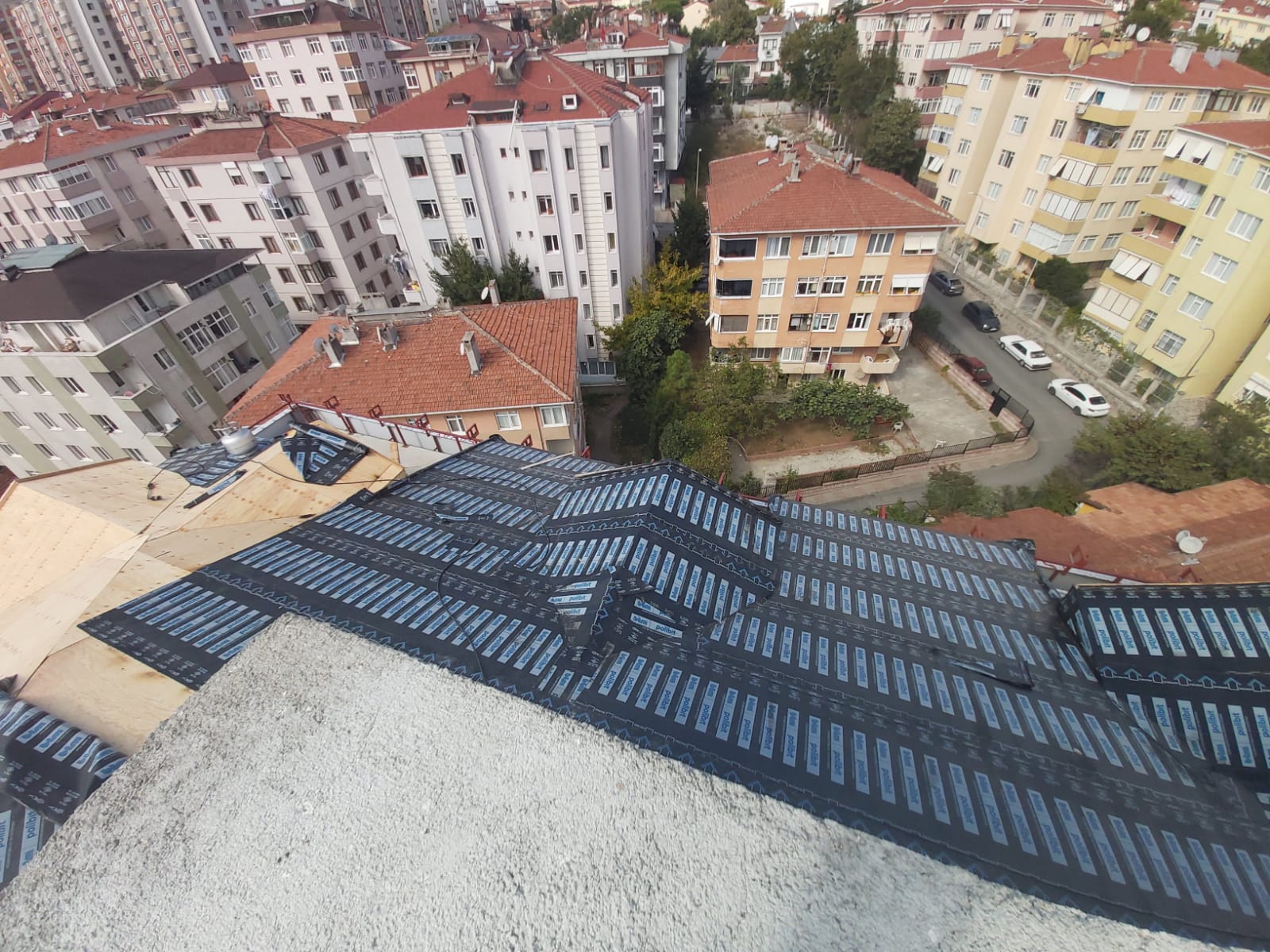

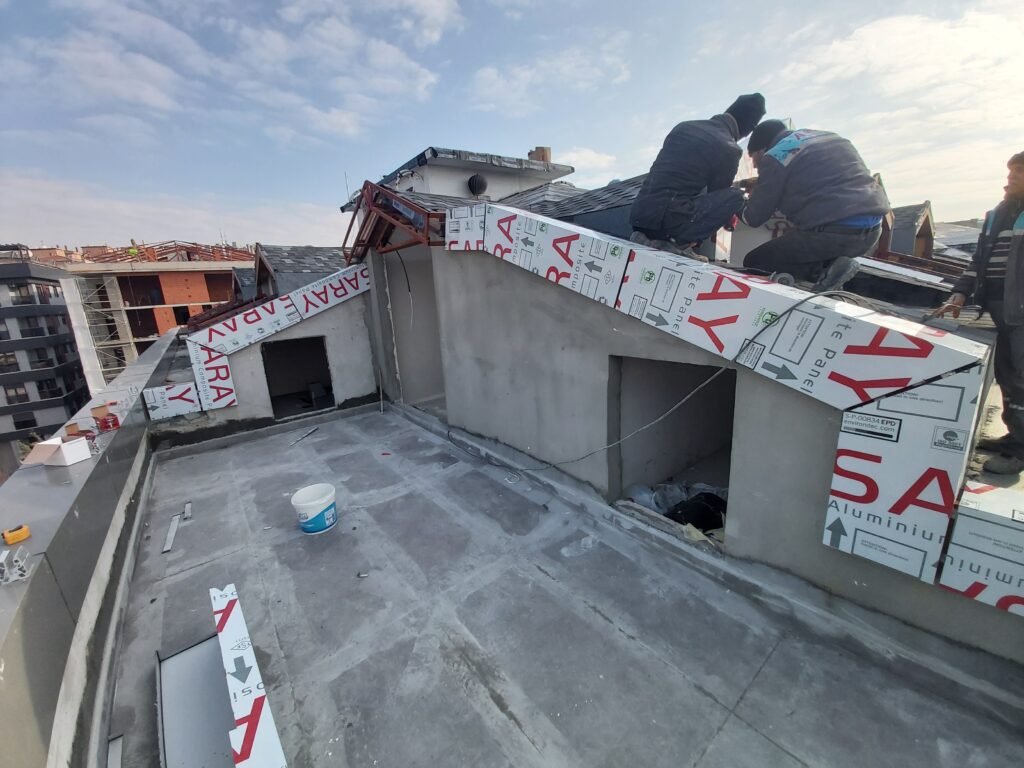

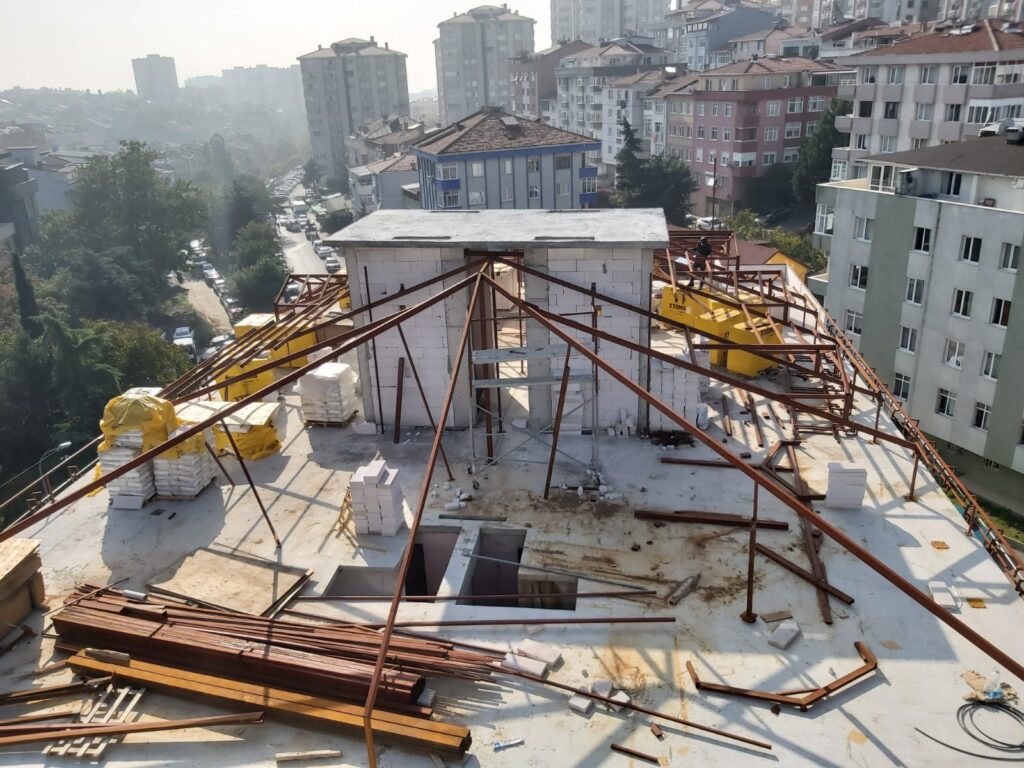

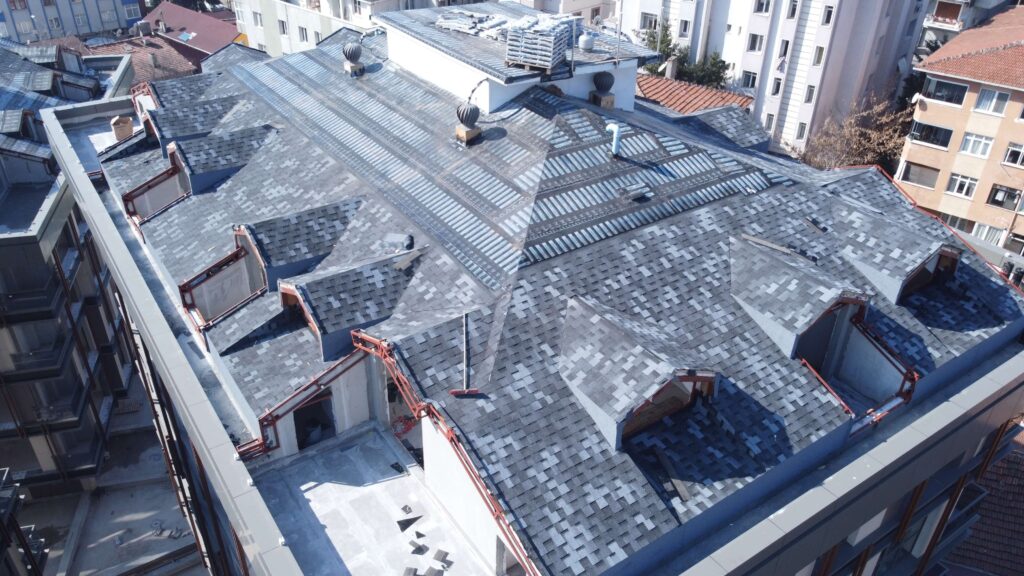

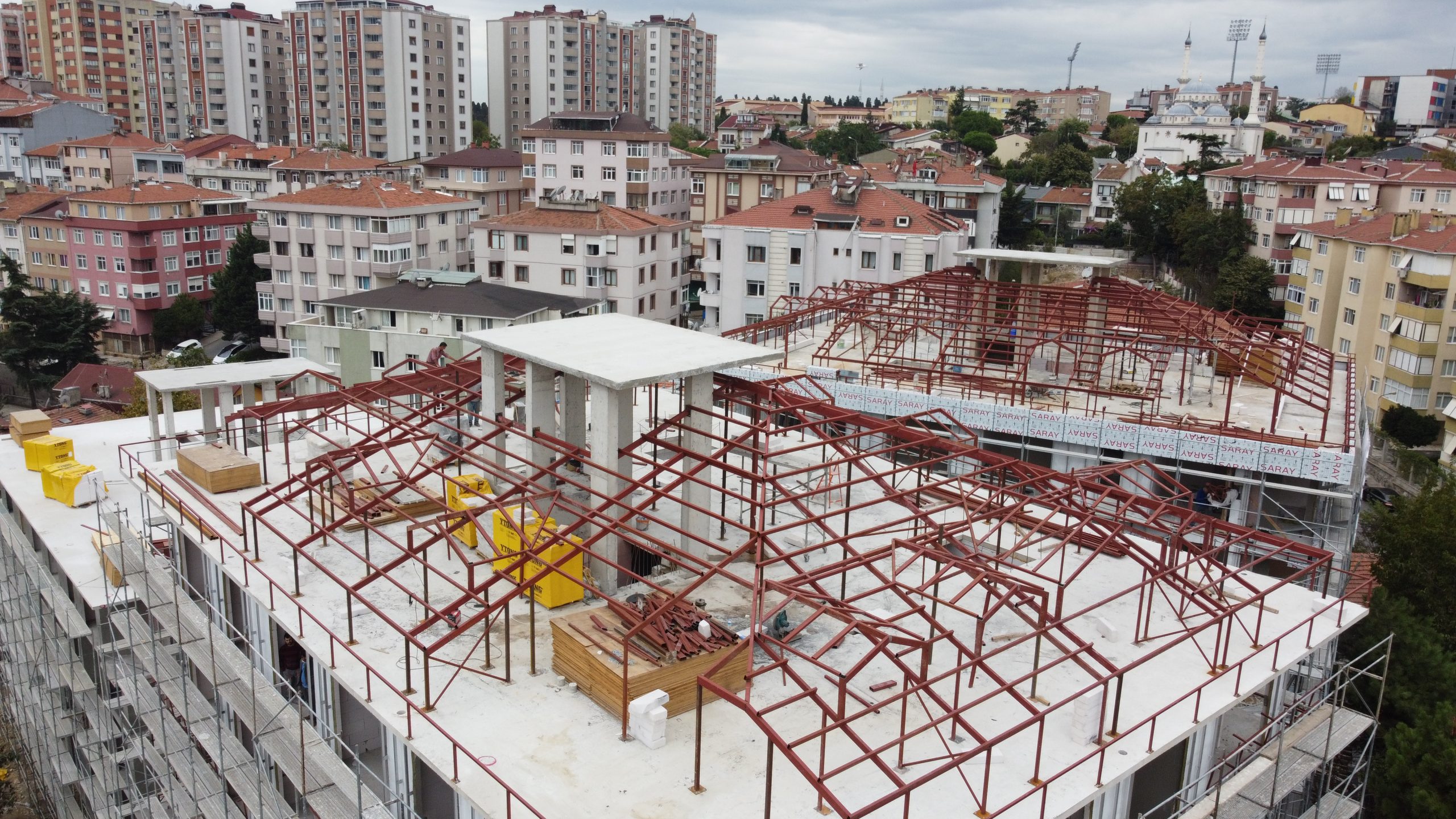

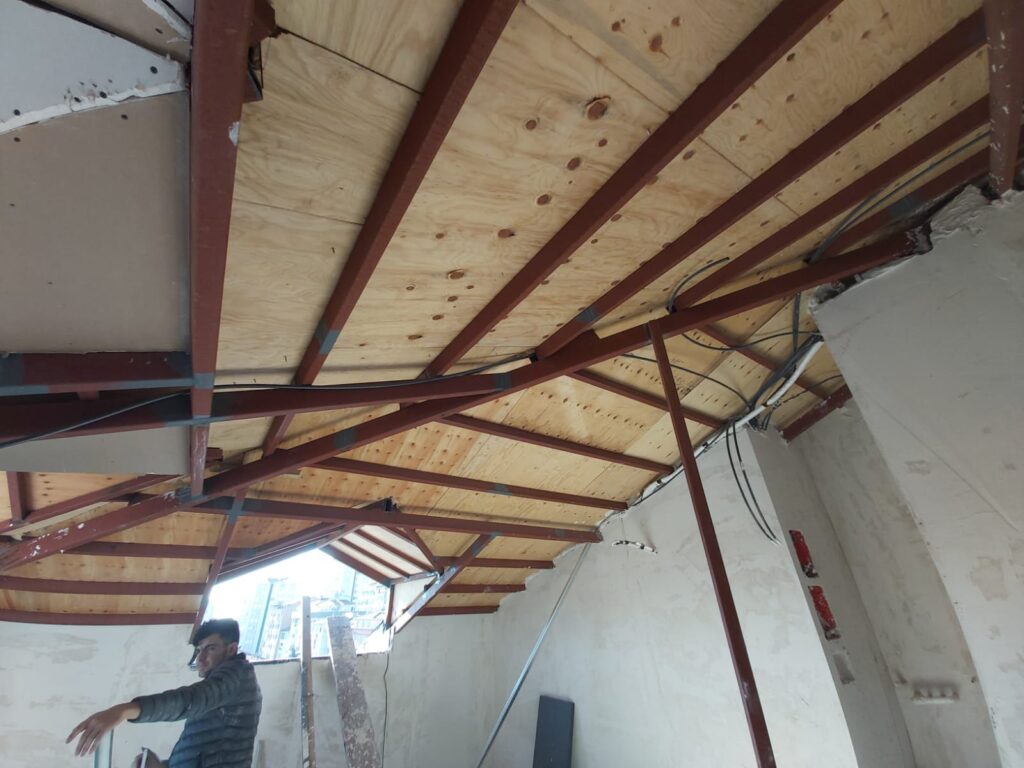

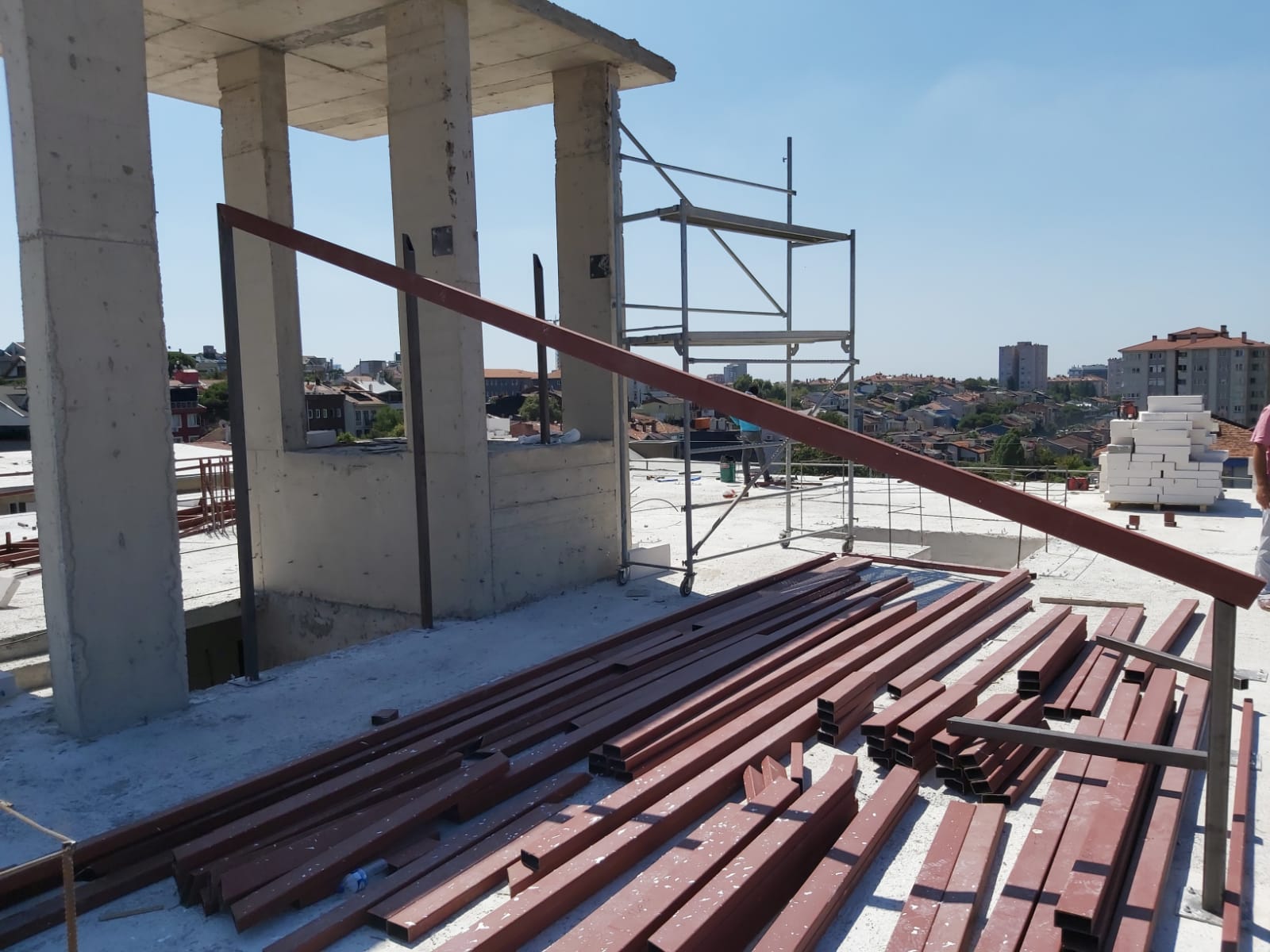

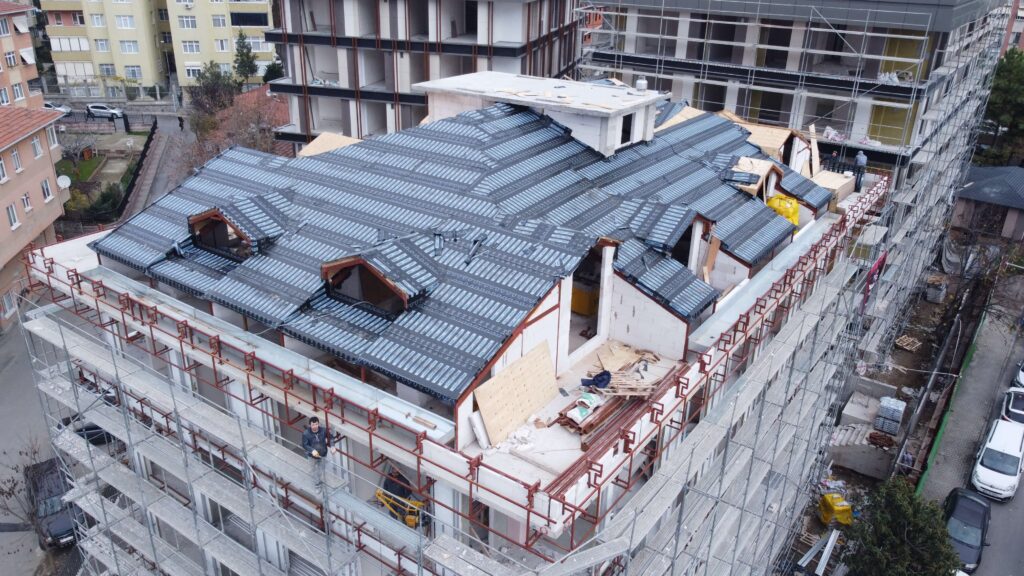

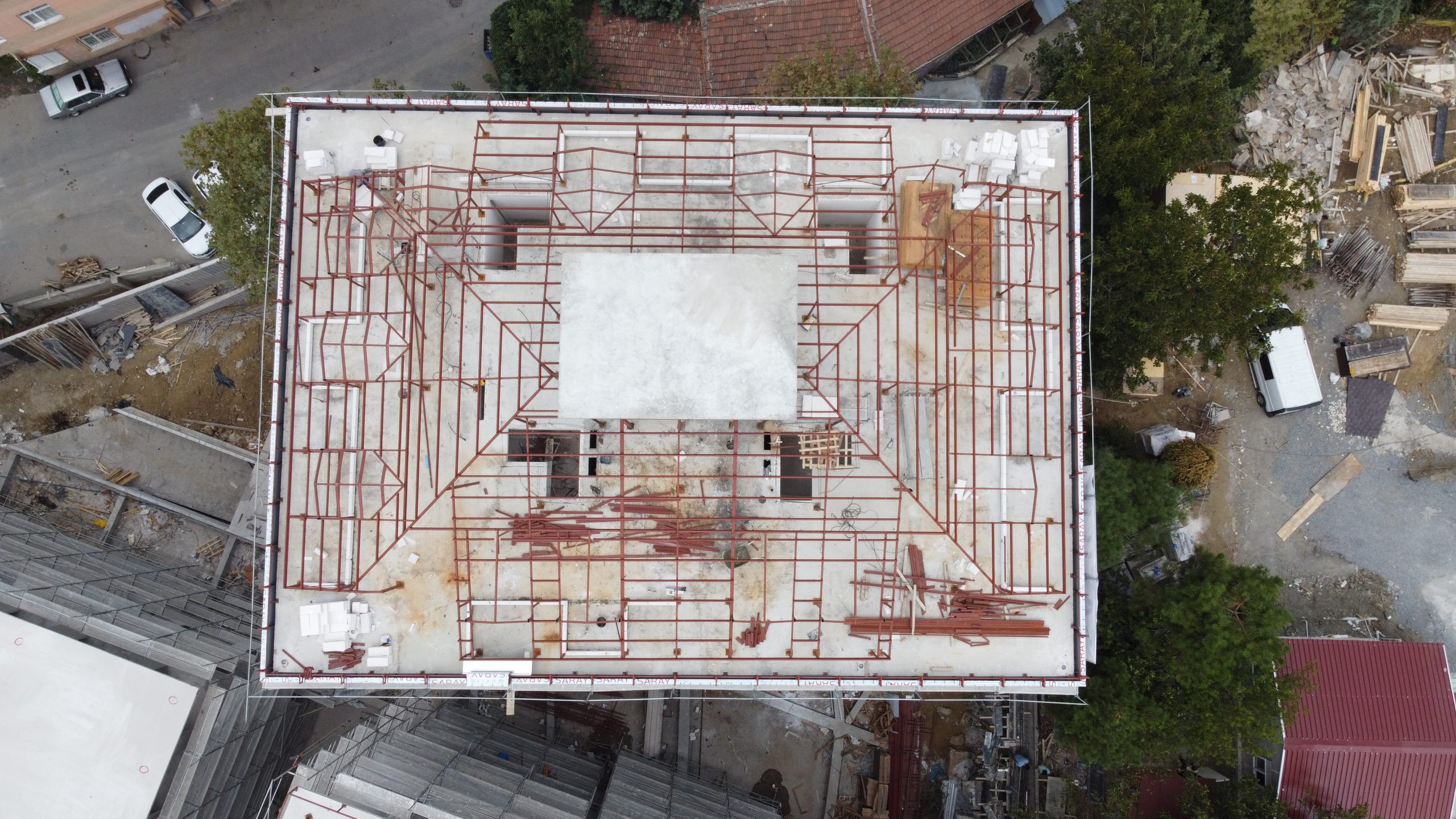

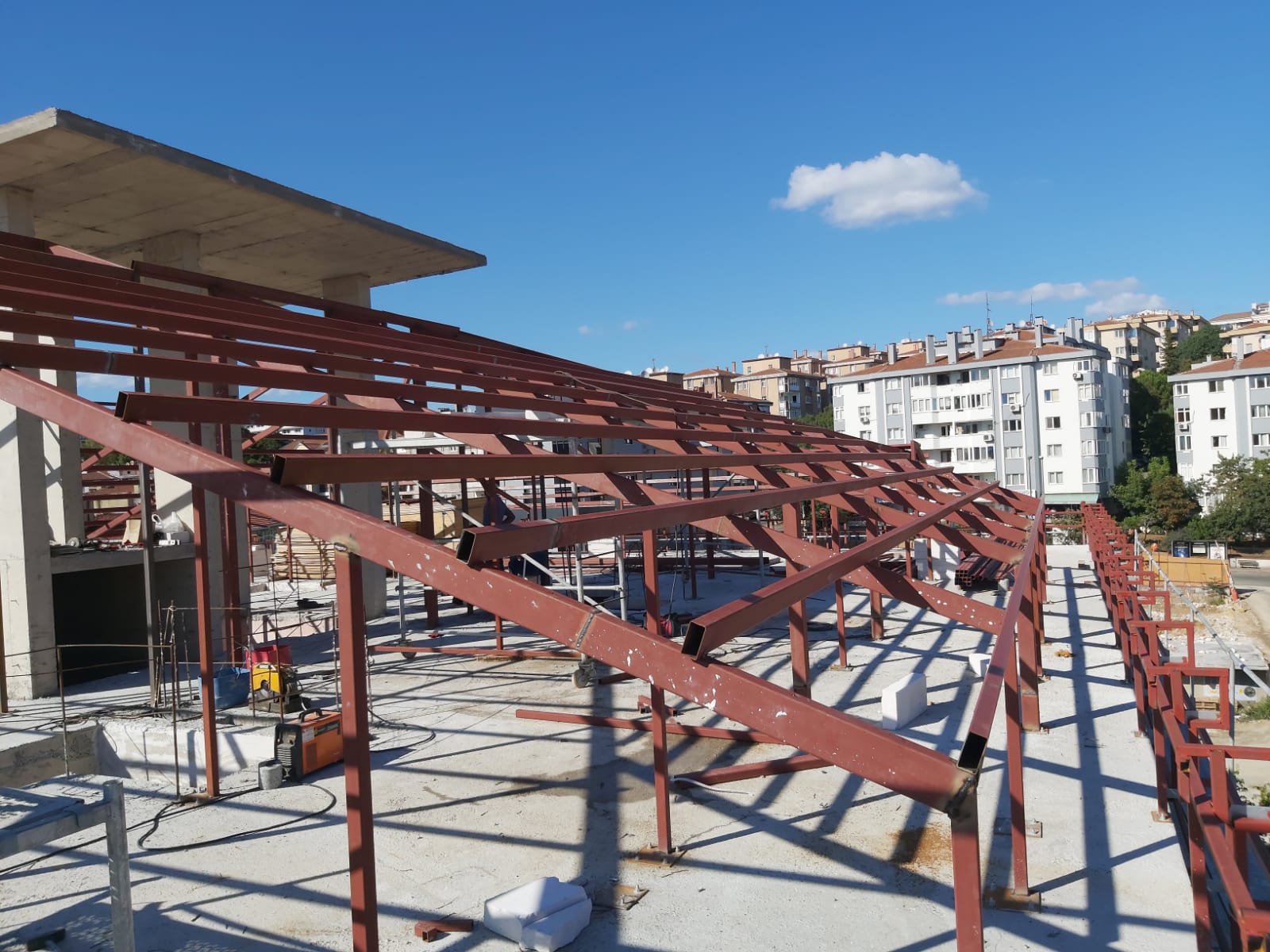

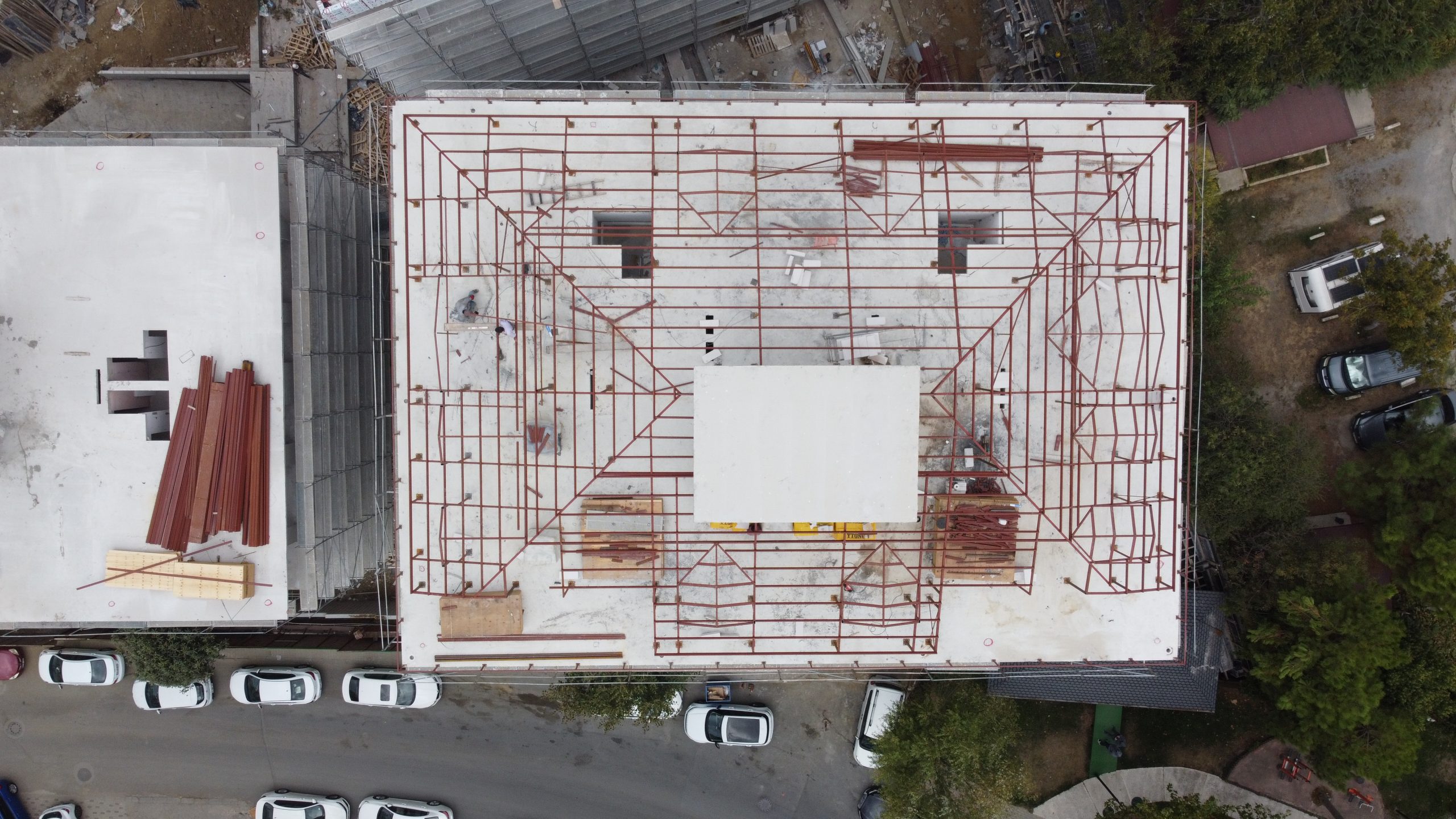

  • C blokda çelik çatı için ölçümler yapıldı ve imalata başlandı.
  • C blokda elektrik işleri devam ediyor.

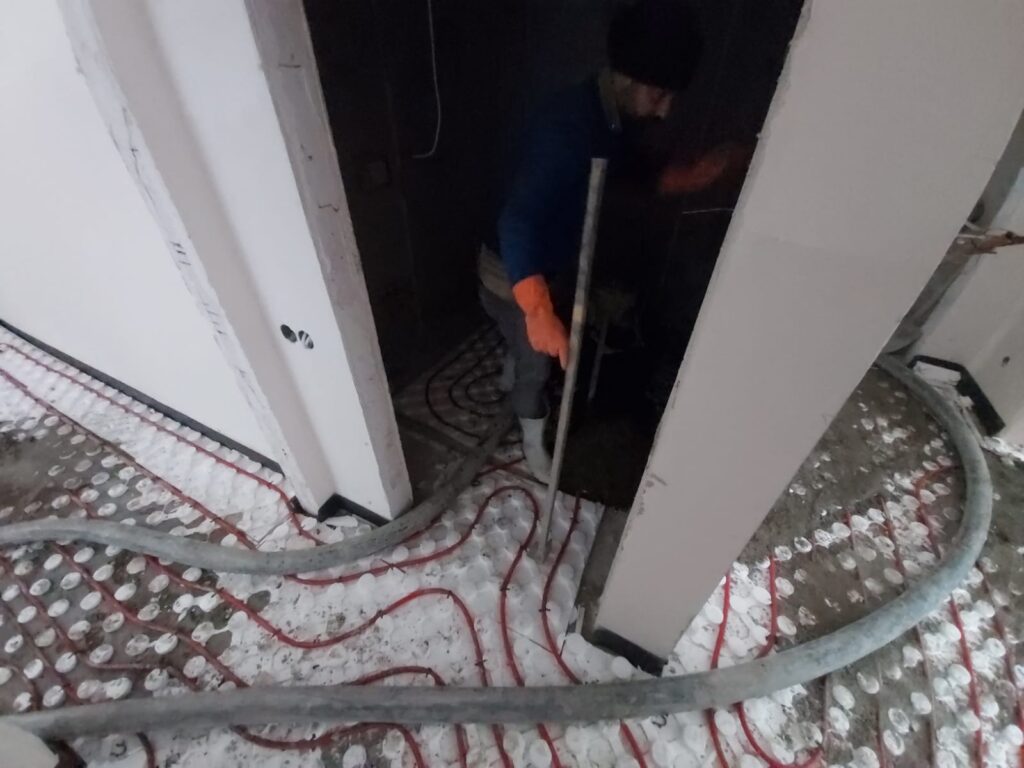

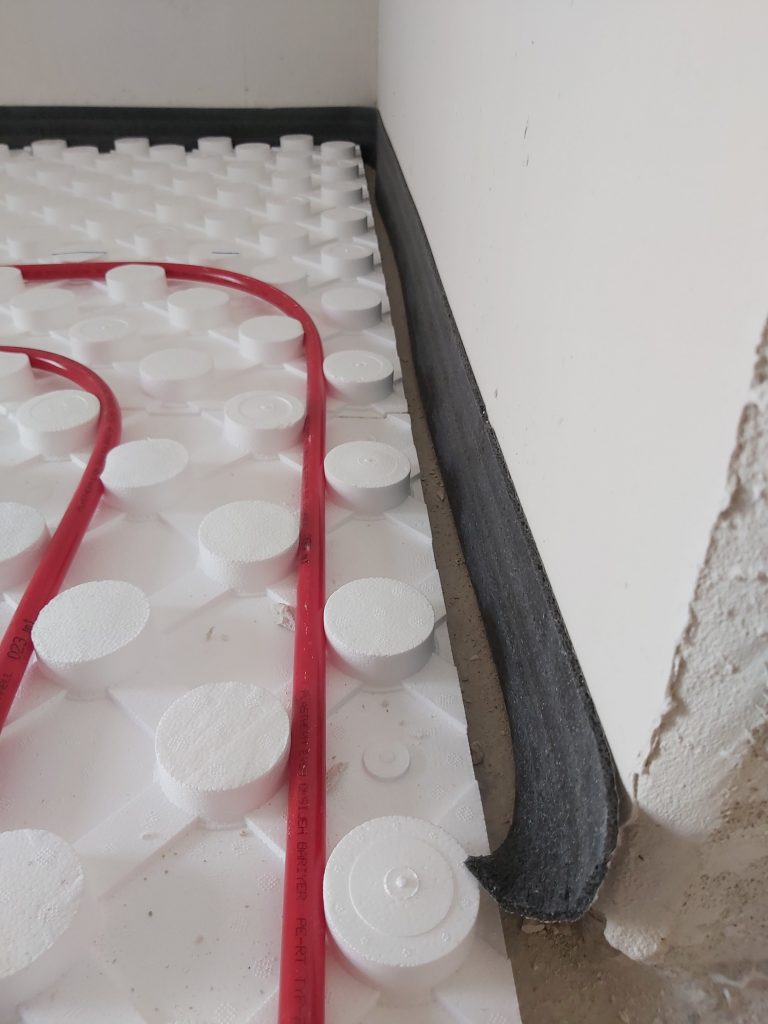

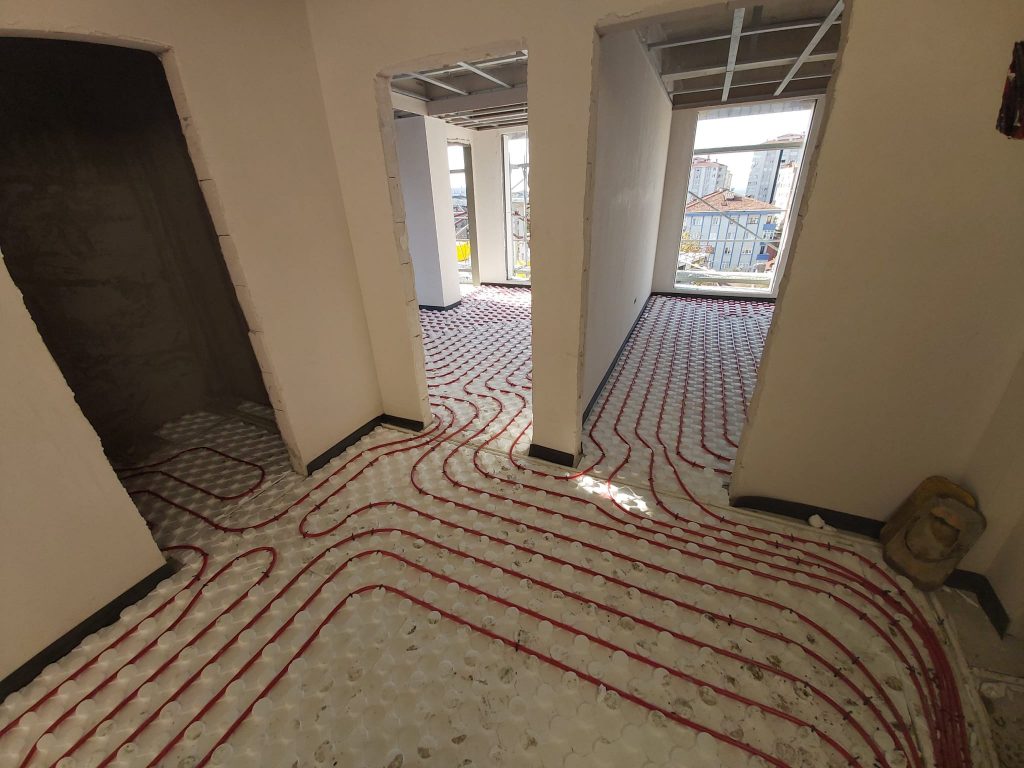

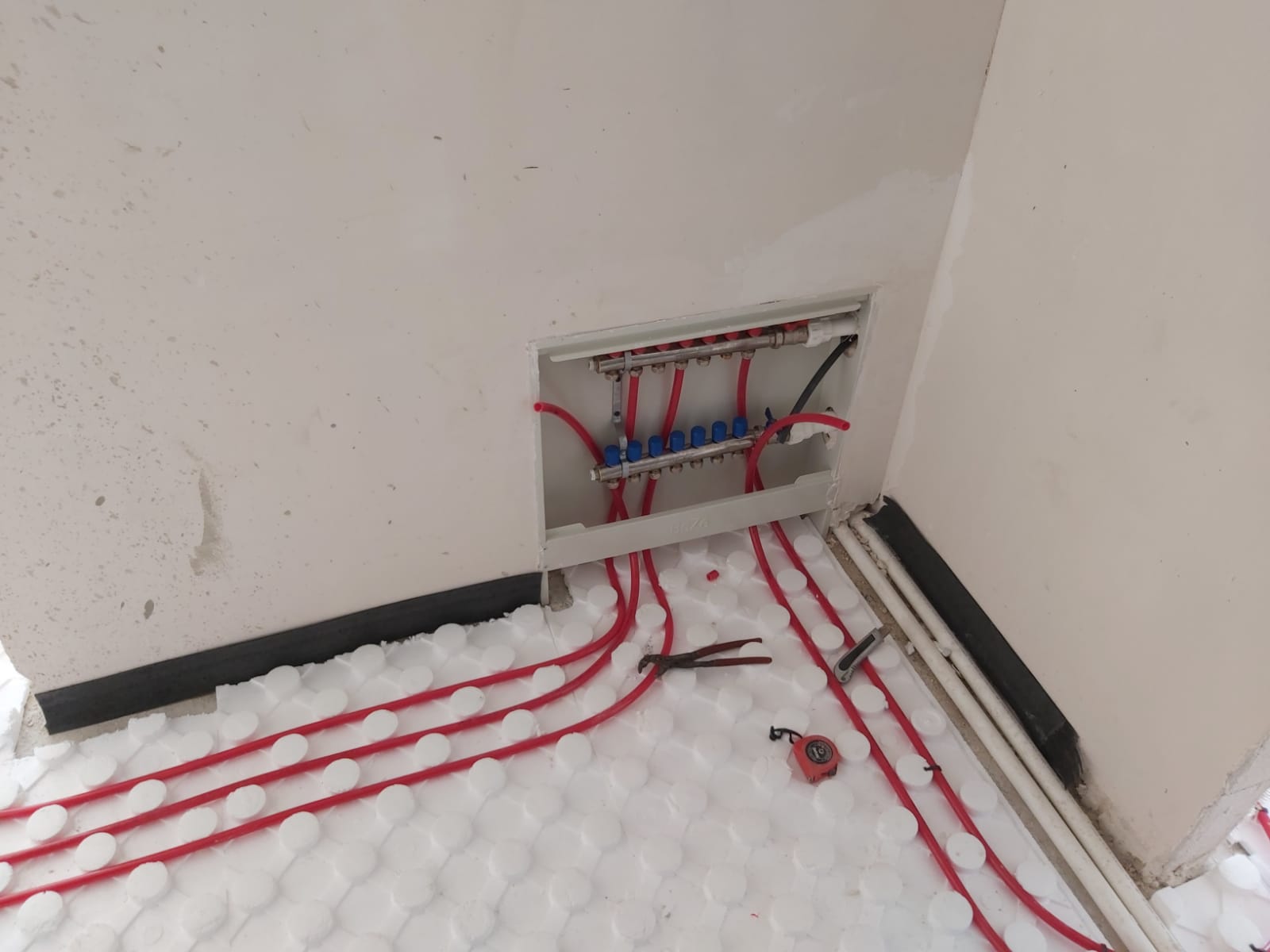

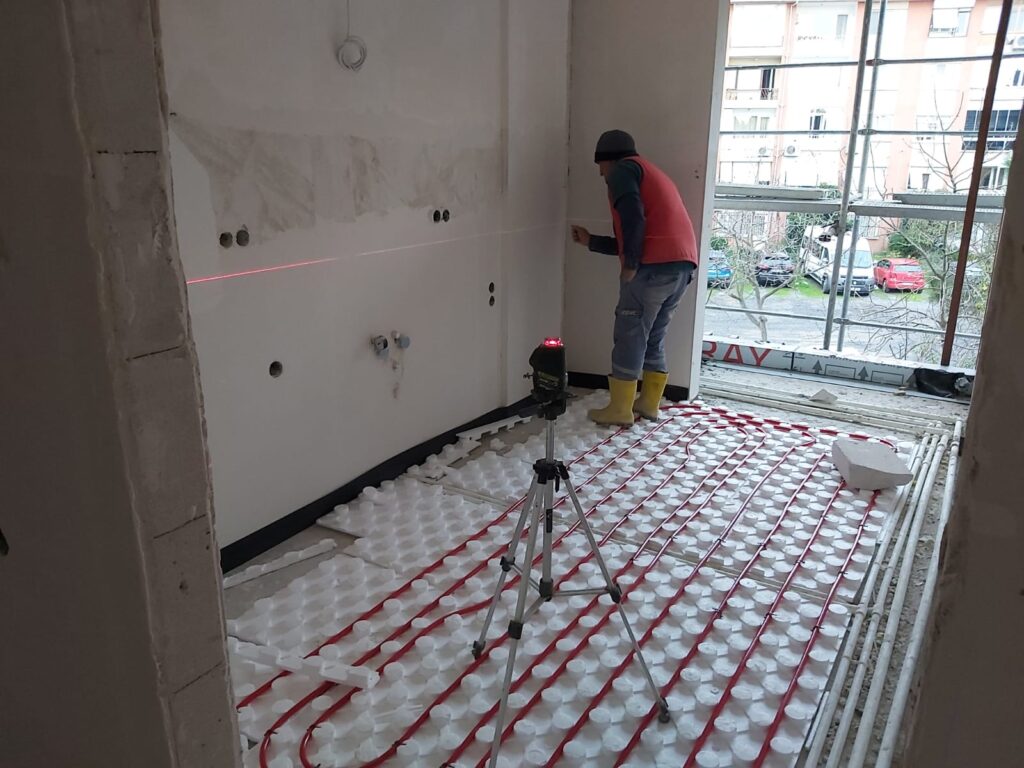

  • C blokda örnek dairede yerden ısıtmaya başlandı.

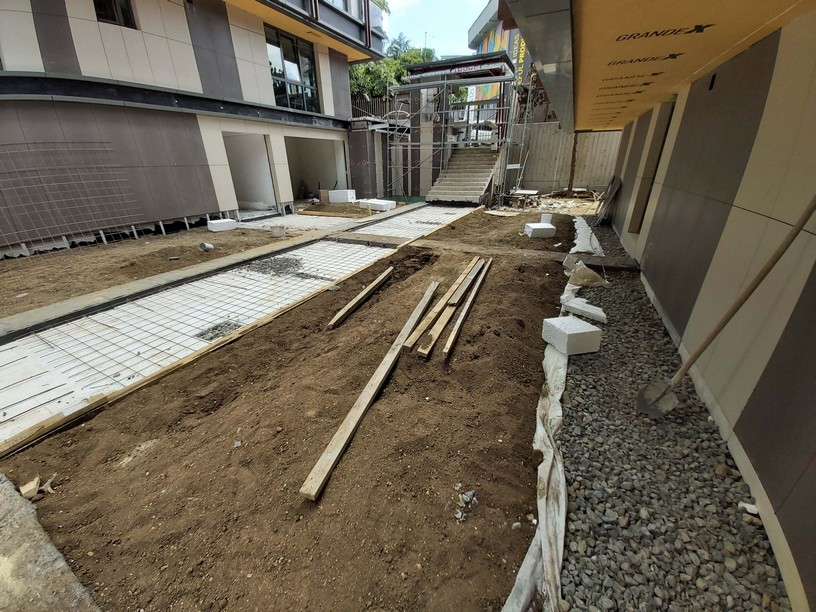

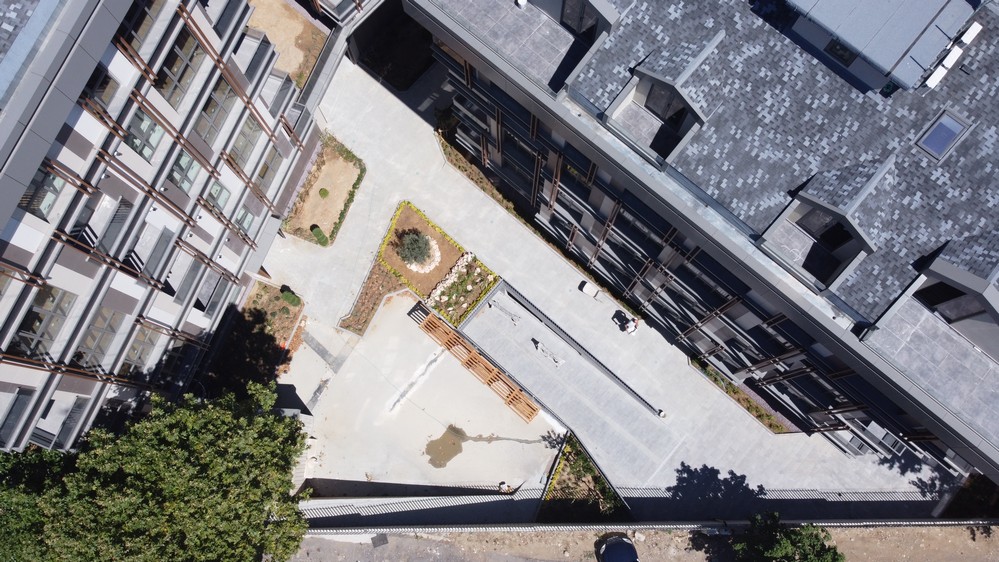

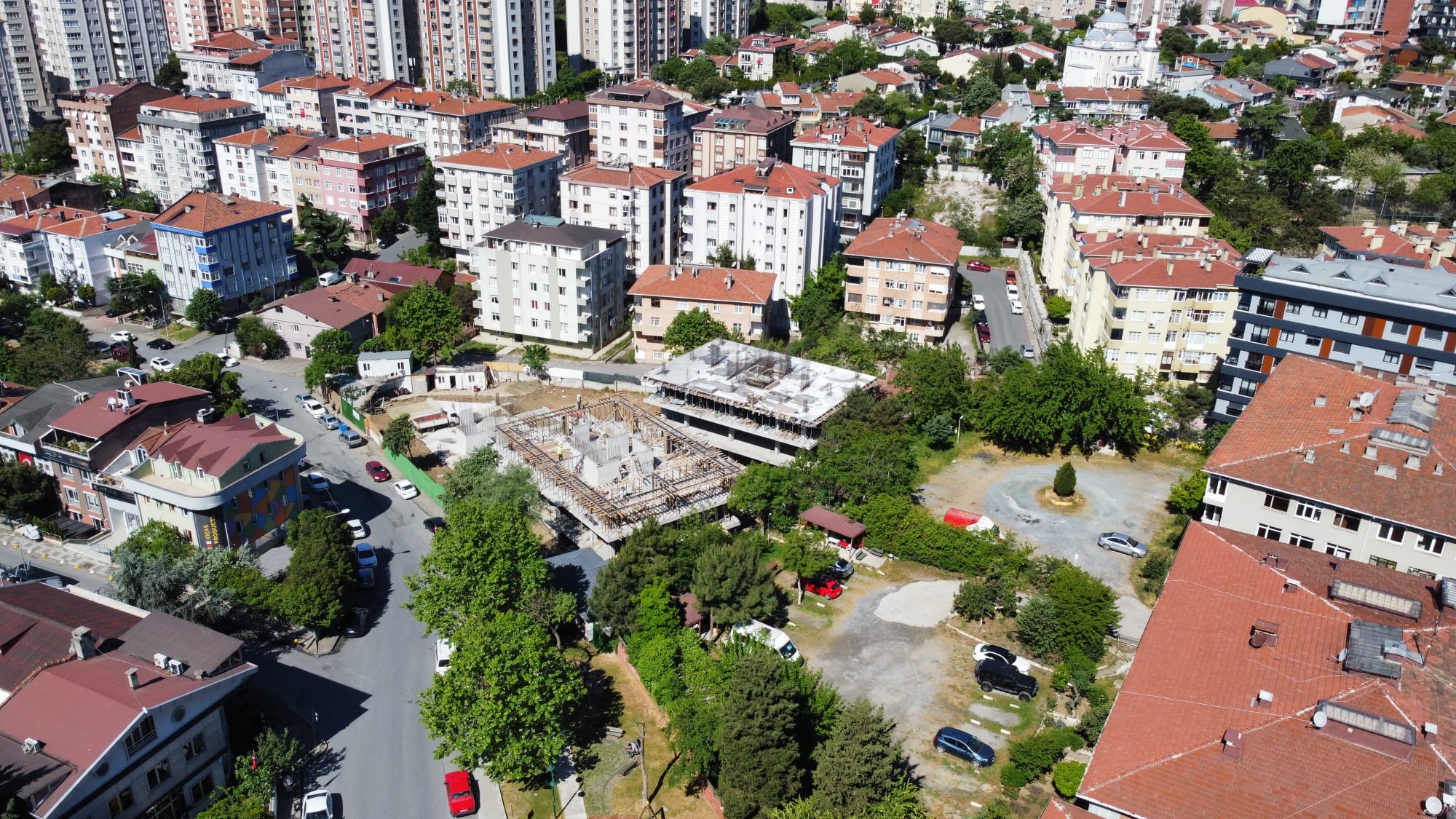

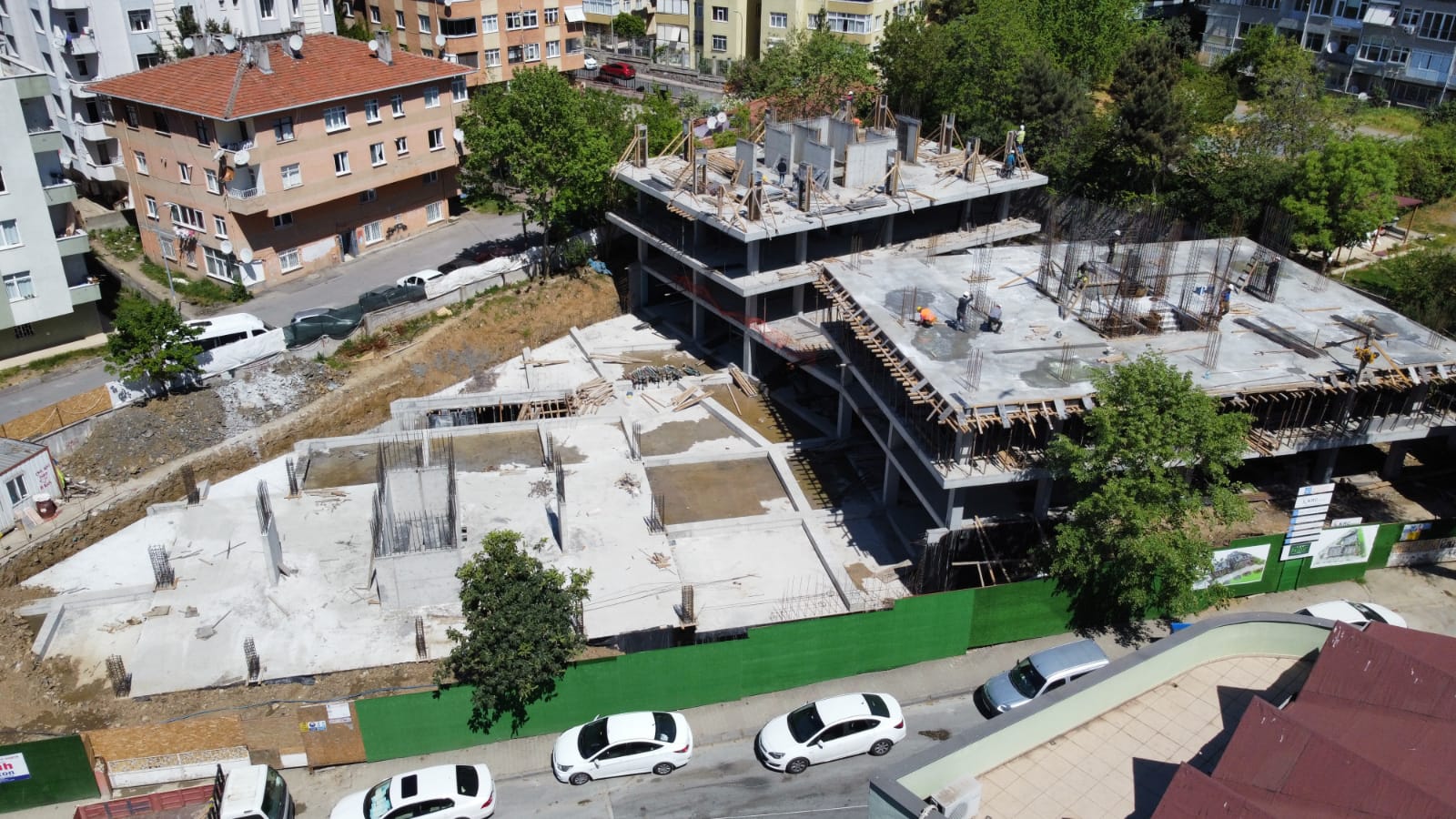

  • Site giriş bölgesinin tasarımı tamamlandı. Beton dökümü için kalıplar hazır hale getiriliyor.

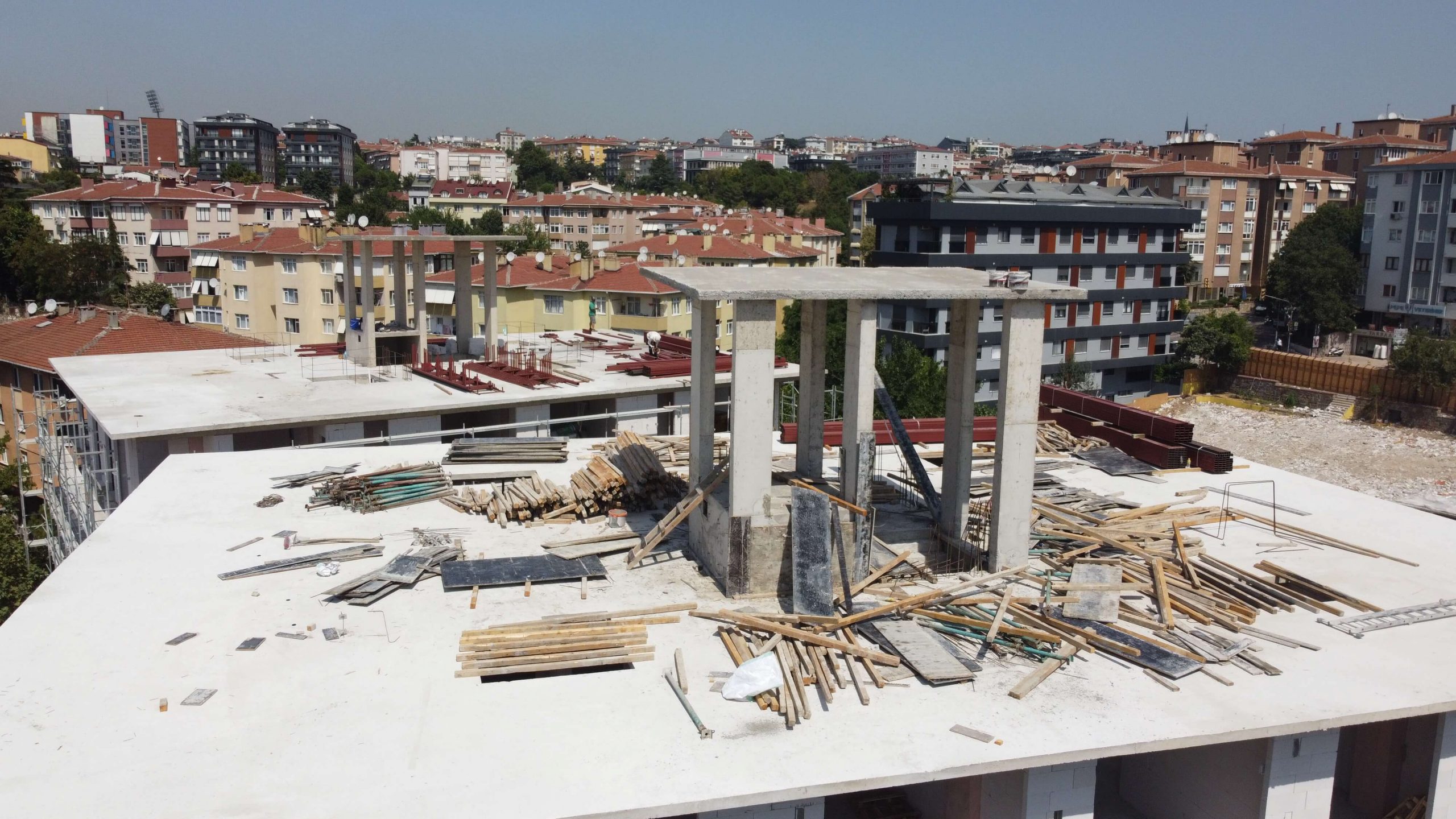

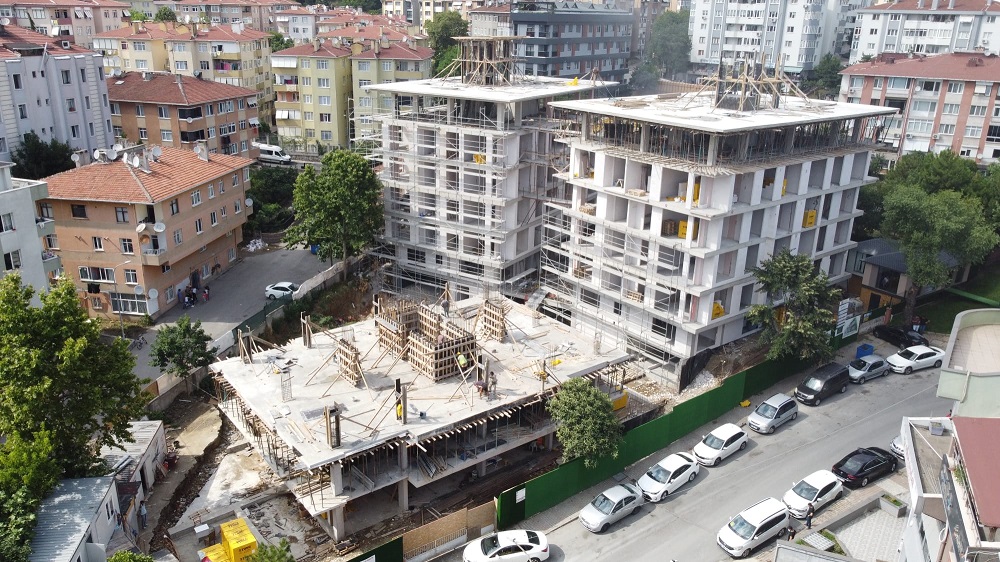

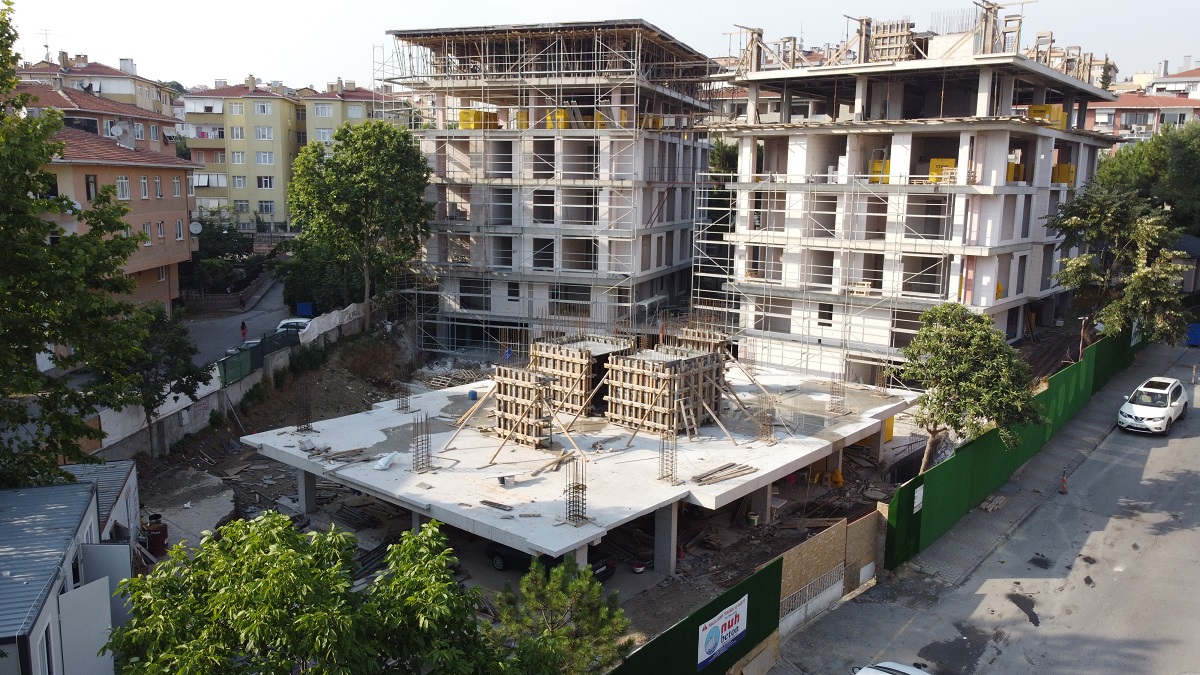

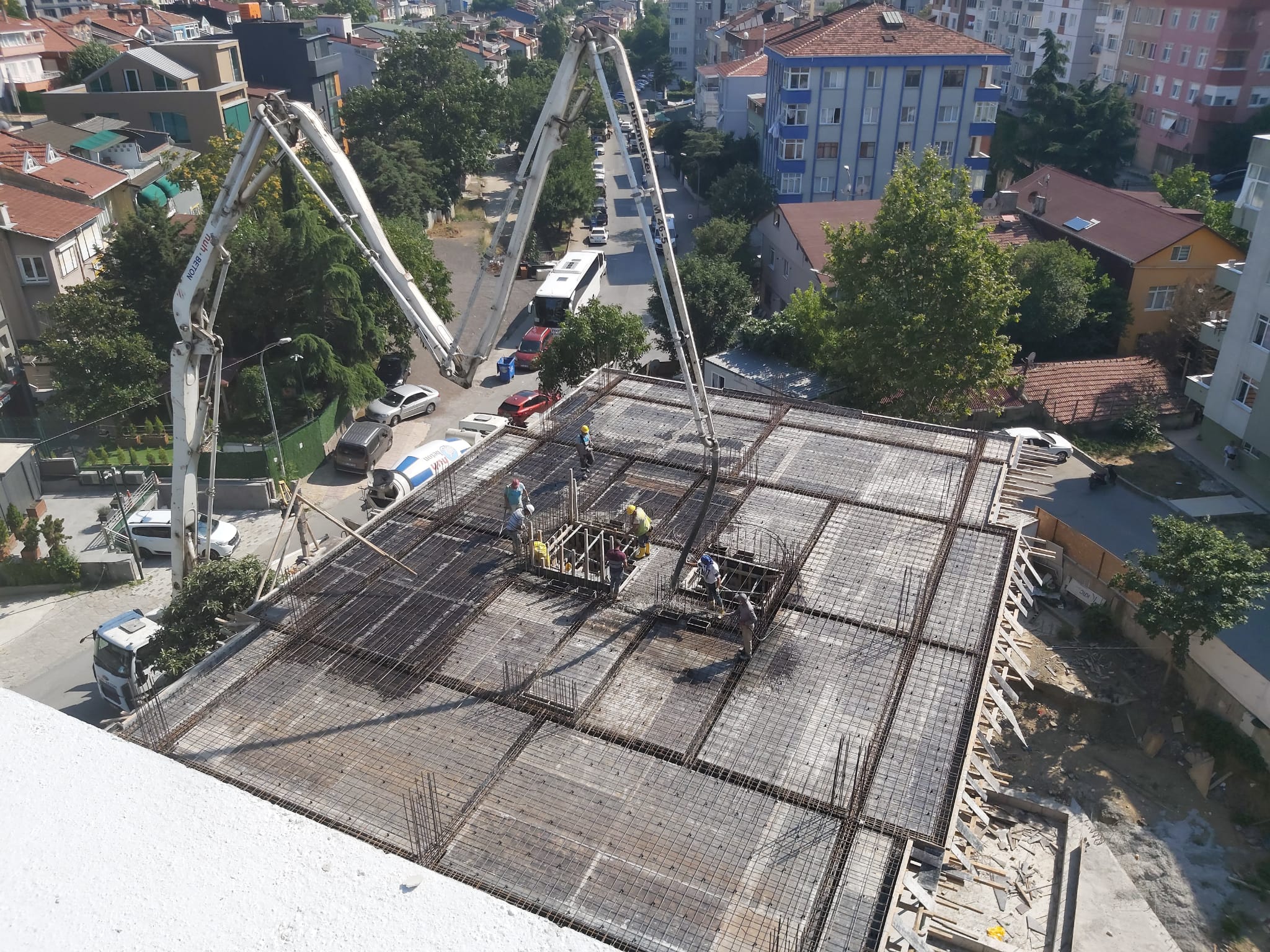

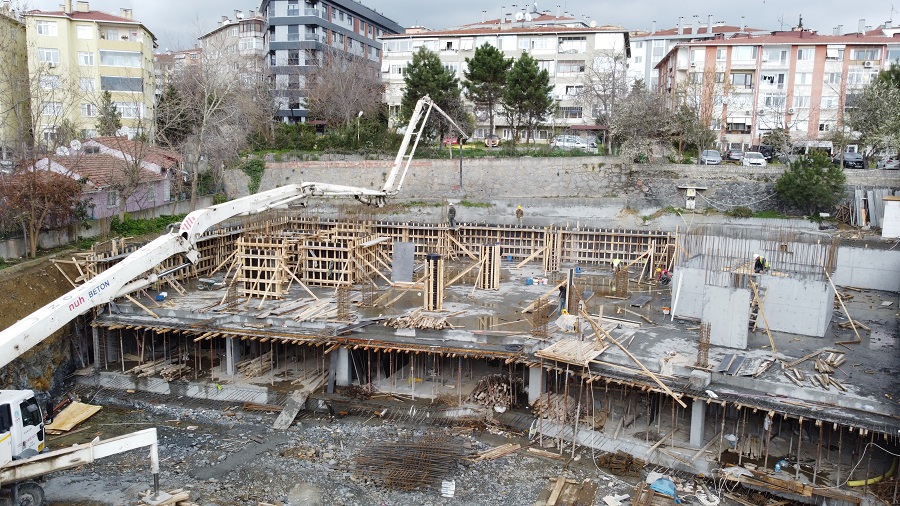

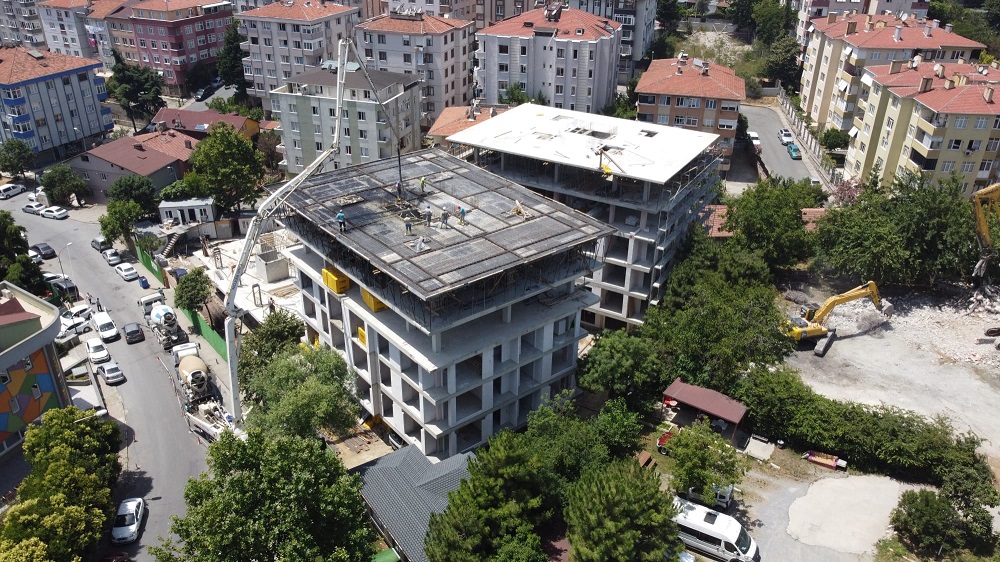

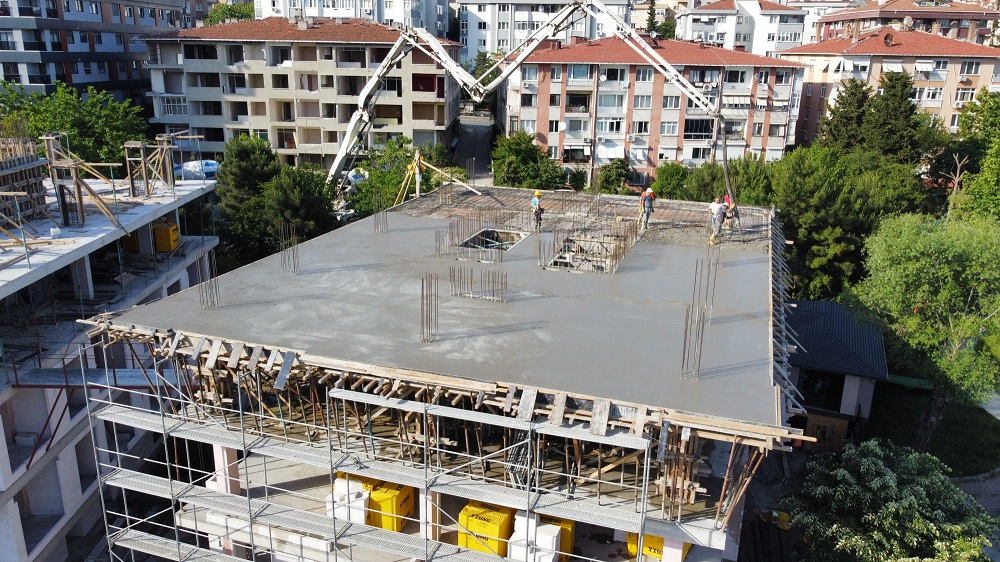

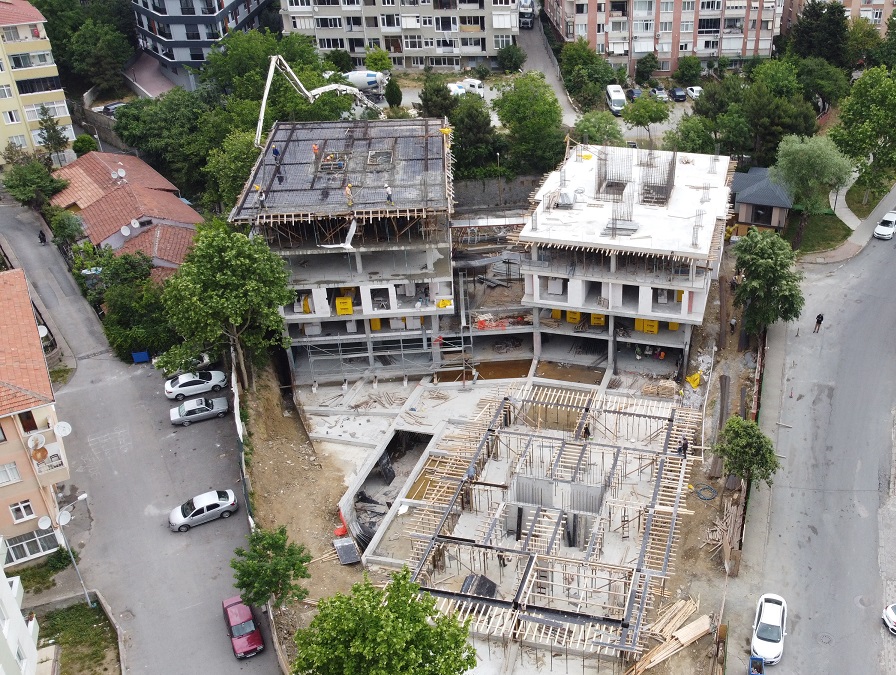

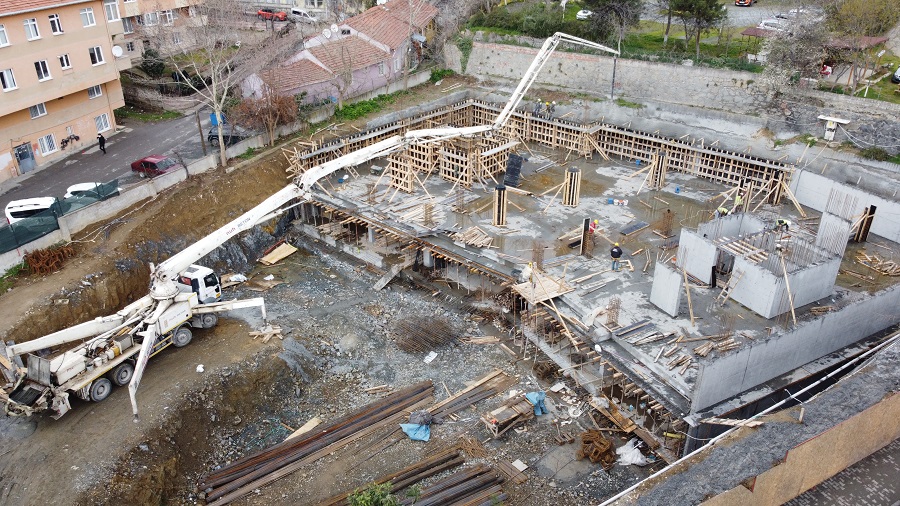

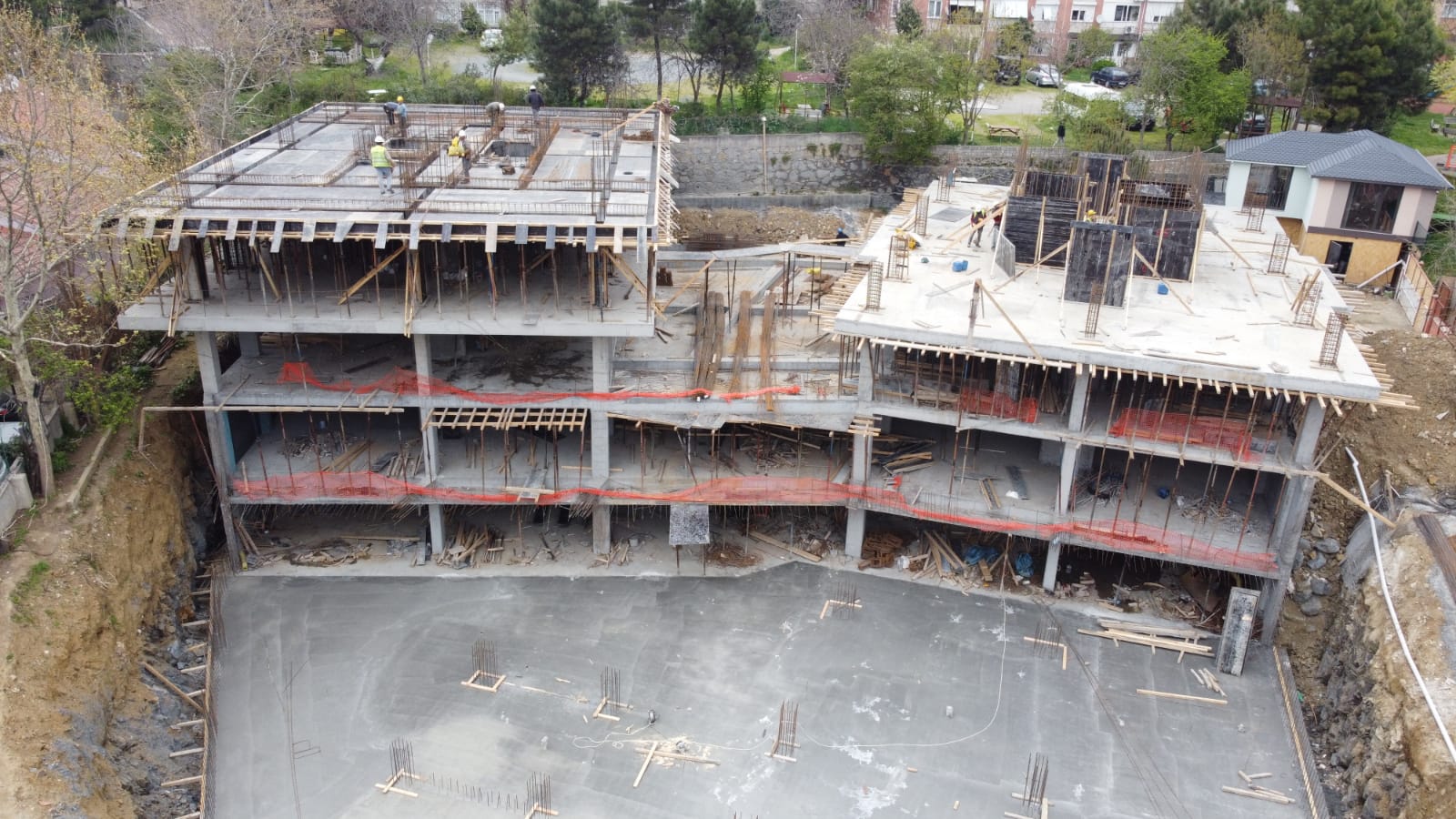

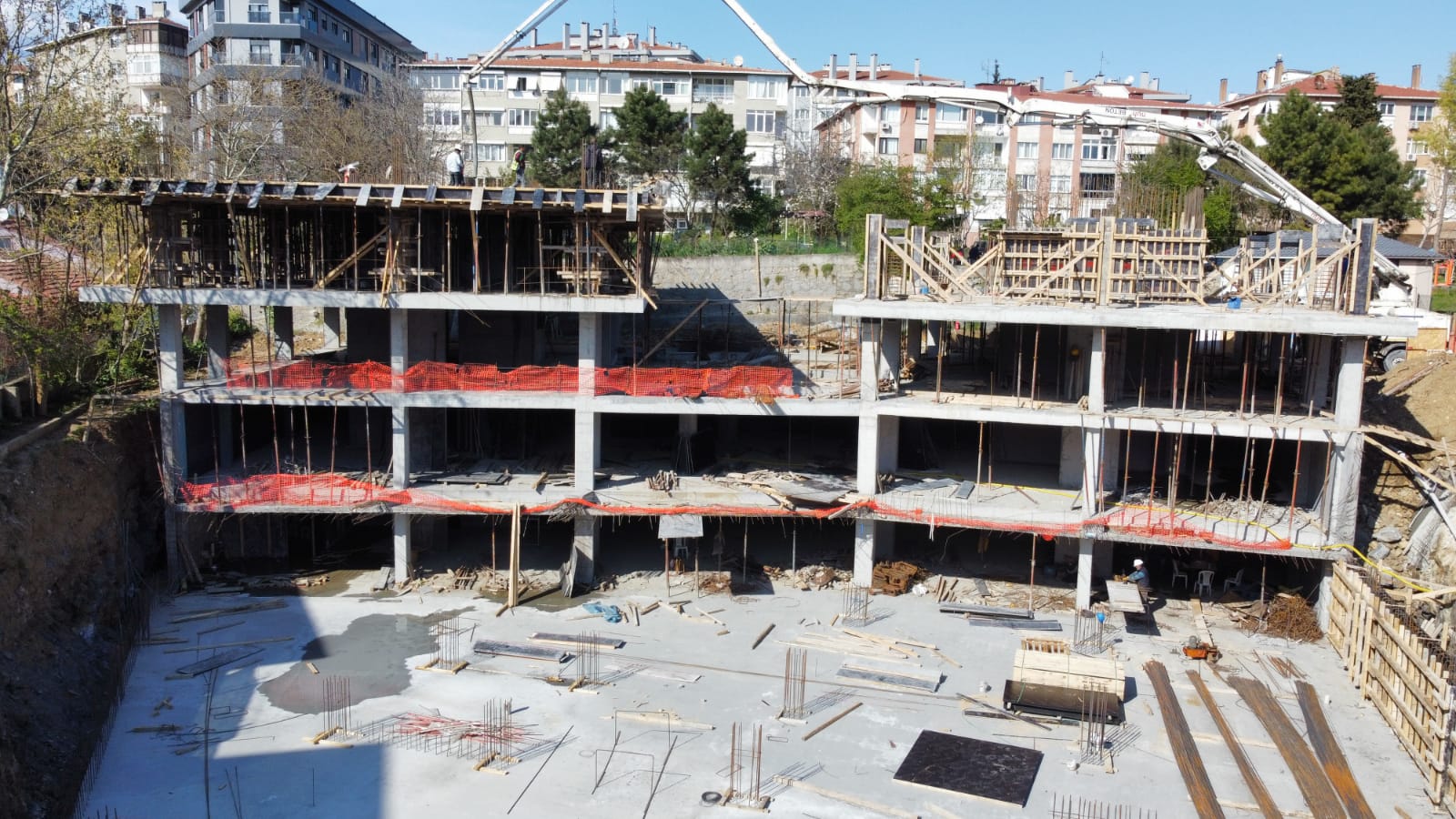

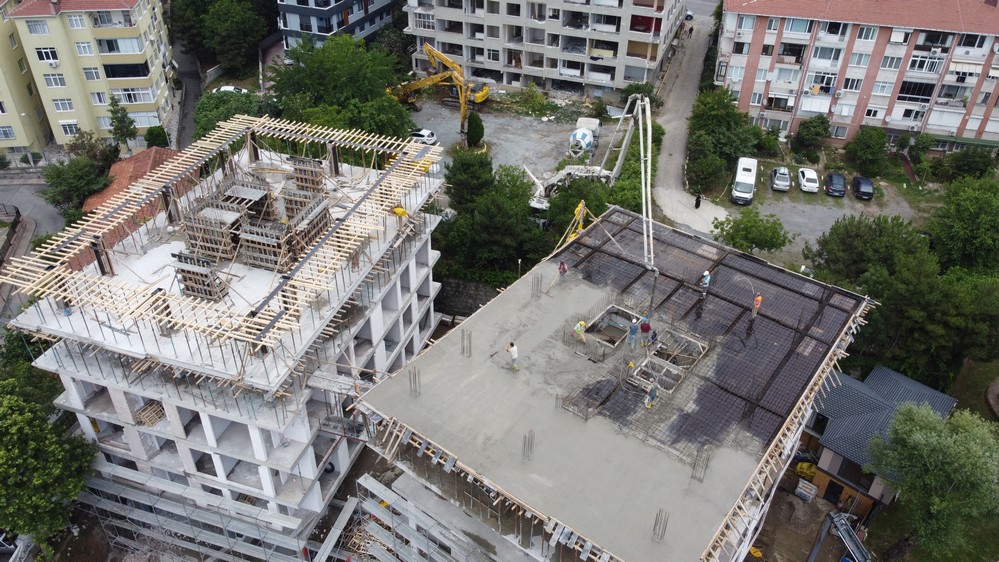

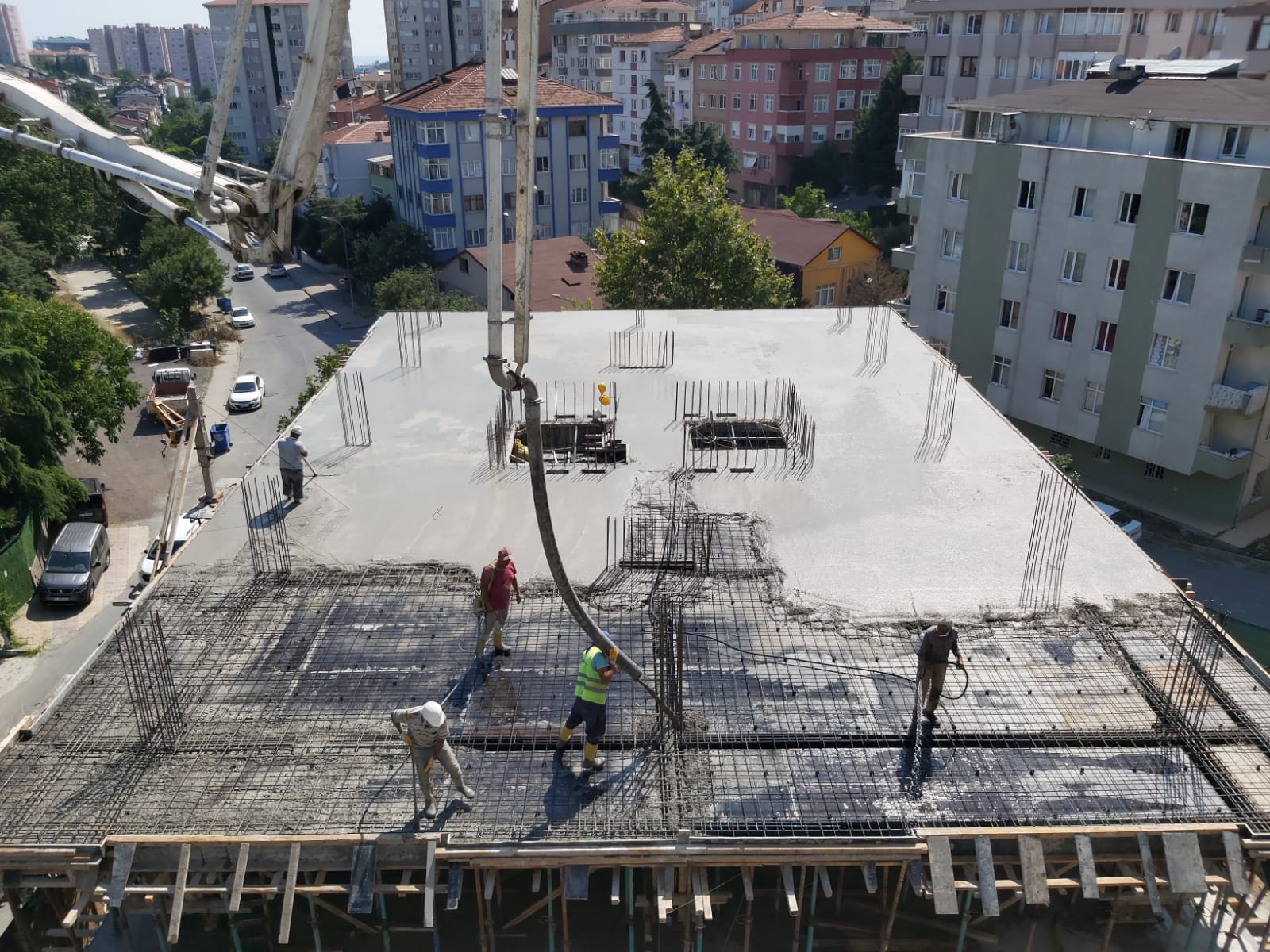

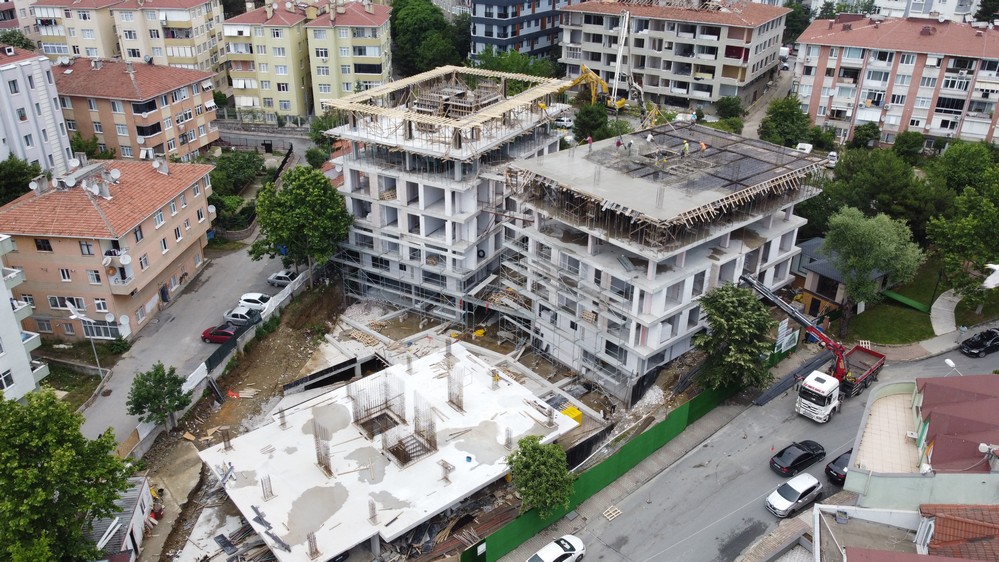

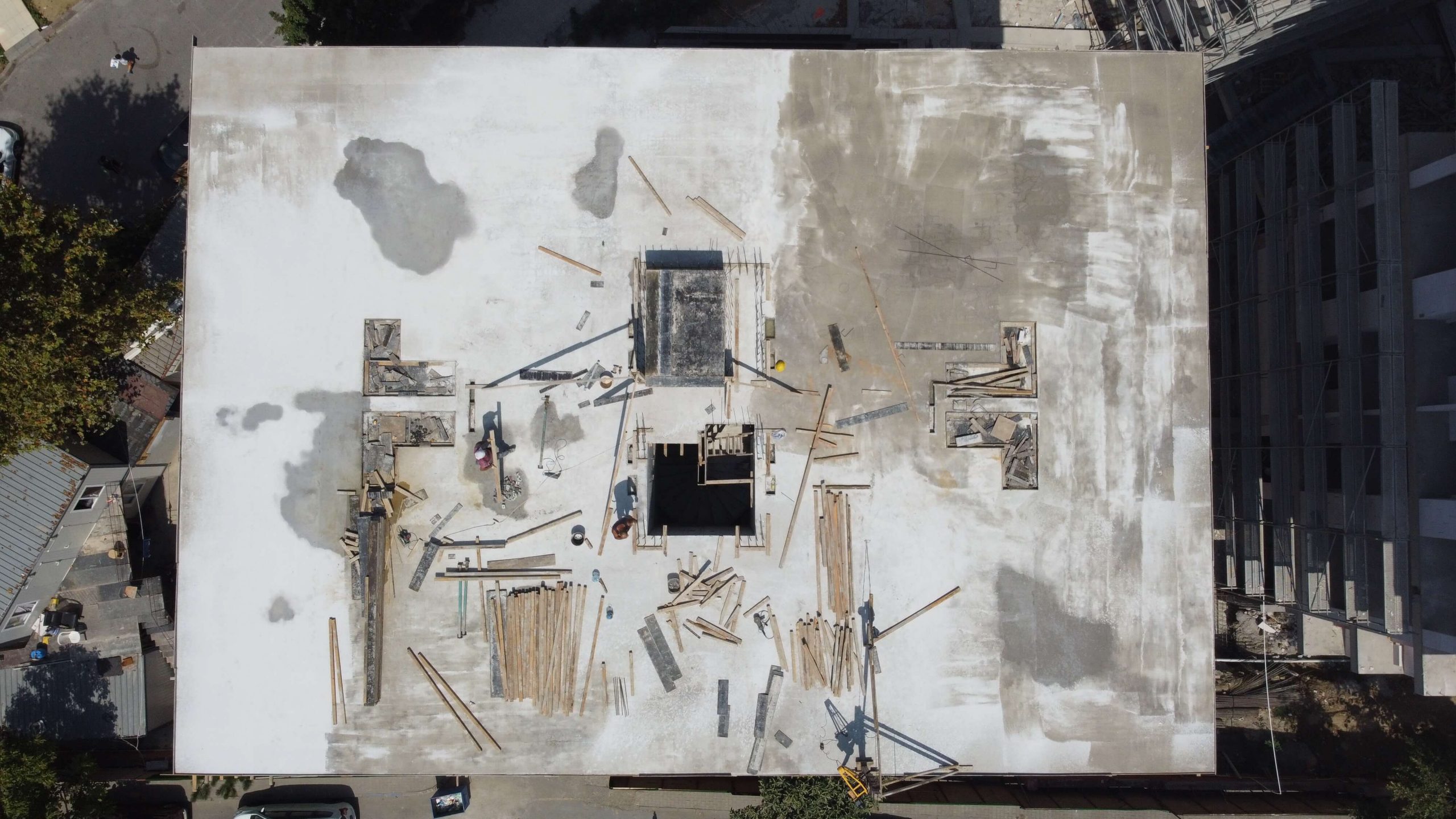

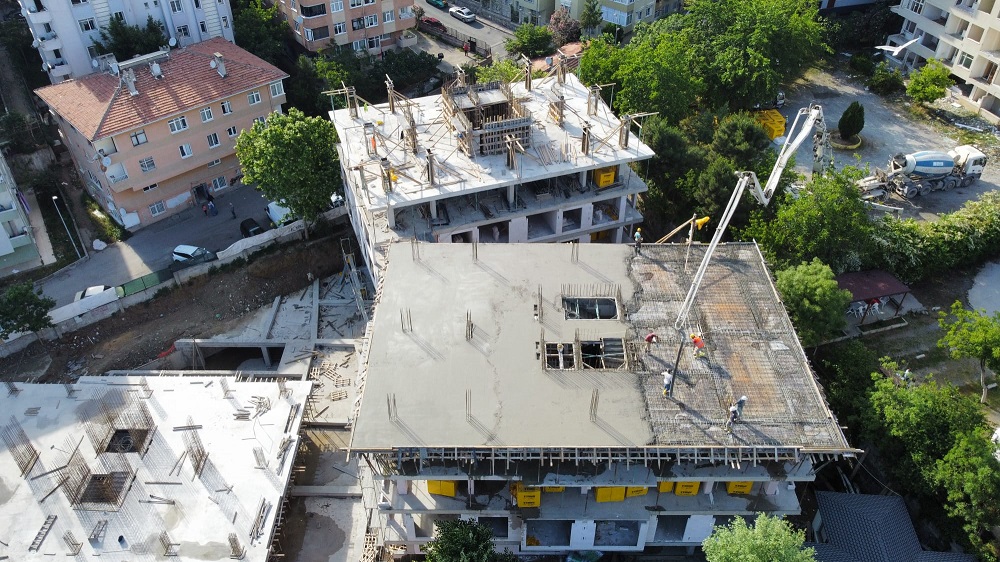

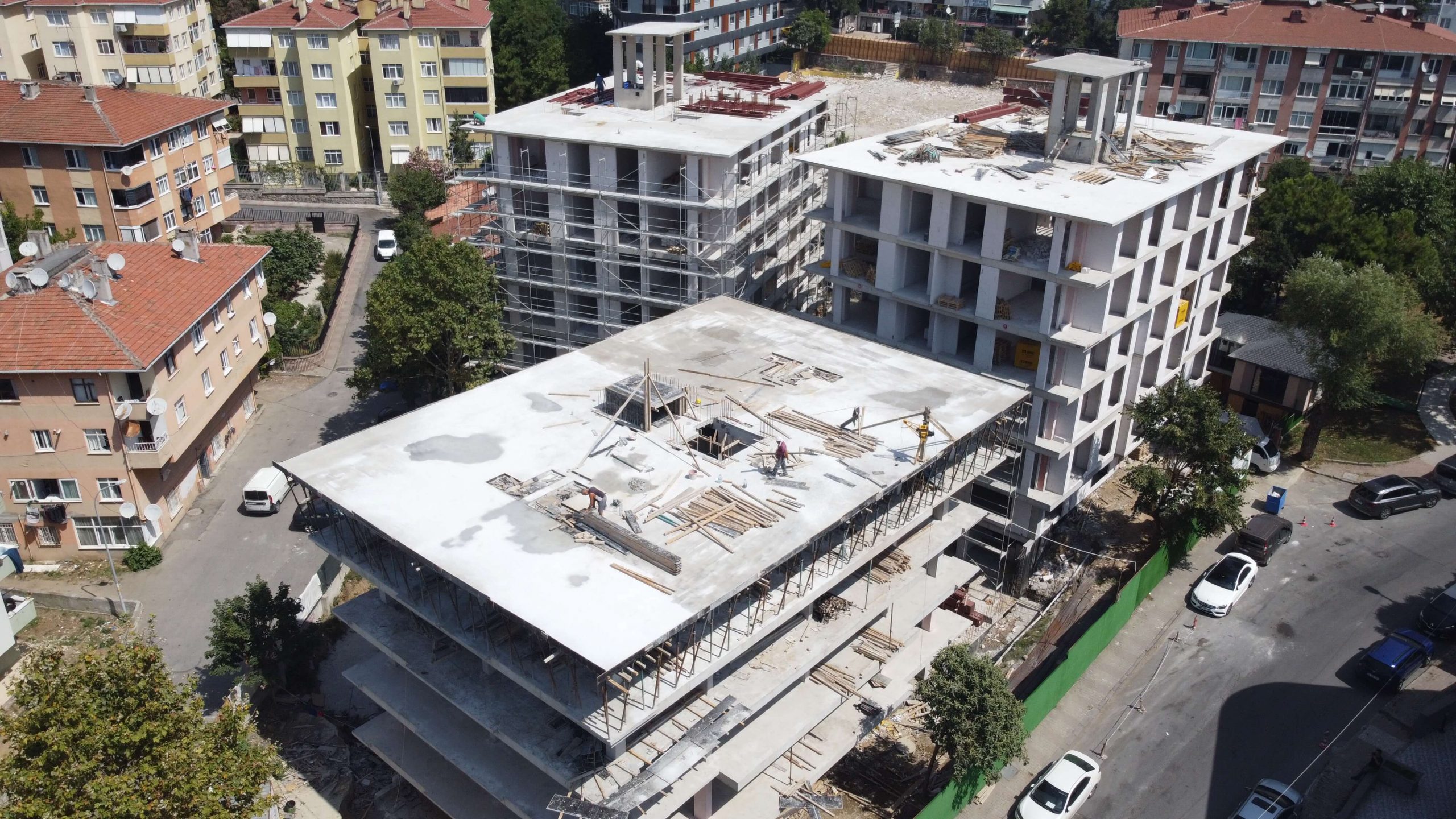

  • A blok zemin kat tavan, perde ve kolonlar döküldü.
  • A blok 1. kat tavan, perde ve kolonlar döküldü.
  • A blok 2. kat tavan, perde ve kolonlar döküldü.

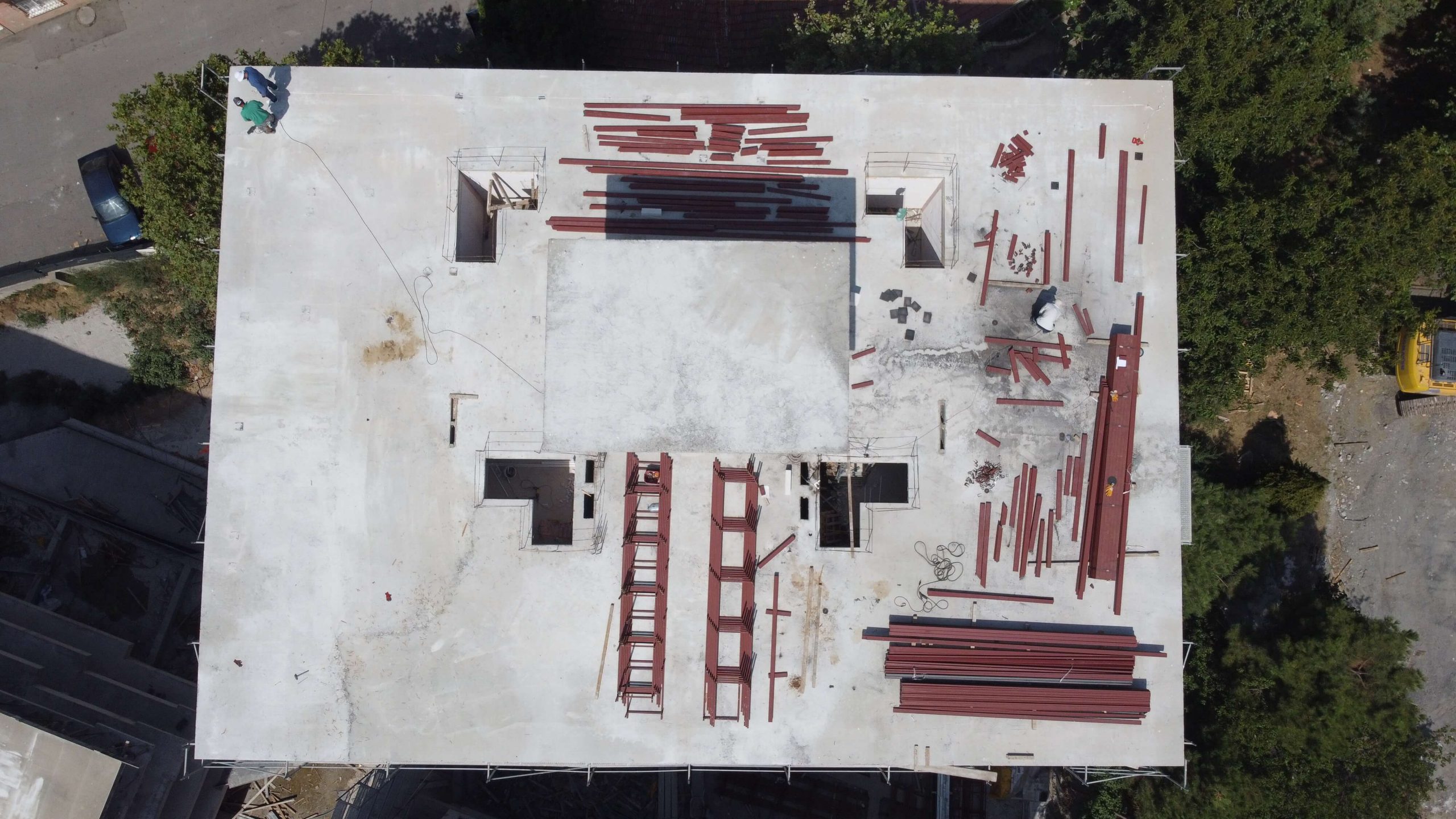

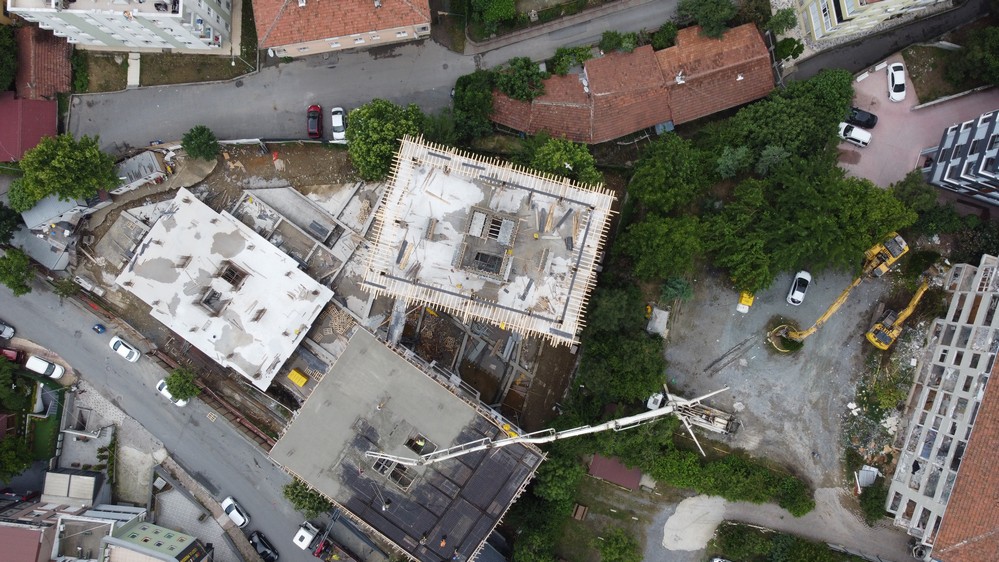

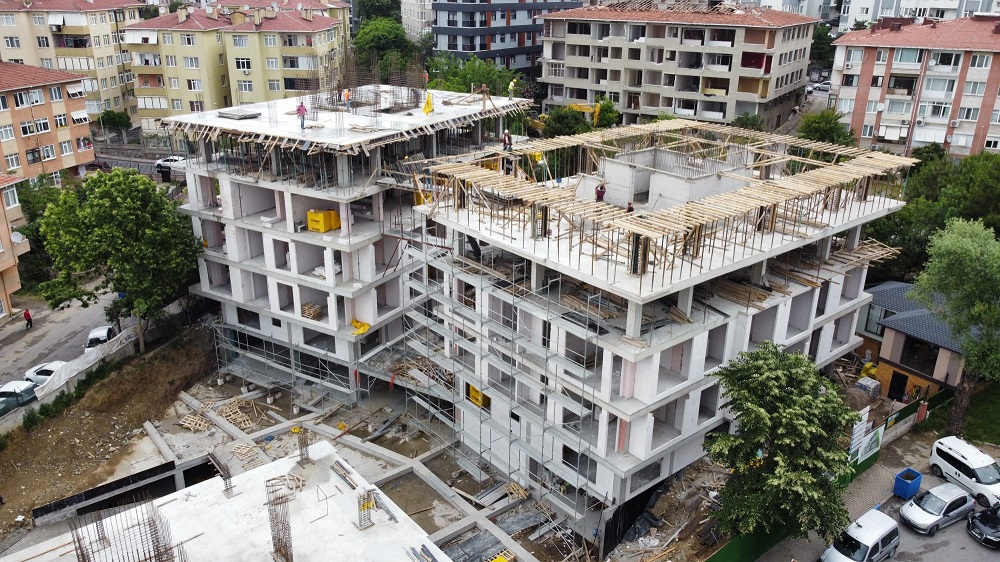

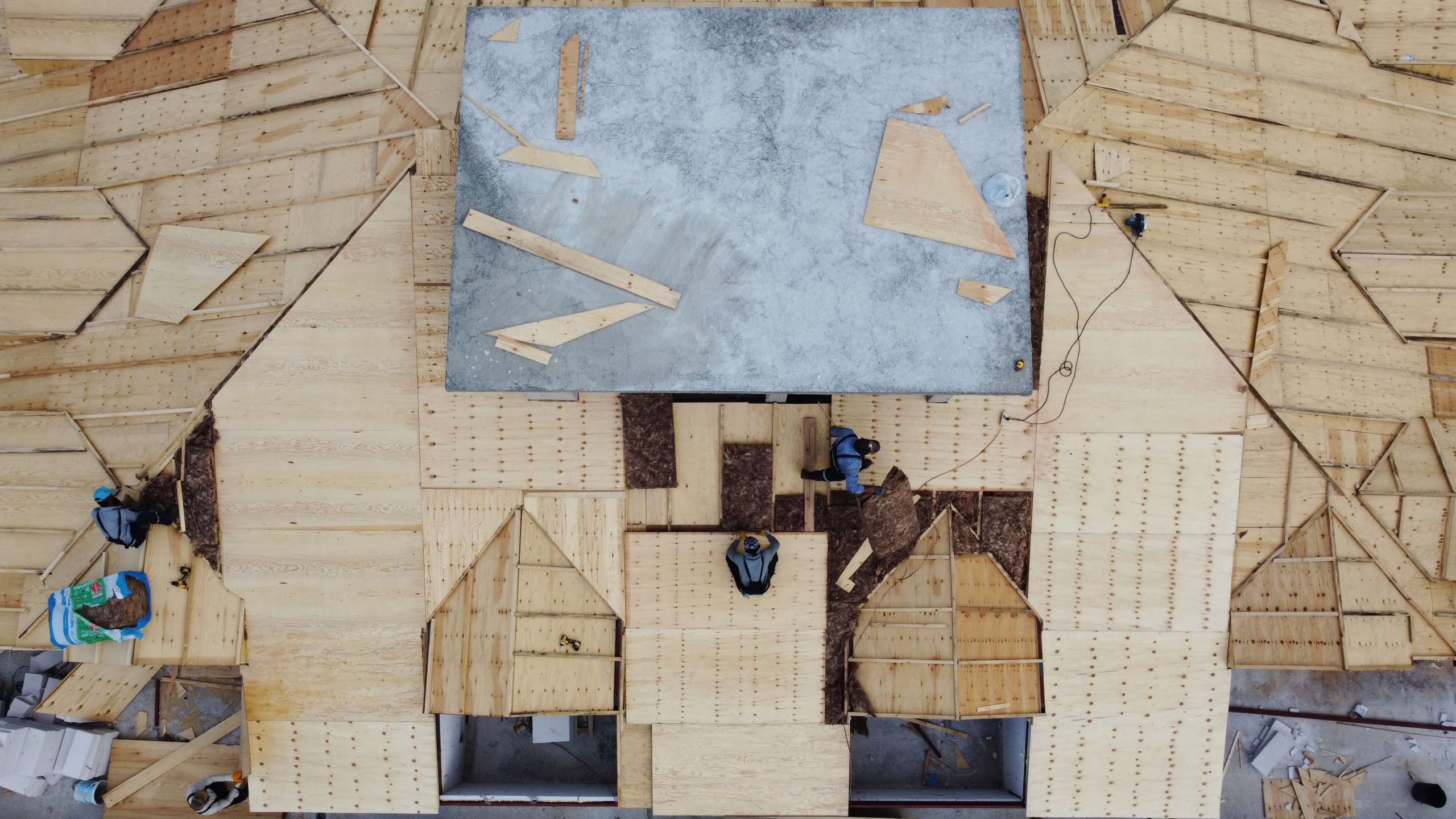

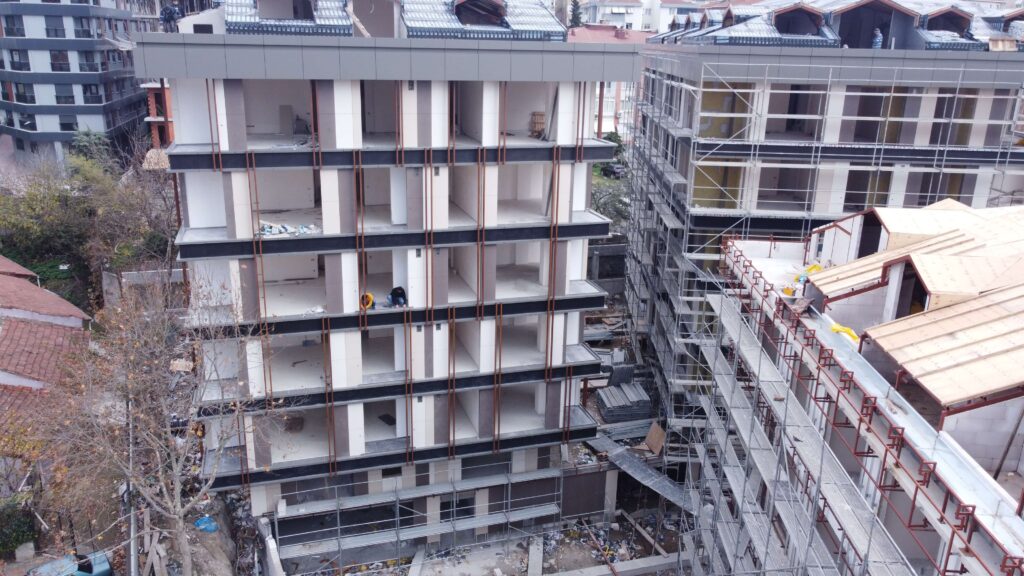

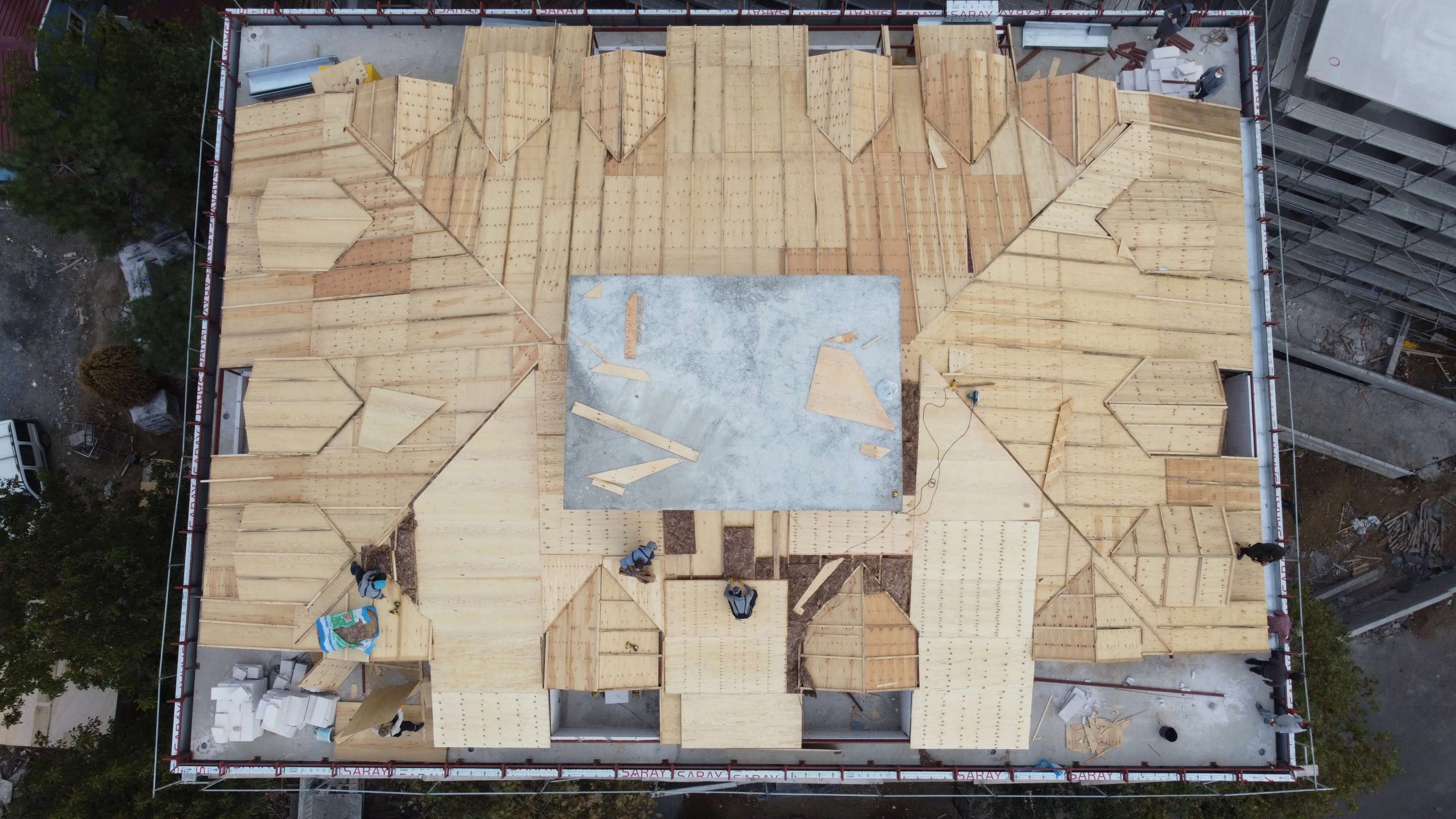

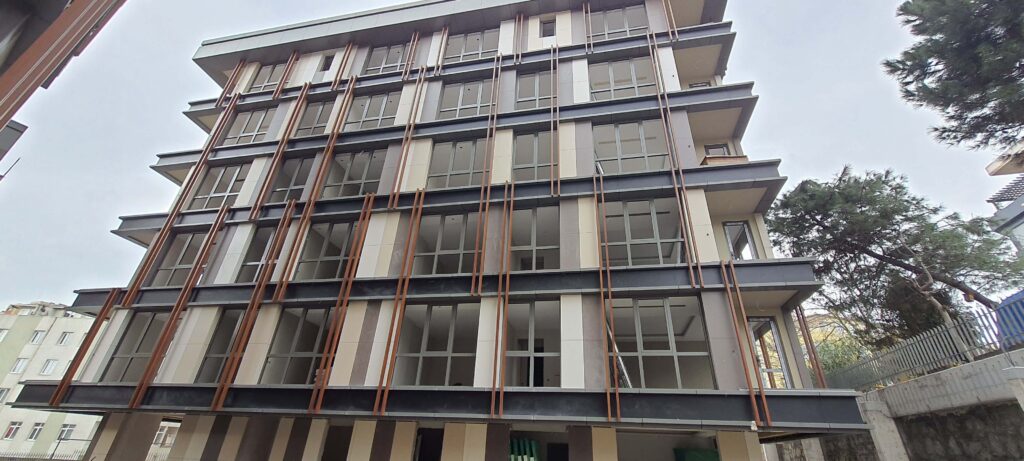

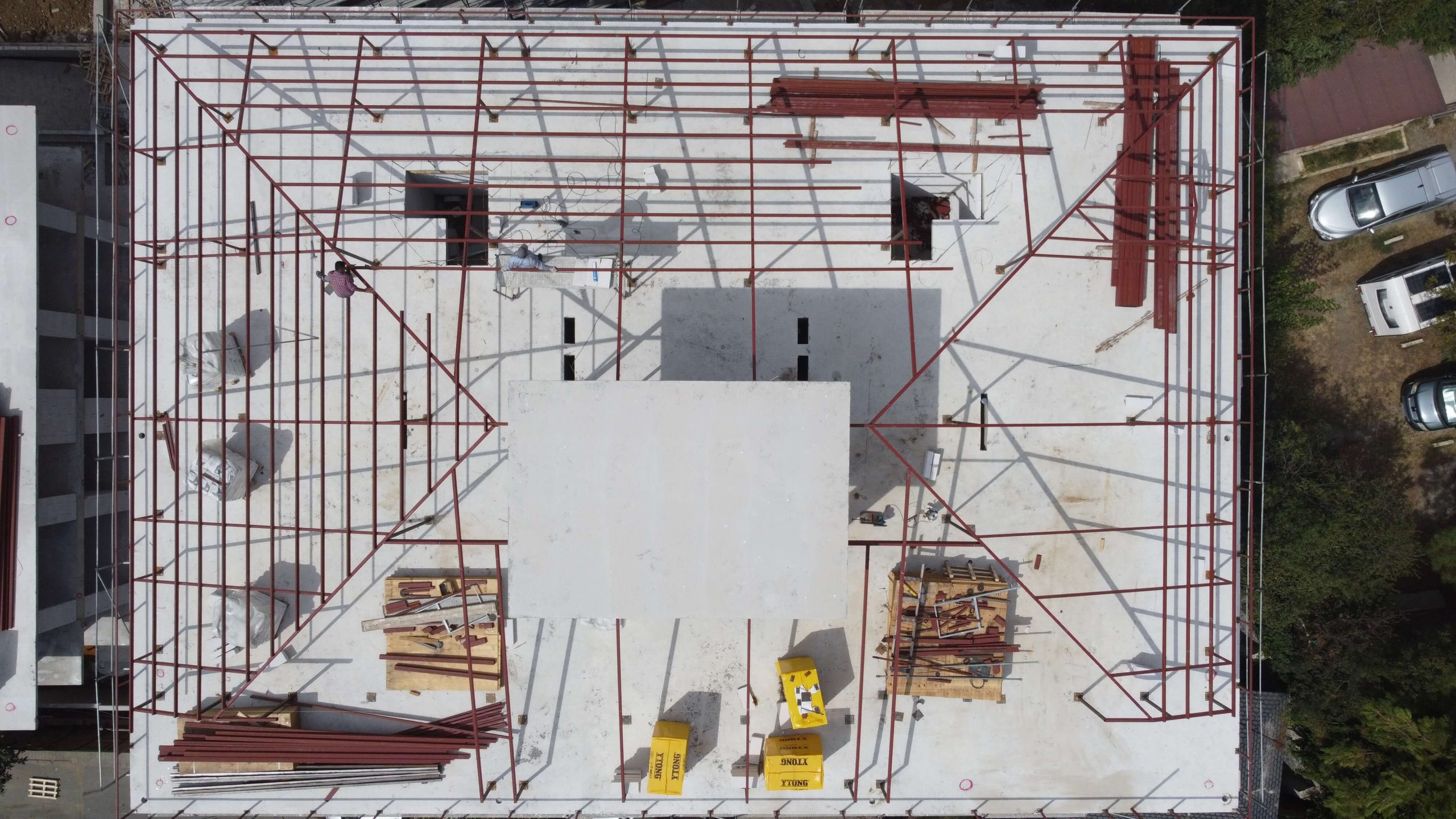

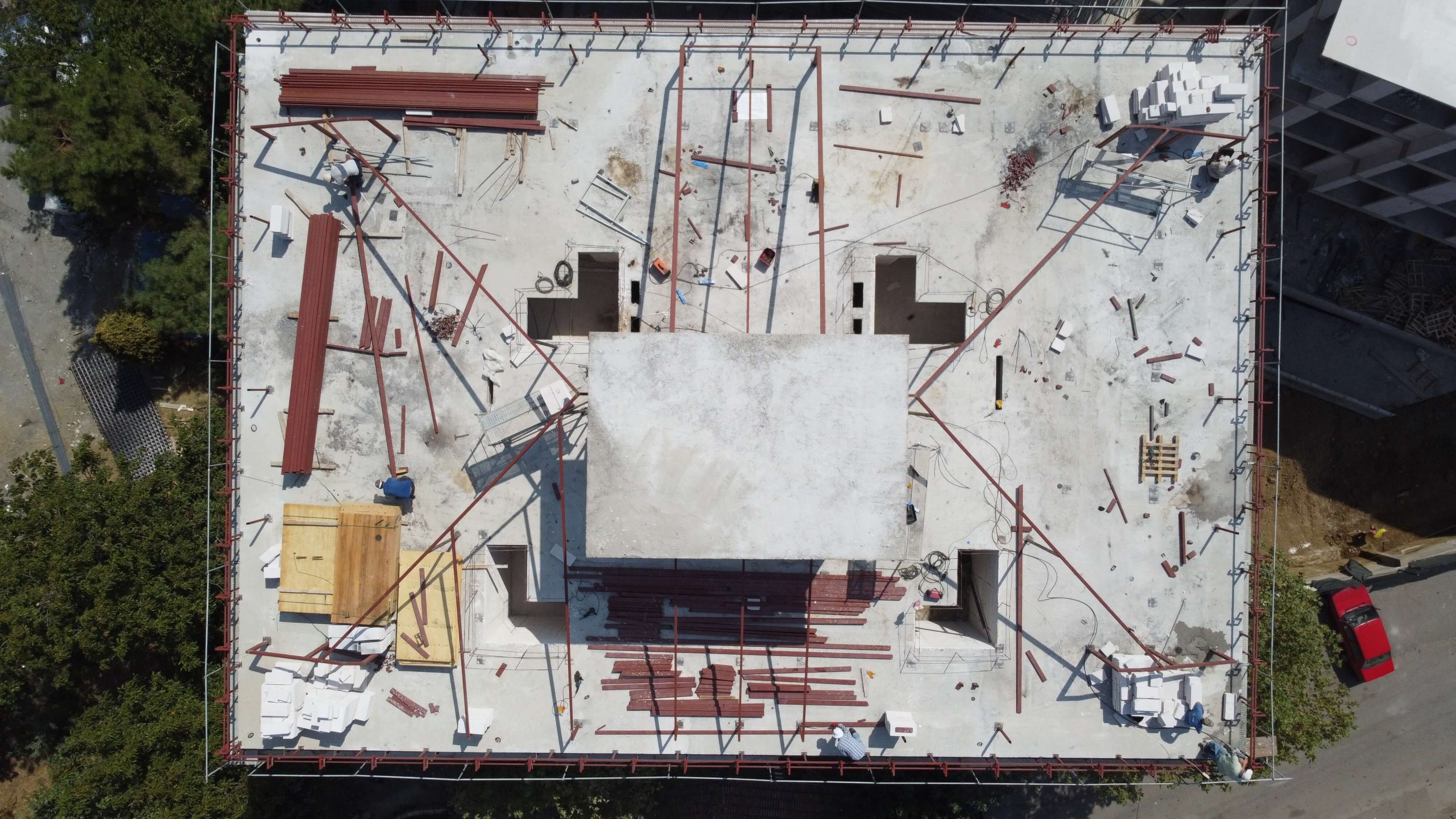

  • A blok 3. kat tavan, perde ve kolonların kalıpları hazırlanıyor.

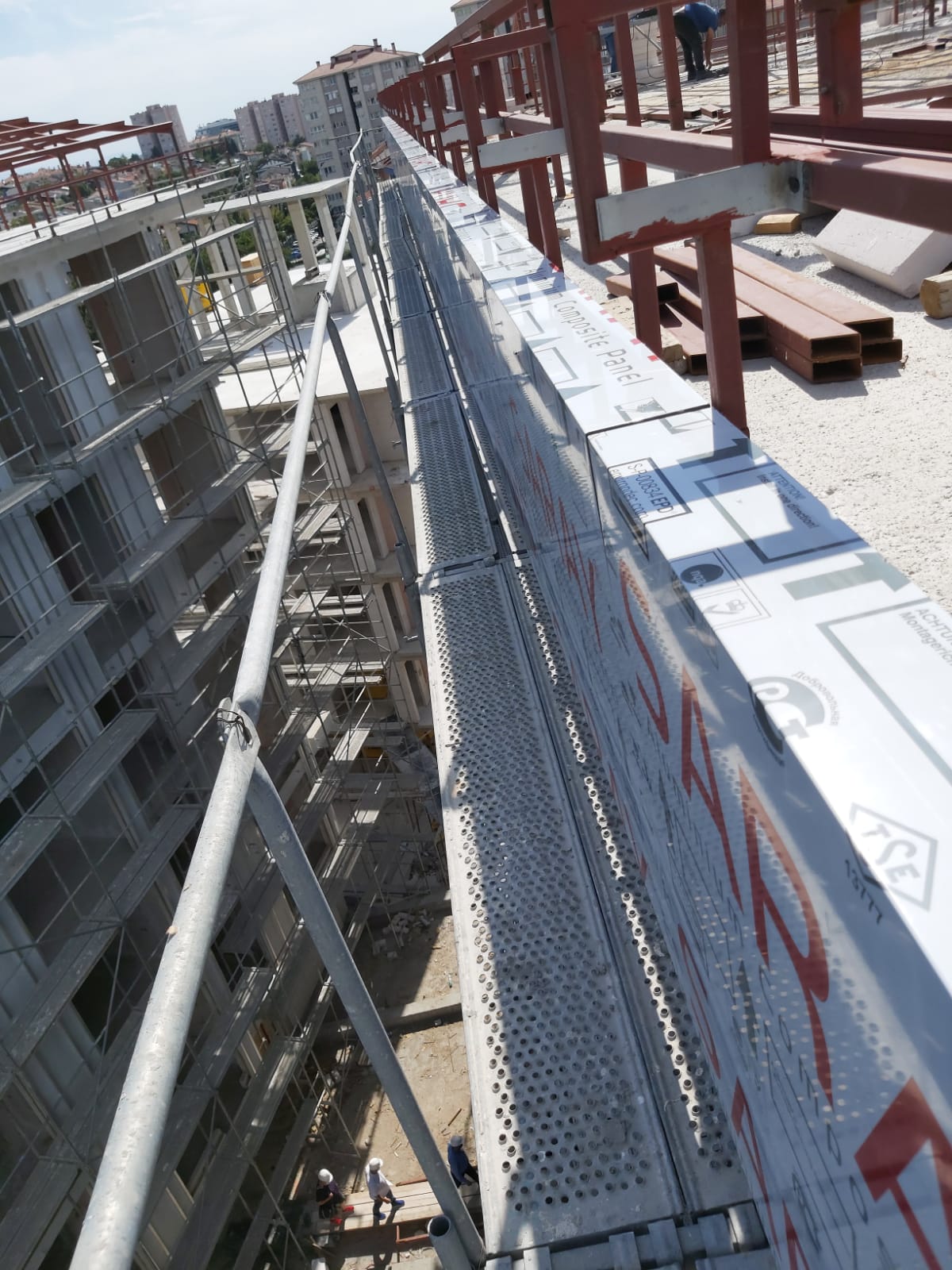

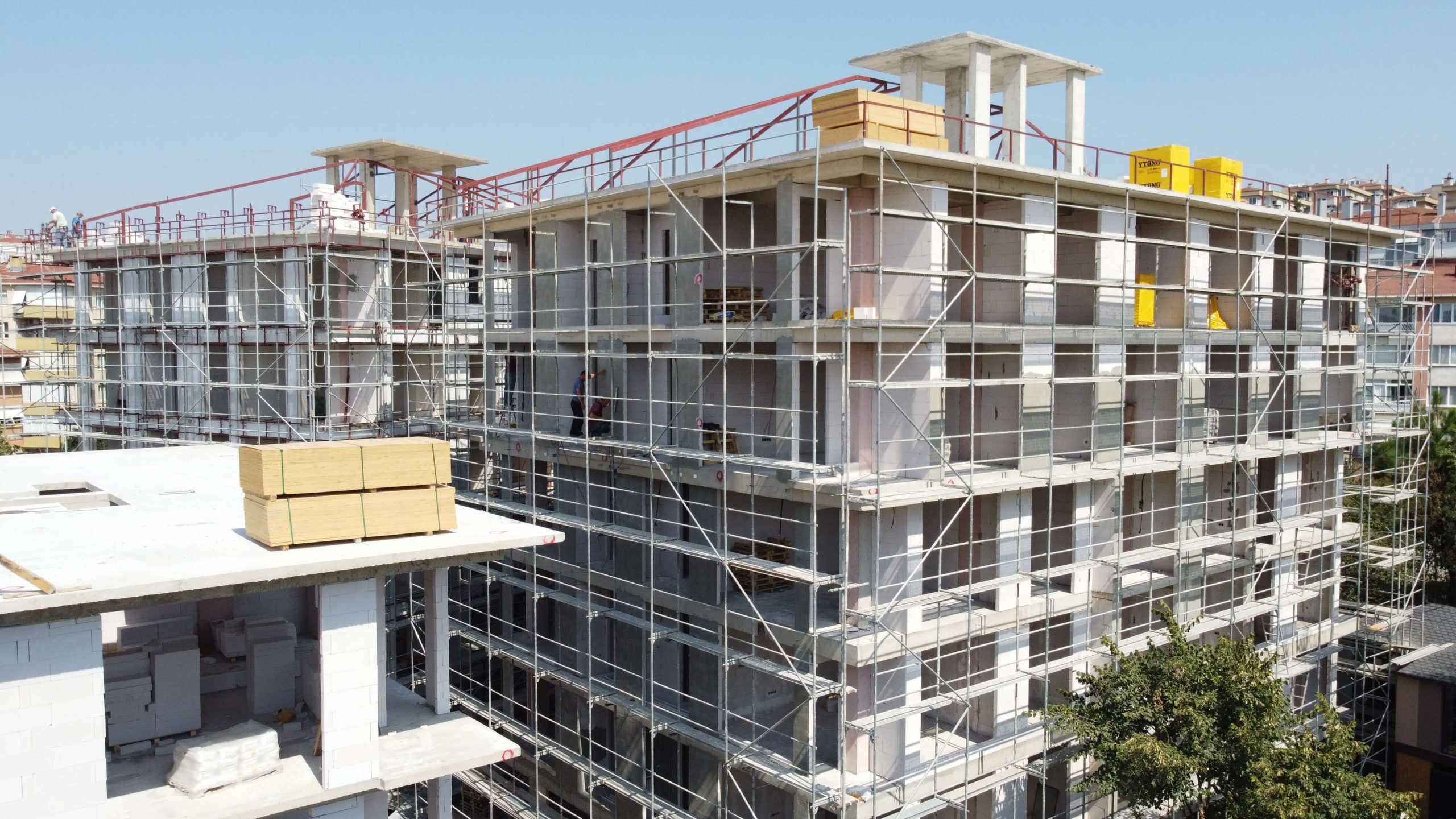

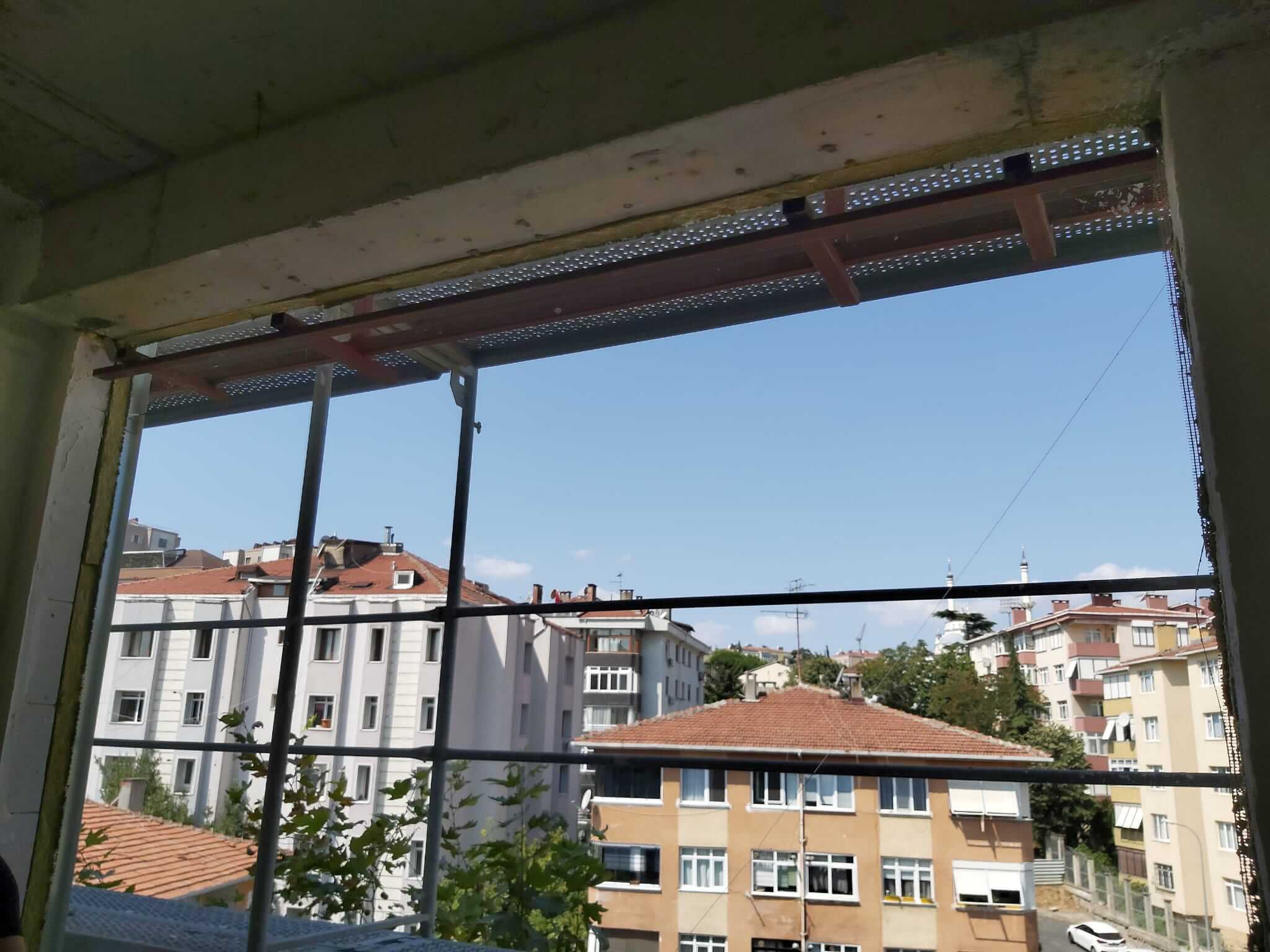

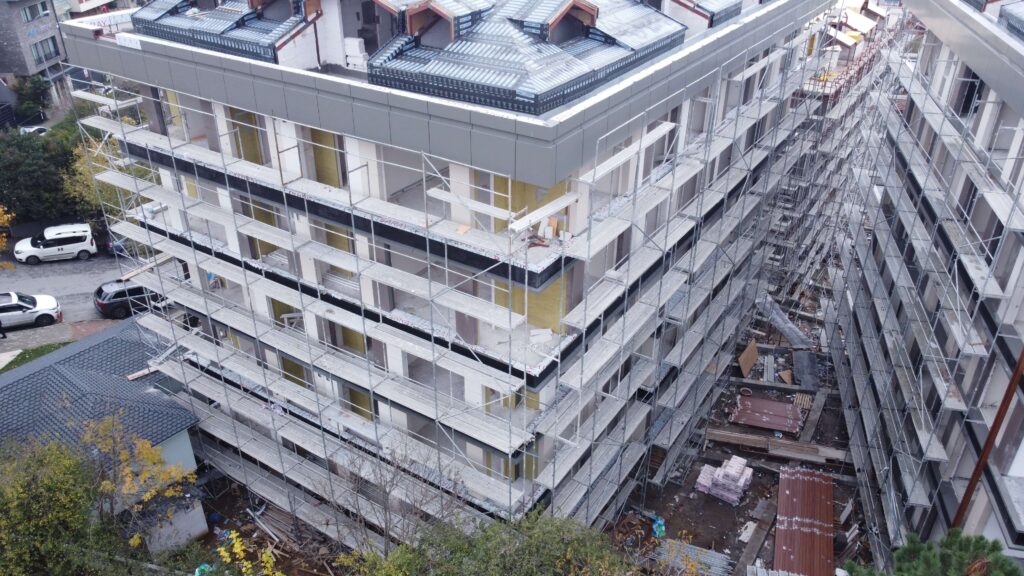

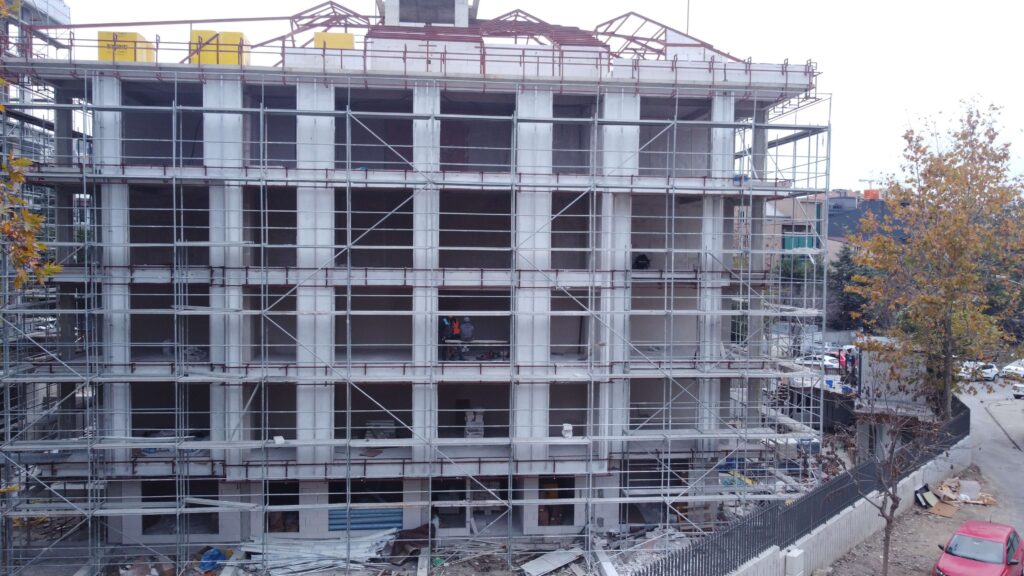

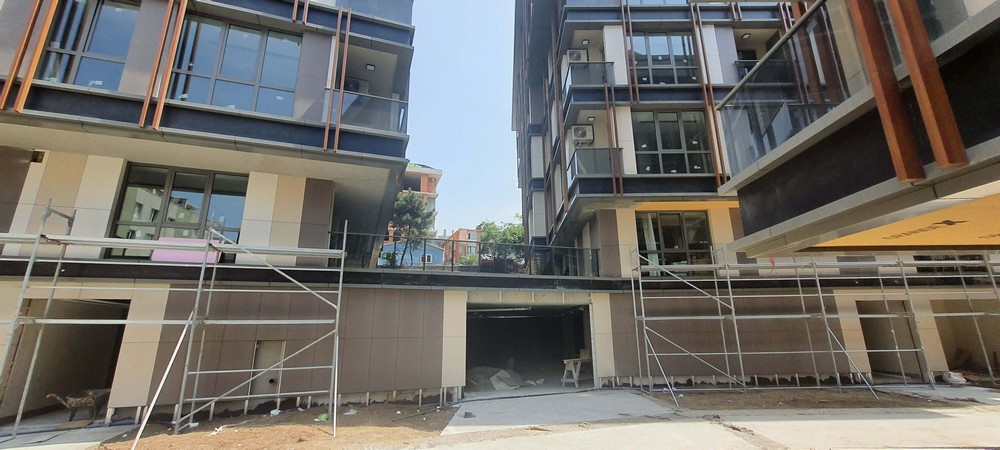

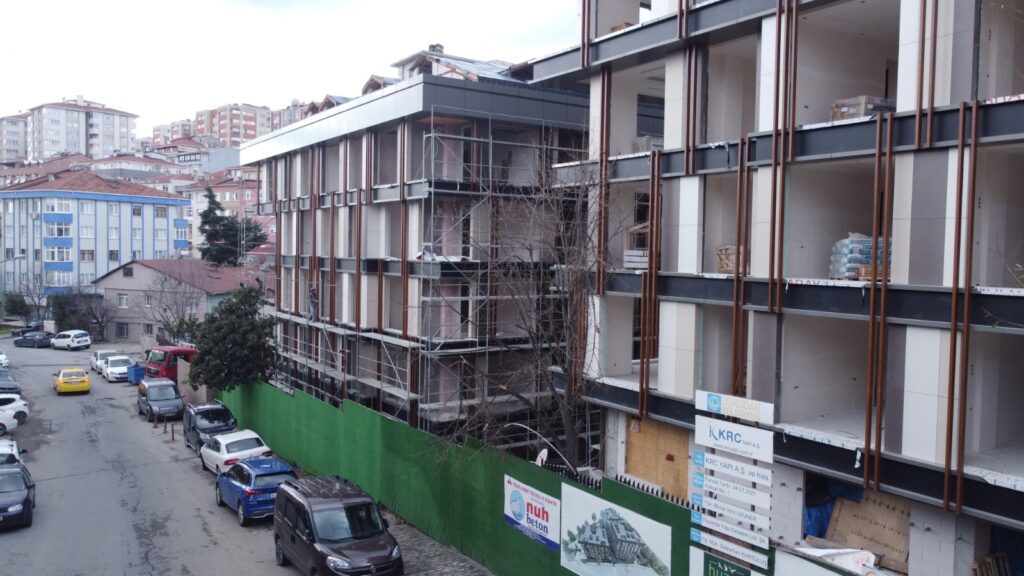

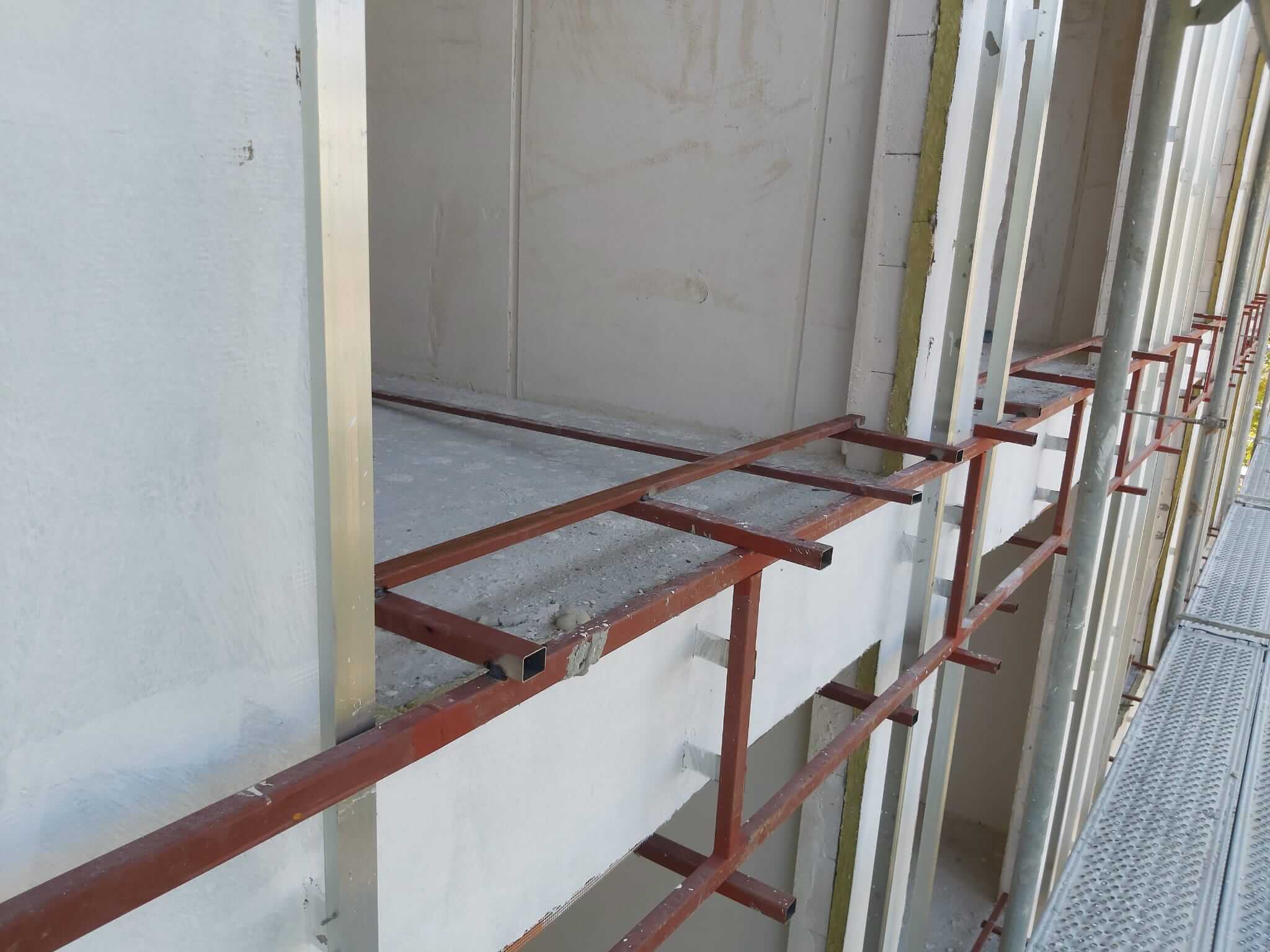

  • B blok dış cephede iskele kurulumu başladı.

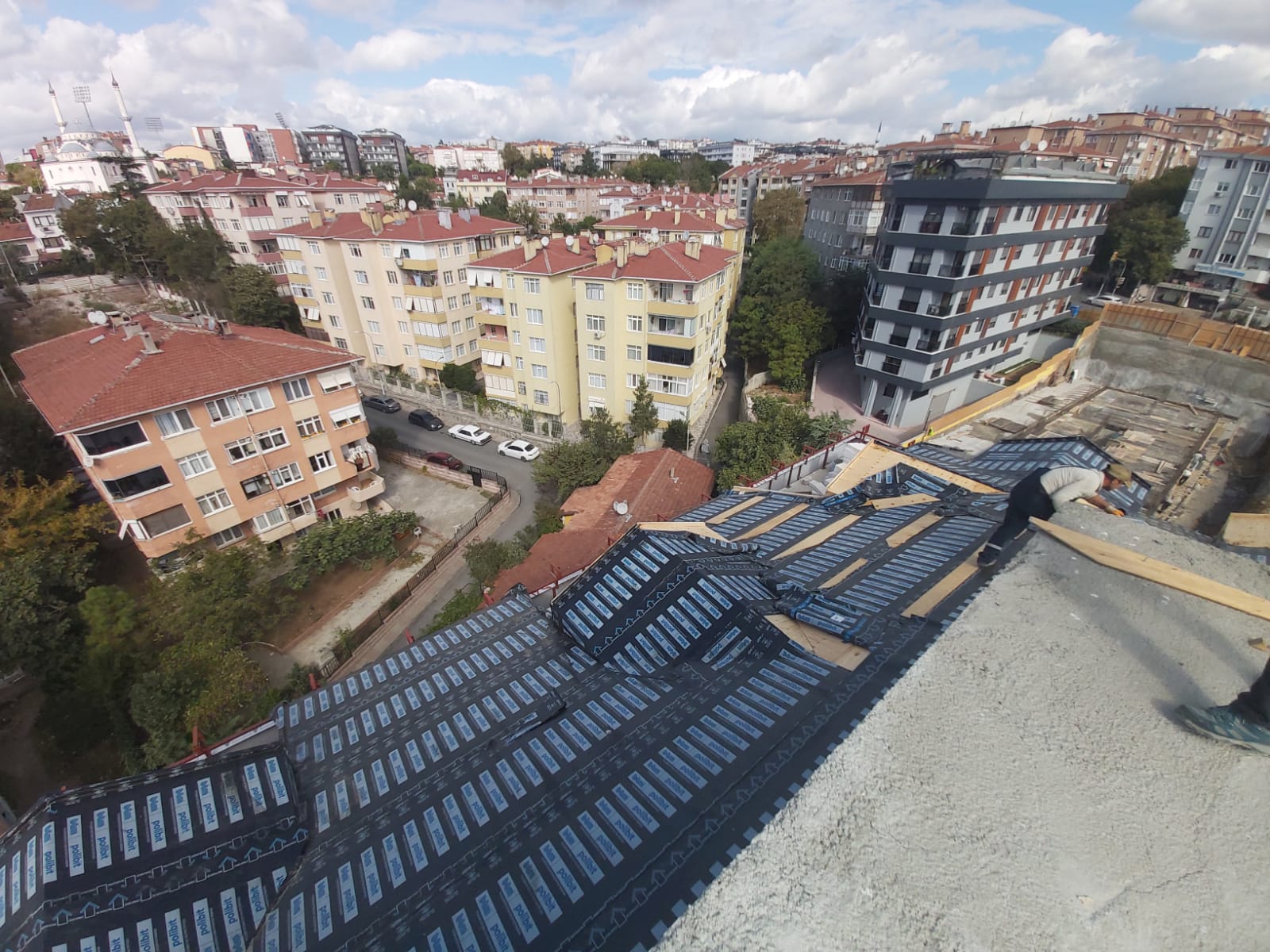

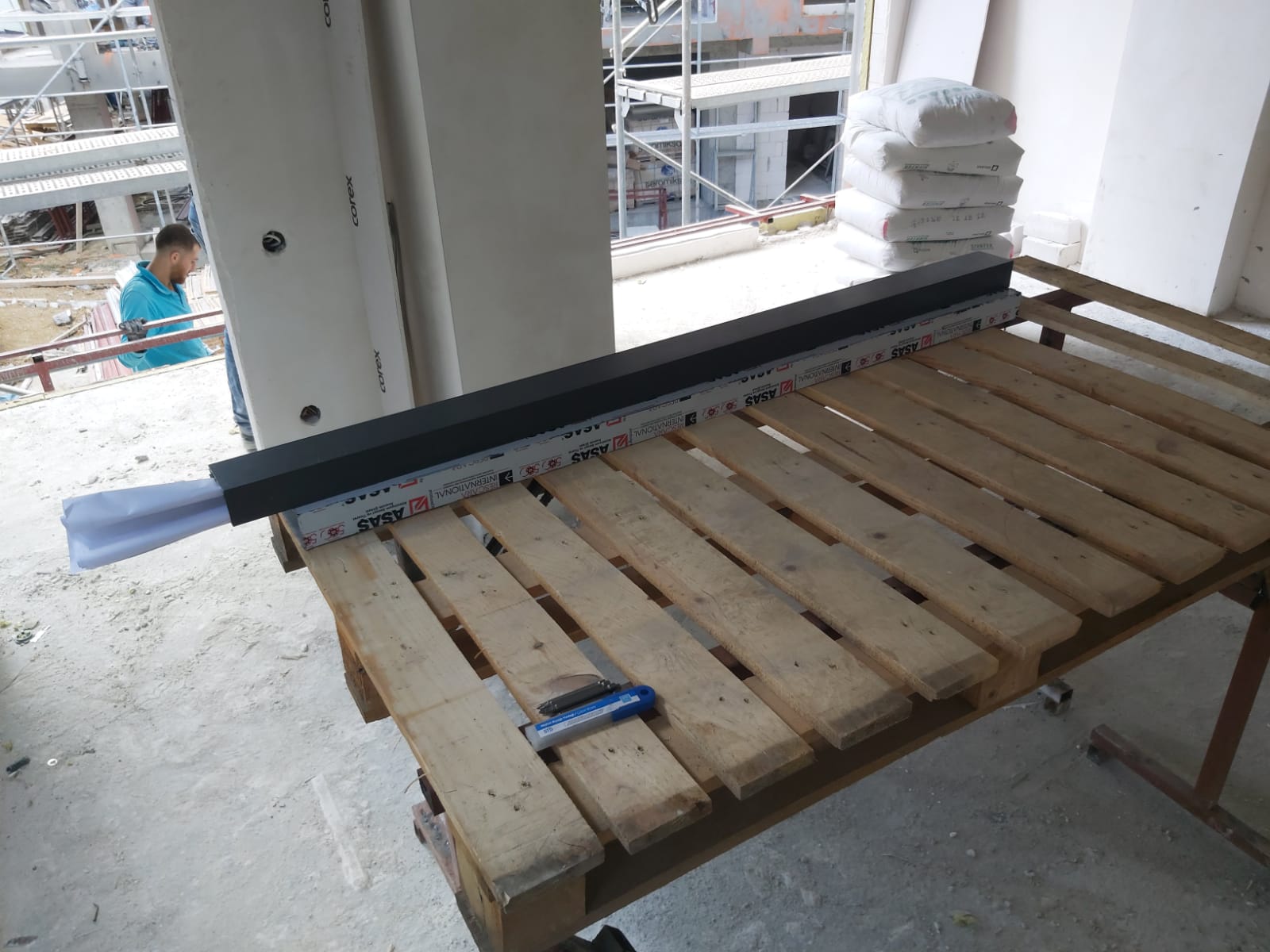

  • C blok dış cephe için kat silmeleri montaja hazır hale getirildi.

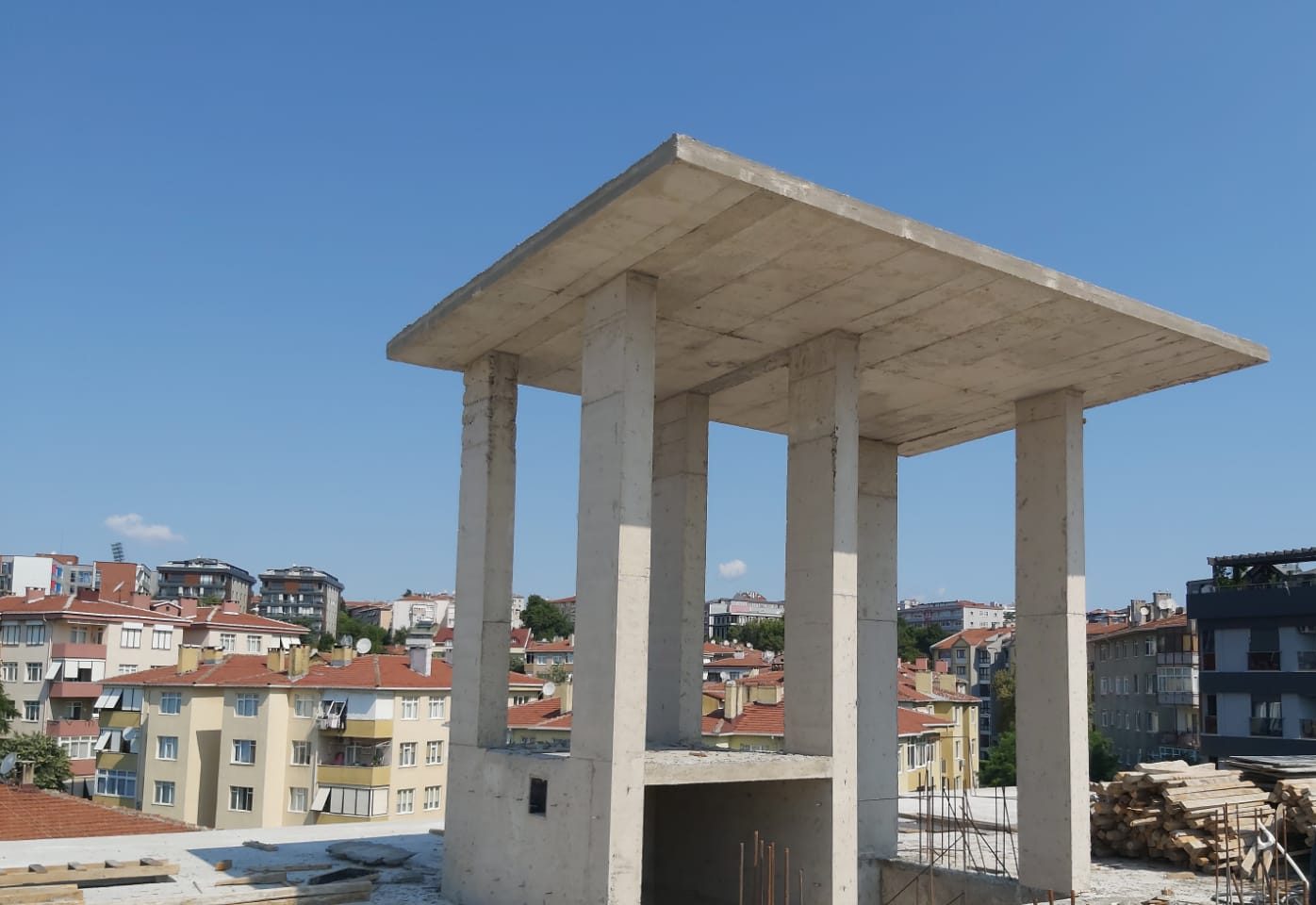

  • C blok asansör kulesi betonu döküldü.

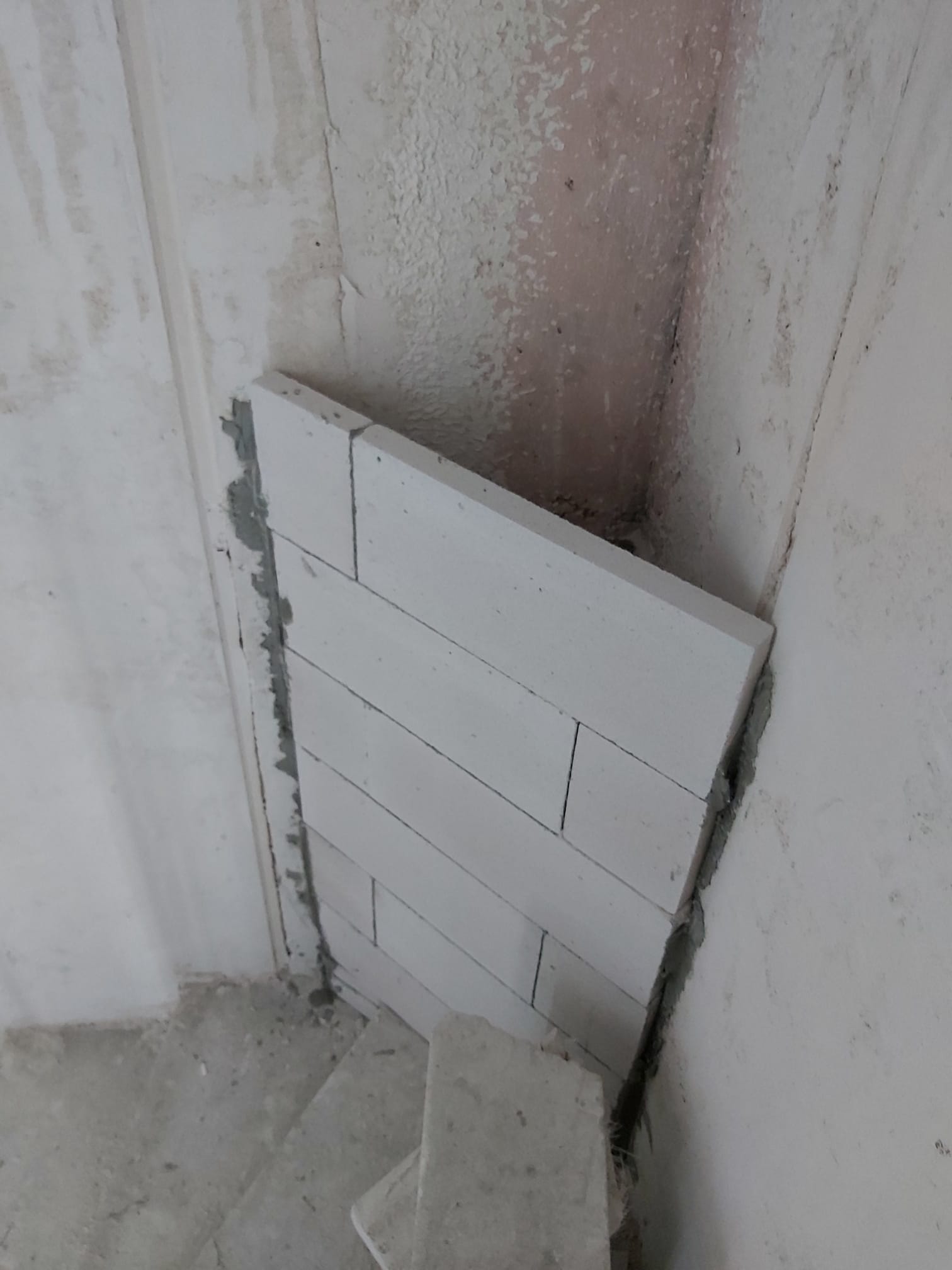

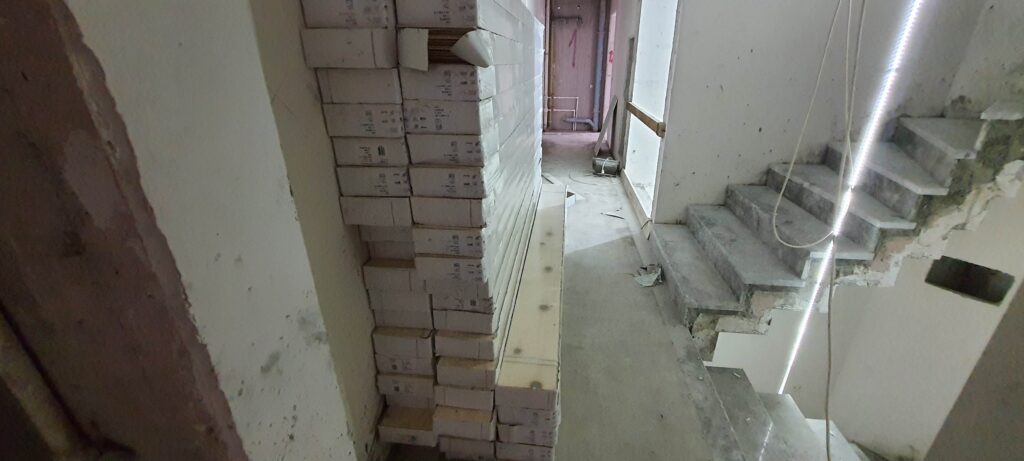

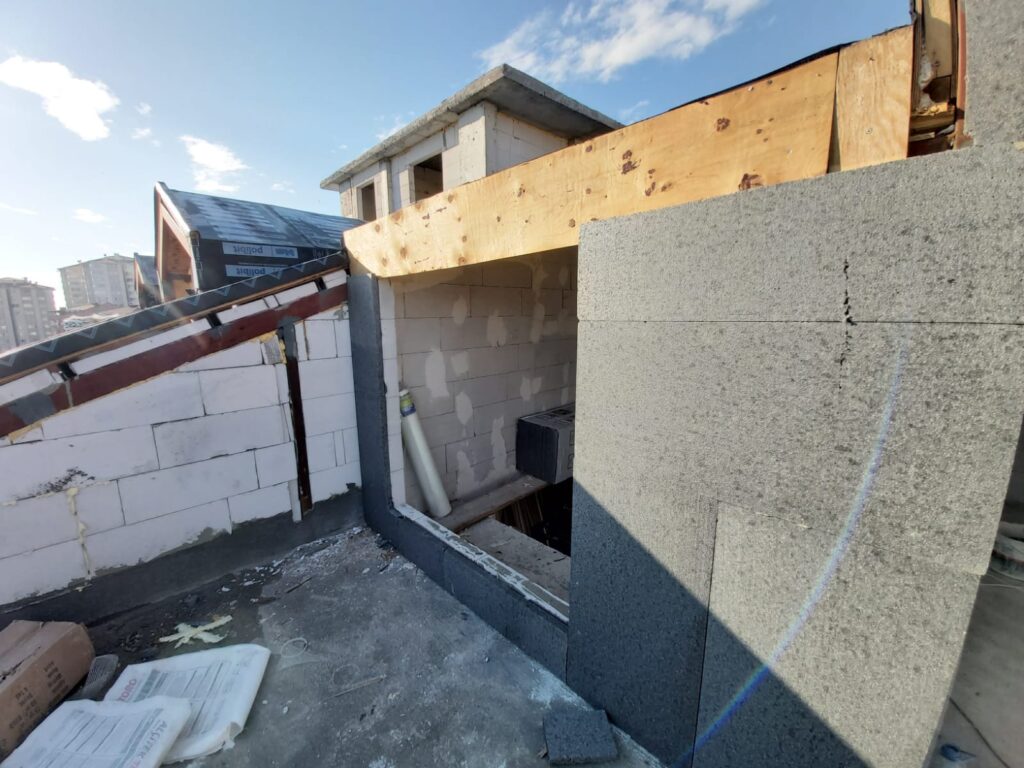

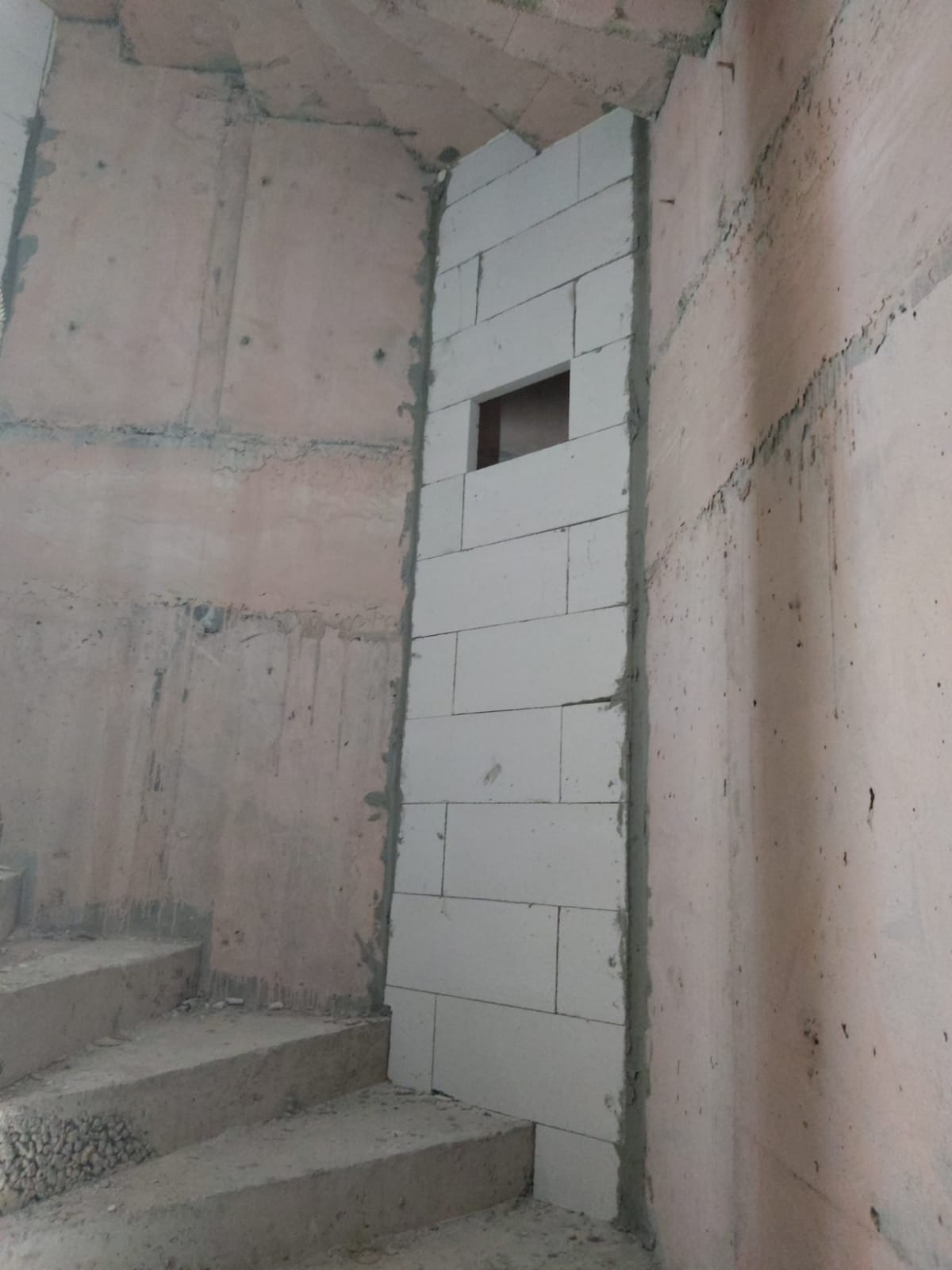

  • C blok ytong duvar örme işlemlerimde son kata gelindi.

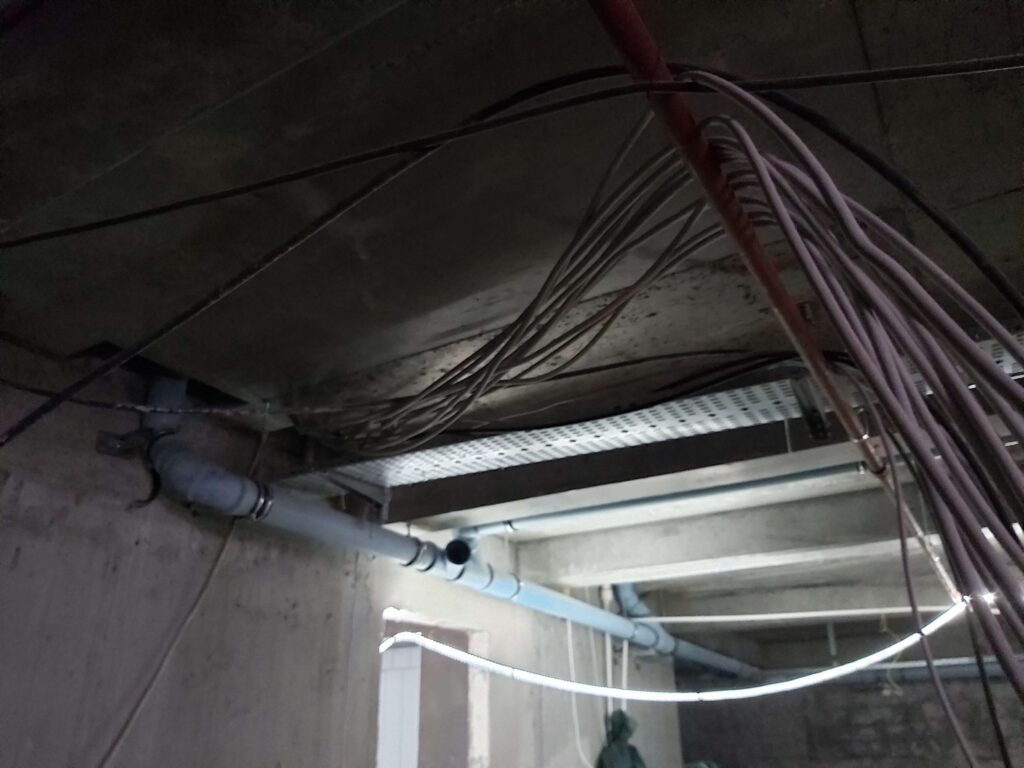

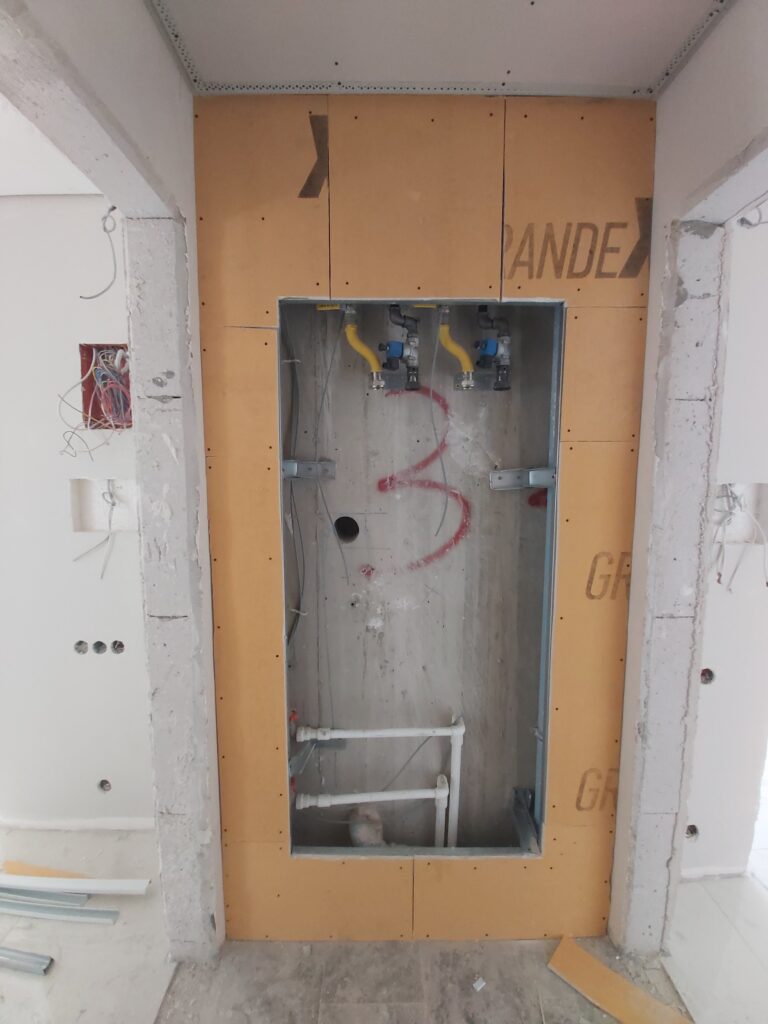

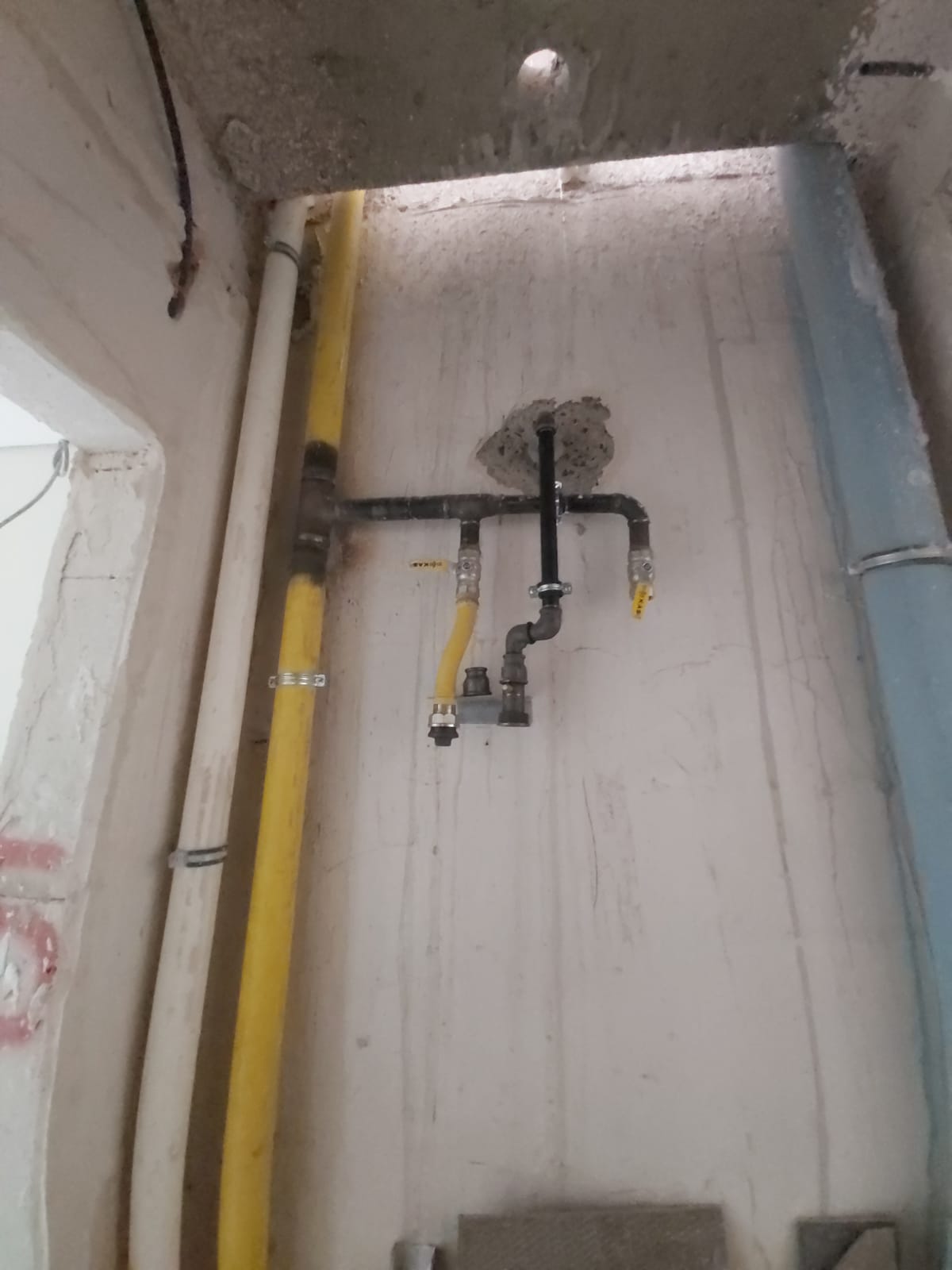

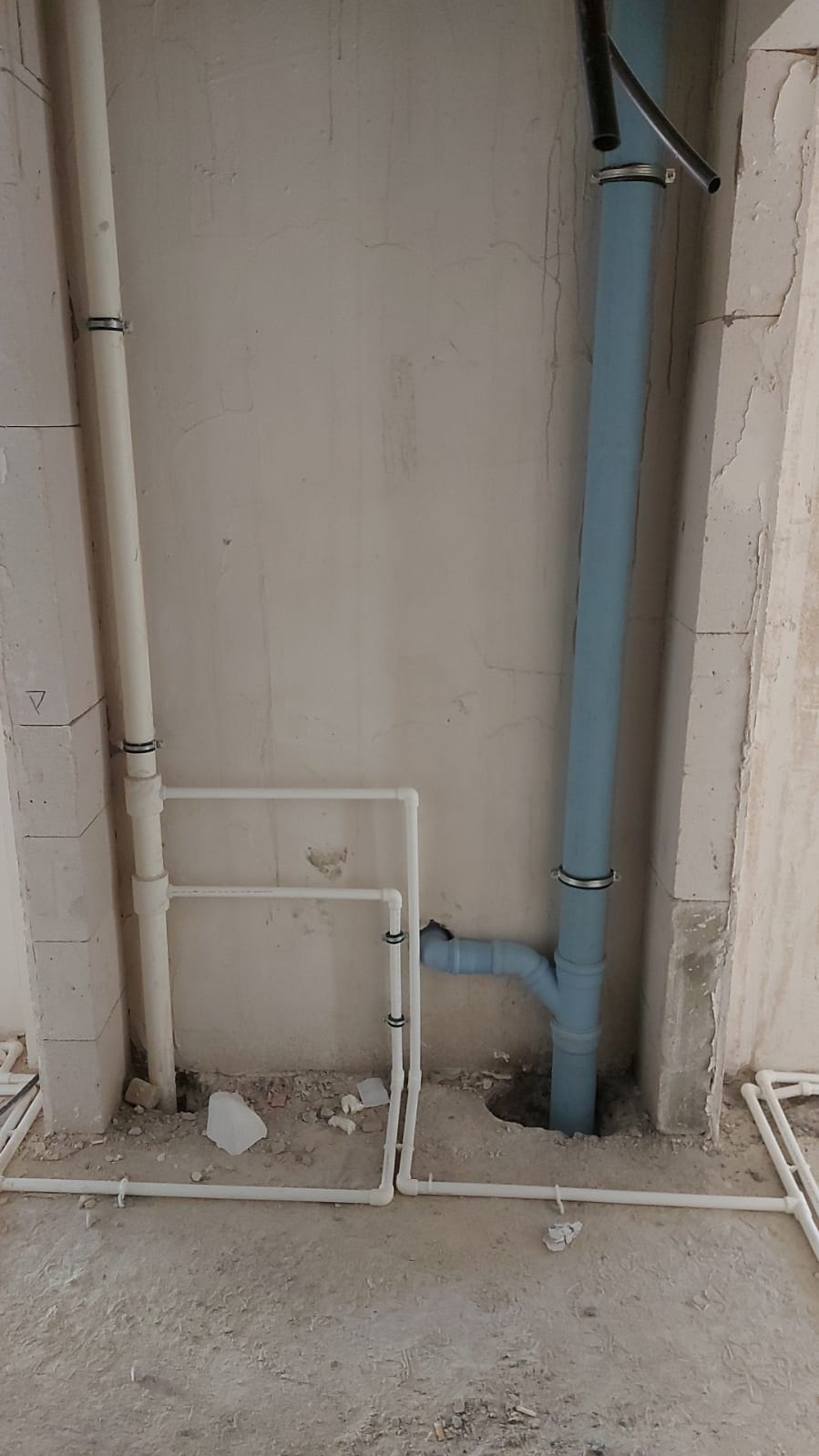

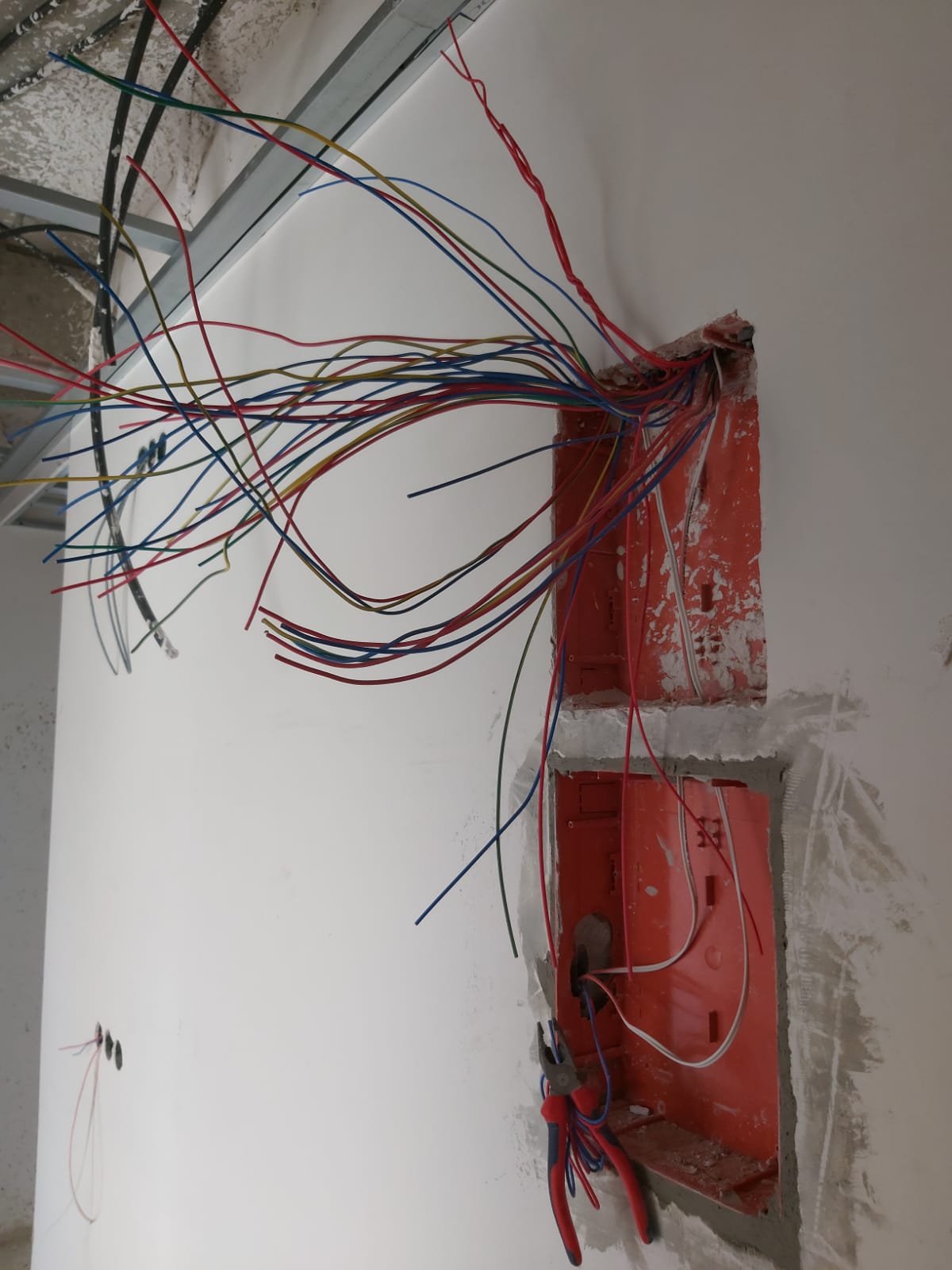

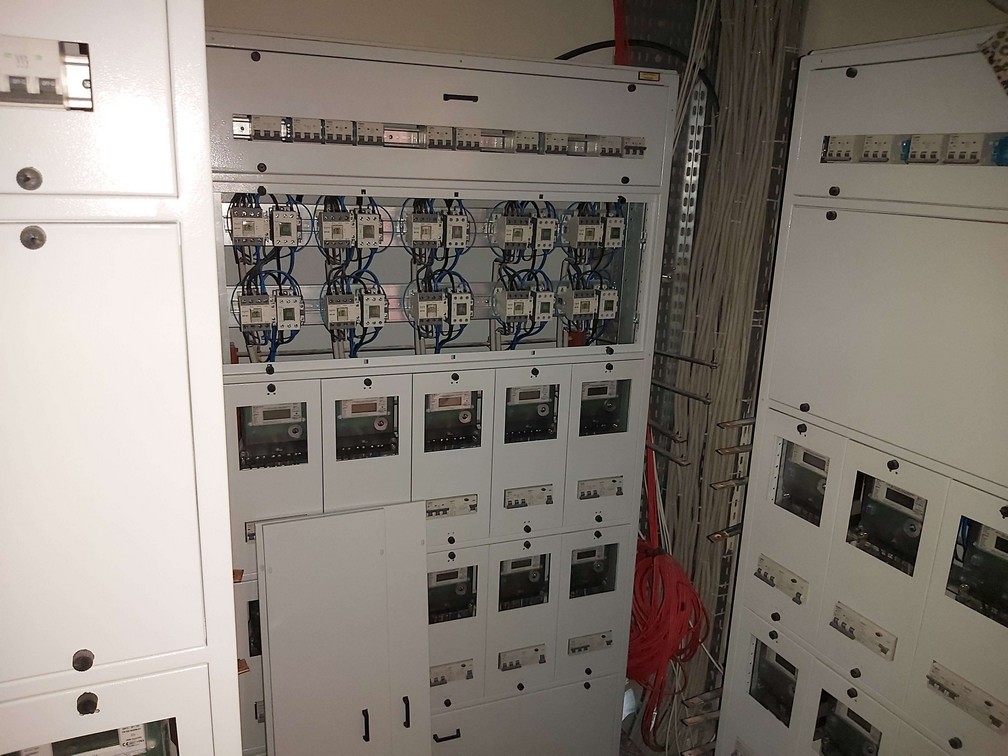

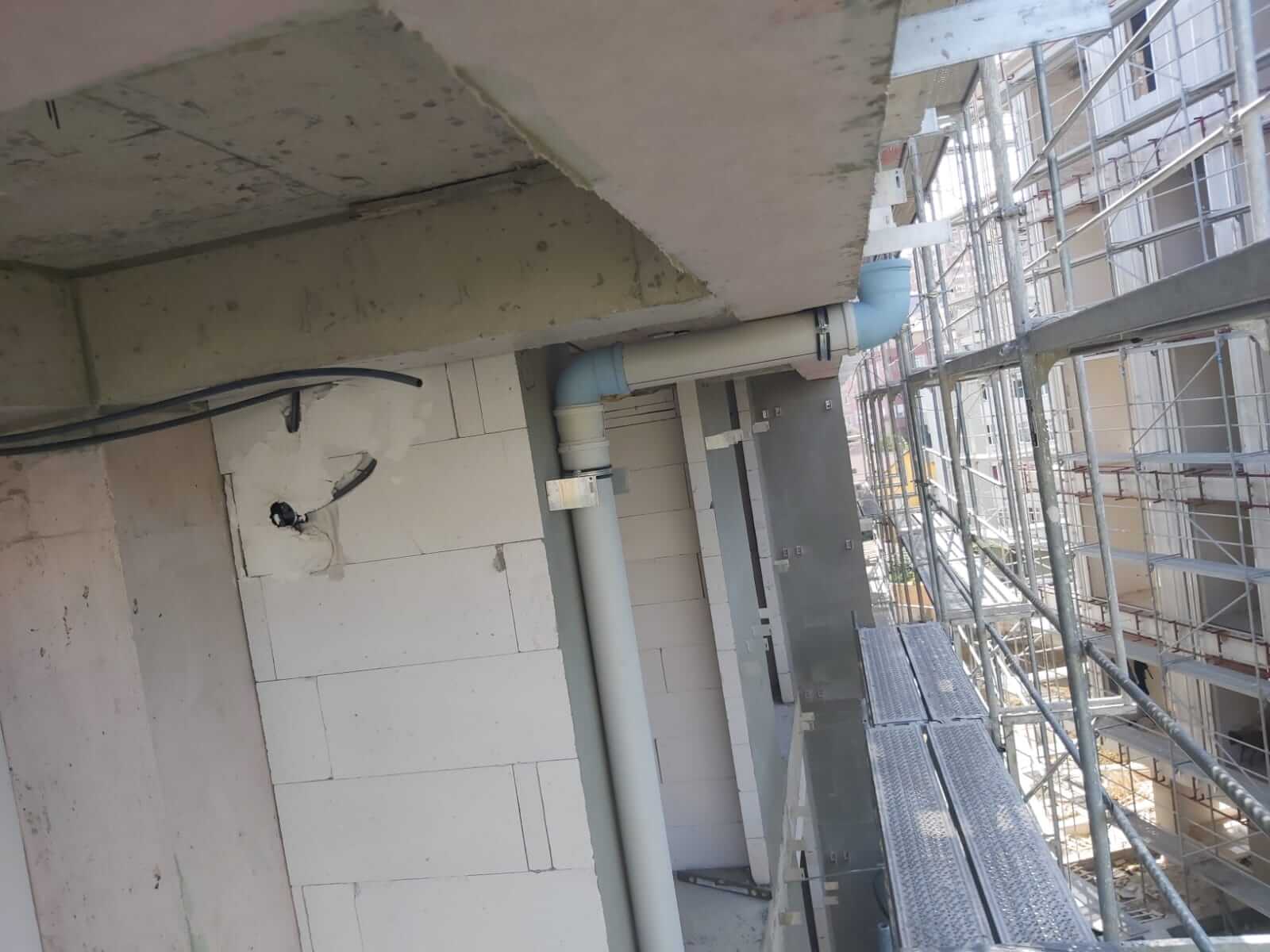

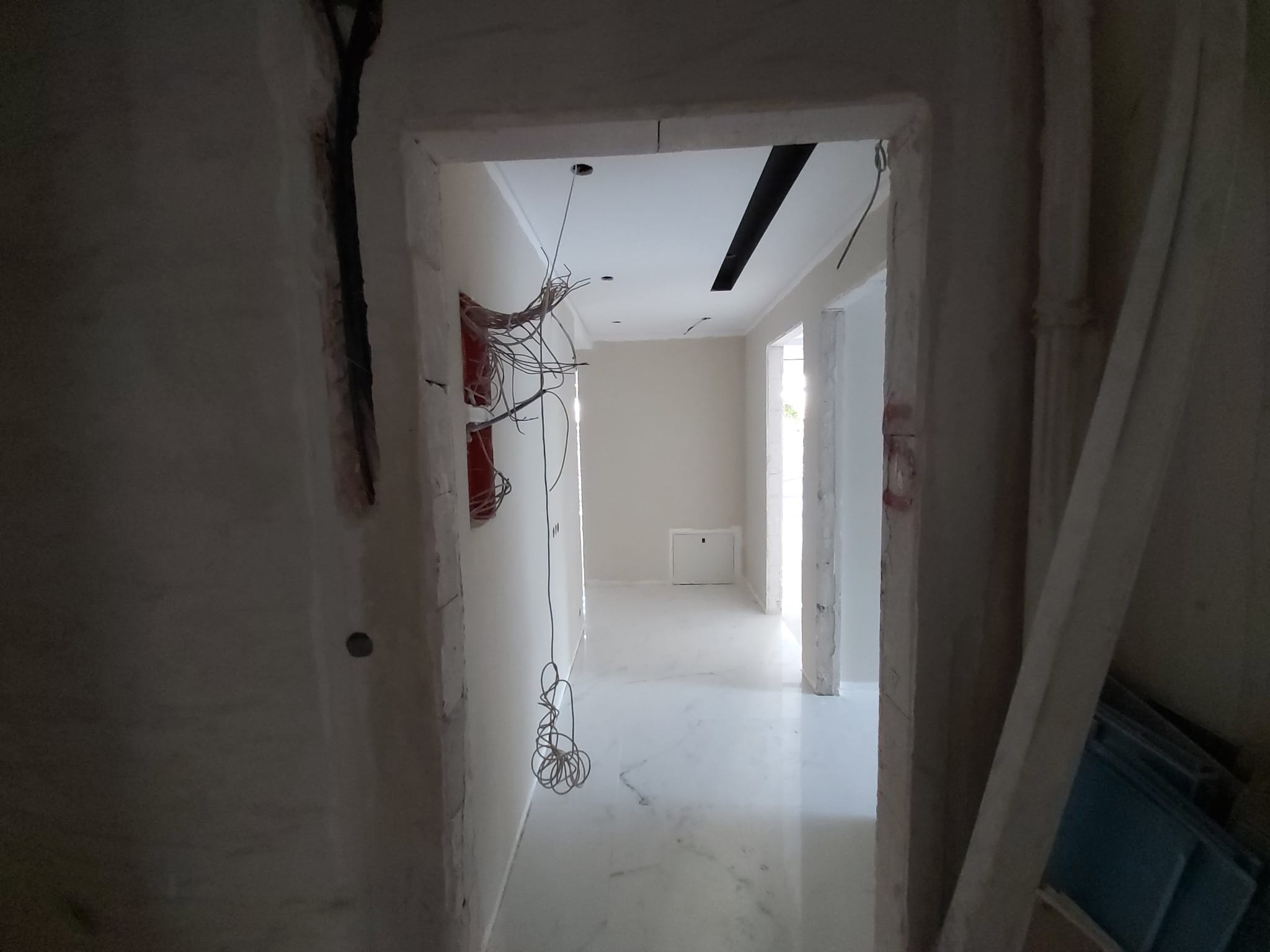

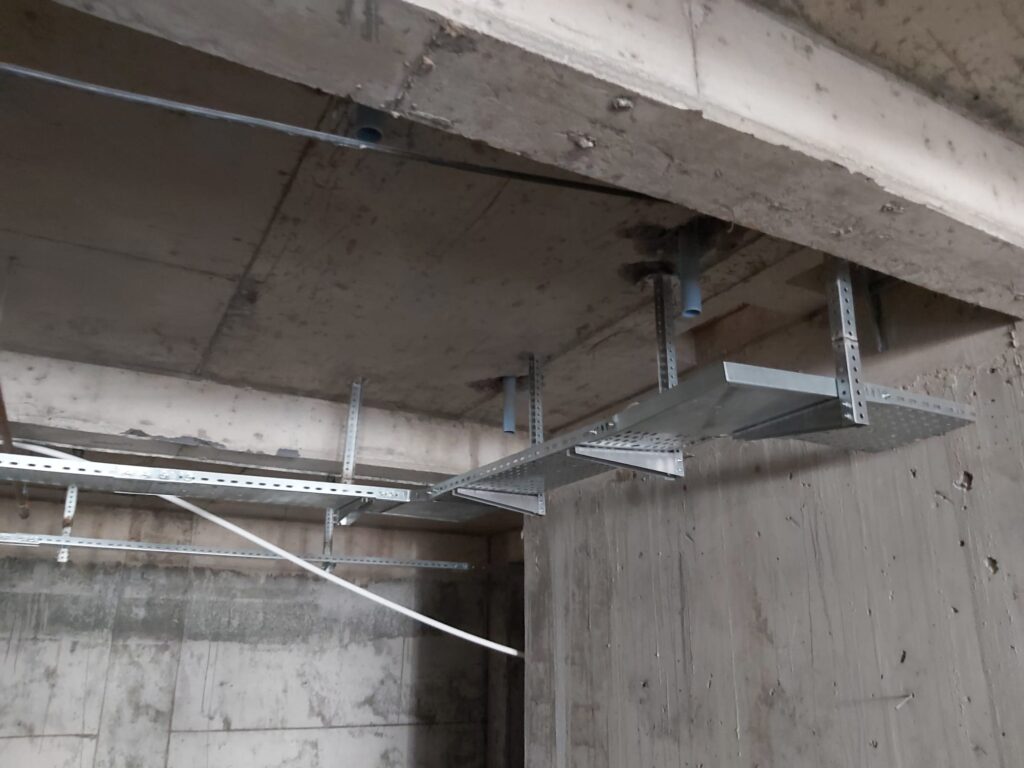

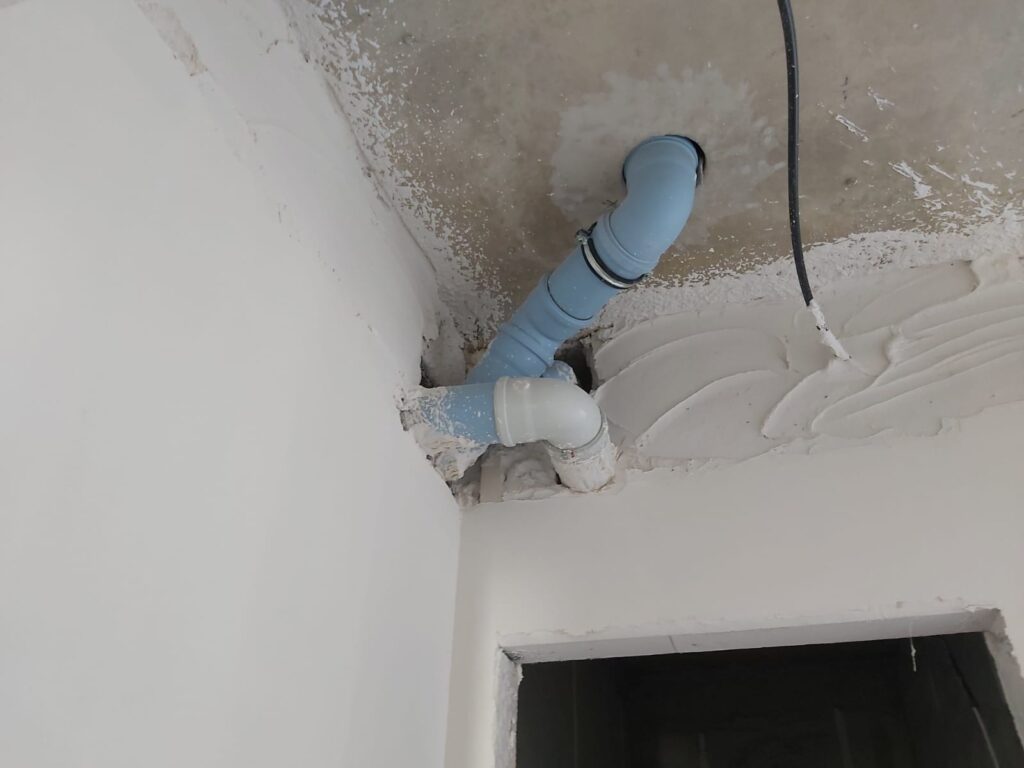

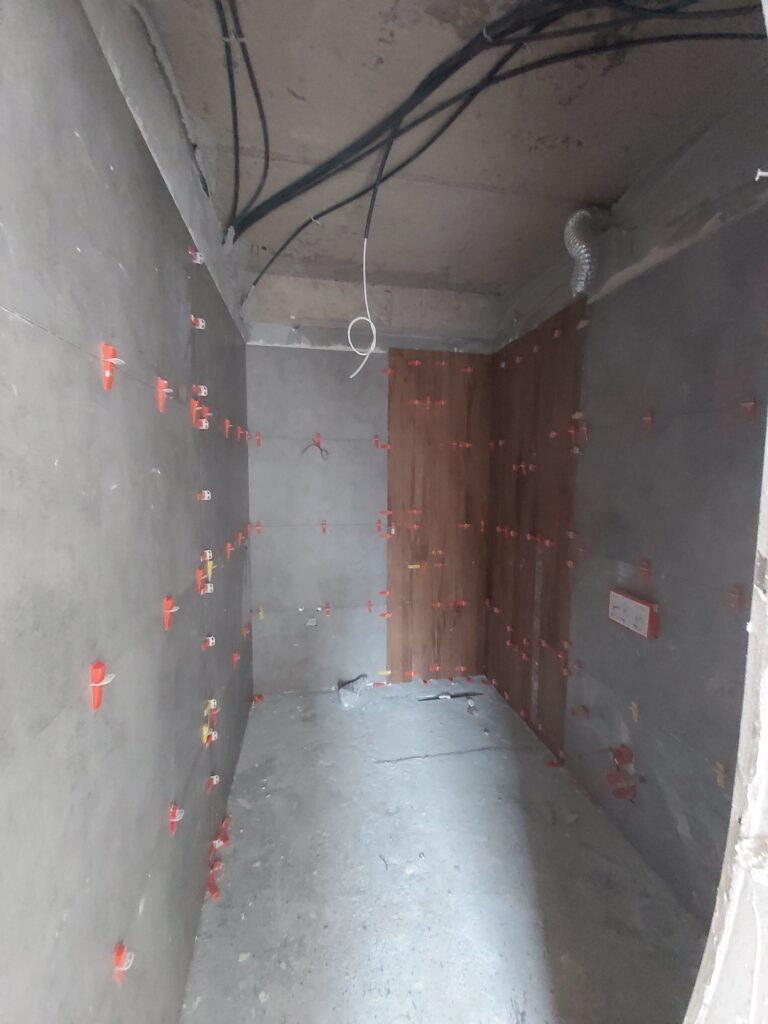

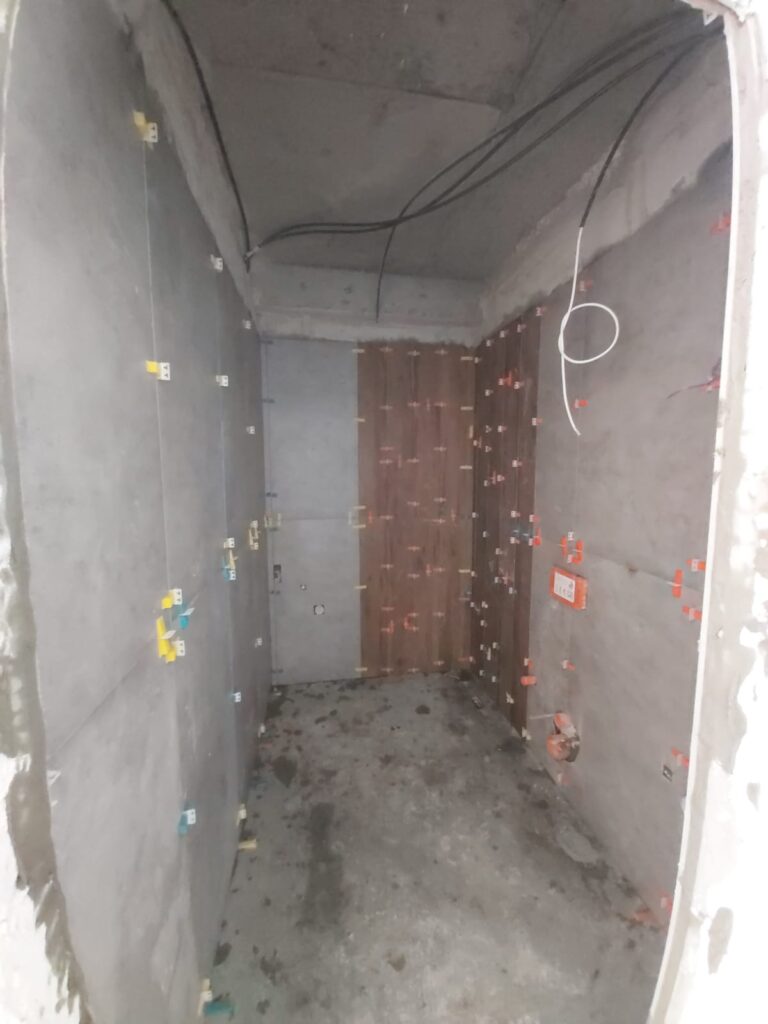

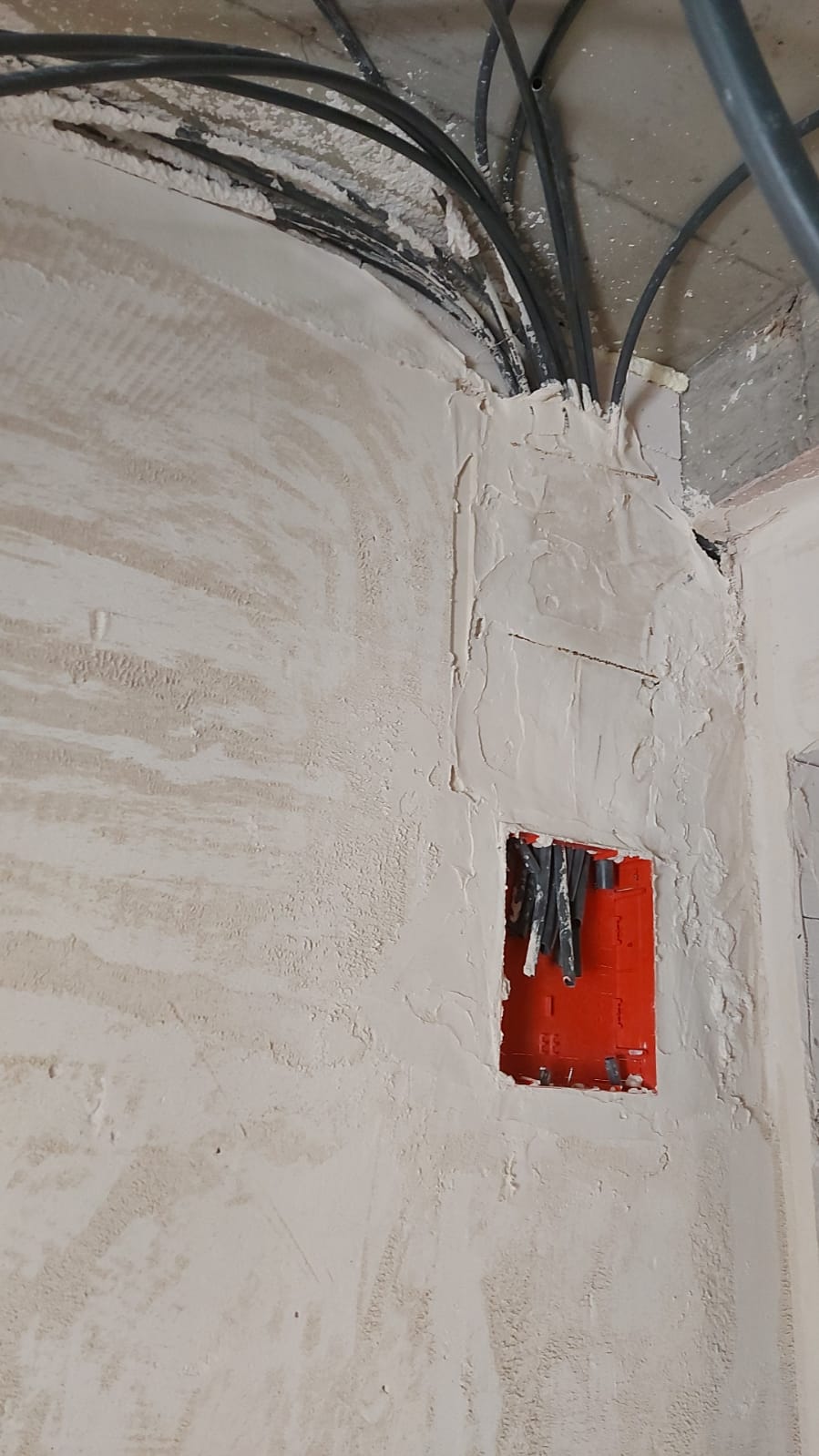

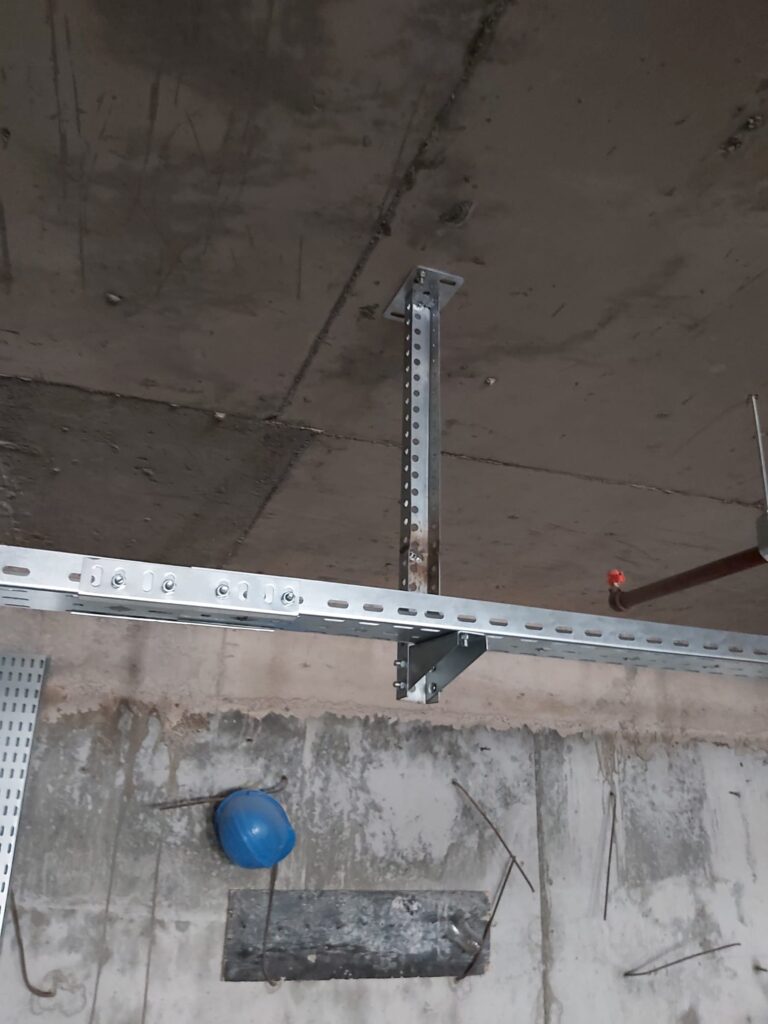

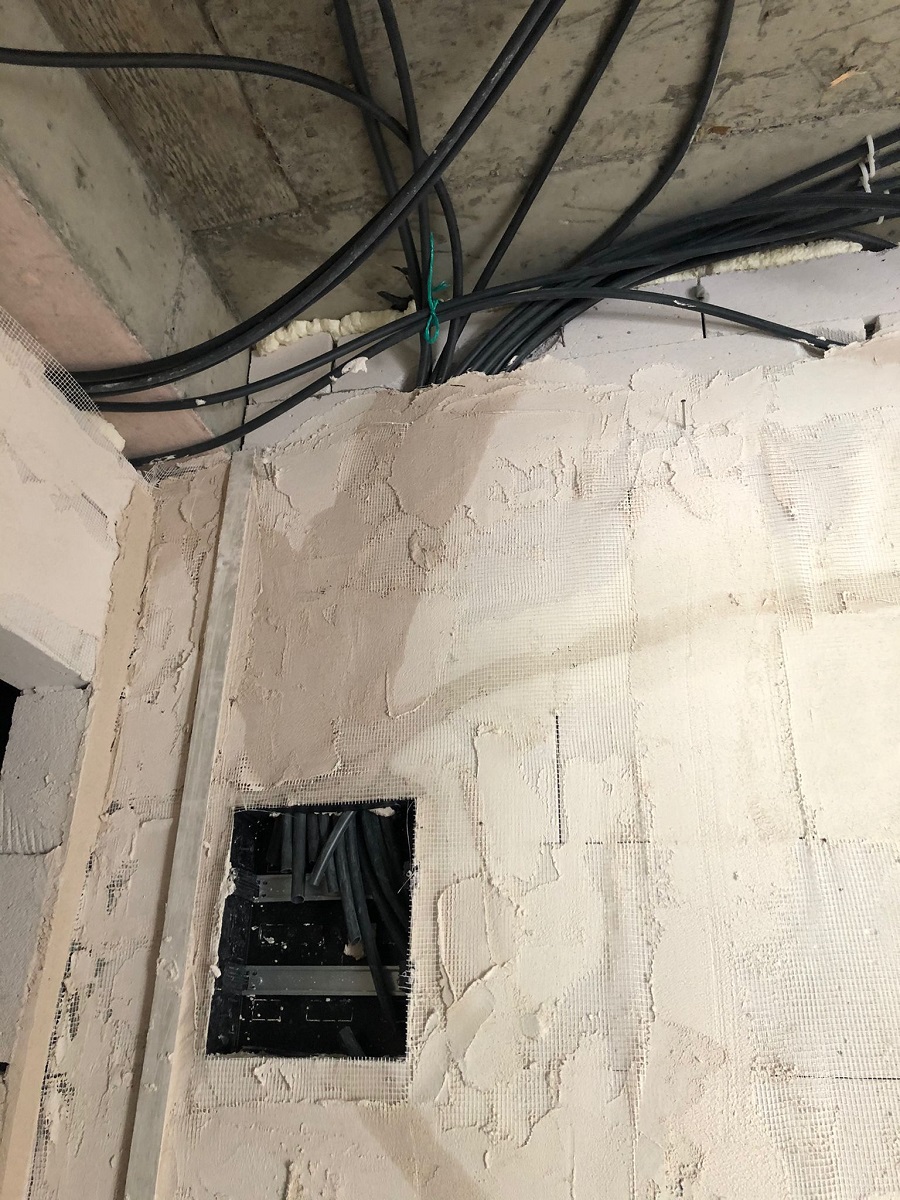

  • C blok dairelerin elektrik tesisatı için borulamaya devam ediliyor, ytonga kanal açılıyor.

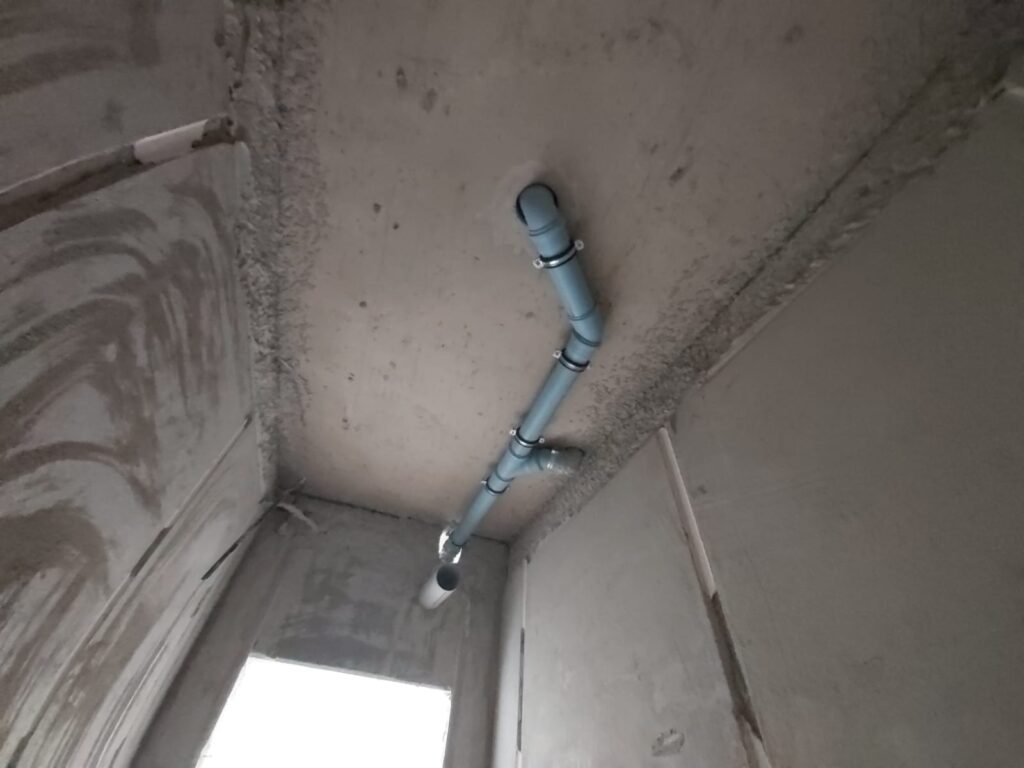

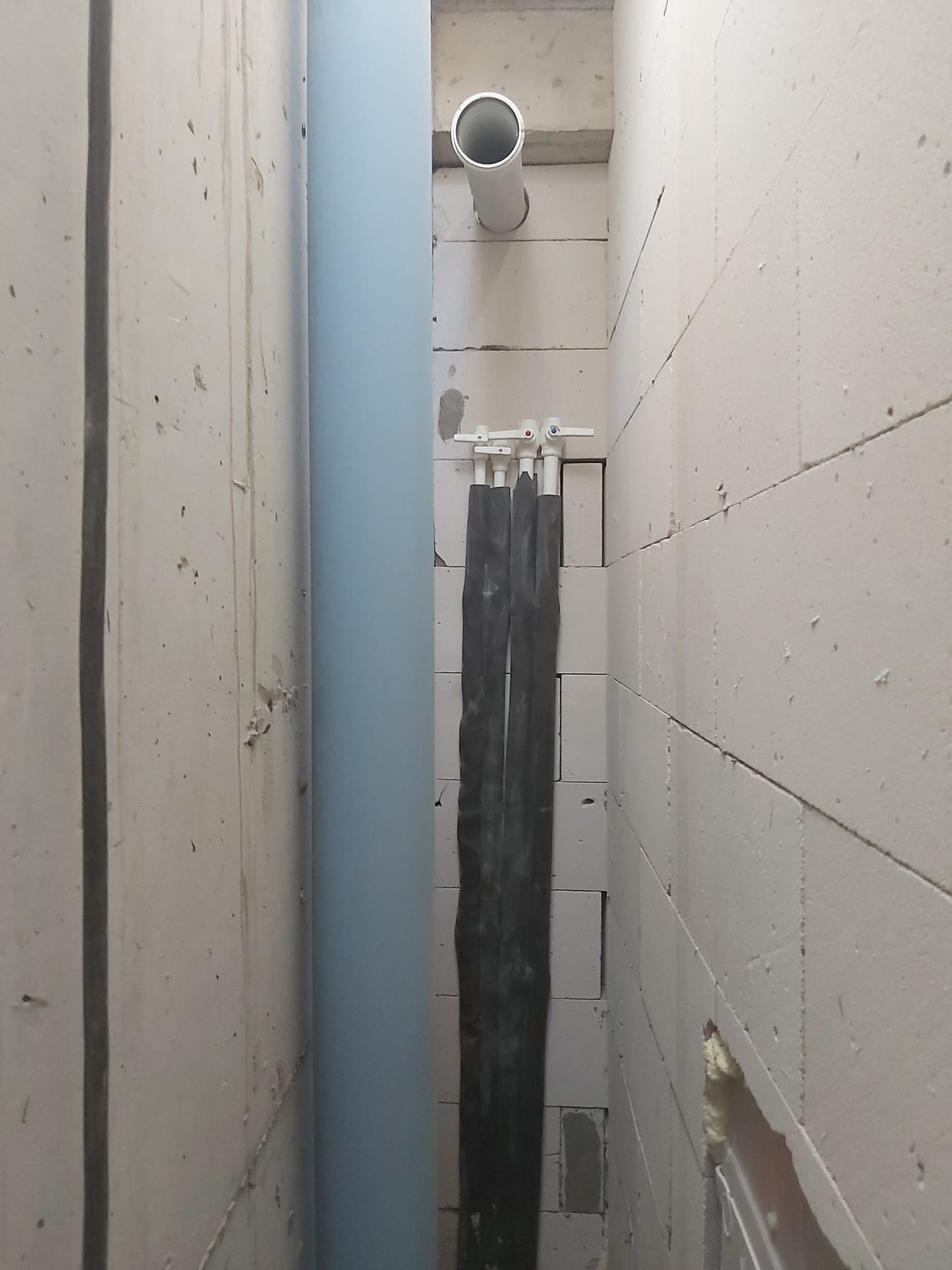

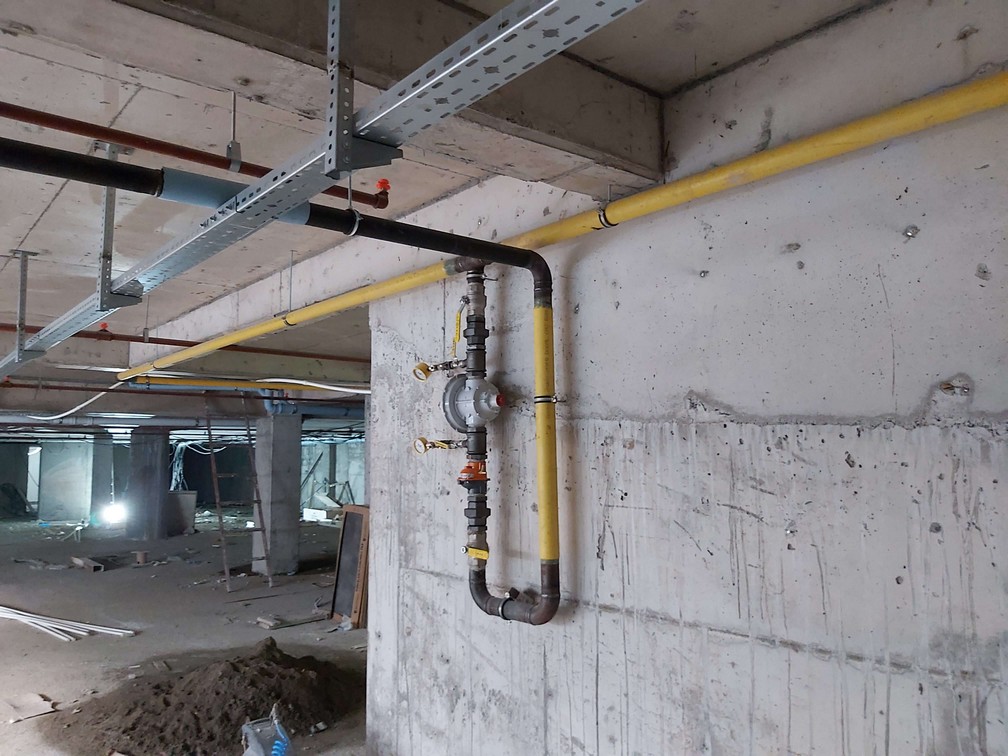

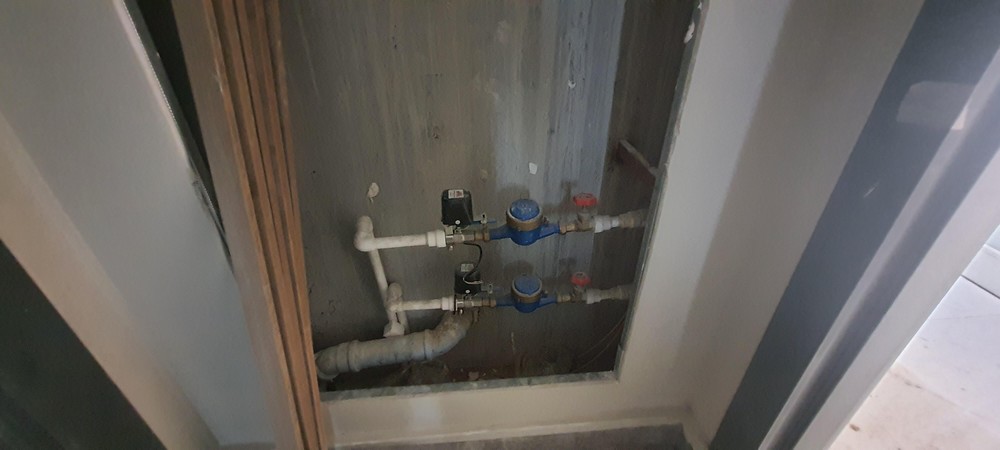

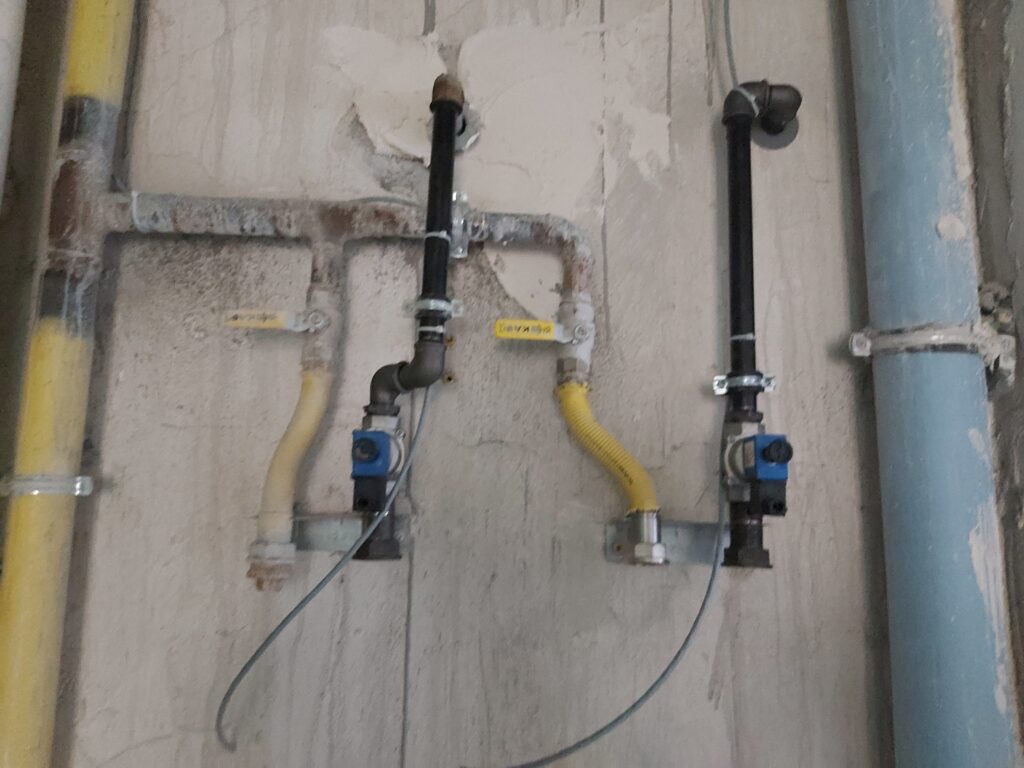

  • C blokta pprc ve pvc tesisatı devam ediyor, gömme rezervuarlar da takılıyor.
  • C blok yangın merdiveni mermelerine başlandı.

  • C blokta dış cephe ankrajları yapılmaya başlandı.

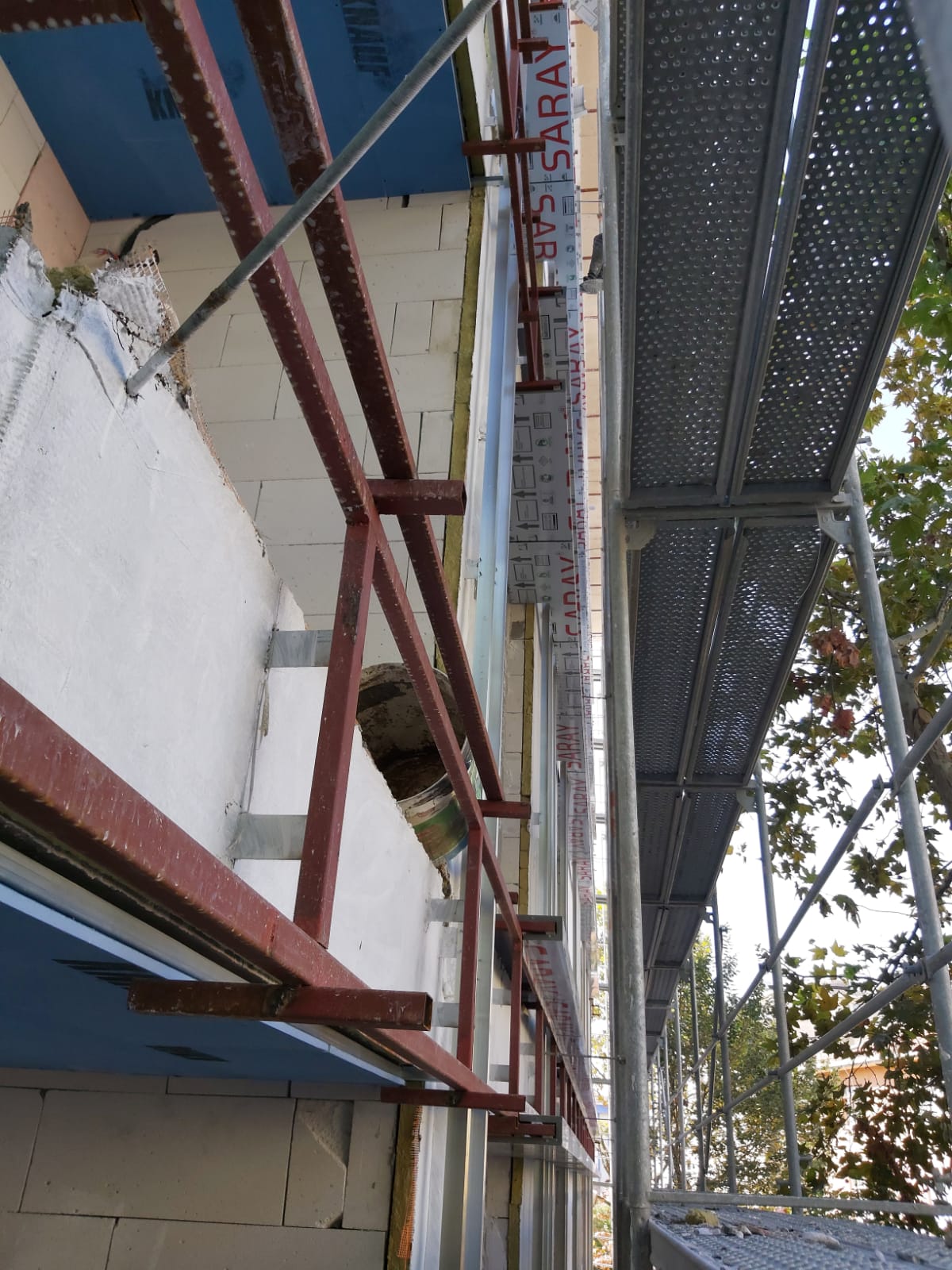

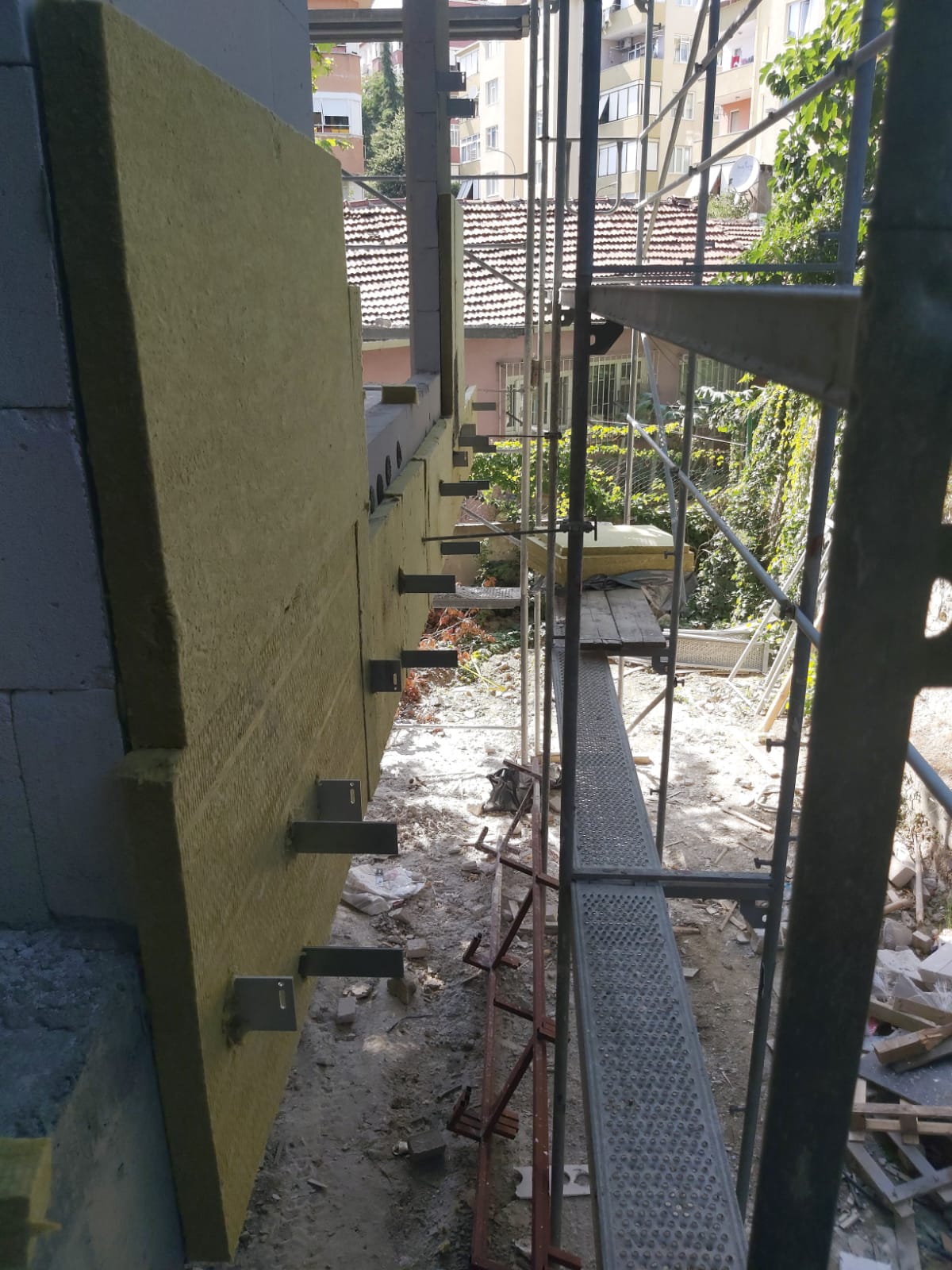

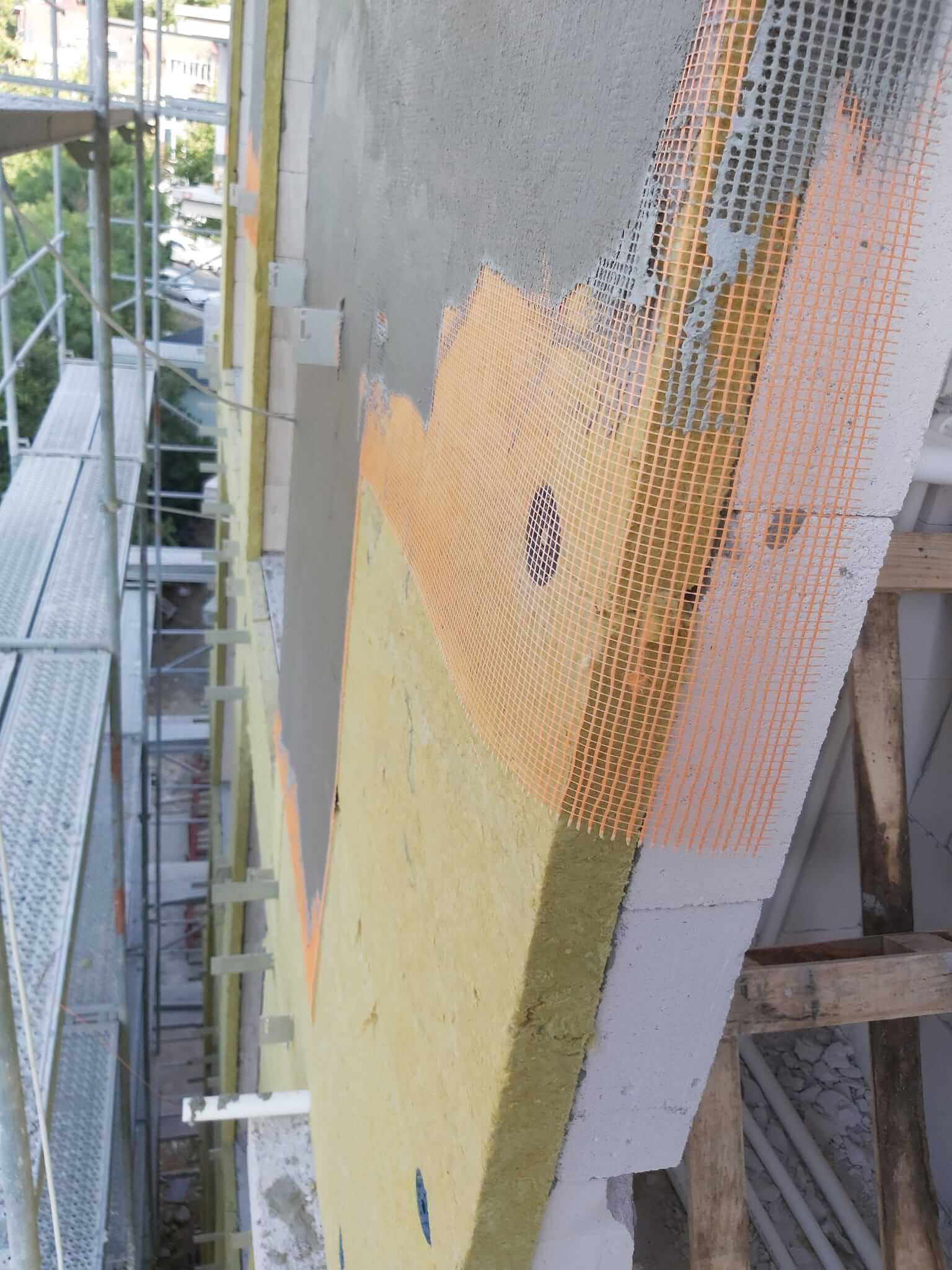

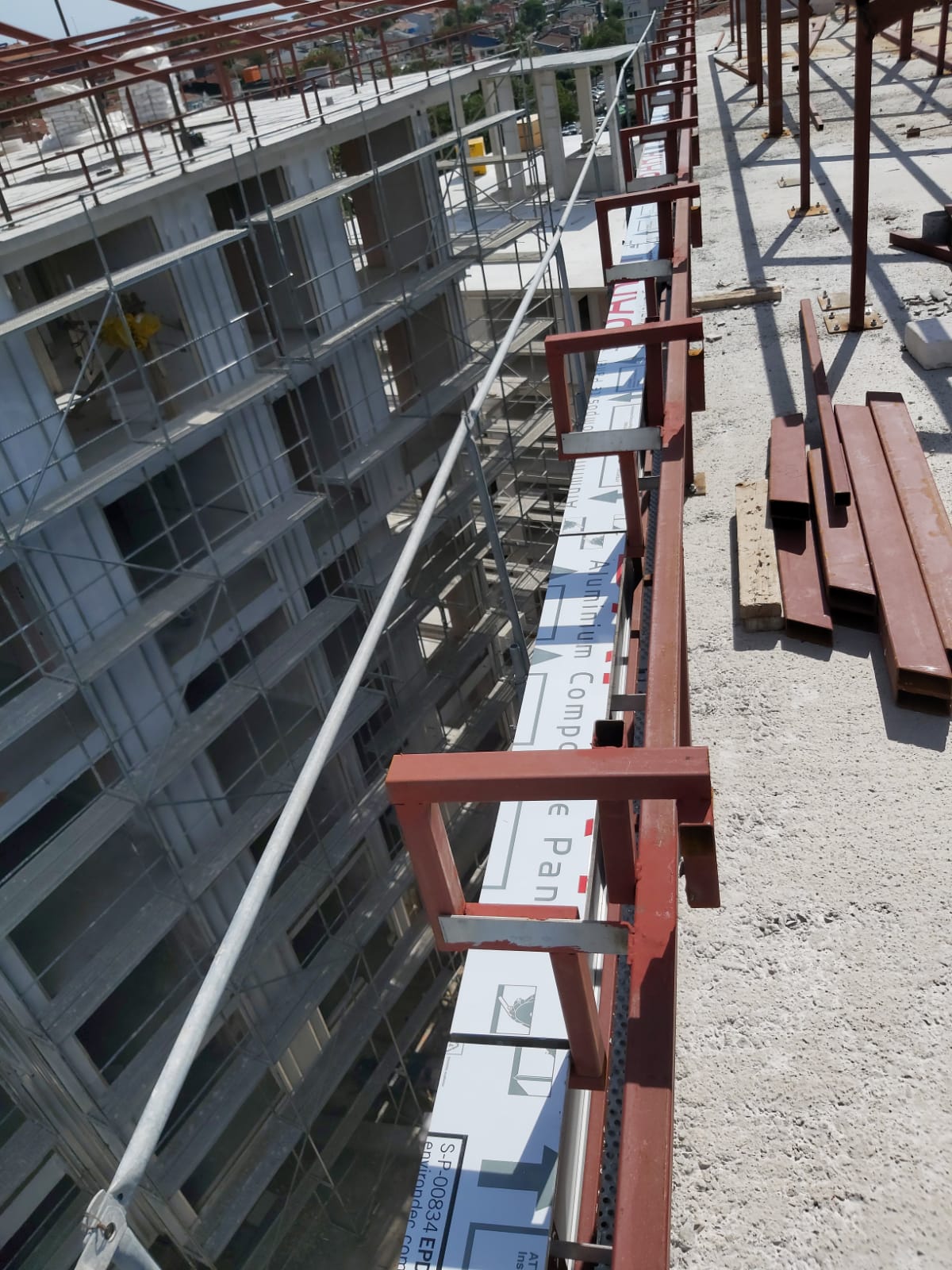

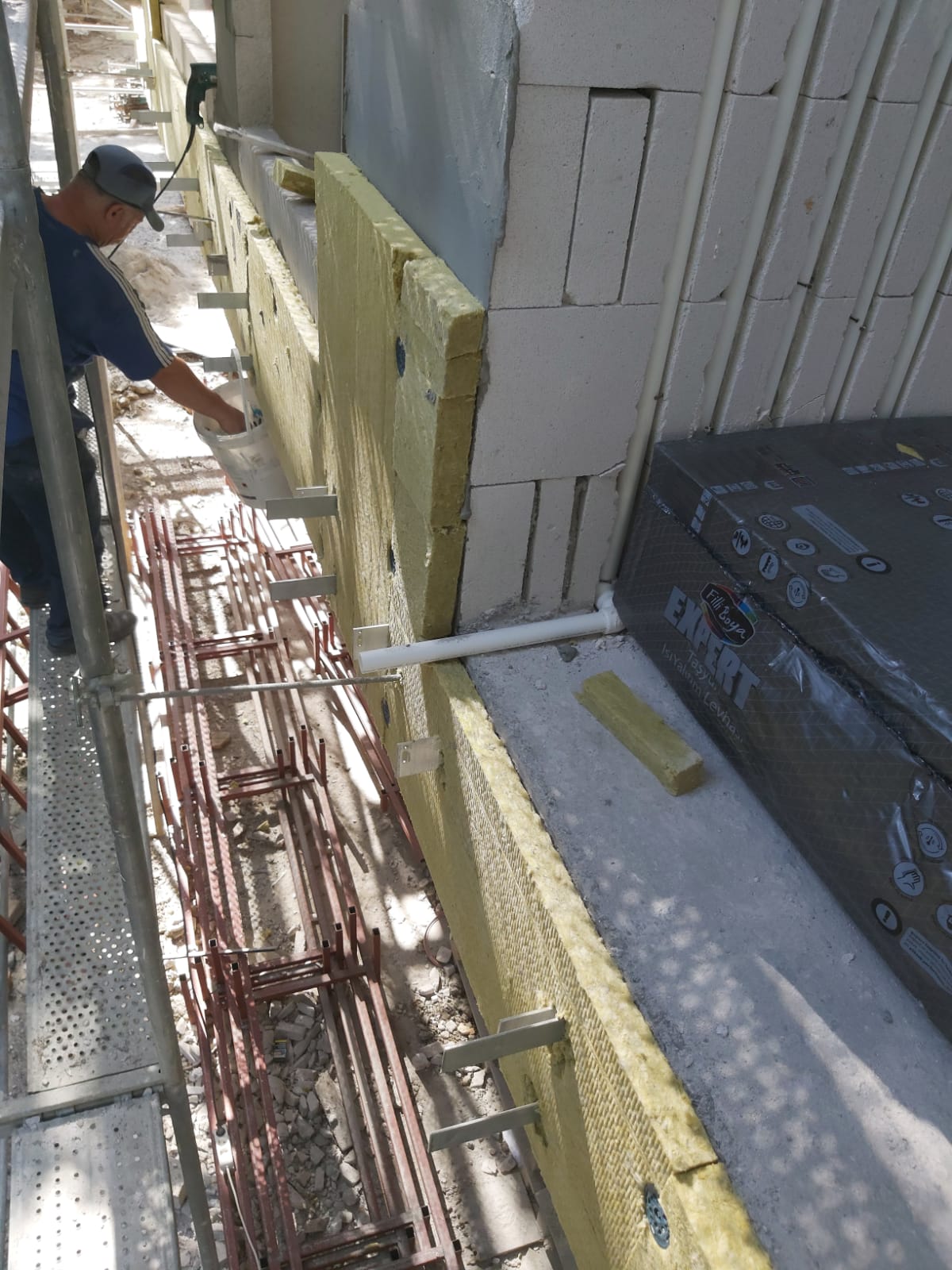

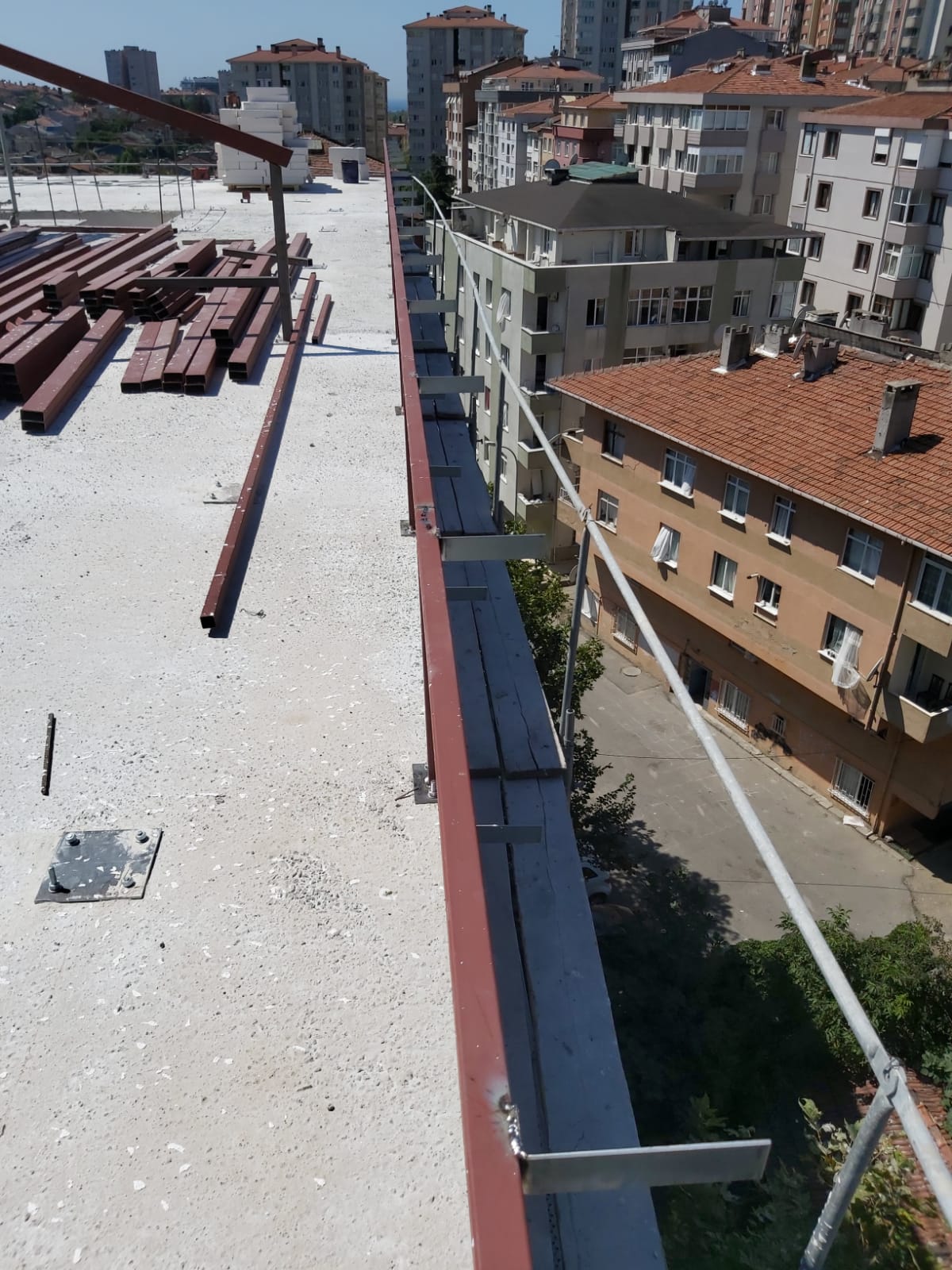

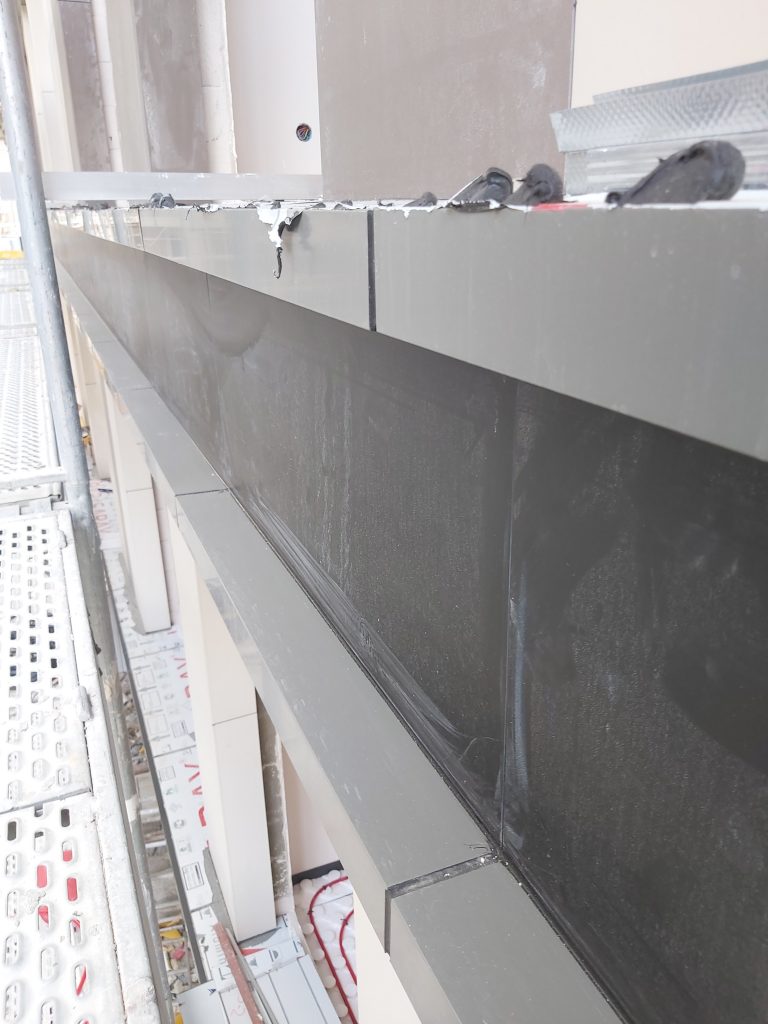

  • C blok dış cephe mantolama işlemleri başladı.

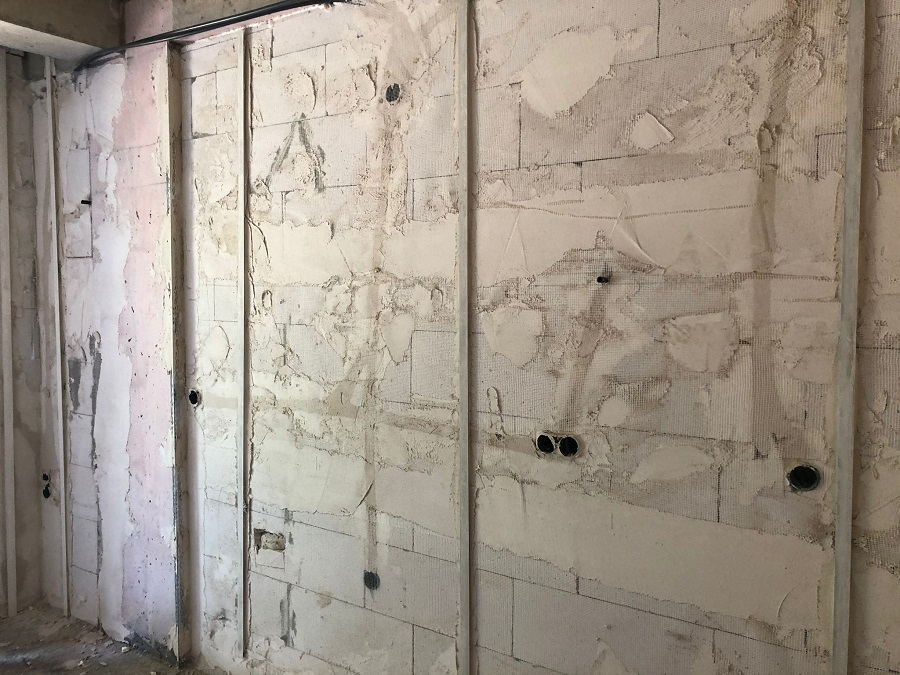

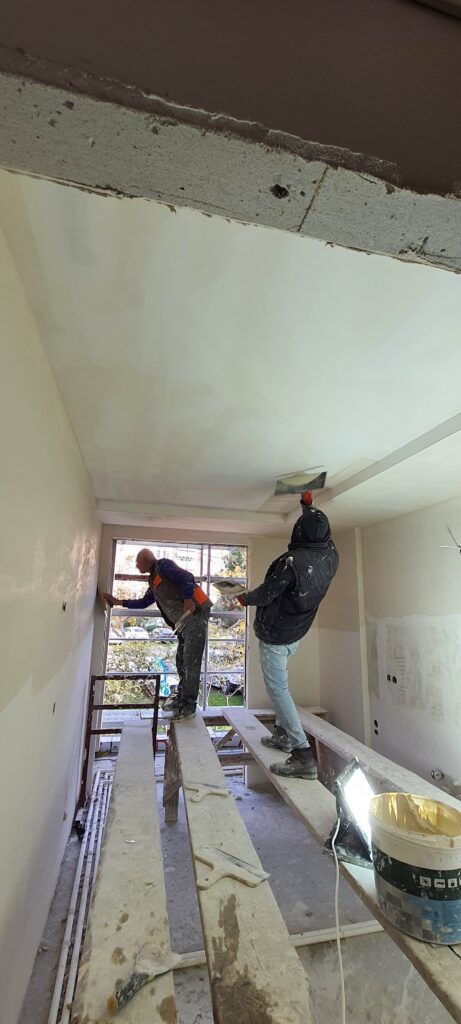

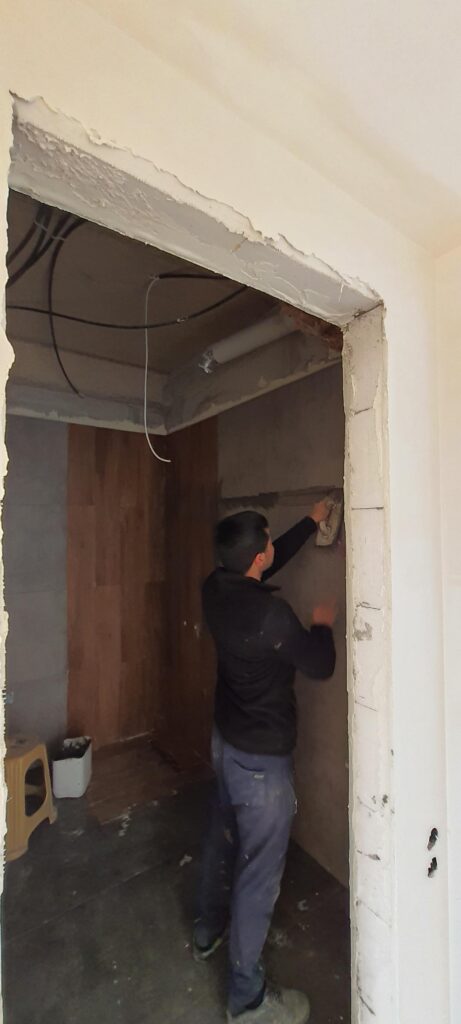

  • Alçı işleri devam ediyor.

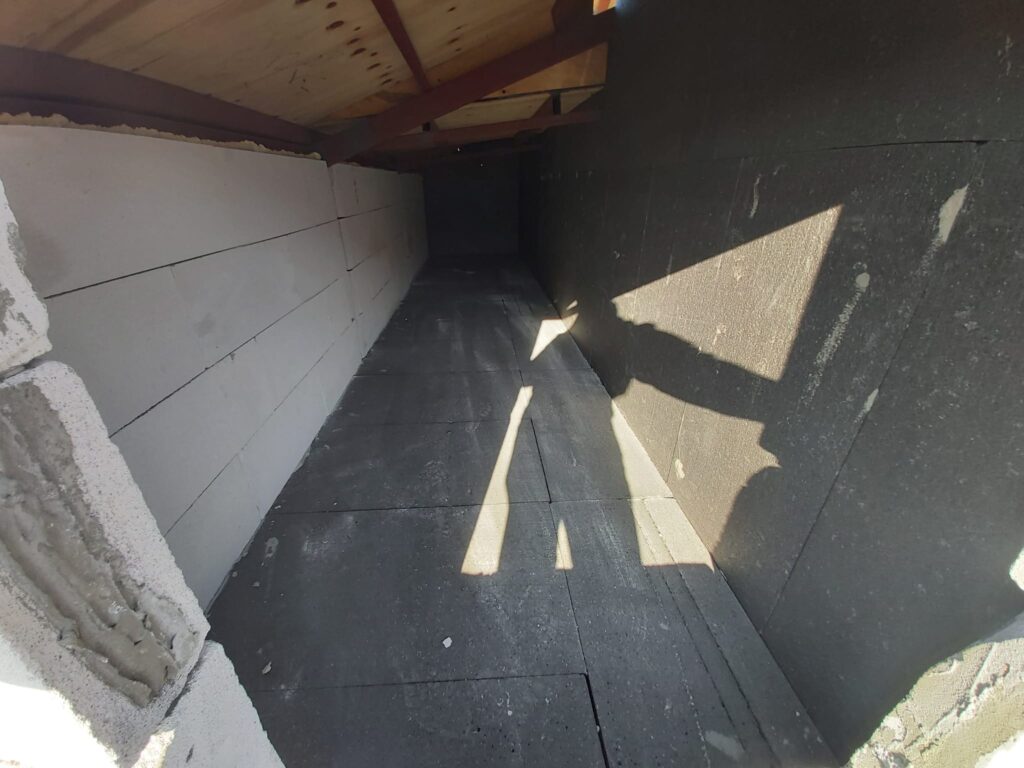

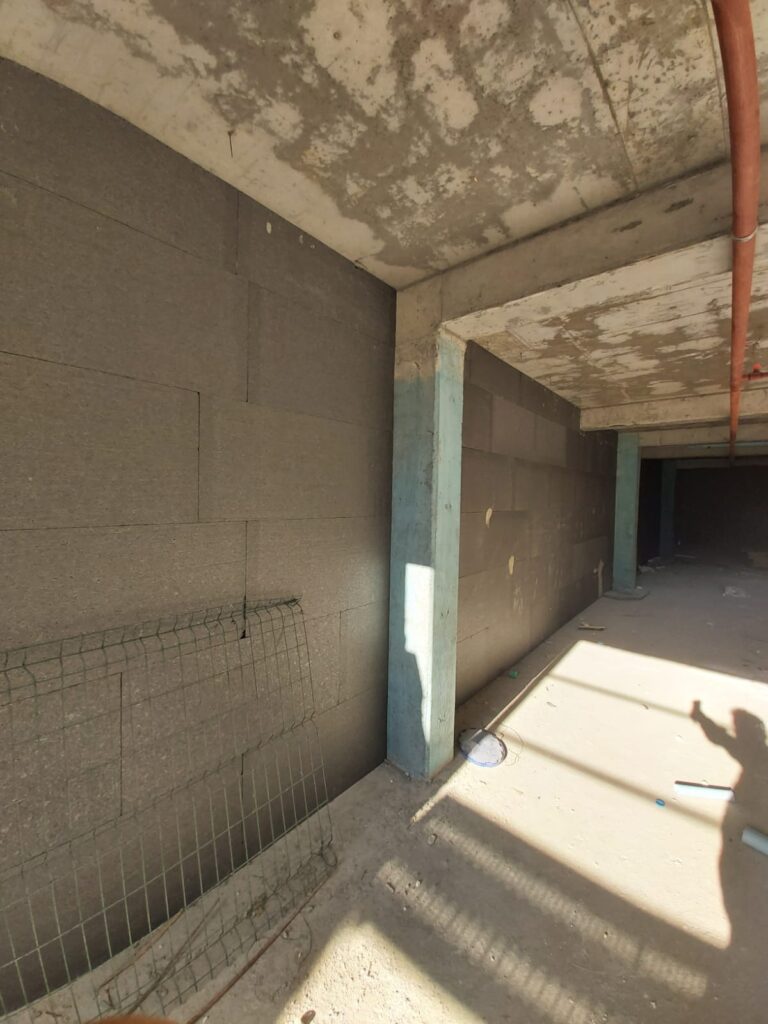

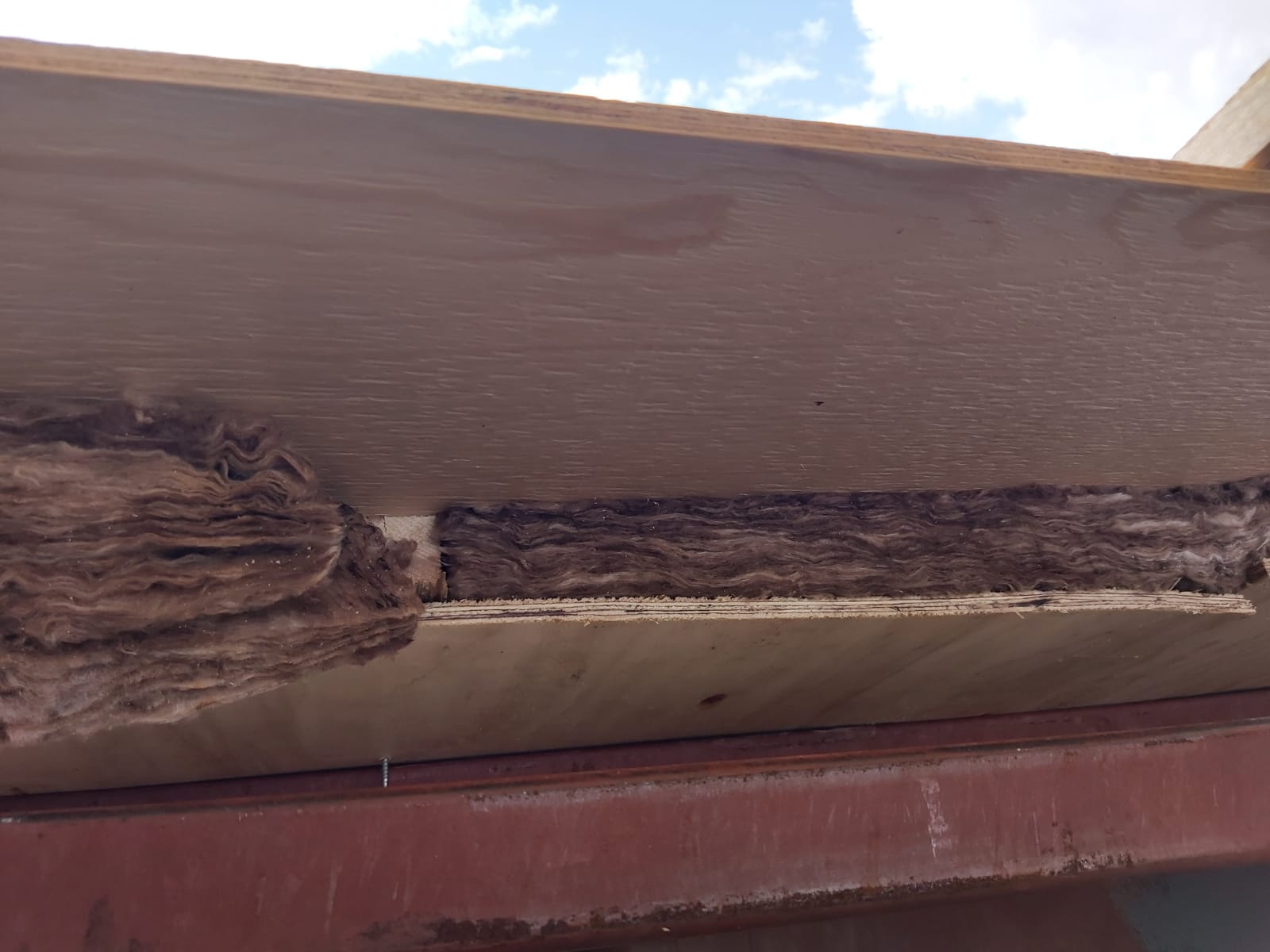

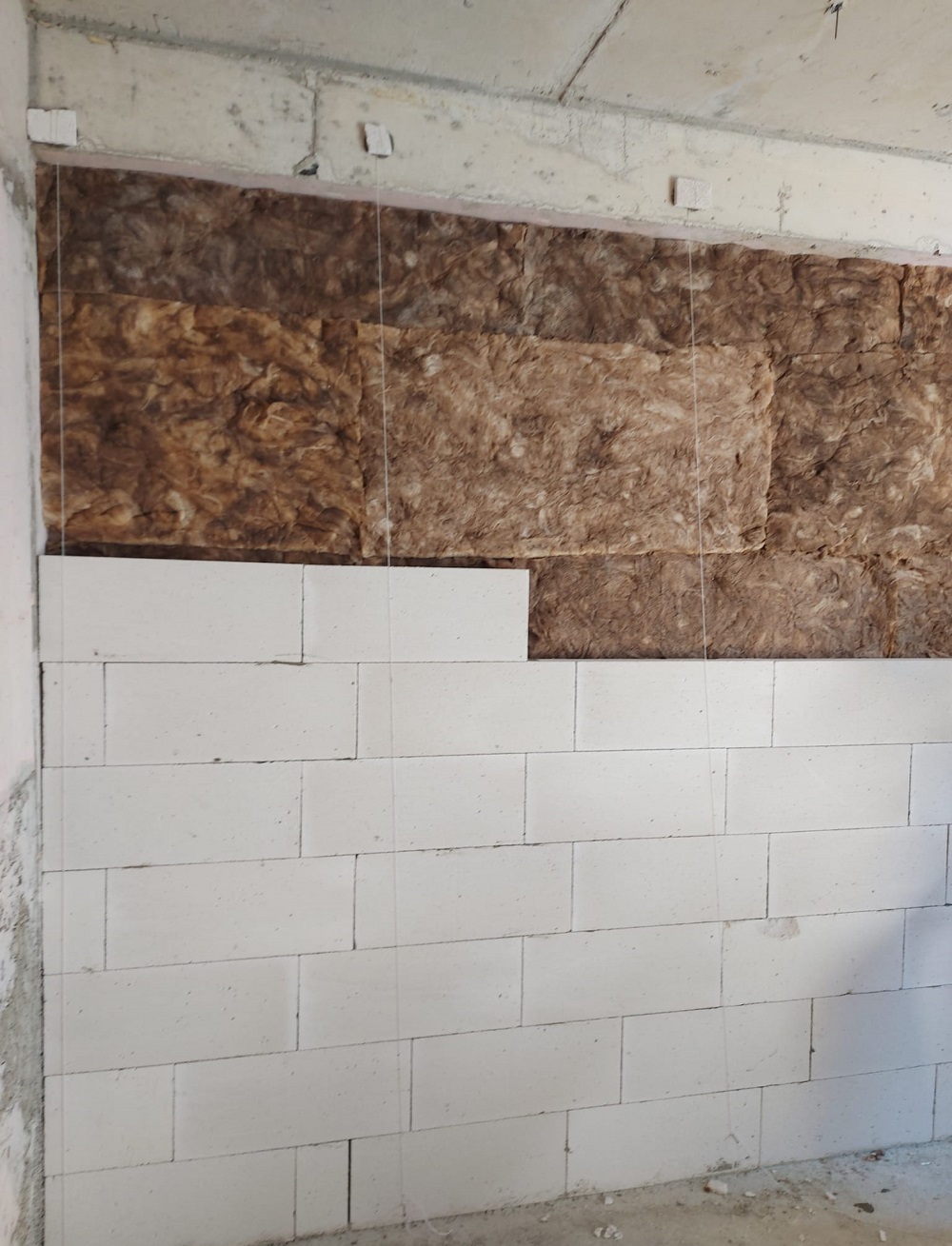

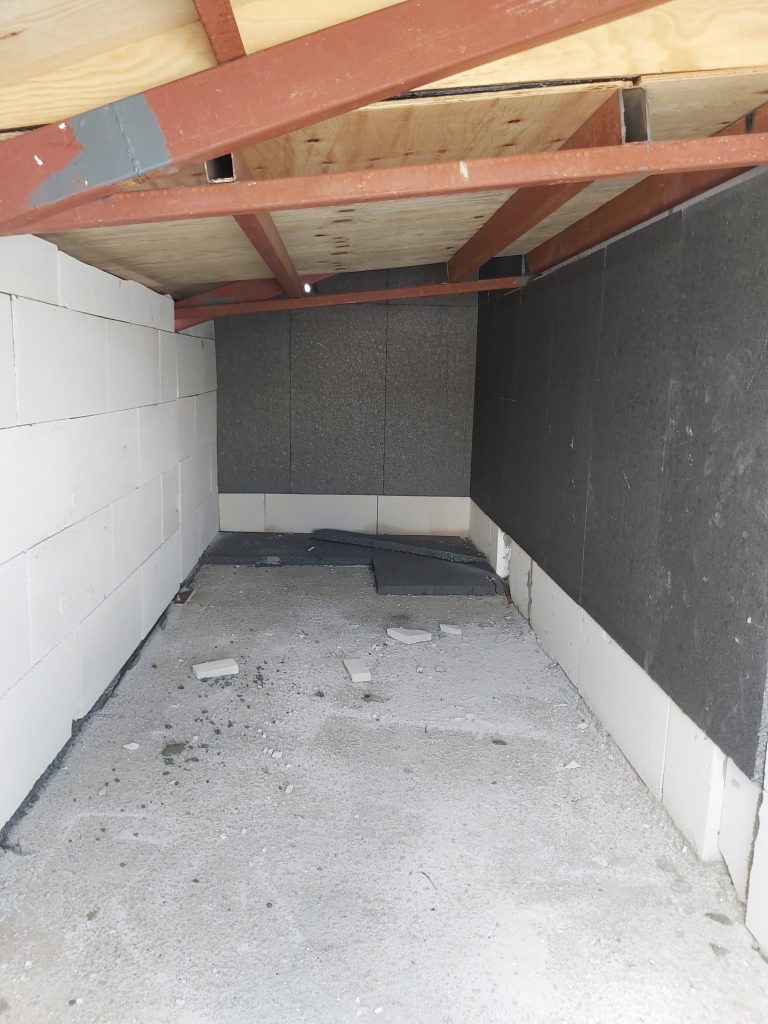

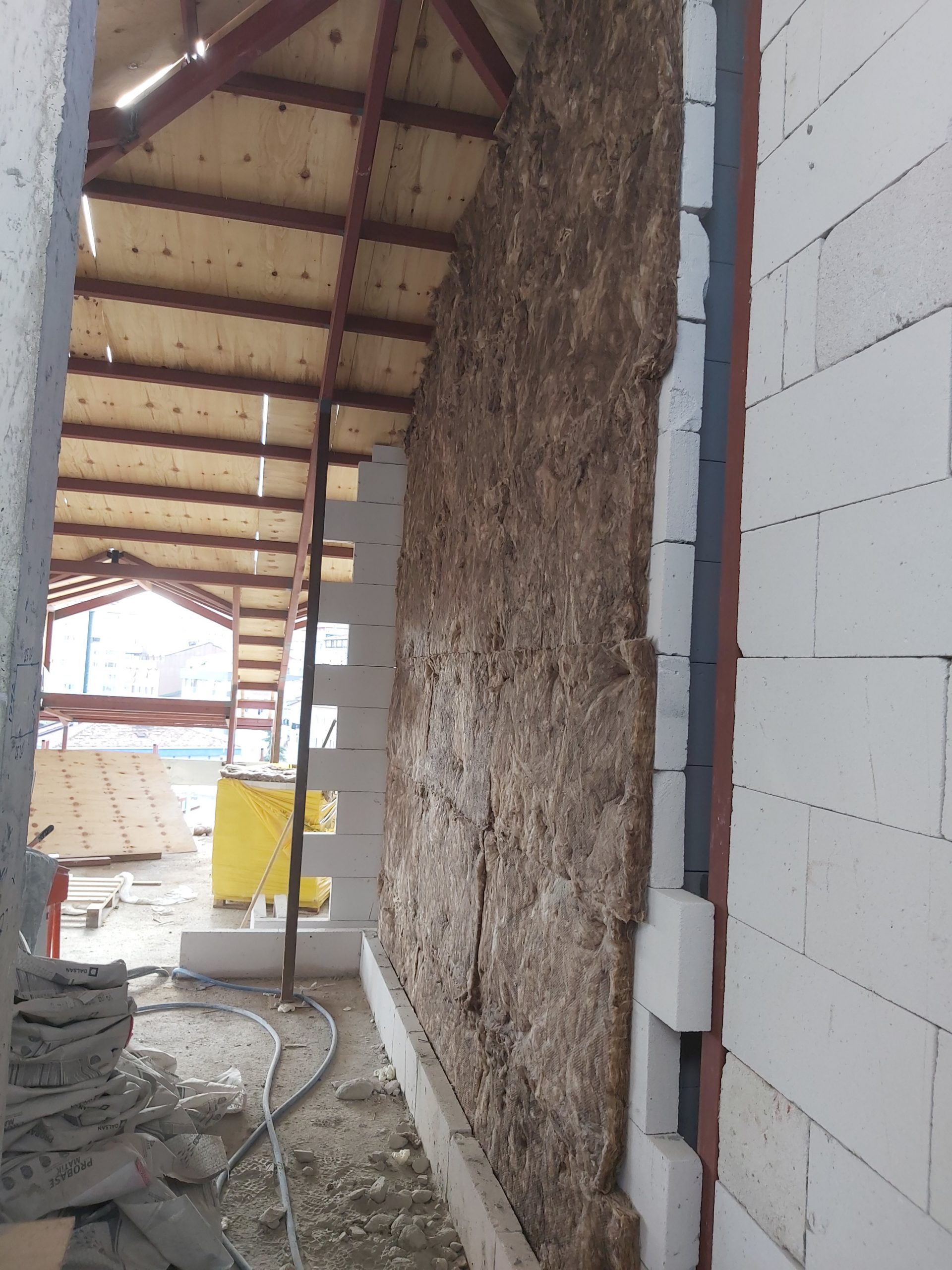

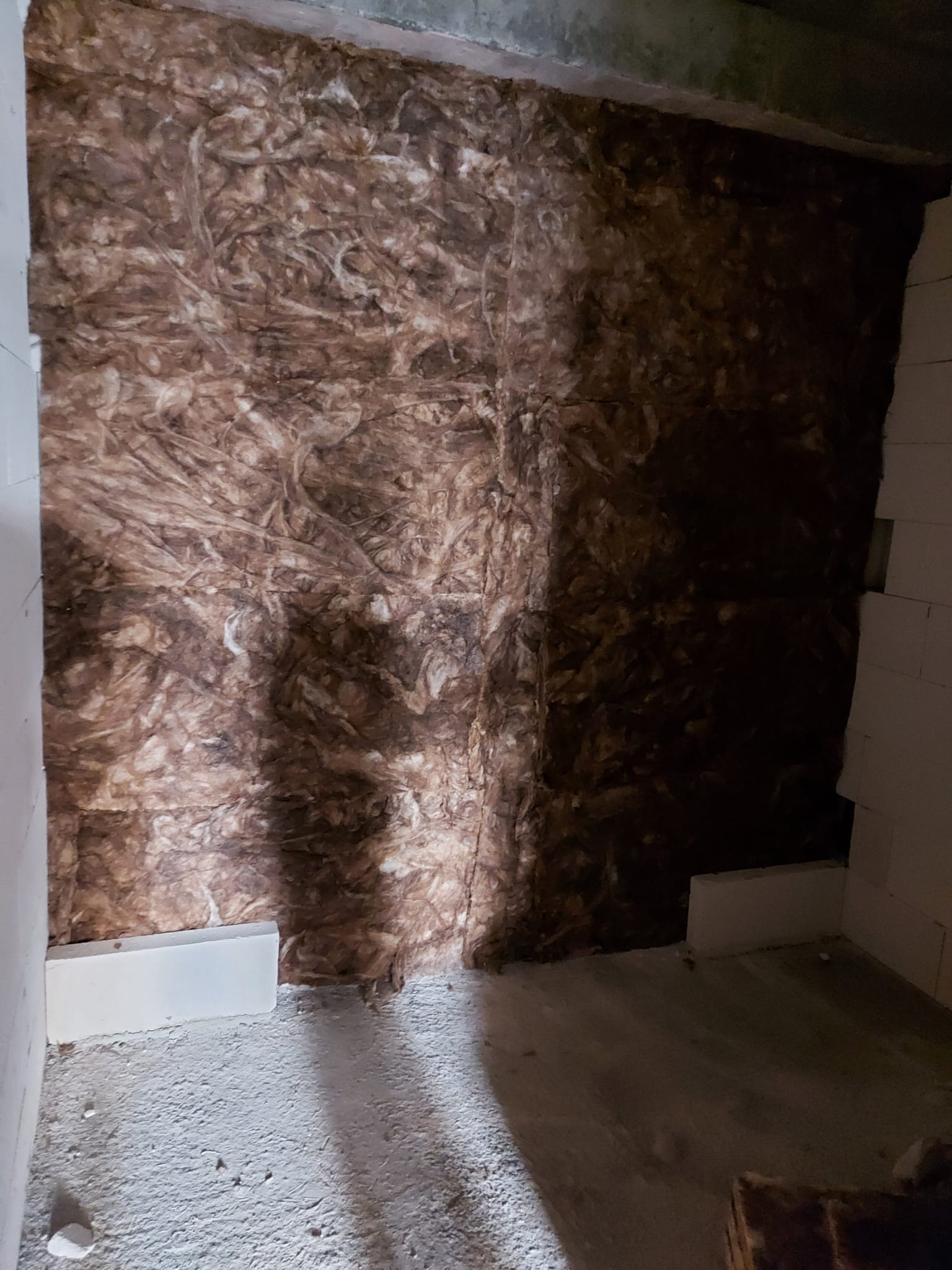

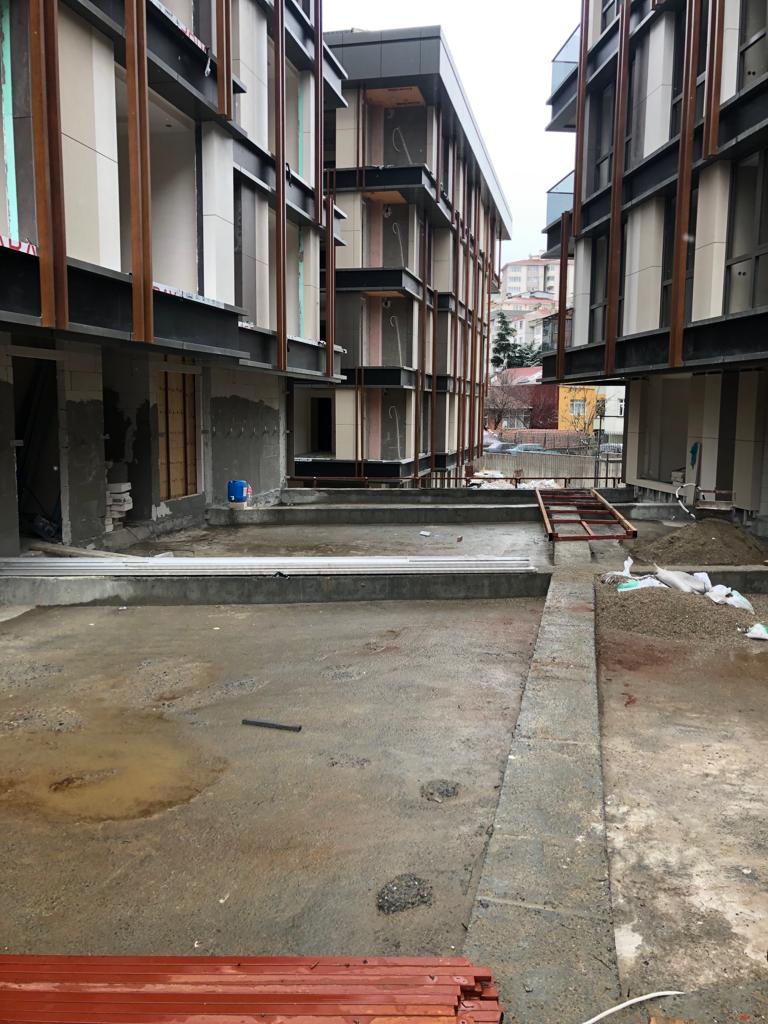

  • Daire arası bölmelerin taşyünleri konulup araya yalıtım yapılıyor, bu sayede iki daire arasında ses ve ısı yalıtımı sağlanmış oluyor.

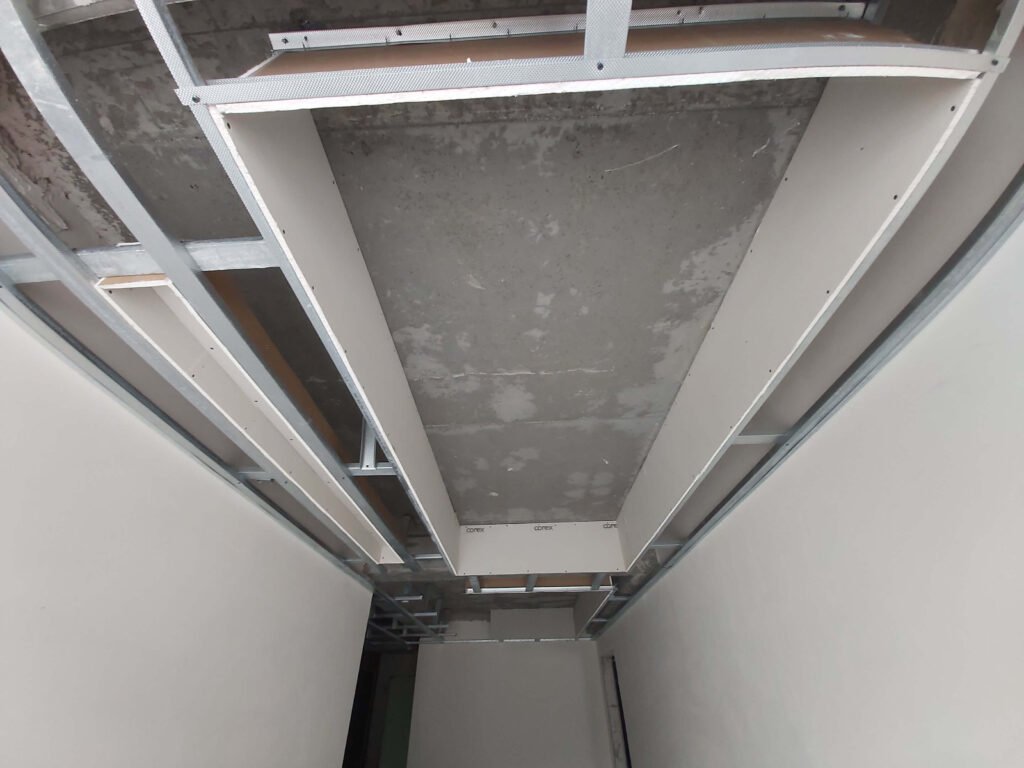

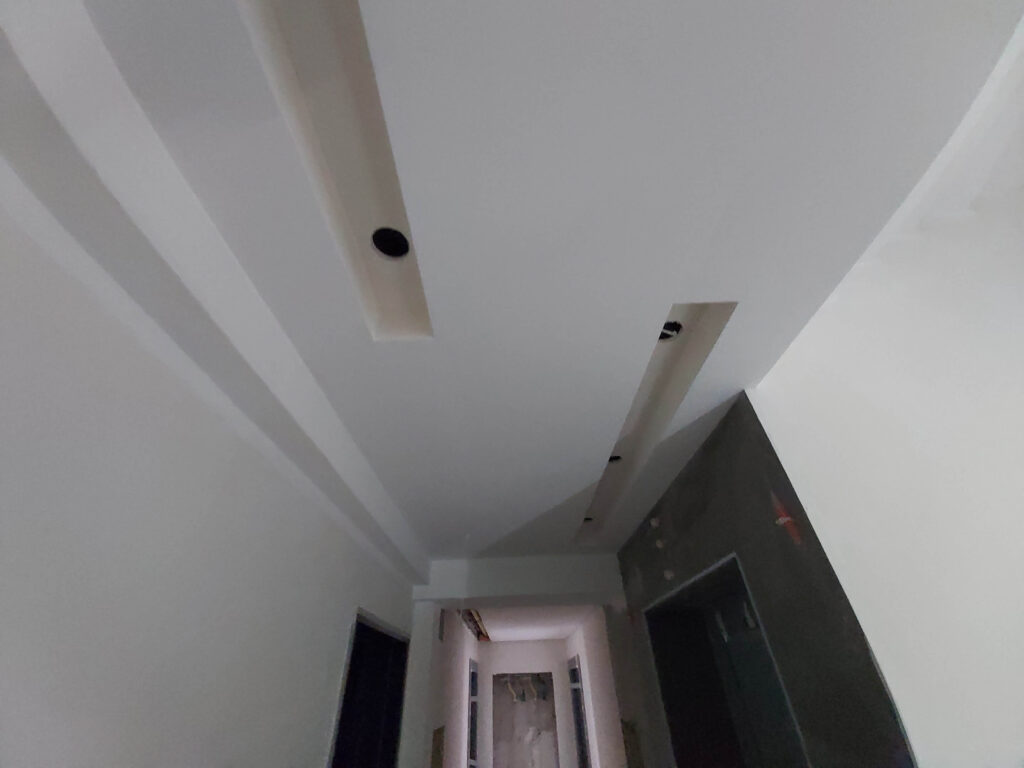

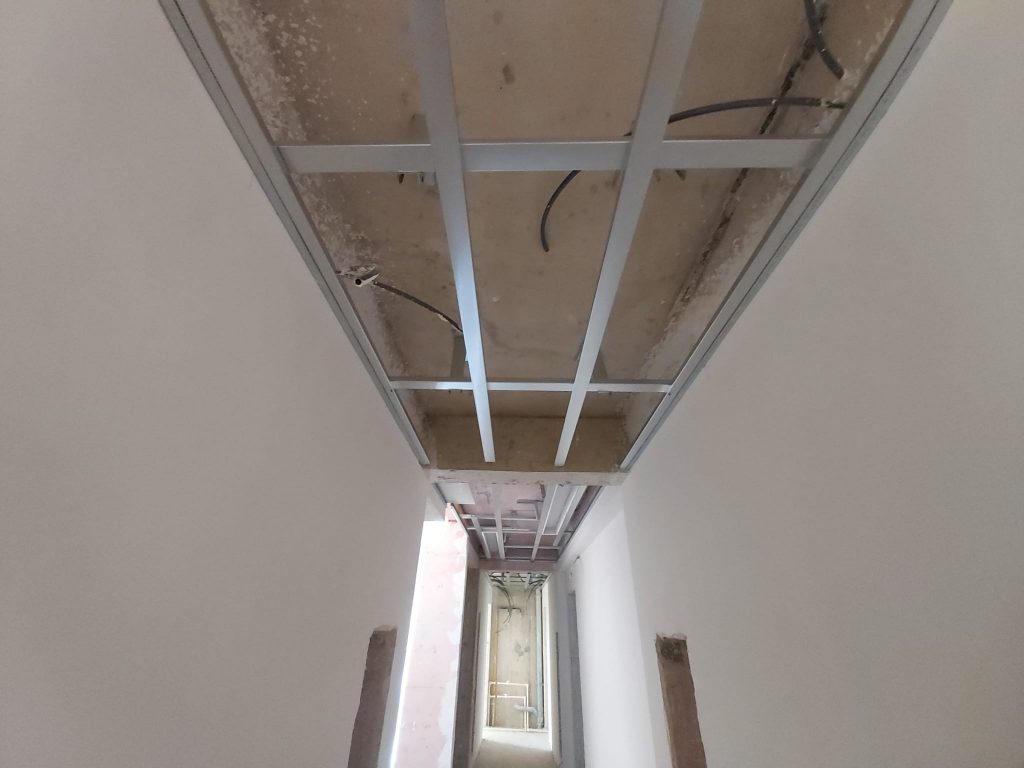

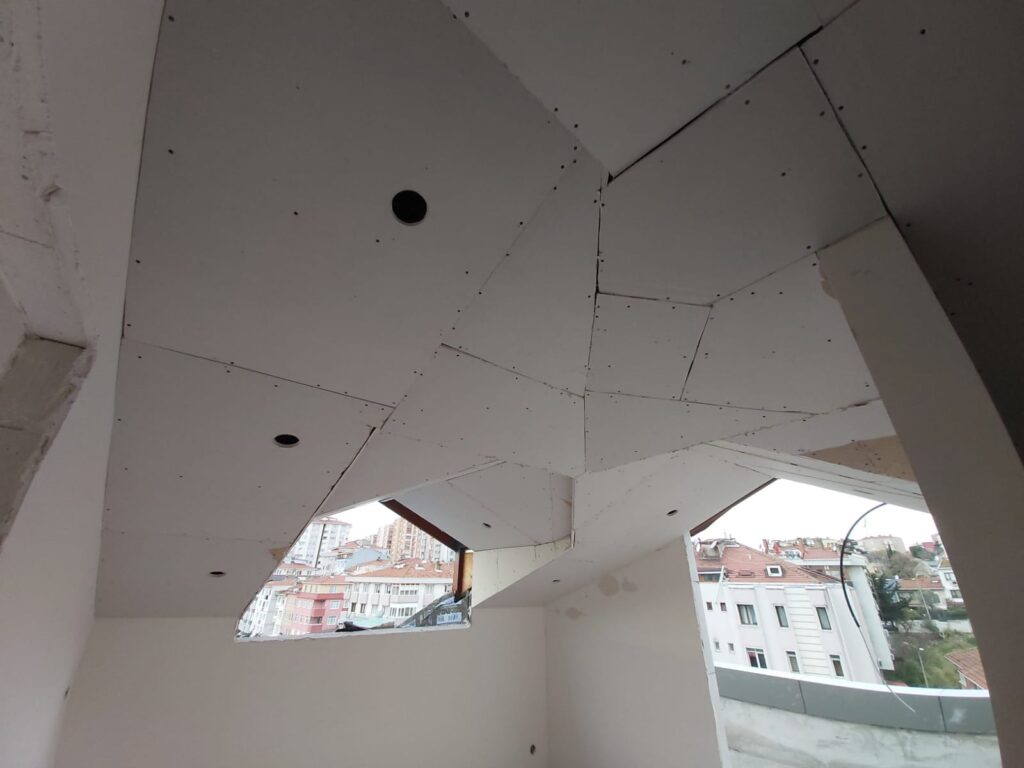

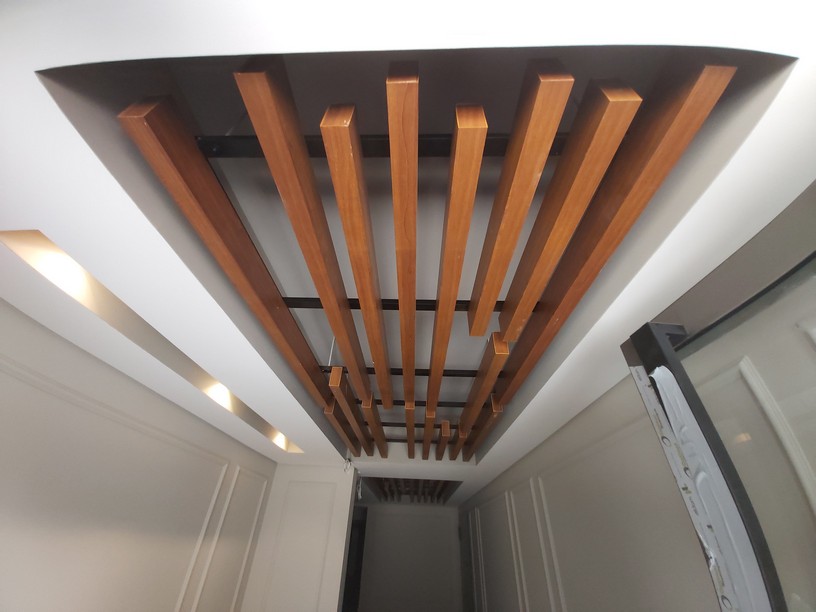

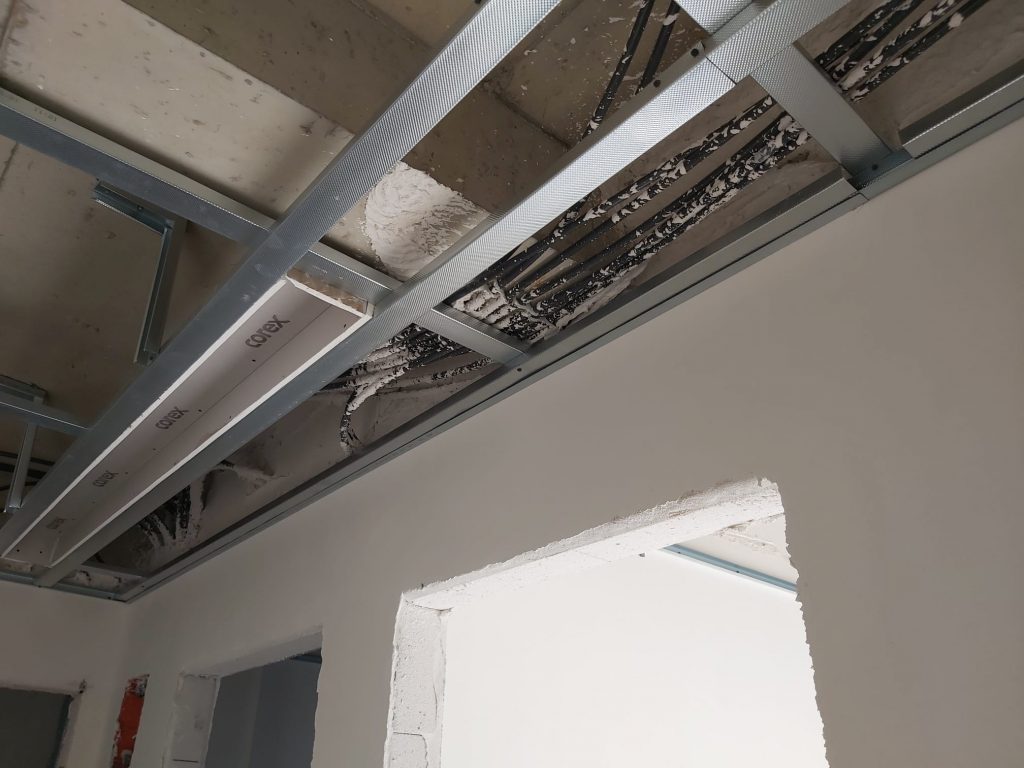

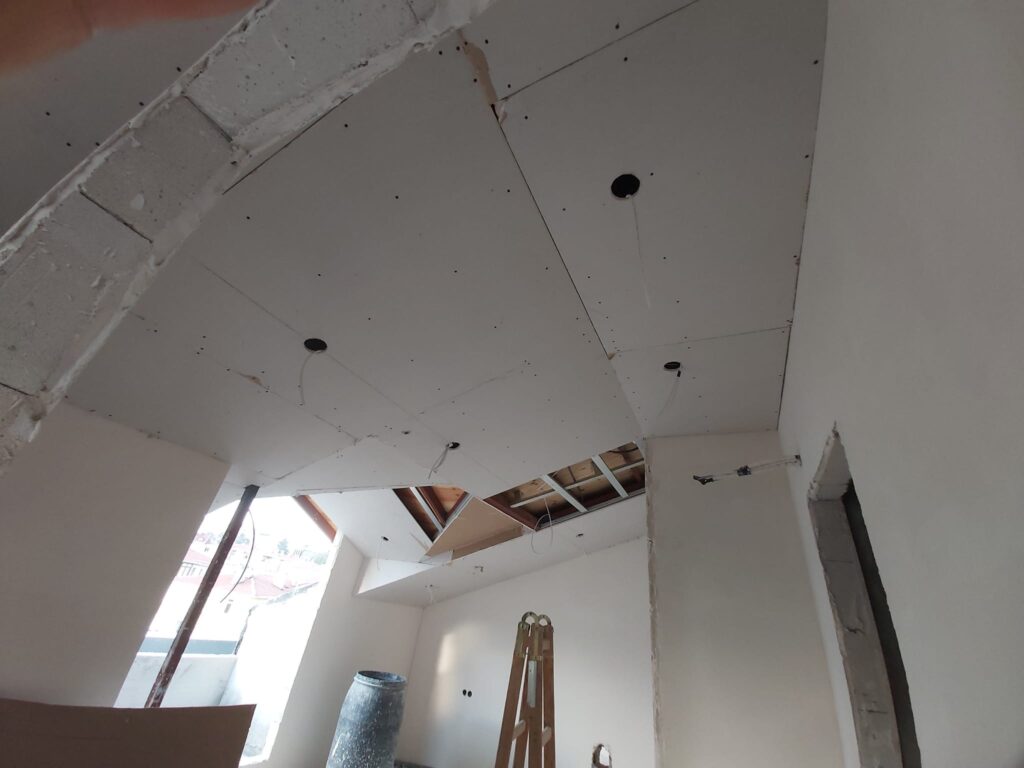

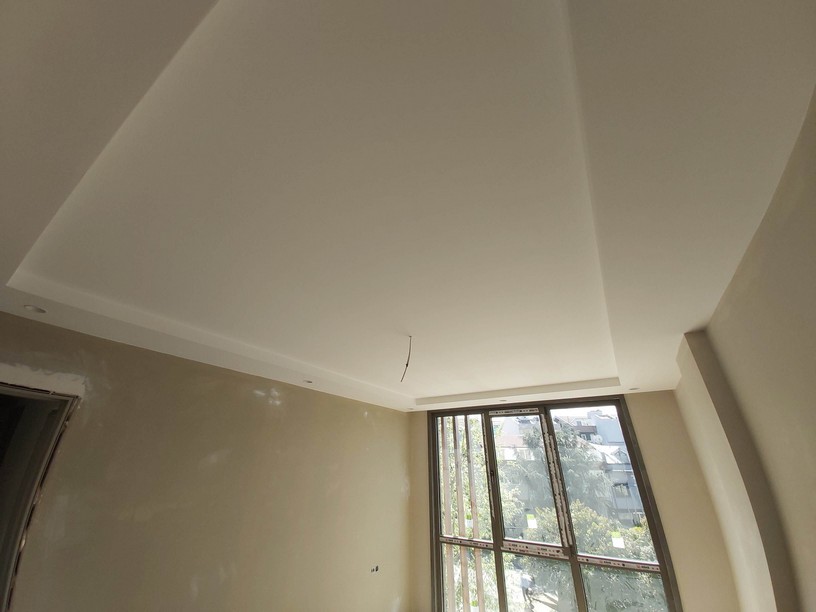

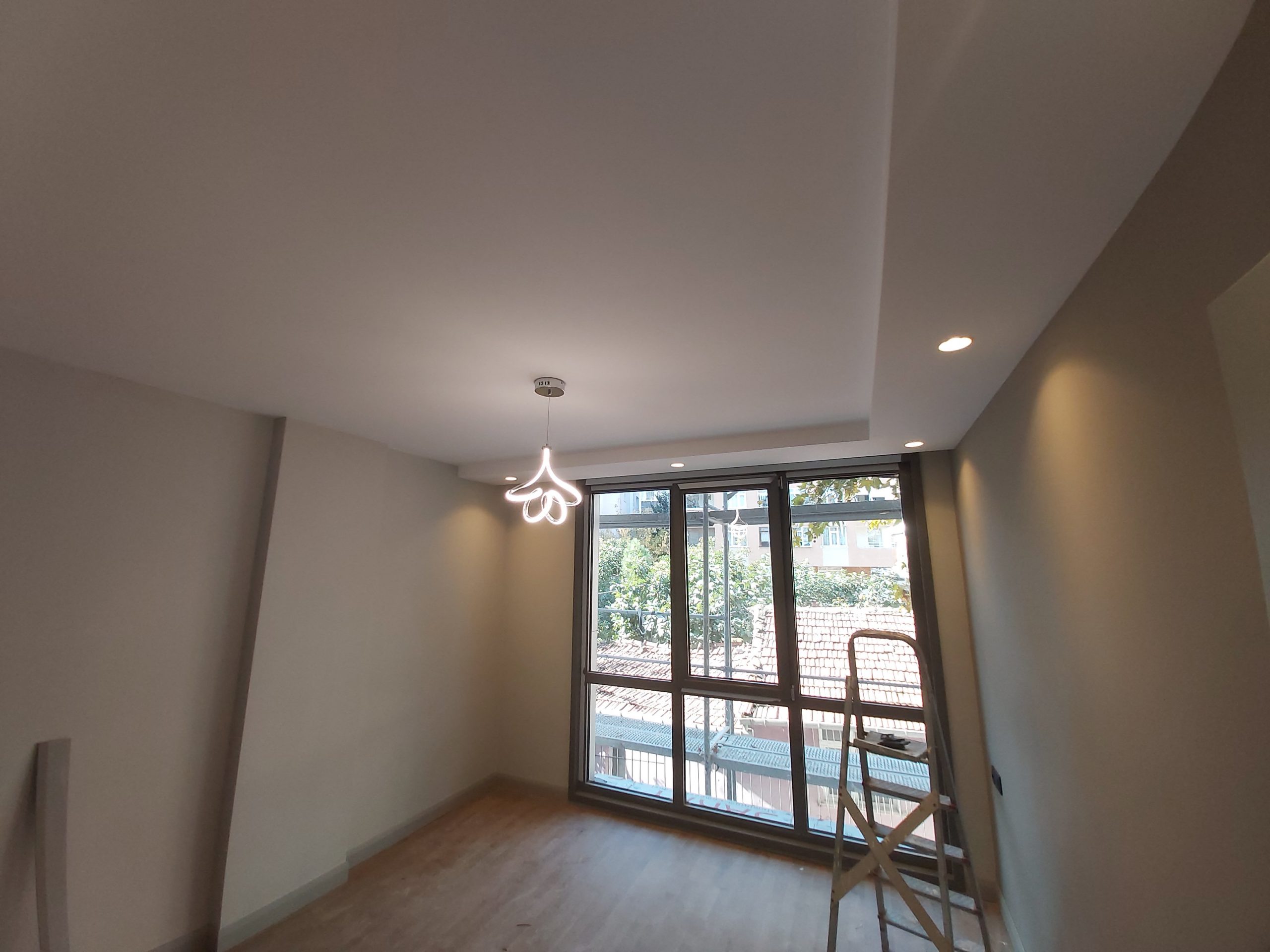

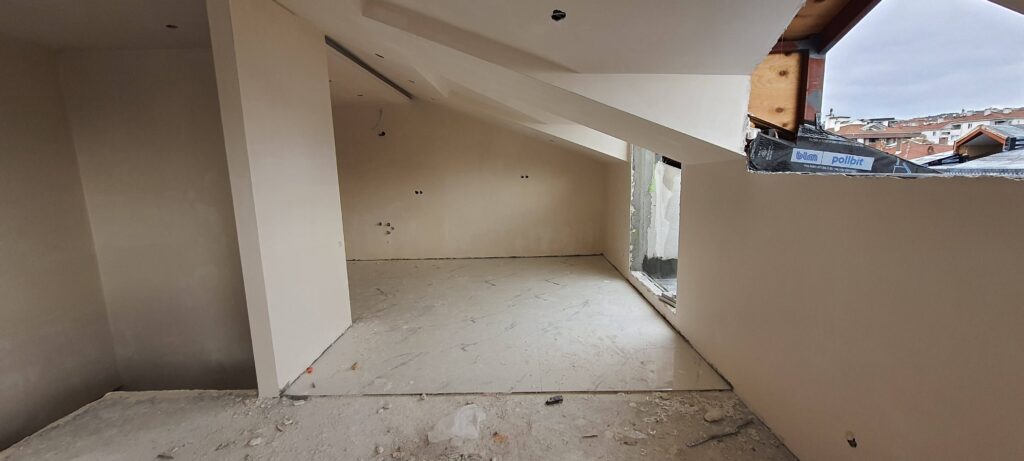

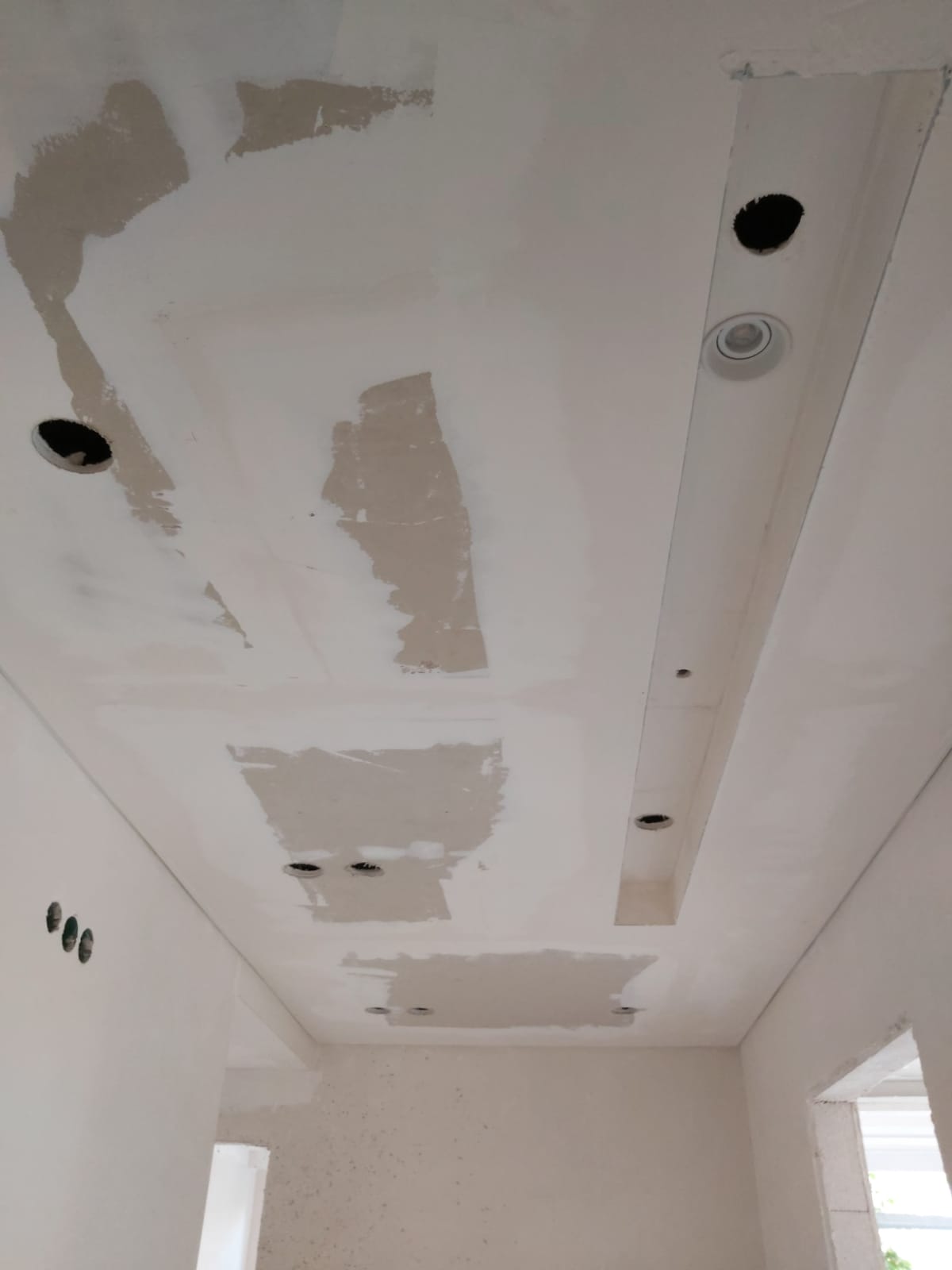

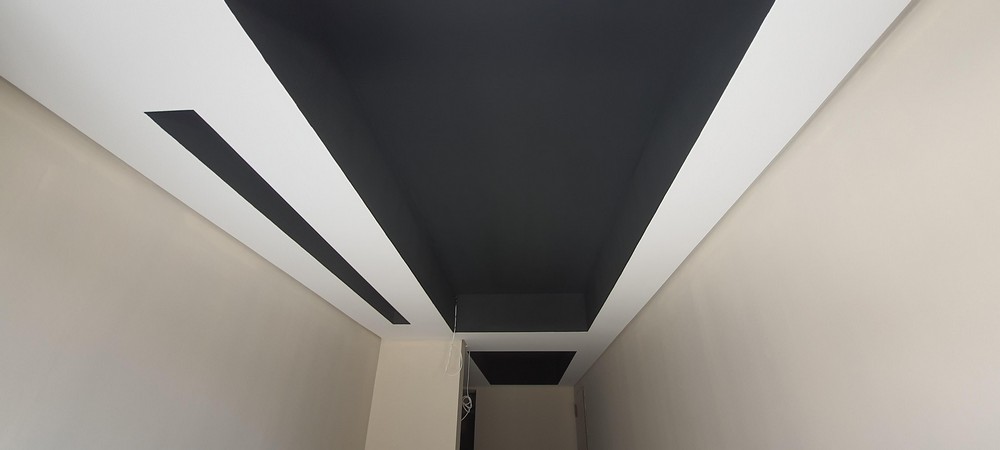

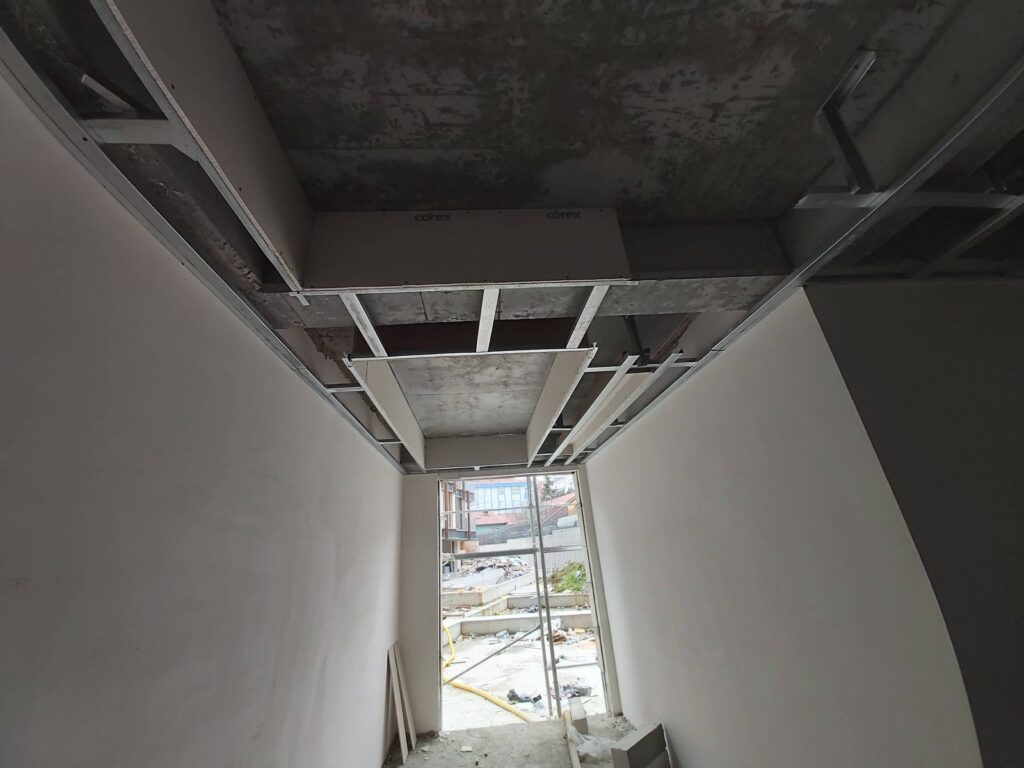

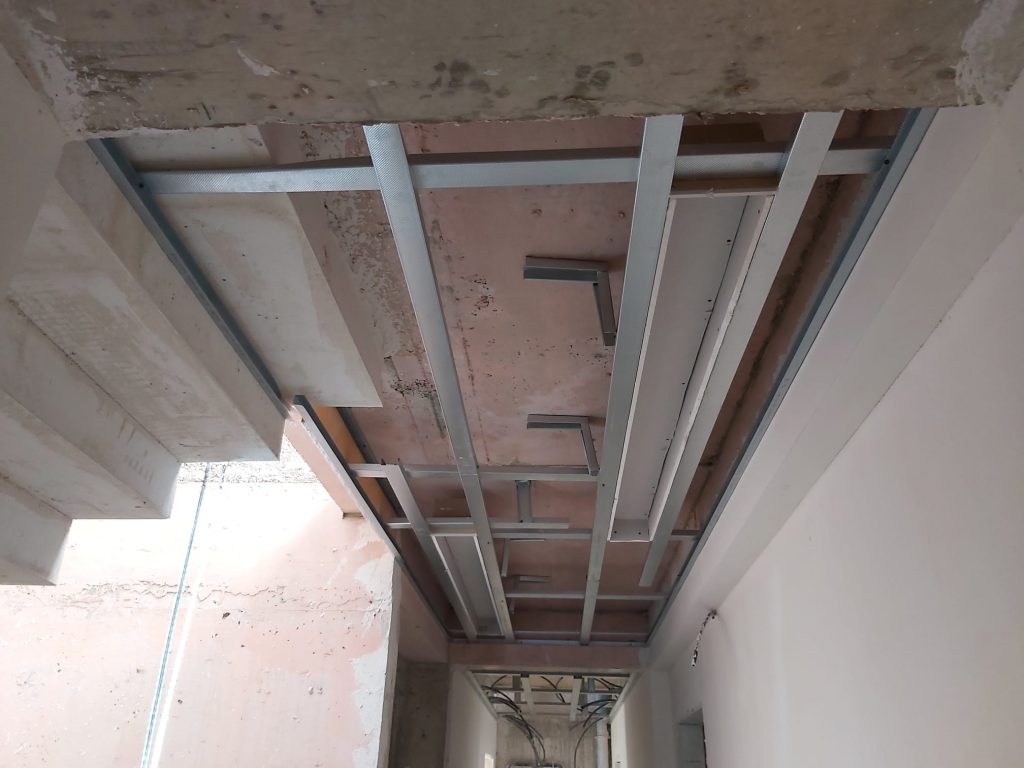

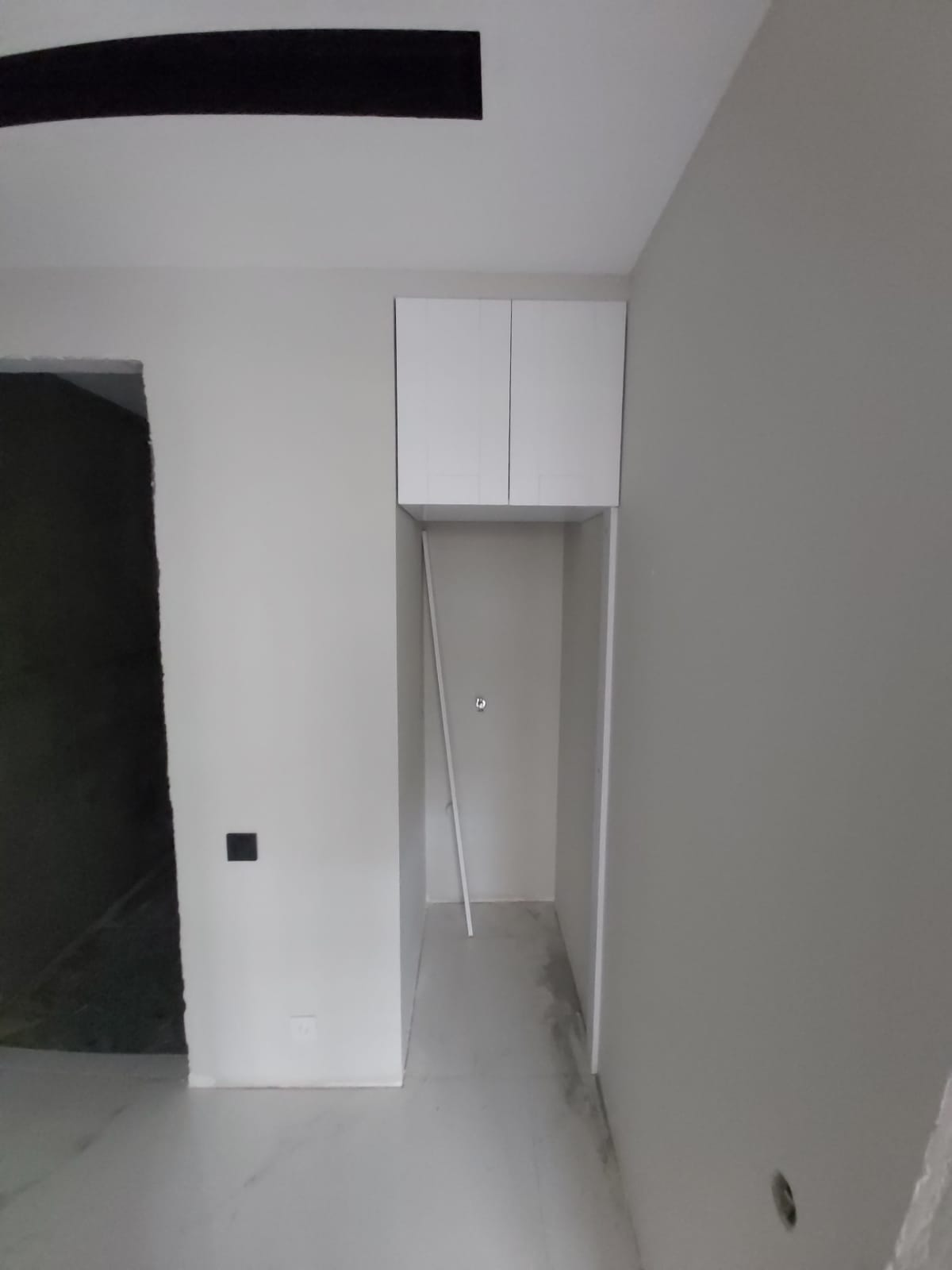

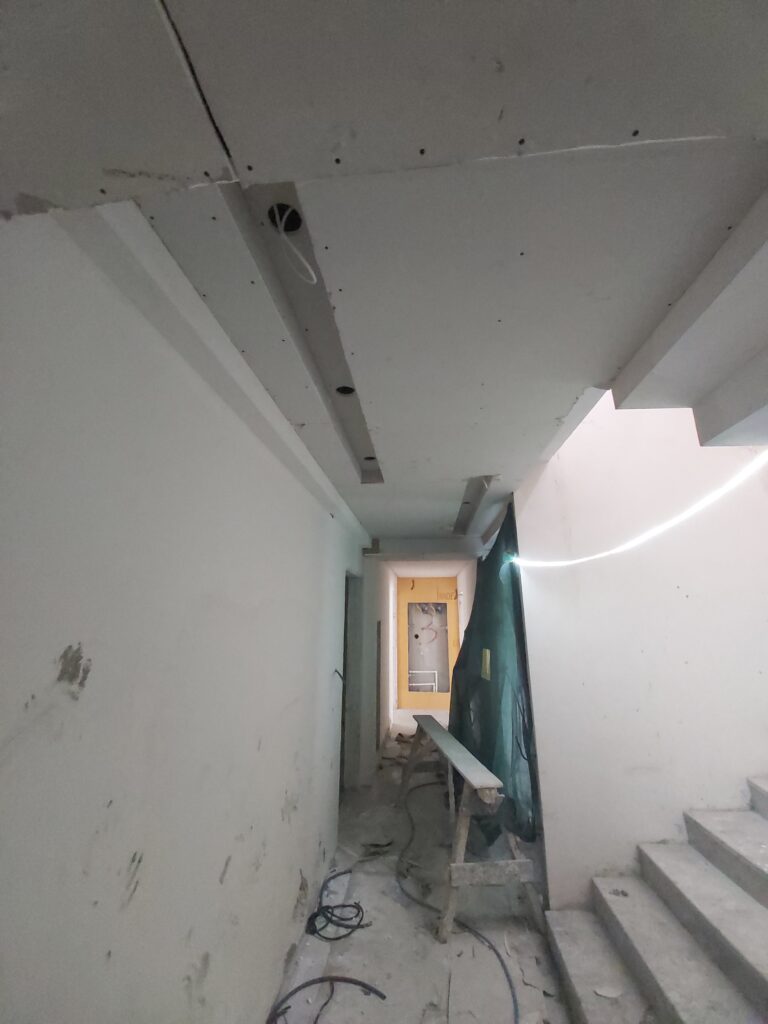

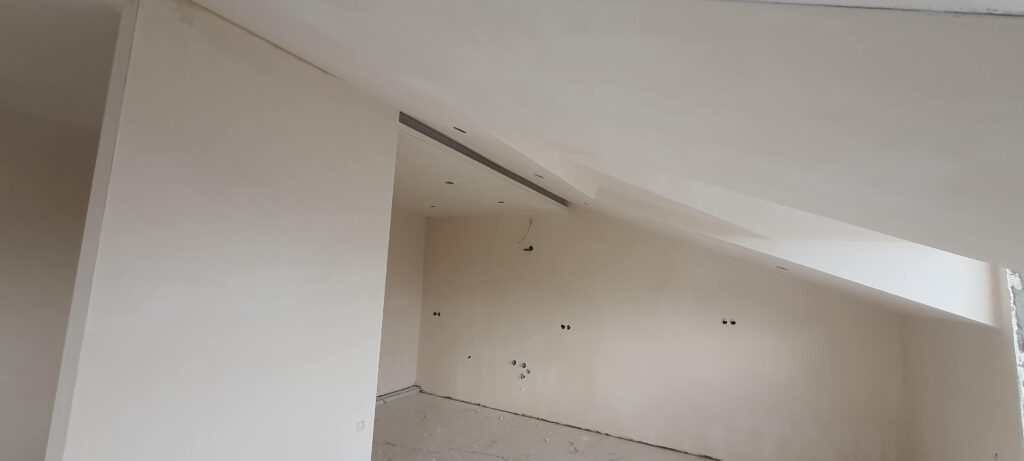

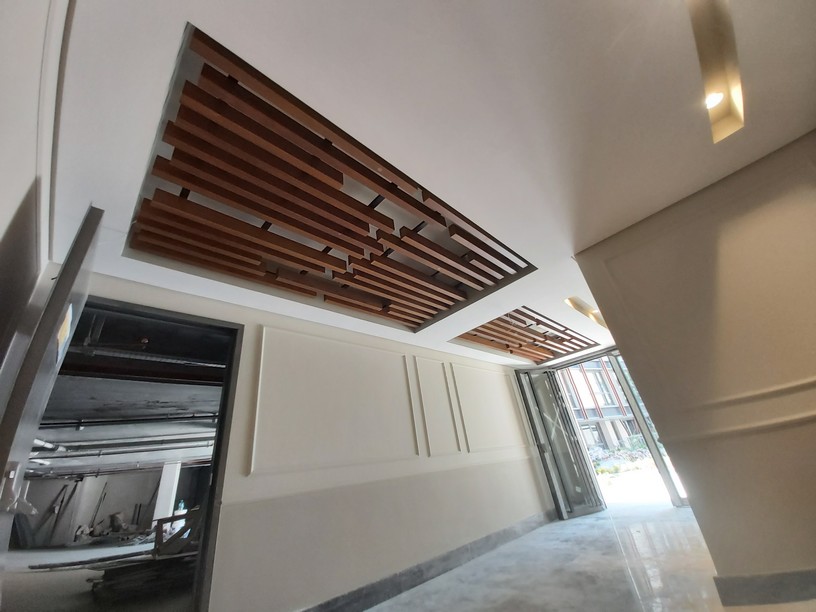

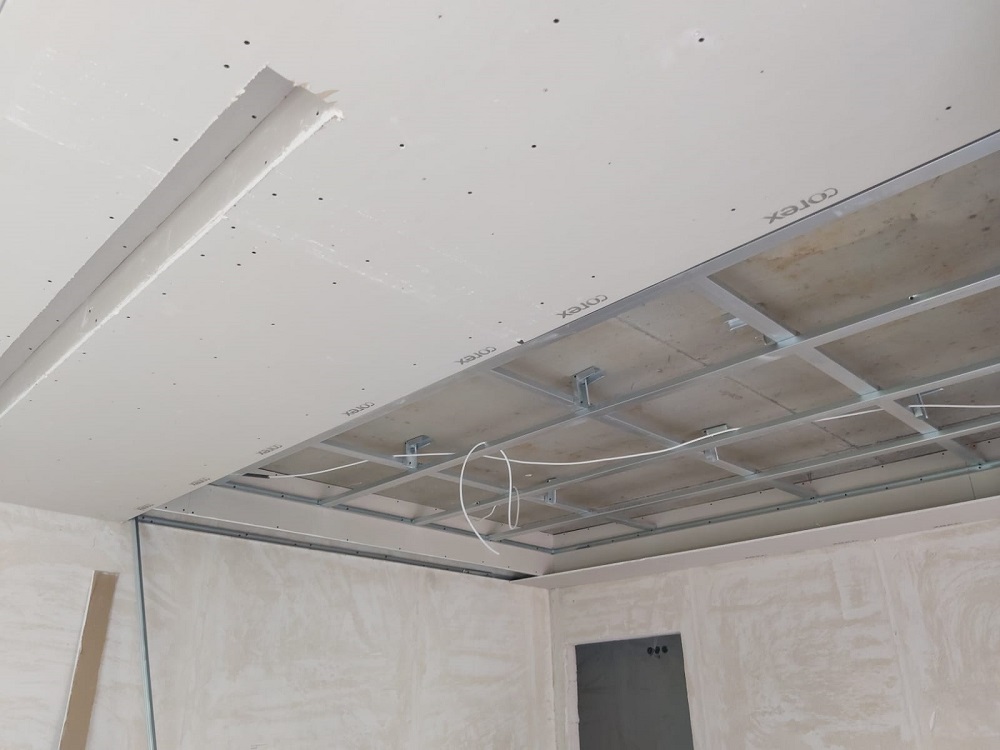

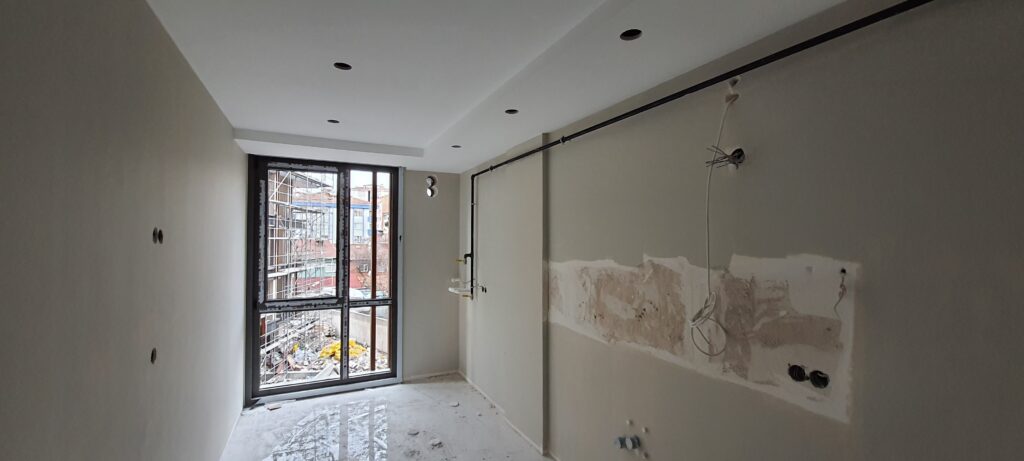

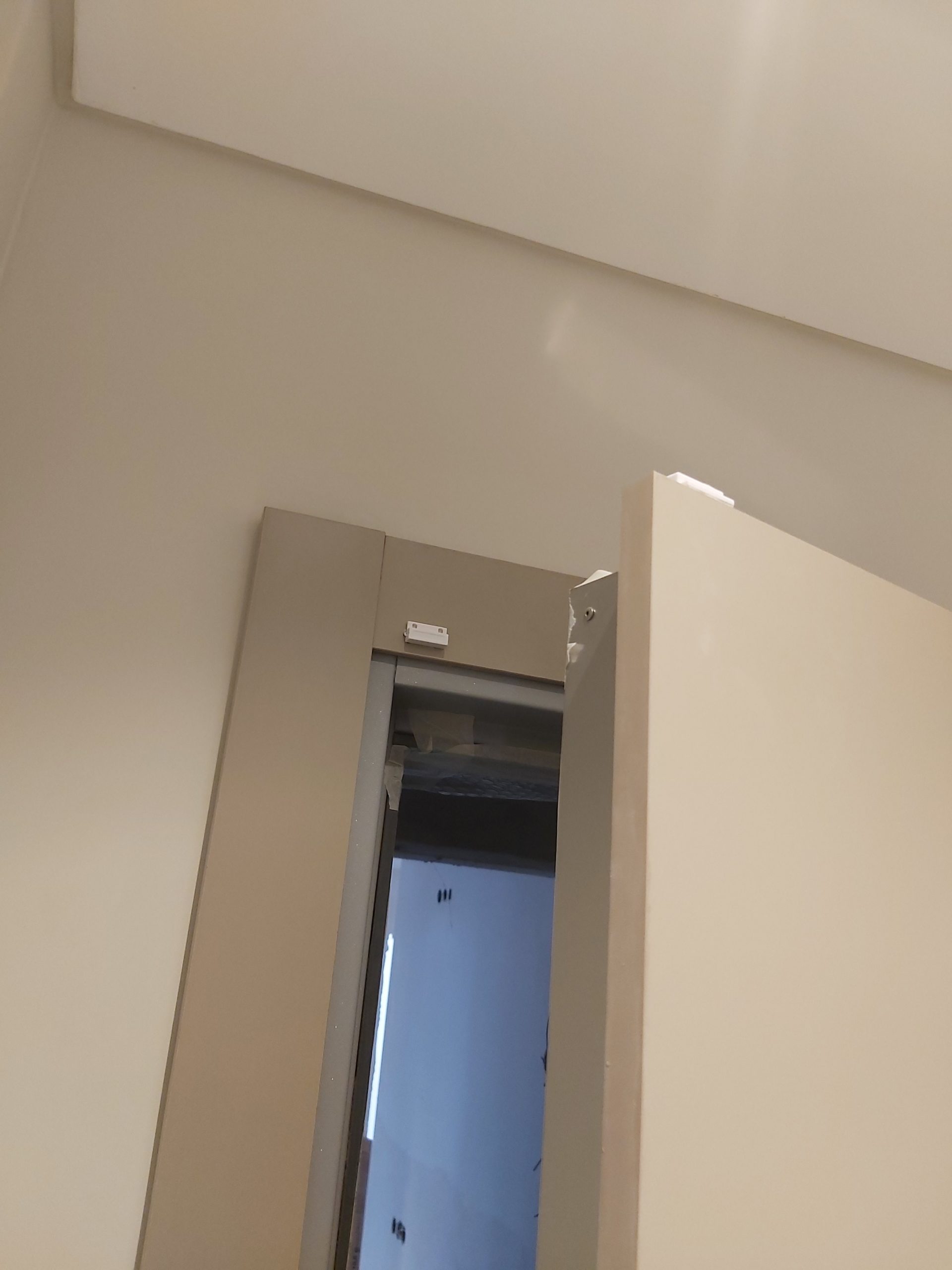

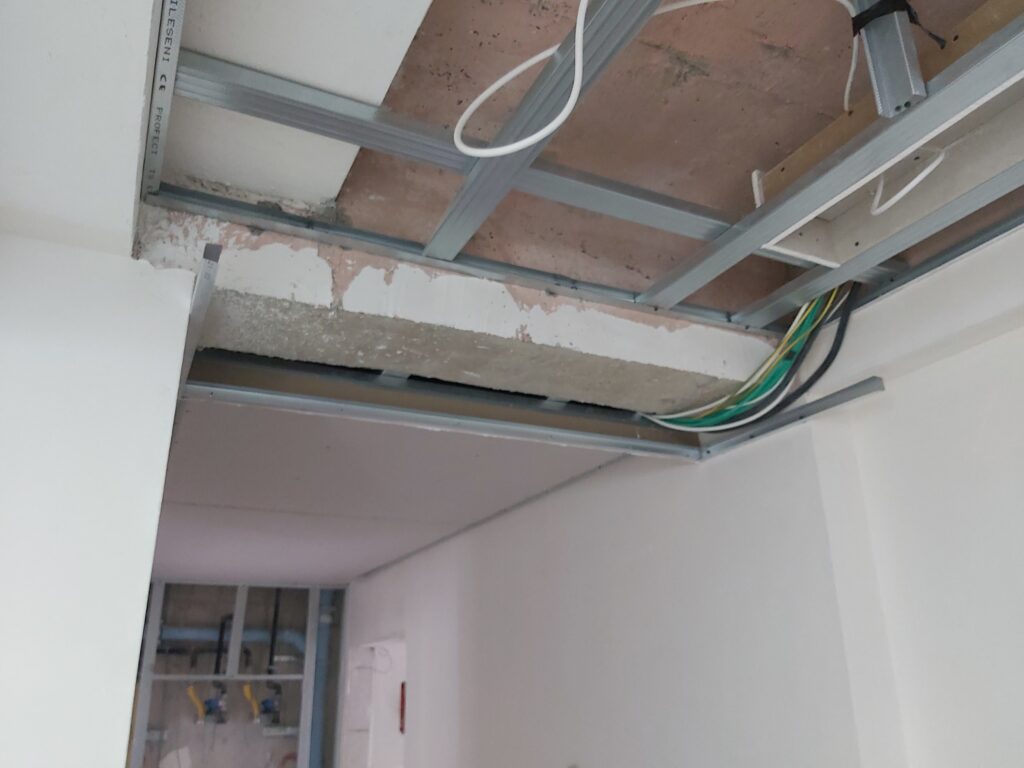

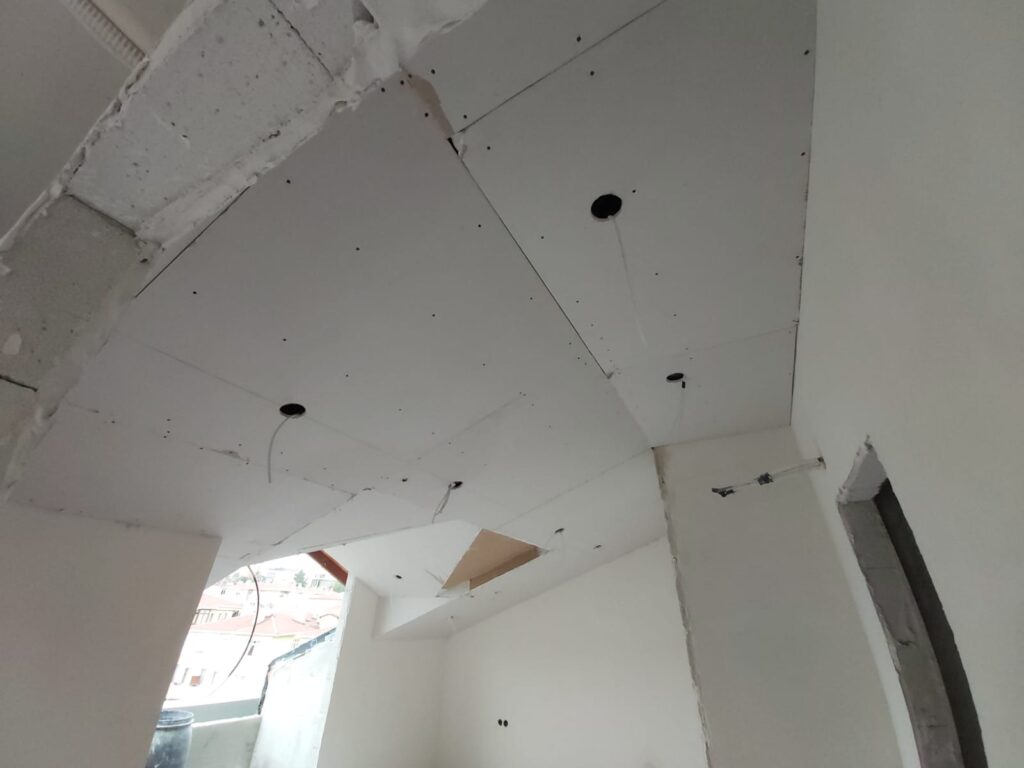

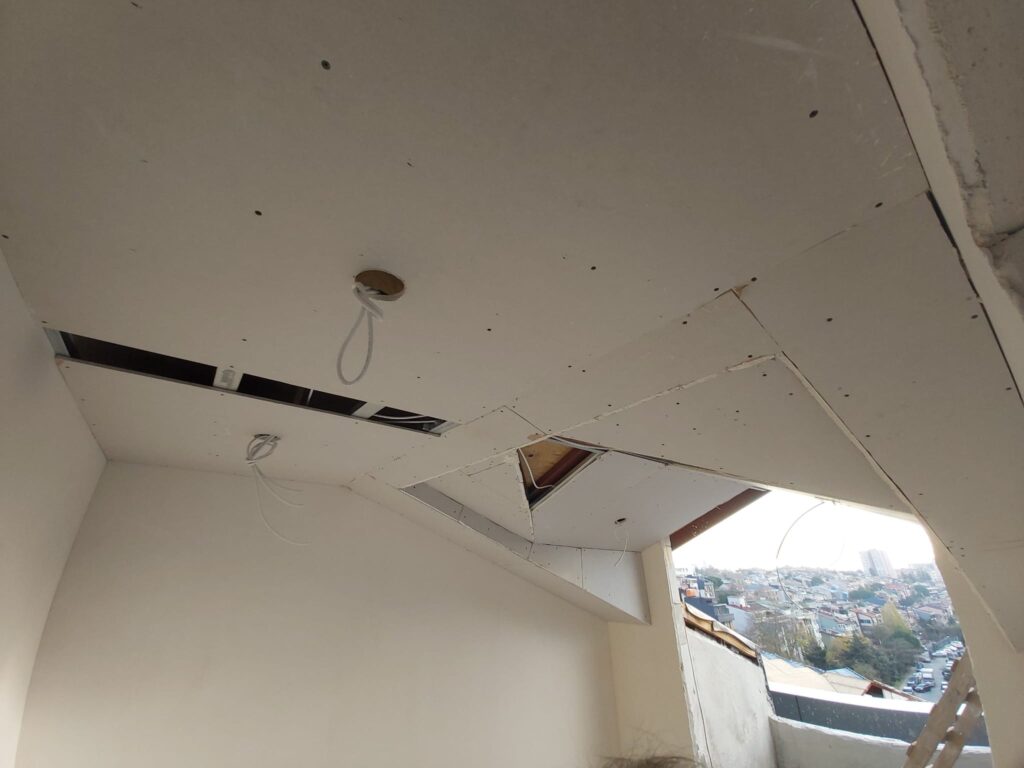

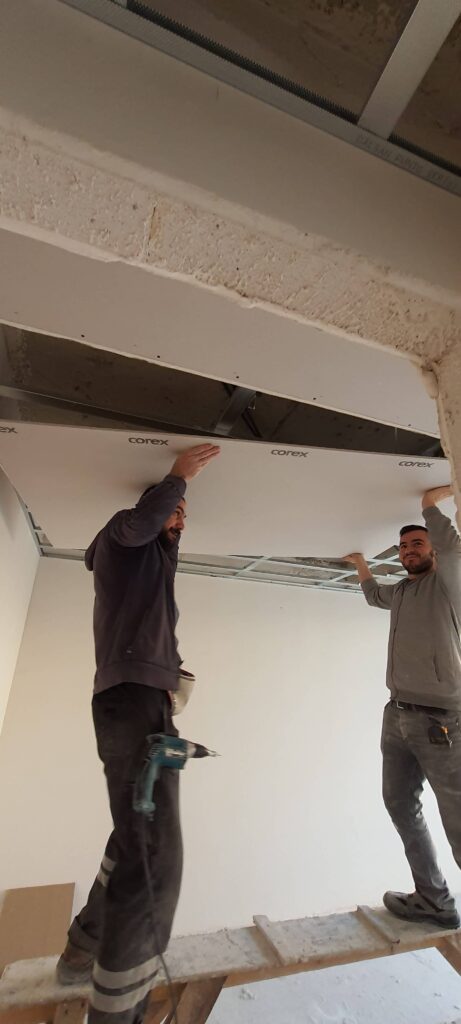

  • Örnek dairede tavanda alçıpanlar bitti.

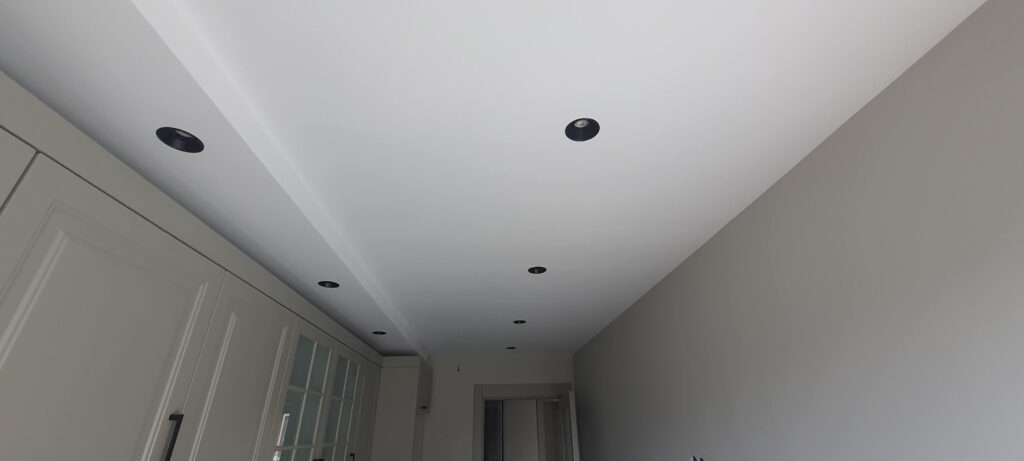

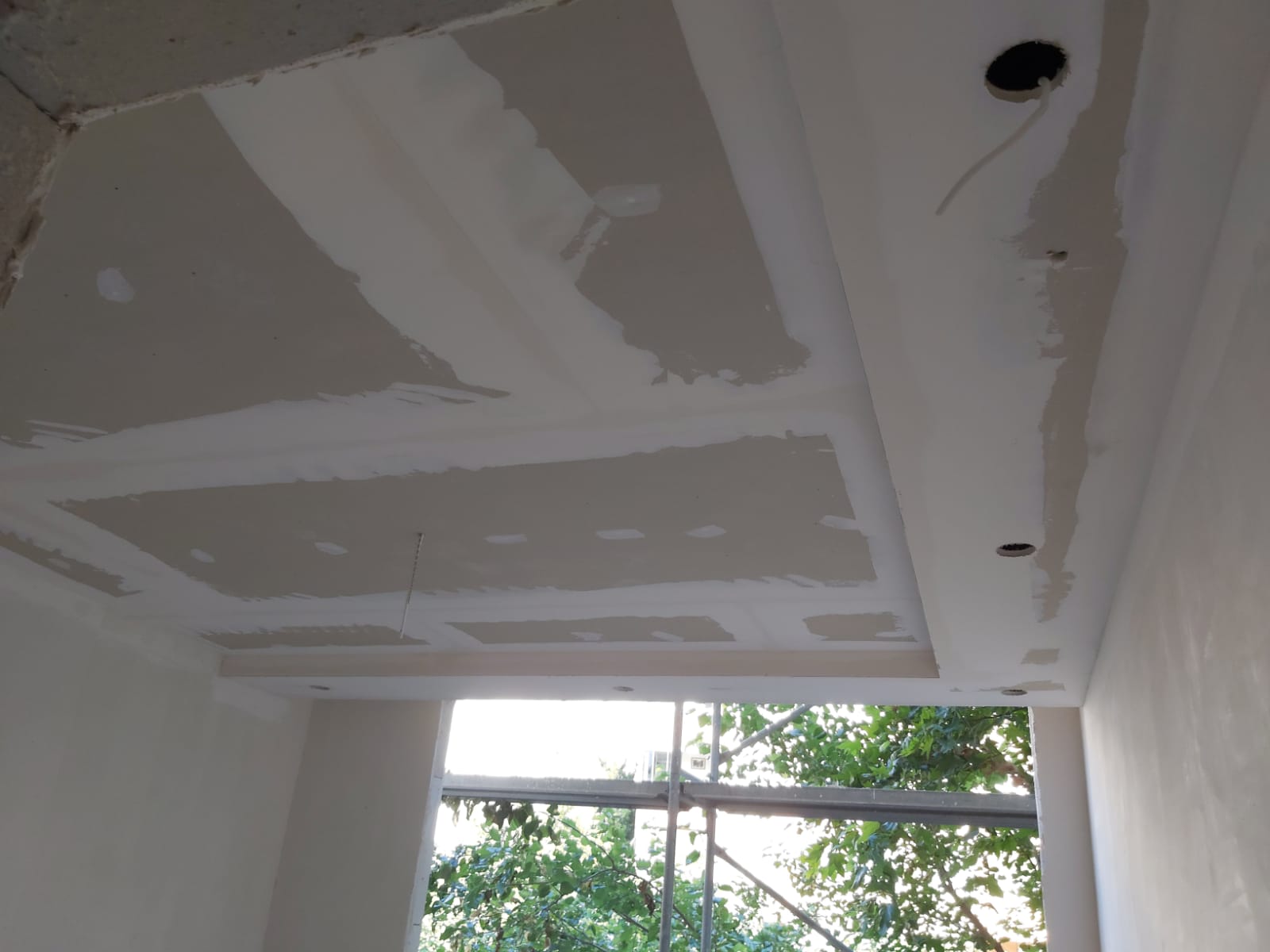

  • Örnek dairede spot yerleri ayarlandı.

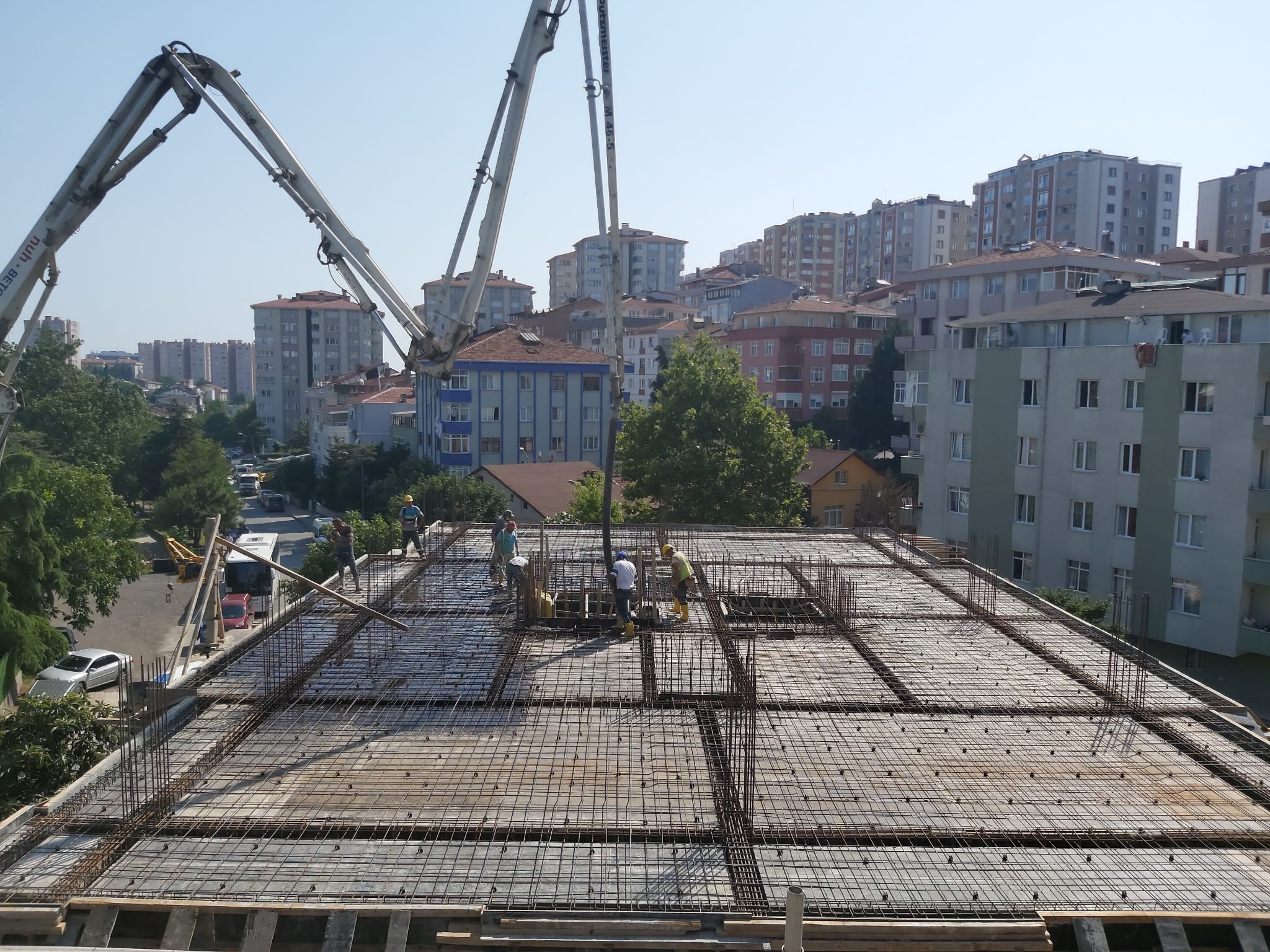

  • A blokta zemin kat tavan betonu döküldü.

  • İskele kurulumu, tesisat, alçı işlerine devam edildi.

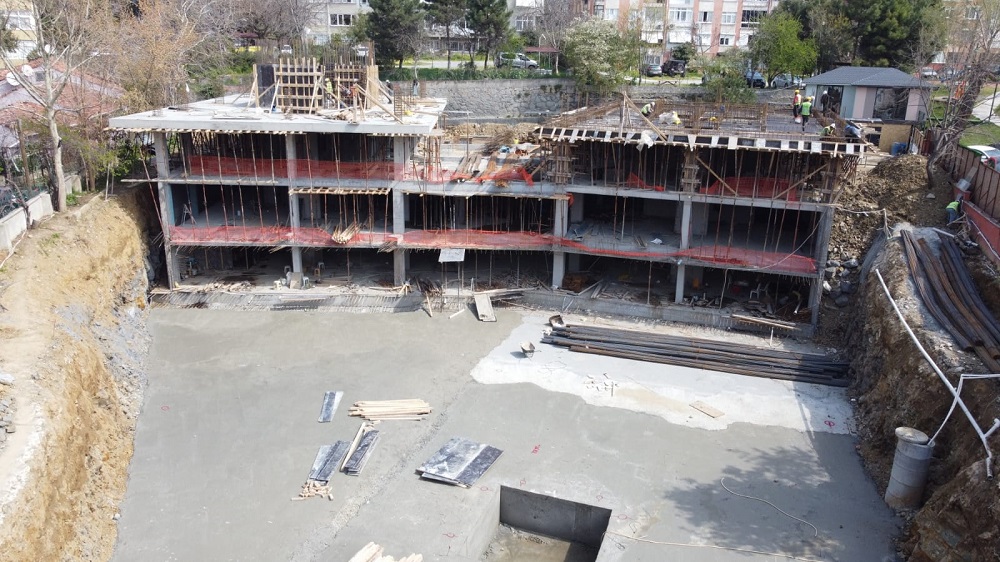

  • B blok son kat betonu döküldü.
  • A blok zemin kat tavan döşemesine başlandı.

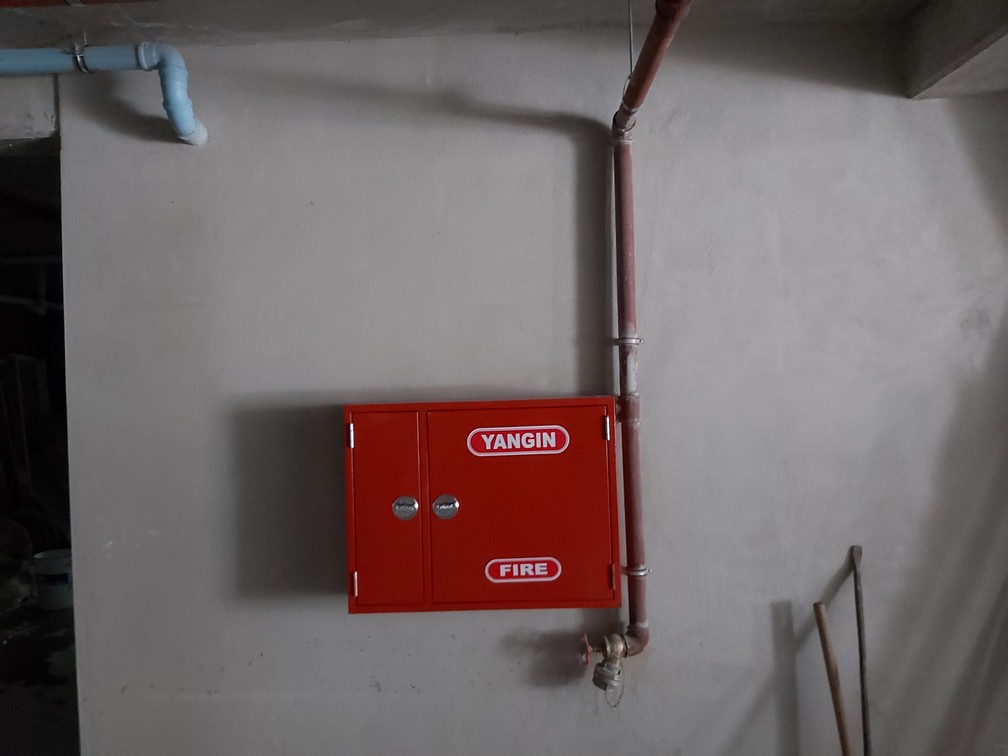

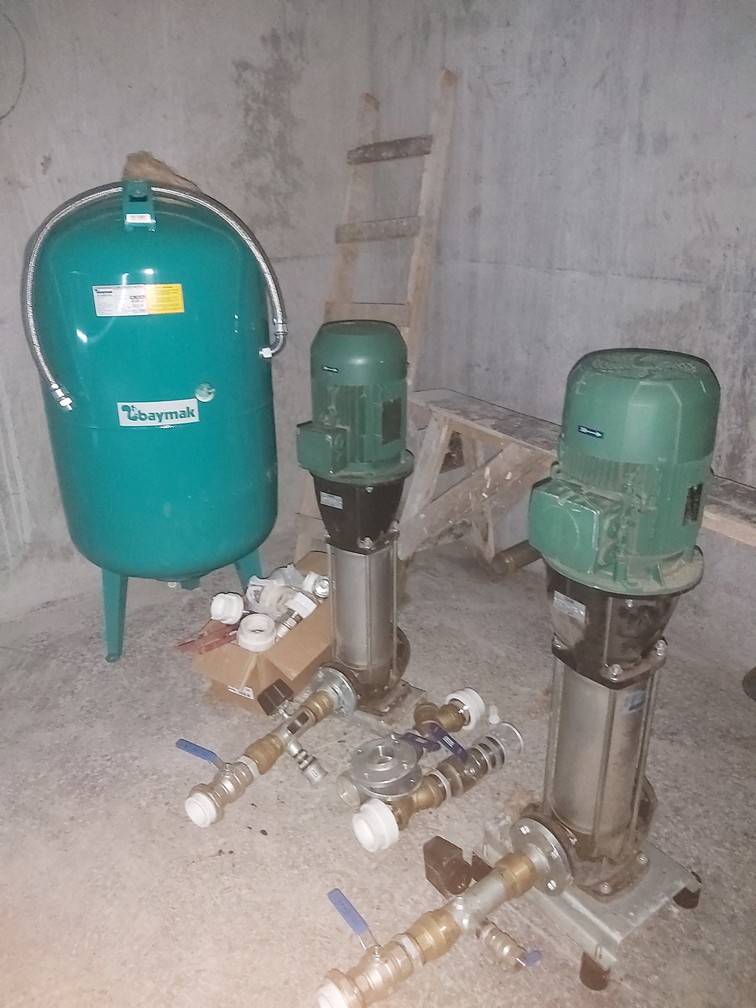

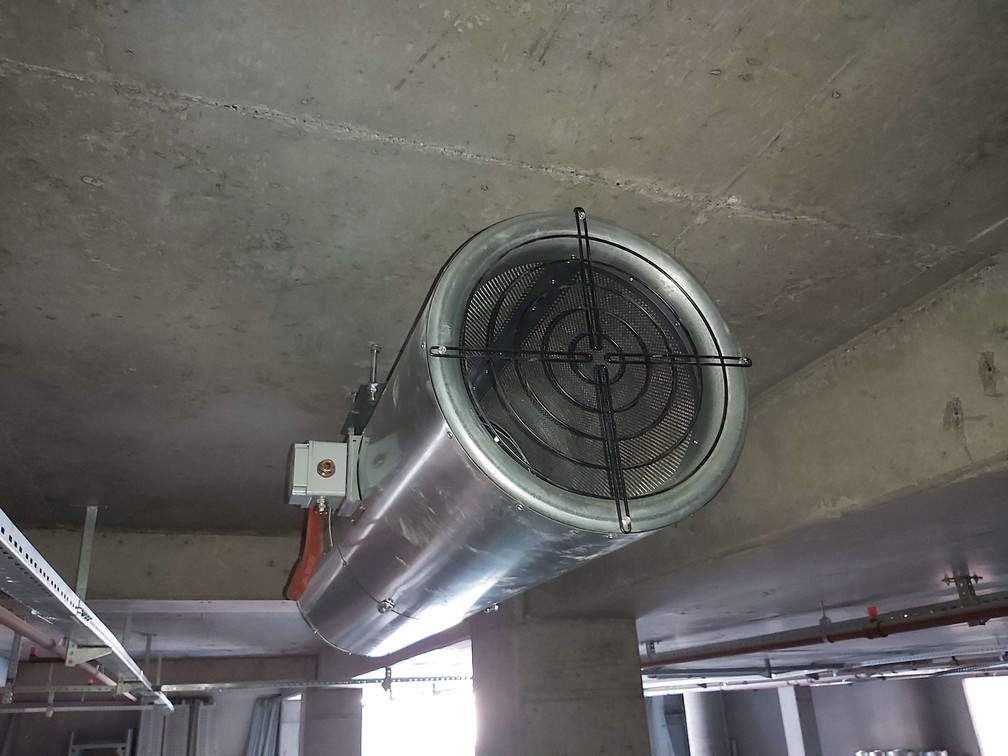

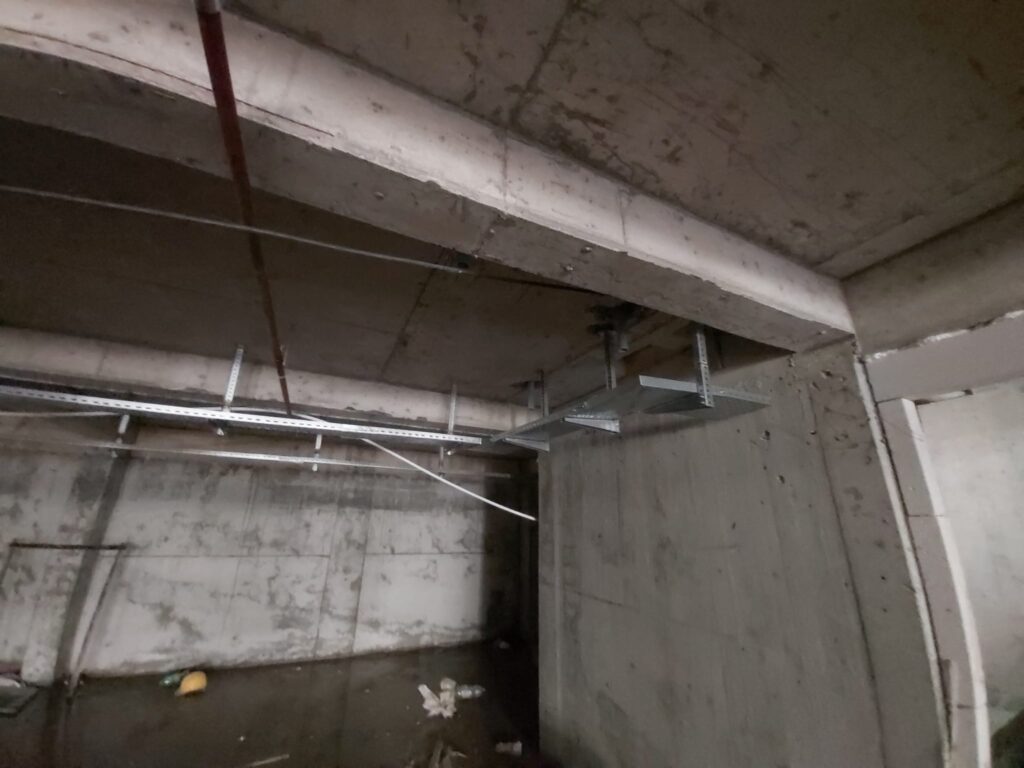

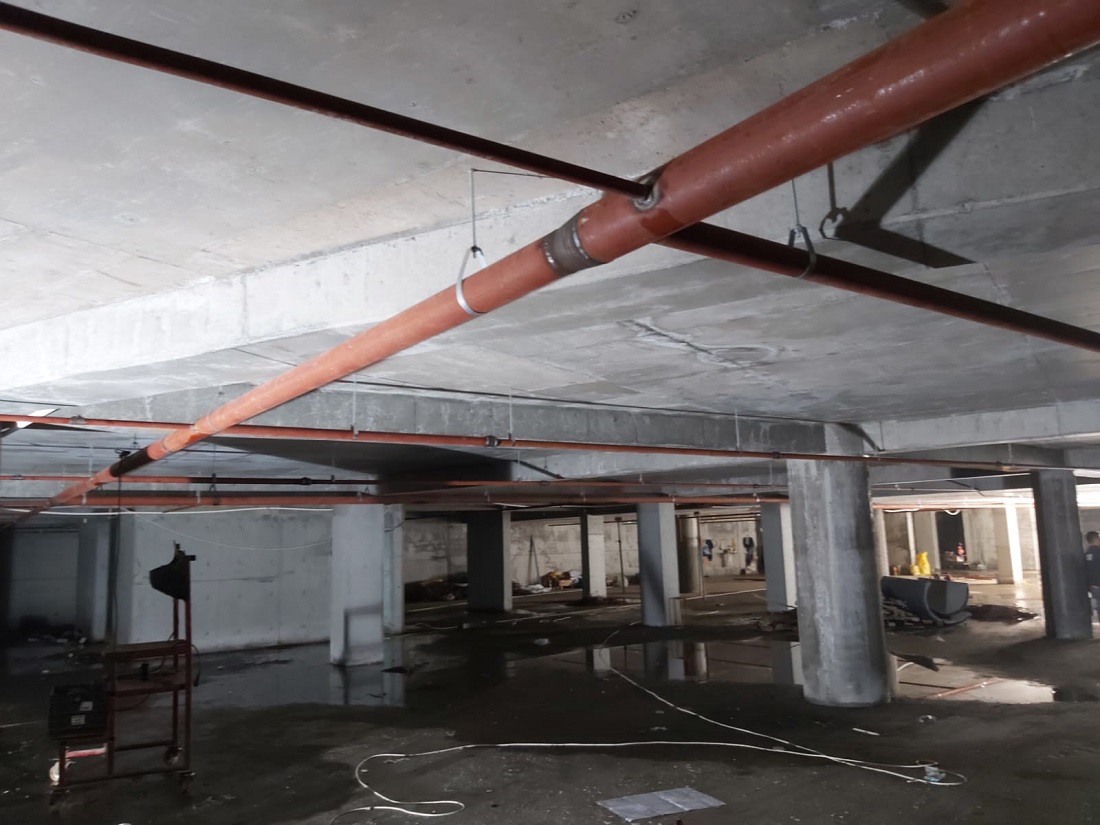

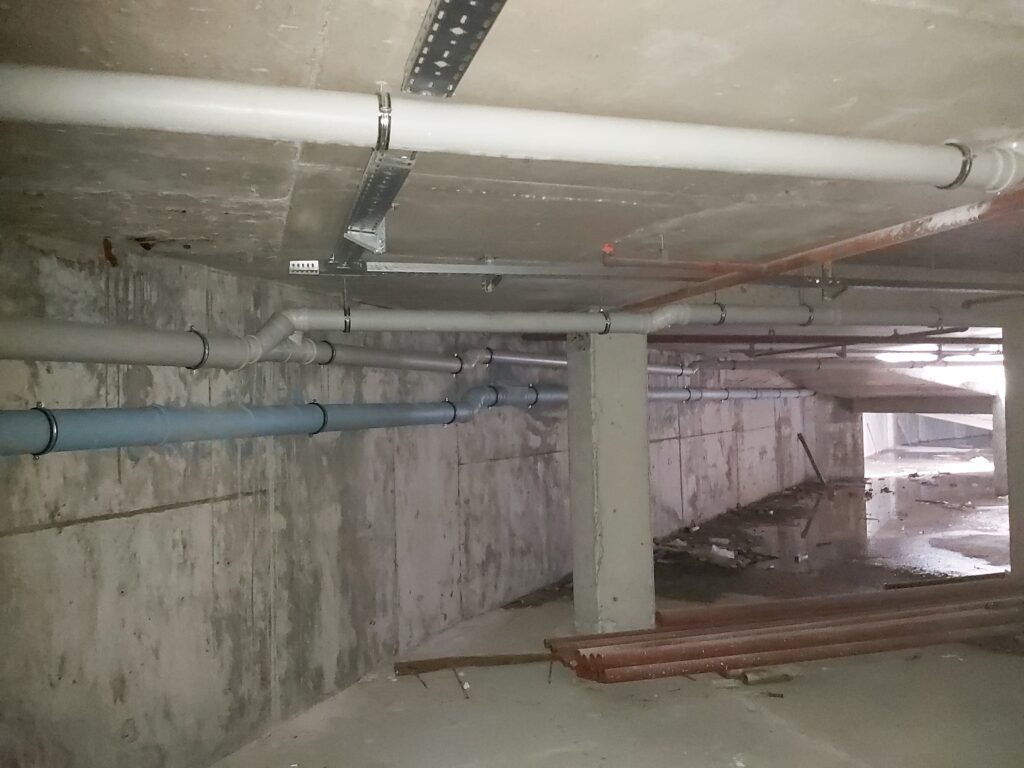

  • 4.bodrum katta yangın tesisatı son aşamasına gelindi, sprinkler takıldı.

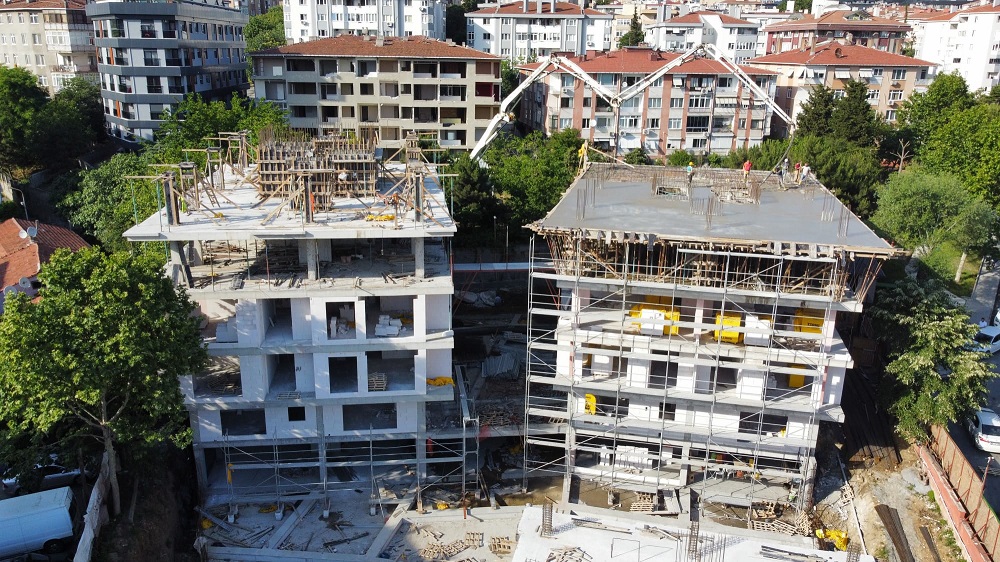

  • Dış cepheye başlamadan önce betonarme yapının kotları alındı, ölçümler bitti.

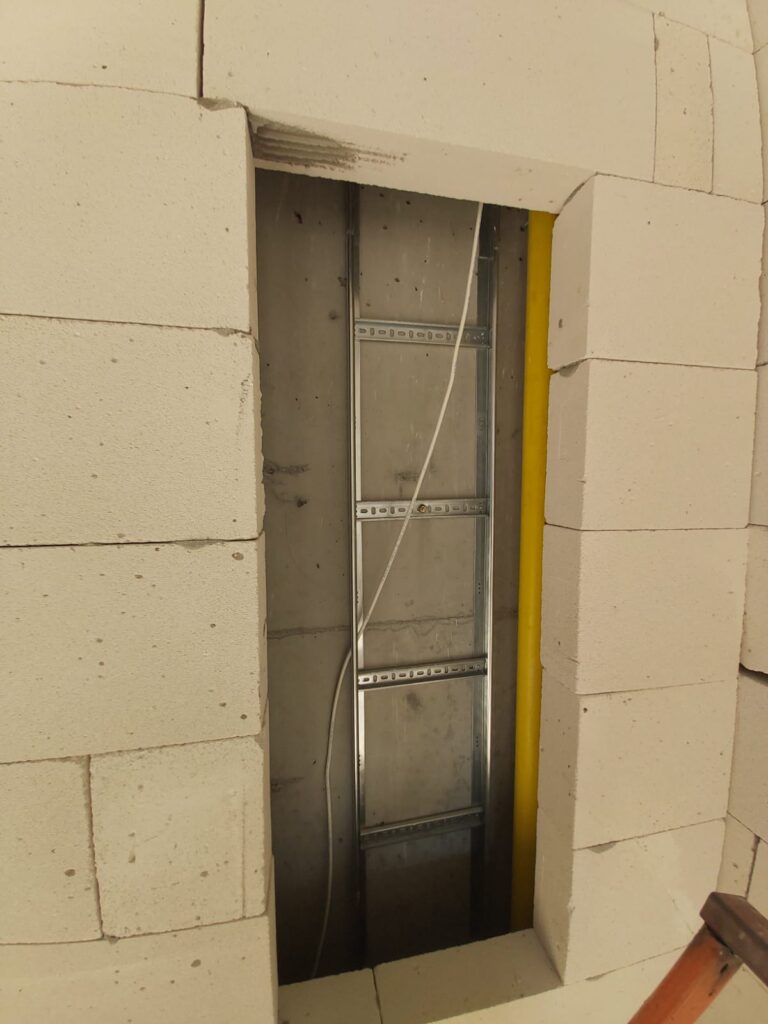

  • C blok dairelerin elektrik tesisatı için borulamaya başlandı, ytonga kanal açılıyor.
  • C blokta pprc ve pvc tesisatı devam ediyor, gömme rezervuarlar da takılıyor.
  • Daire arası bölmelerin taşyünleri konulup araya yalıtım yapılıyor, bu sayede iki daire arasında ses ve ısı yalıtımı sağlanmış oluyor.
  • Örnek dairede tavanda alçıpanlar bitmek üzere.

  • A blok zemin kat perde betonu döküldü
  • C blok 3.normal kat tavan döşeme betonu döküldü.
  • C blok dairelerin tesisatına devam edildi.

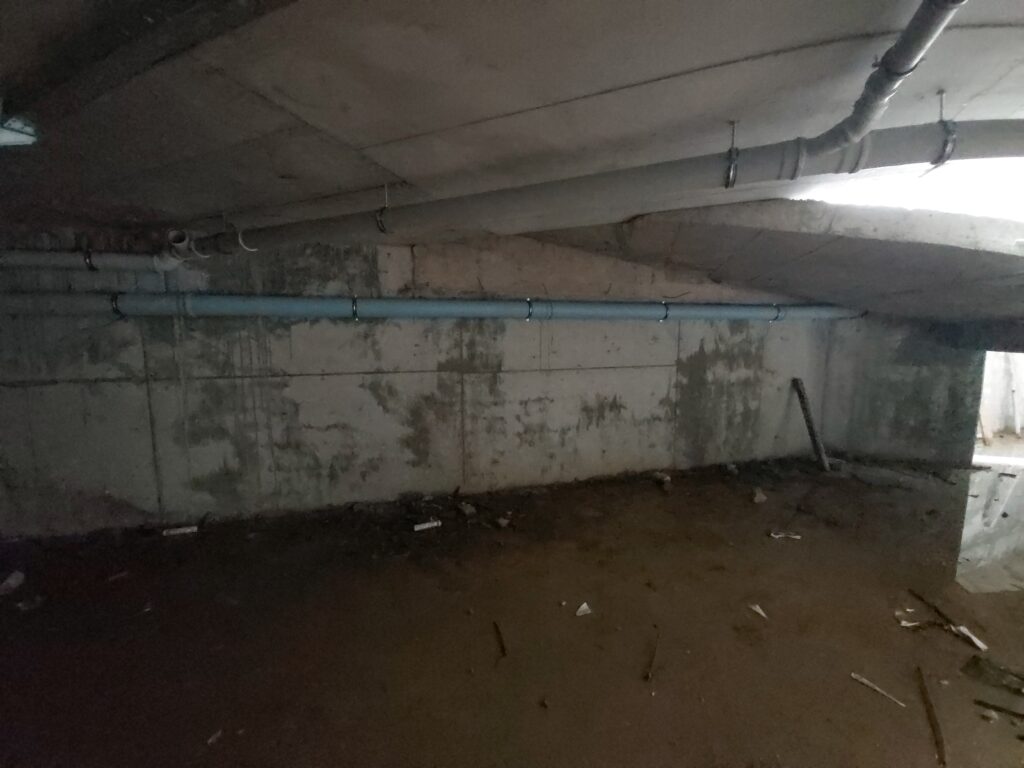

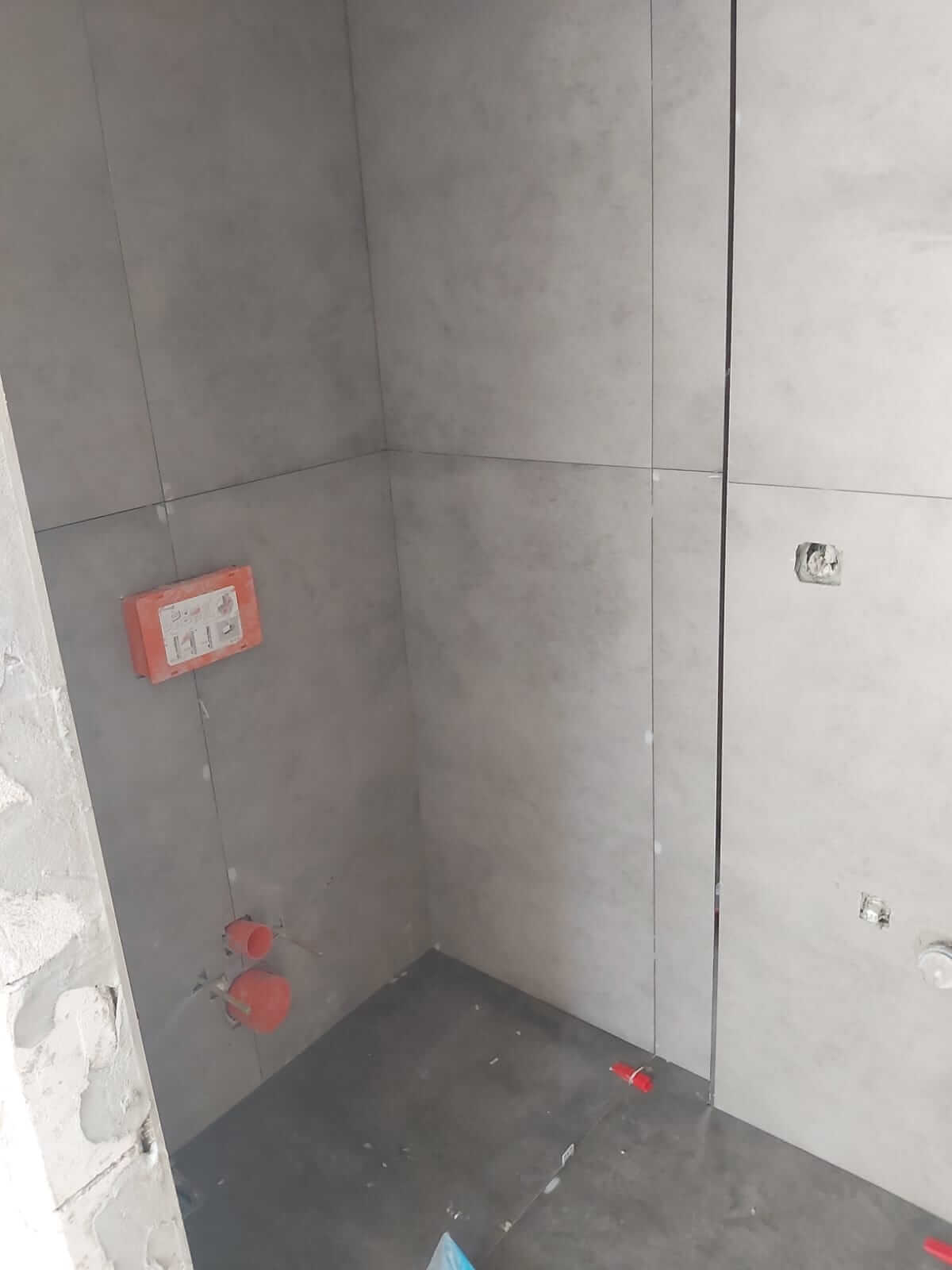

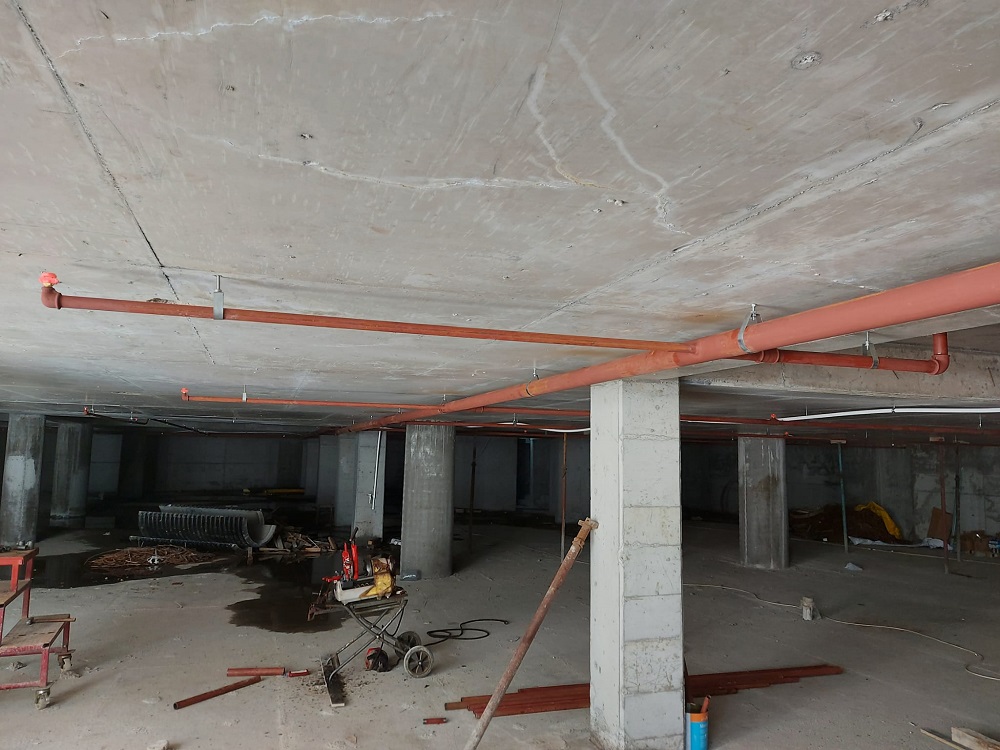

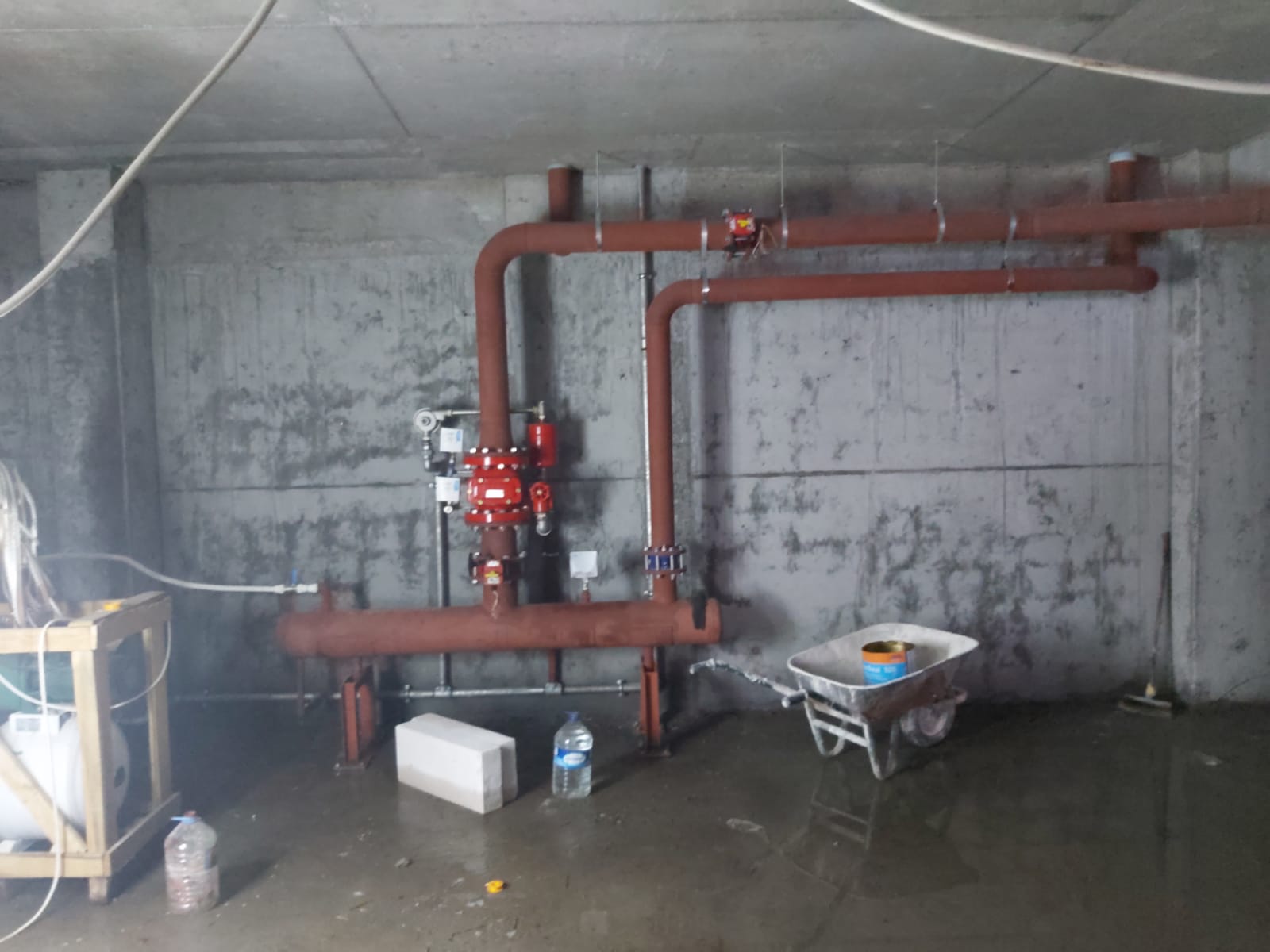

  • Bodrum kat yangın tesisatı devam ediyor.

  • B blok 2.normal kat tavanı döşeme betonu döküldü
  • C blok 3.normal kat perde betonu döküldü.
  • Duvar örülmeye devam edildi.
  • Bodrum katlarda yangın tesisatına devam edildi.

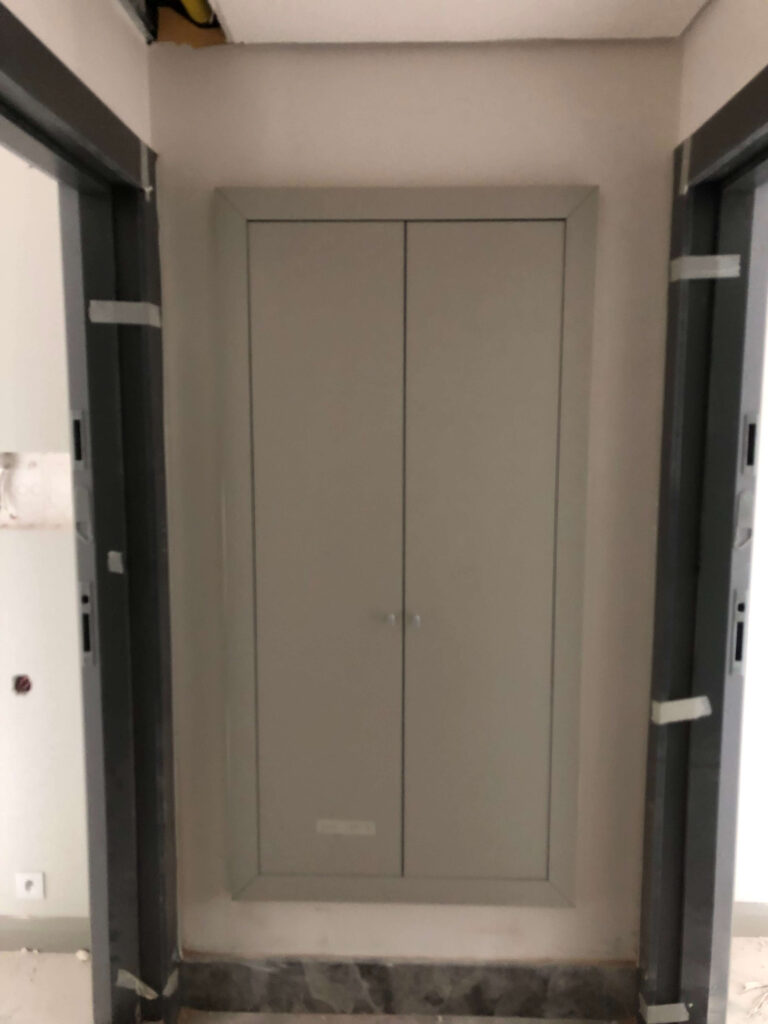

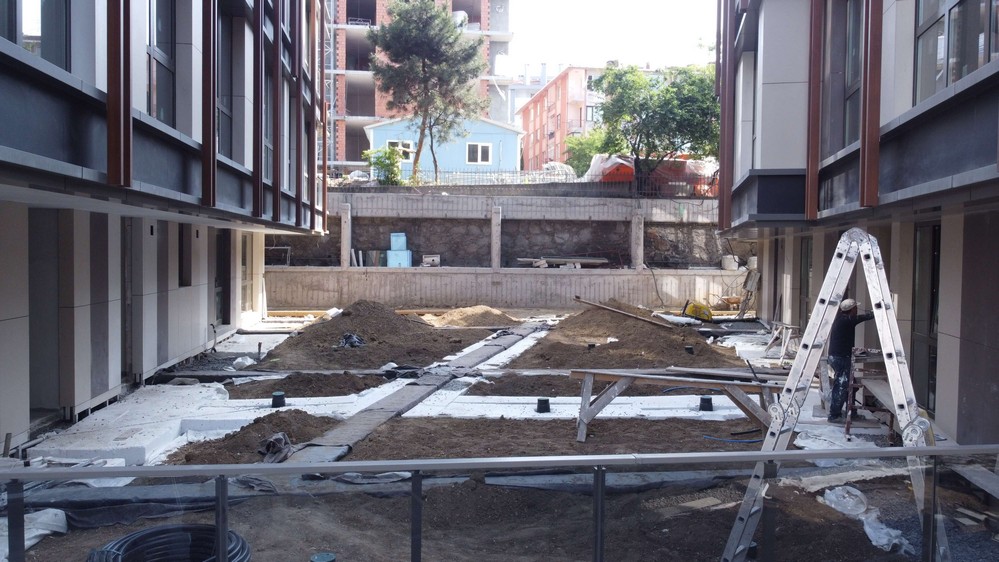

  • C blok 5 nolu daire örnek daire olarak yapılmaya başlandı.

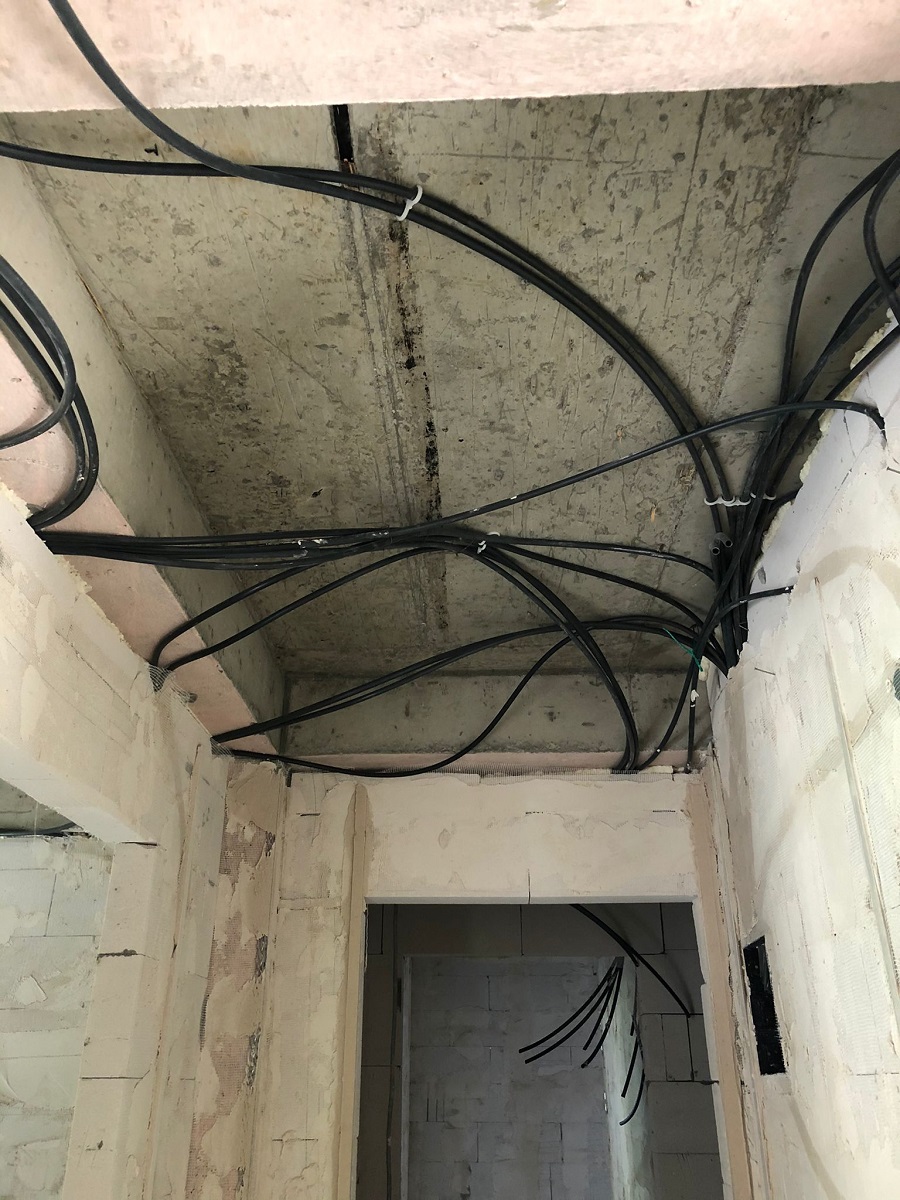

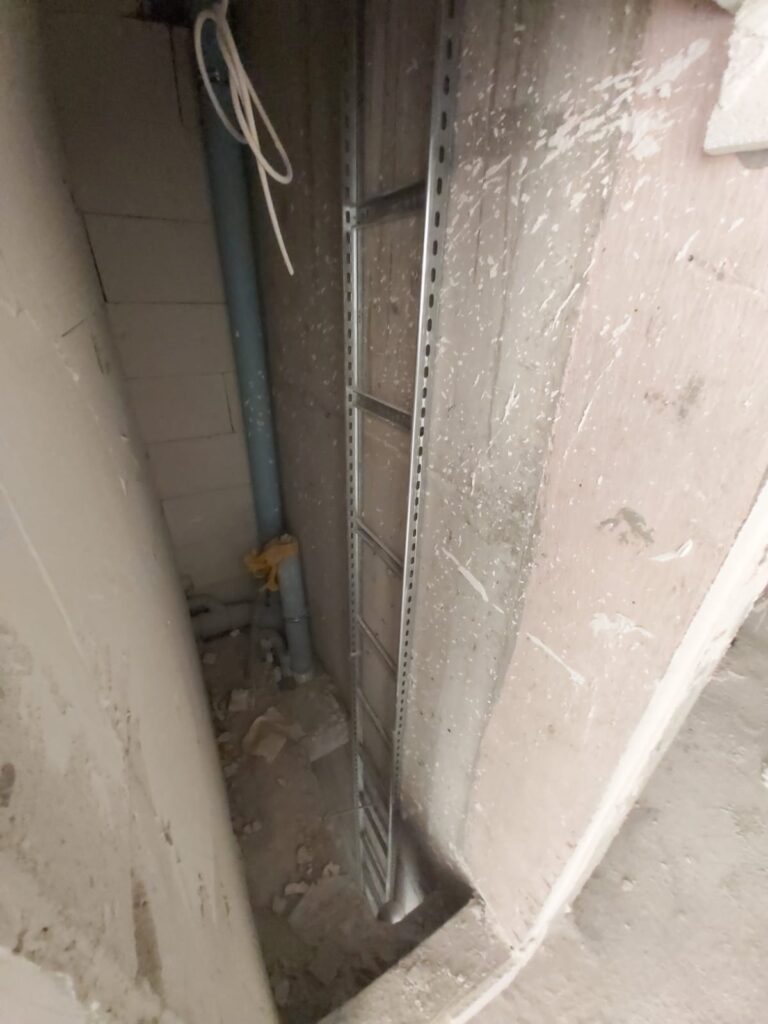

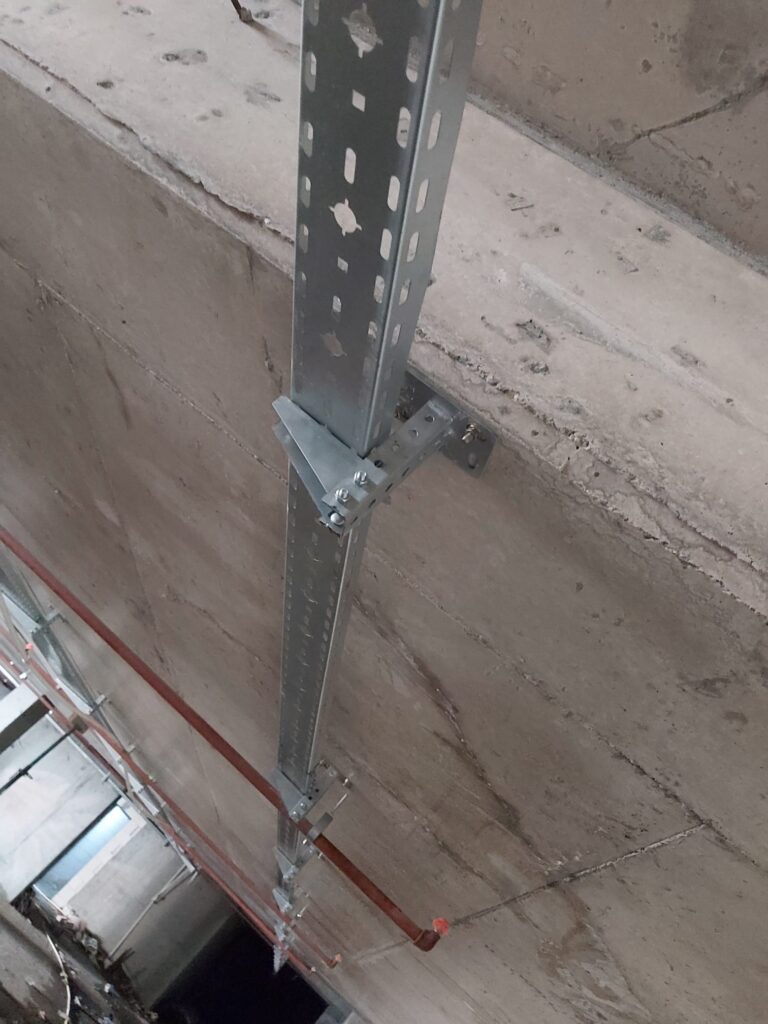

  • Elektrik tesisatı kanallarına başlandı.

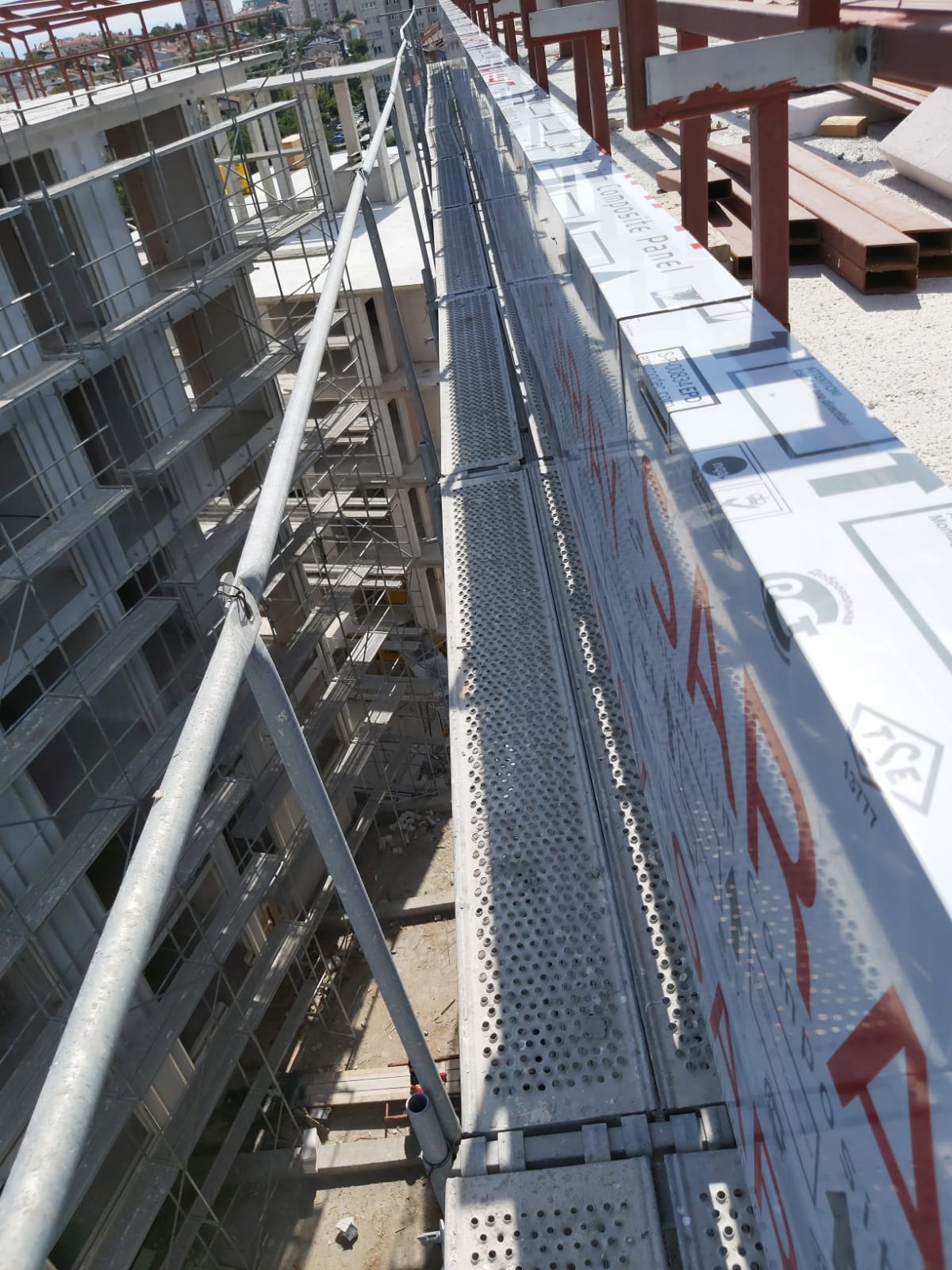

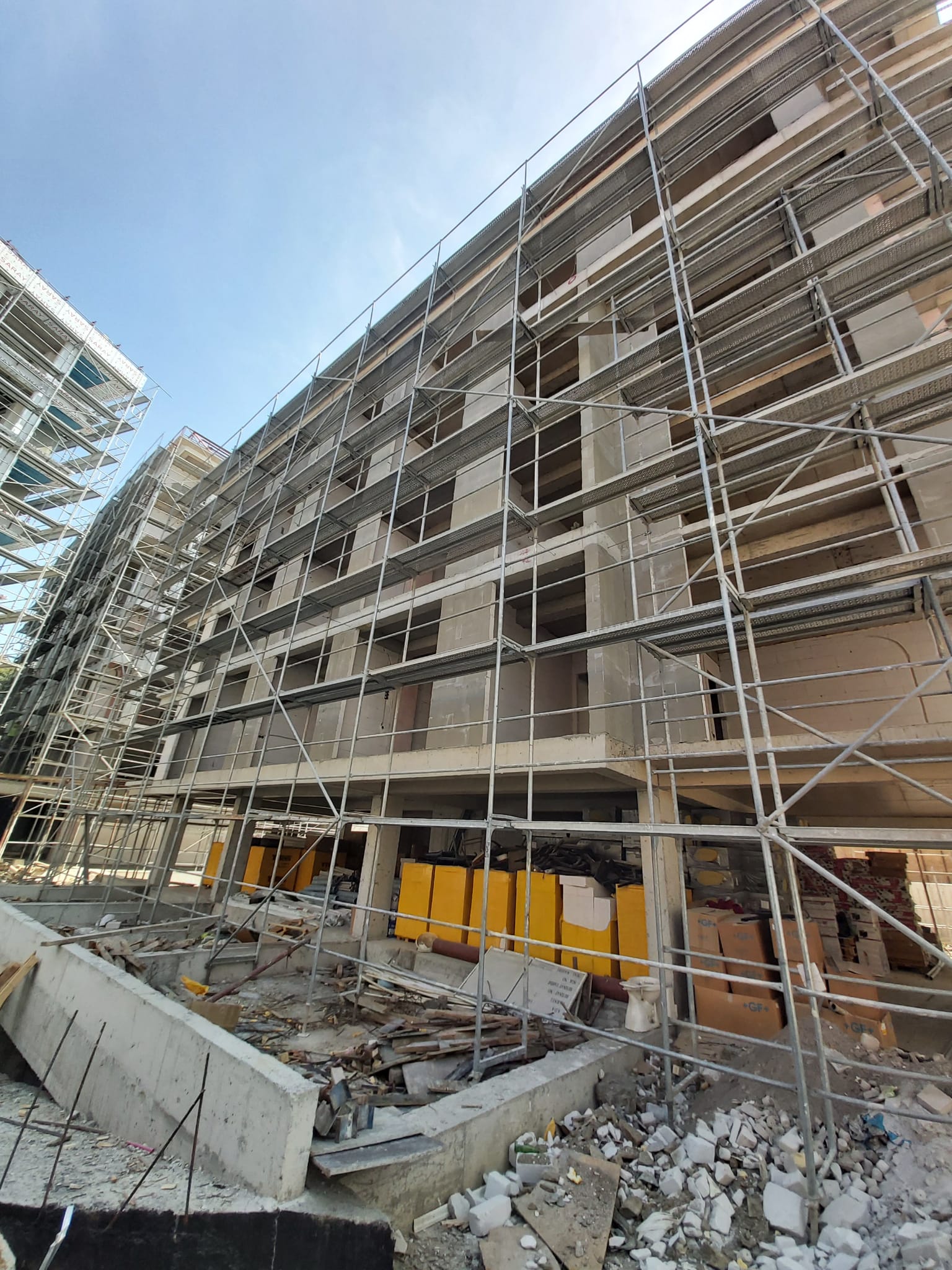

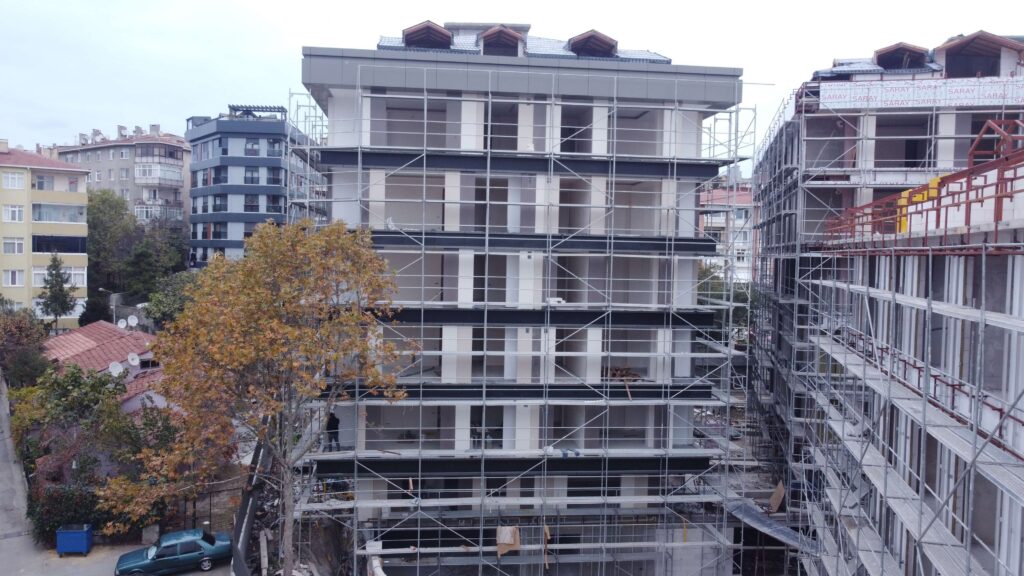

  • İskele kurulumu devam ediyor.
  • Daireler arasındaki ortak duvarlar çift duvar olarak örülüp arasına taşyünü konarak ısı ve ses yalıtımı sağlandı

  • C blok 2.normal kat tavanı döşeme betonu döküldü
  • B blok 2.normal kat perde betonu döküldü.
  • Duvar örülmeye devam edildi.
  • Bodrum katlarda yangın tesisatı yapılmaya başlandı.

  • B blok 1.normal kat döşeme betonu döküldü
  • C blok 2.normal kat perde betonu döküldü.
  • Duvar örülmeye devam edildi.
  • Bodrum katların kaba temizliği yapıldı.

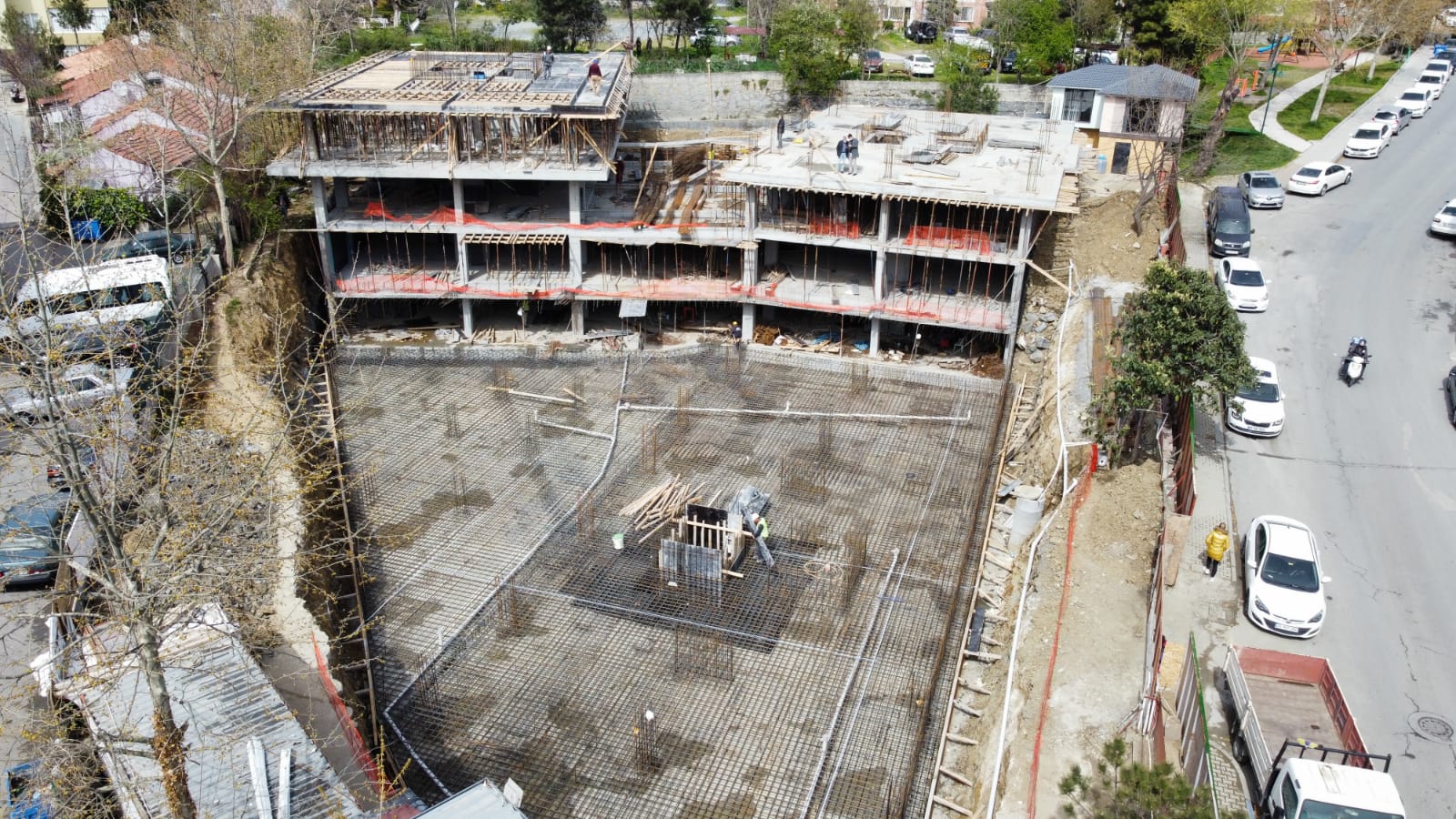

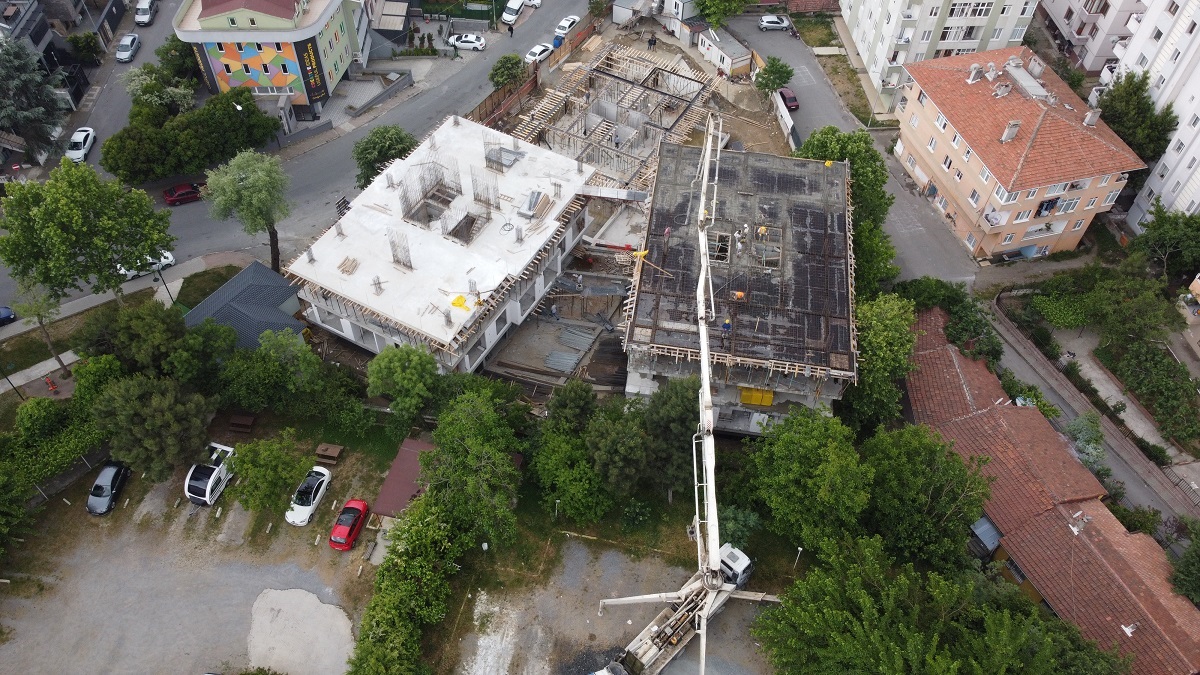

  • A blok 2.bodrum tavan döşeme betonu dökülüyor.

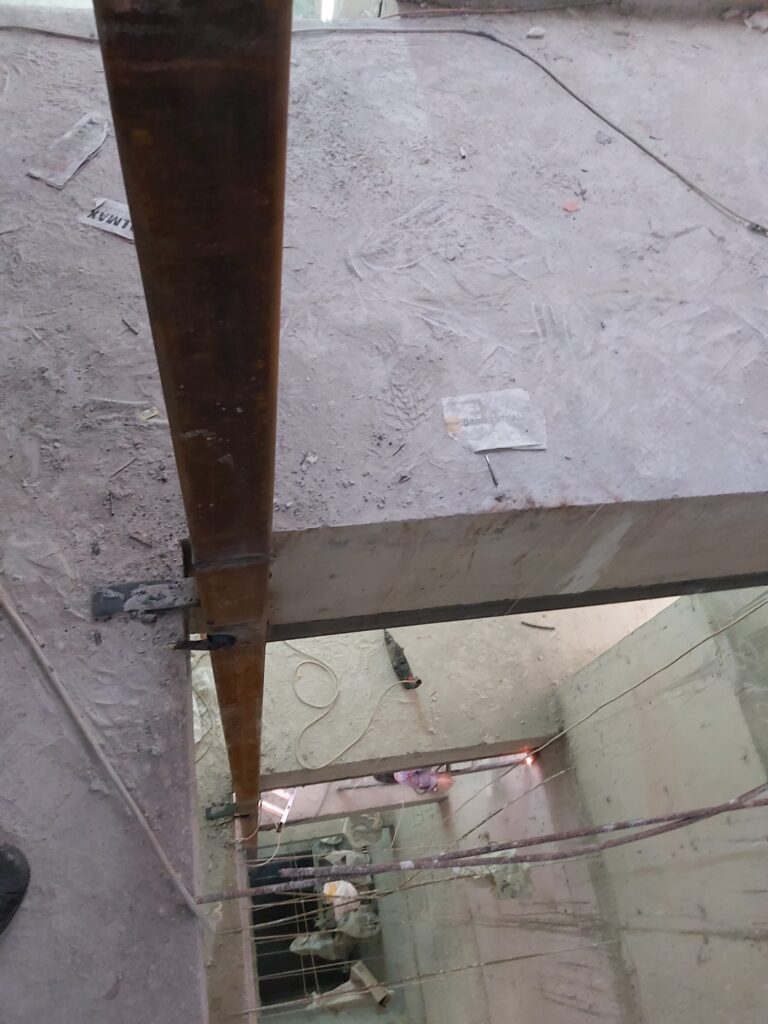

  • B blok 1.normal kat kolon-perde ve döşeme kalıbı hazırlanıyor.
  • C blok zemin katın duvarlarının örülmesine devam ediliyor.

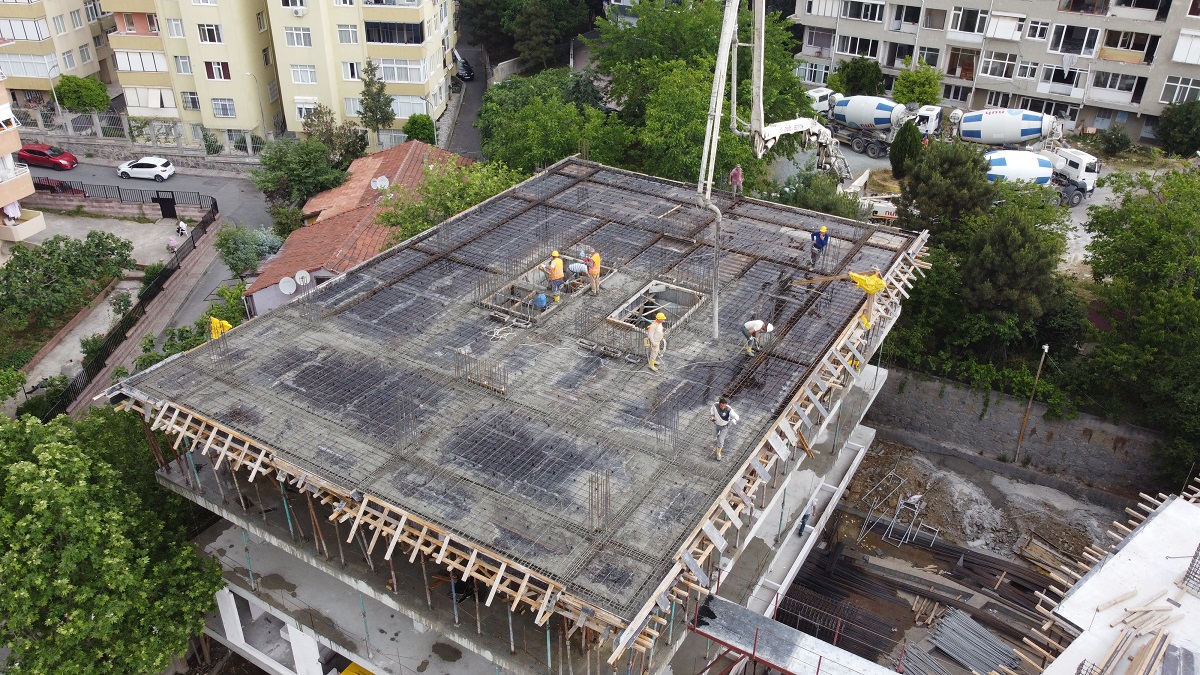

  • C blok 1.normal kat tavan betonu döküldü
  • A blok 1.bodrum kat tavan döşeme kalıbı hazırlanmaya devam ediliyor.
  • C blok 2.bodrum ve 1.bodrum katlarının duvarları örülmeye devam edildi.

.JPG

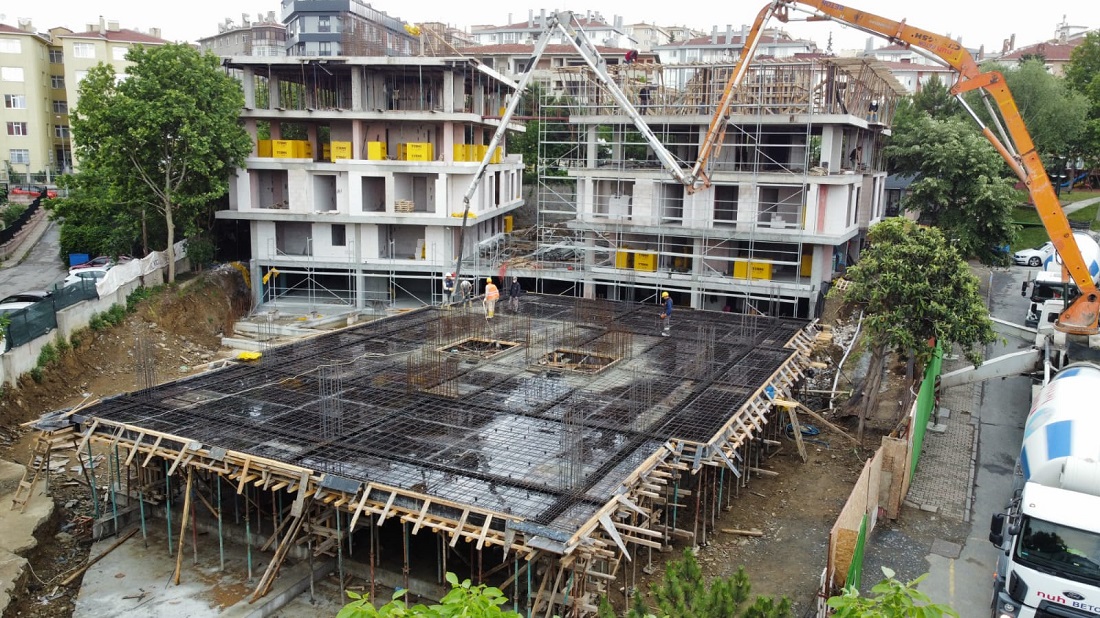

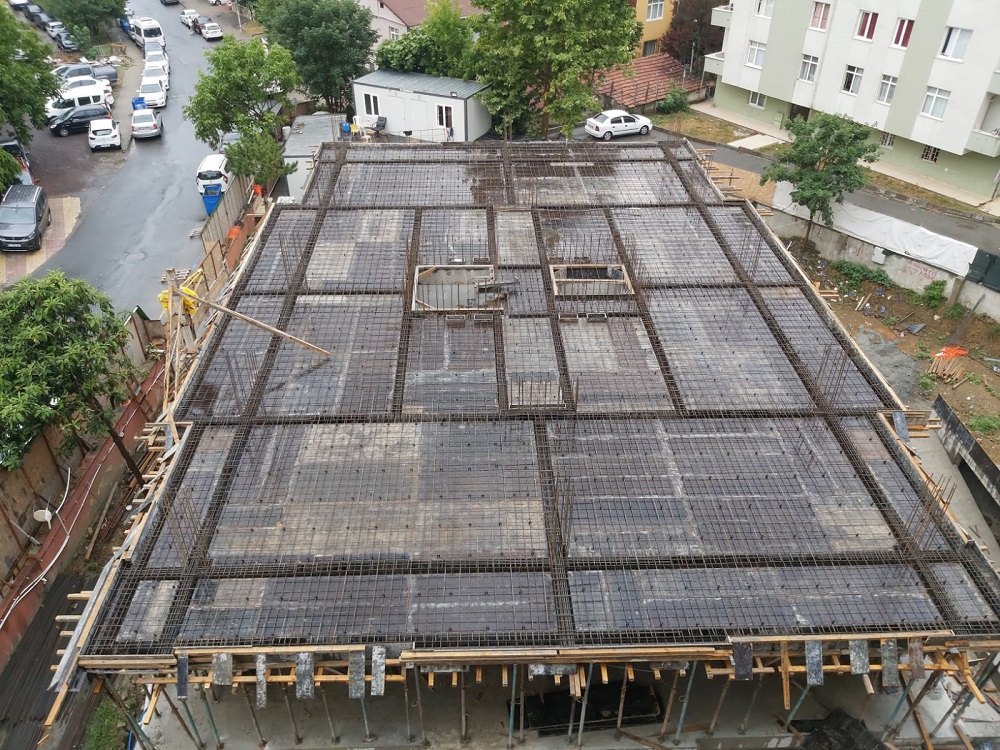

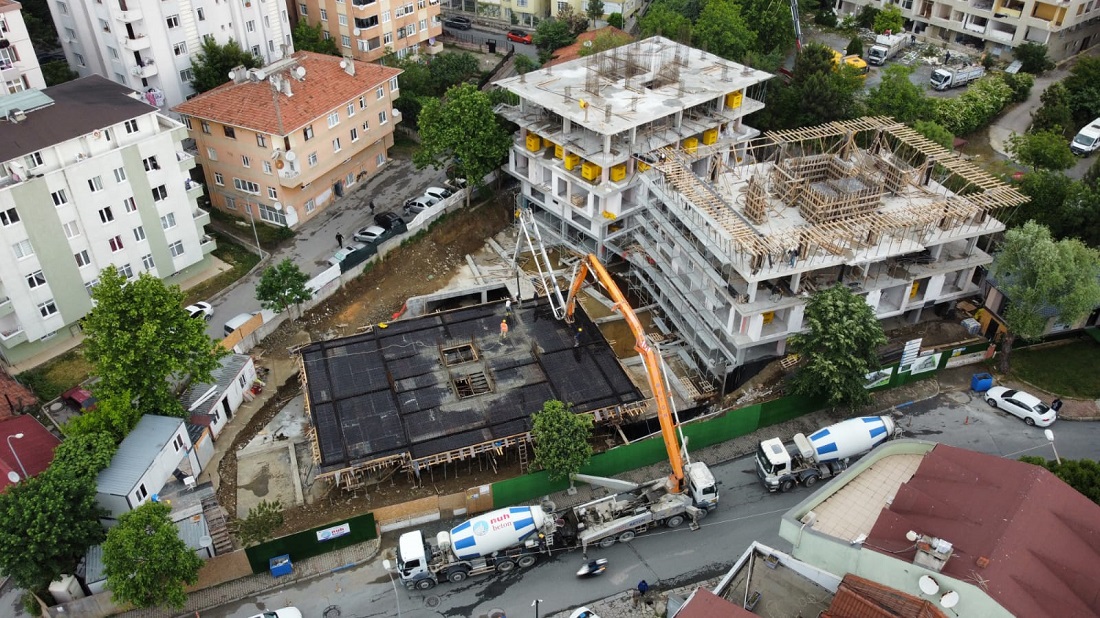

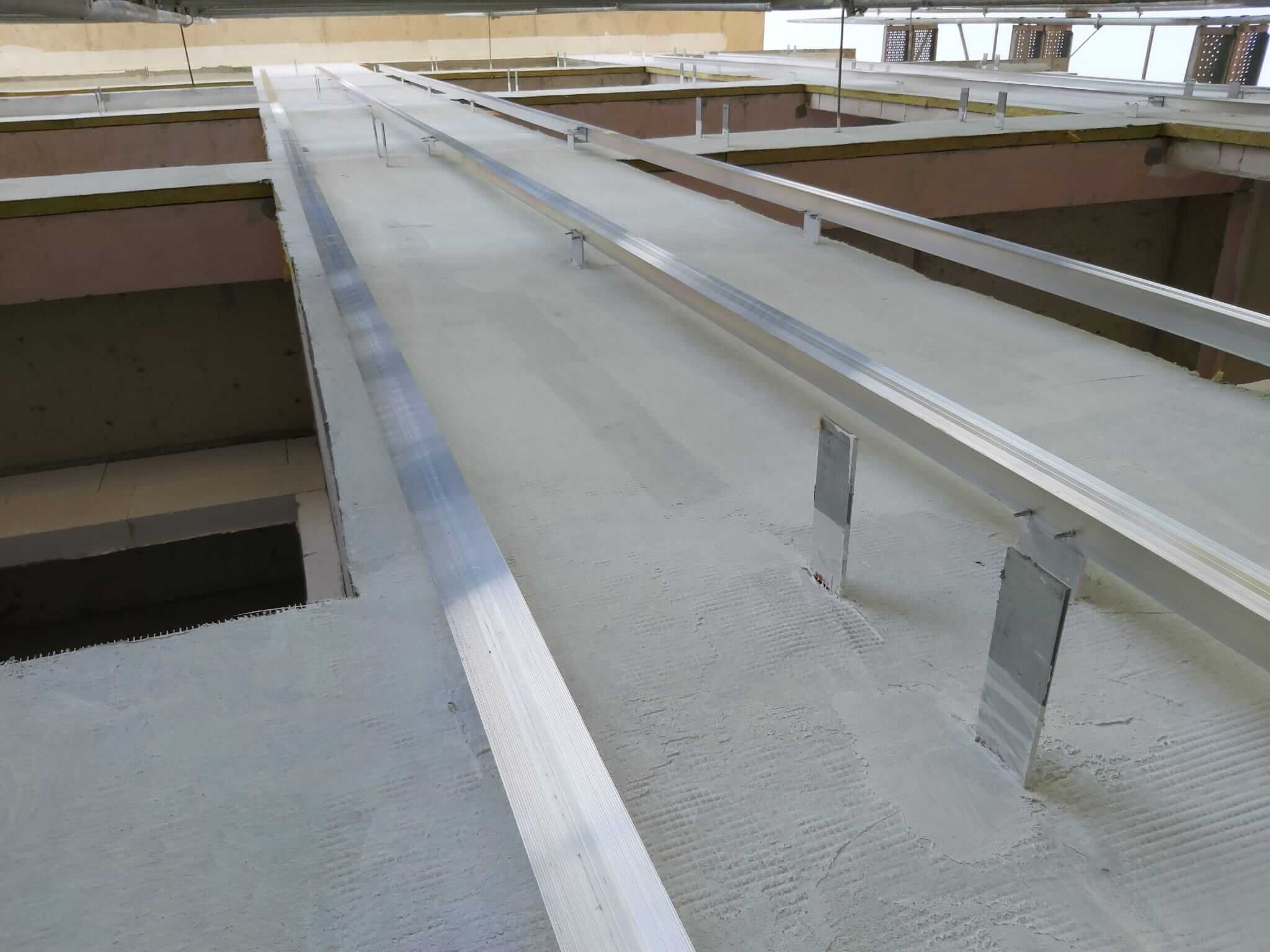

  • B blok zemin kat tavan döşeme betonu döküldü.
  • C blok 1.normal kat perde betonları döküldü.
  • B blokta duvar örmeye başlanıldı.

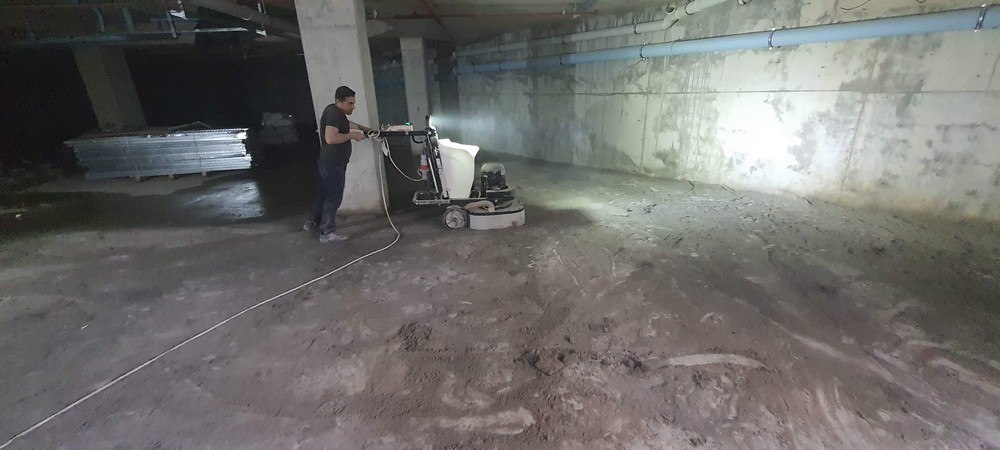

  • Bodrum katlarda temizlik işleri devam ediyor.

  • Şantiyedeki çalışmalara Ramazan bayramı arası verildi.
  • C blok zemin kat tavan döşeme betonu döküldü.
  • B blok zemin kat perde betonları döküldü.

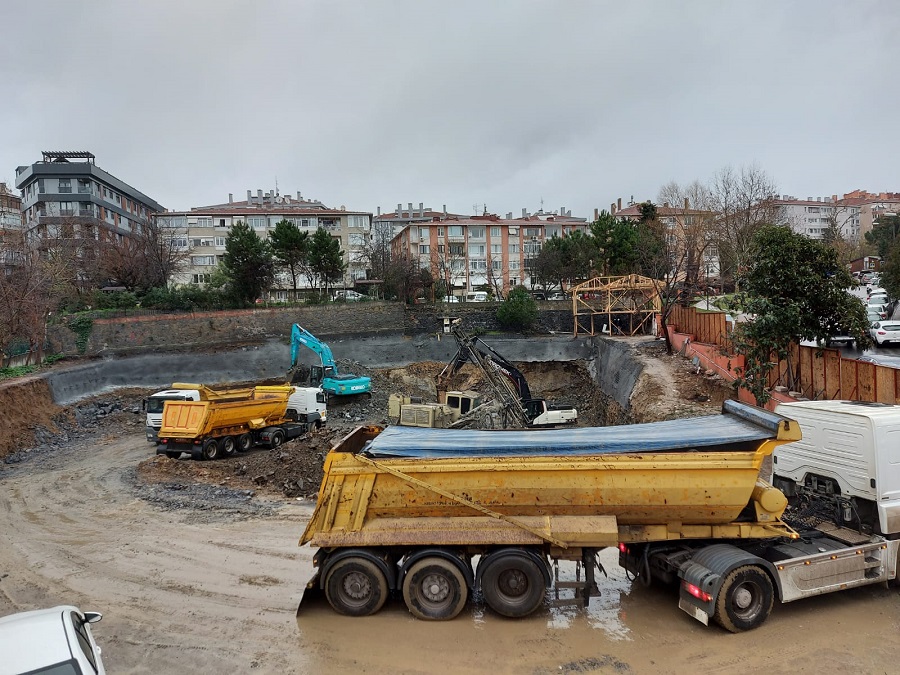

  • Demir hazırlıklarına devam edildi.

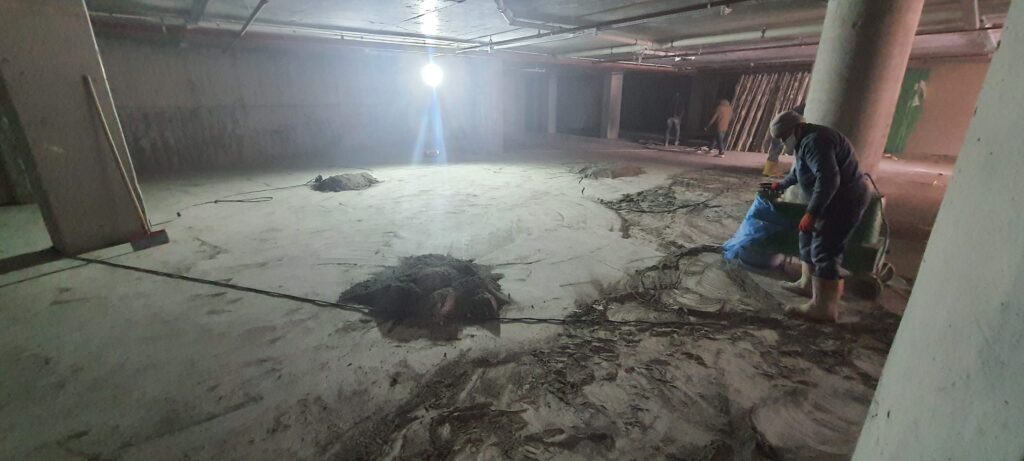

  • Bodrum katlarda temizlik işleri devam ediyor.

  • B blok 1.bodrum döşeme betonu döküldü.

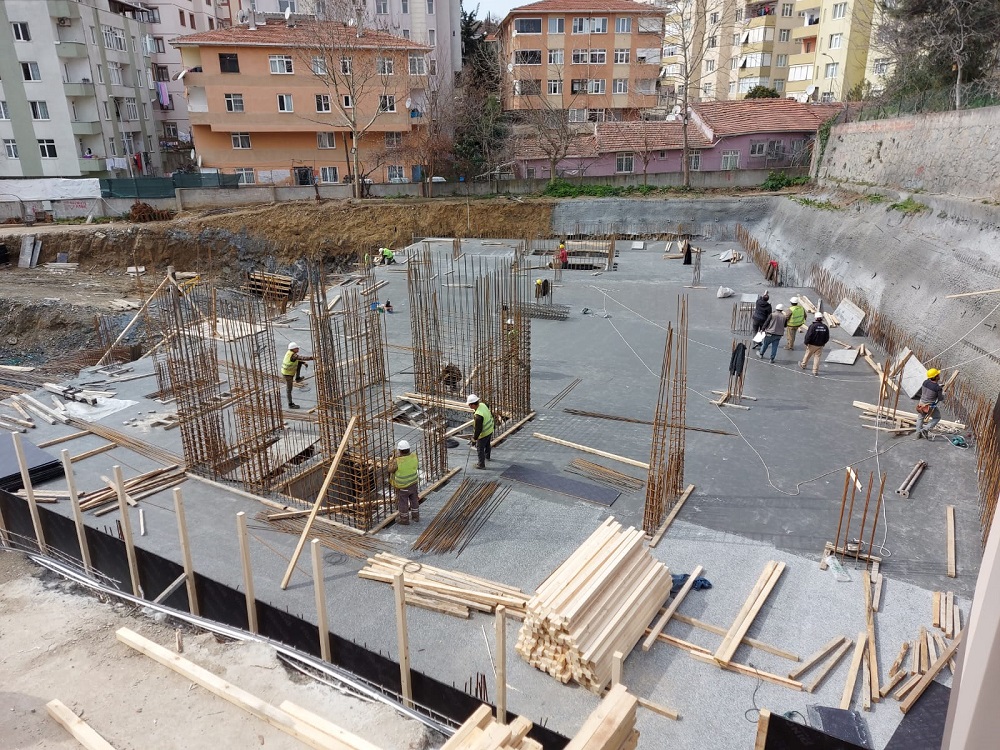

  • C blok zemin kat kolon+perde betonu döküldü.

  • A blok bodrum perdelerinin etrafına dolgu yapıldı.
  • B blok 1.bodrum tavan döşeme kalıbı ve demiri hazırlanmaya devam edildi.

  • A blok 2.bodrum katın tavan döşeme betonu döküldü, kolon ve perdelerin demirleri dikilmeye başlandı.

  • A blok 3.bodrum tavan döşemesi kalıbı ve demiri hazırlandı.

  • C blok zemin kat kolon ve perde demirleri yapıldı
  • Dün dökülen A blok çevre perdelerinin kalıpları söküldü.

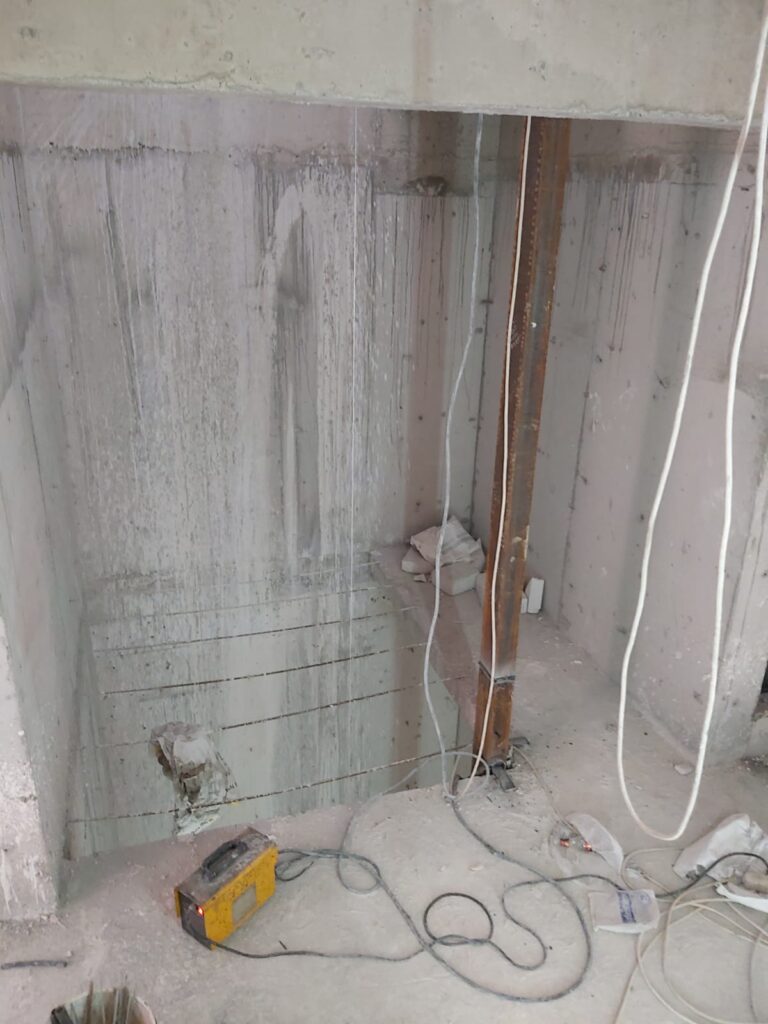

  • A blok perde duvarı etrafına su yalıtımı yapıldı.
  • A blok 2.bodrum kat döşemesi kalıbı hazırlanmaya başladı.

  • C blok 1.bodrum kat tavan betonu döküldü.
  • B blok 1.bodrum kolon ve perde betonu döküldü.

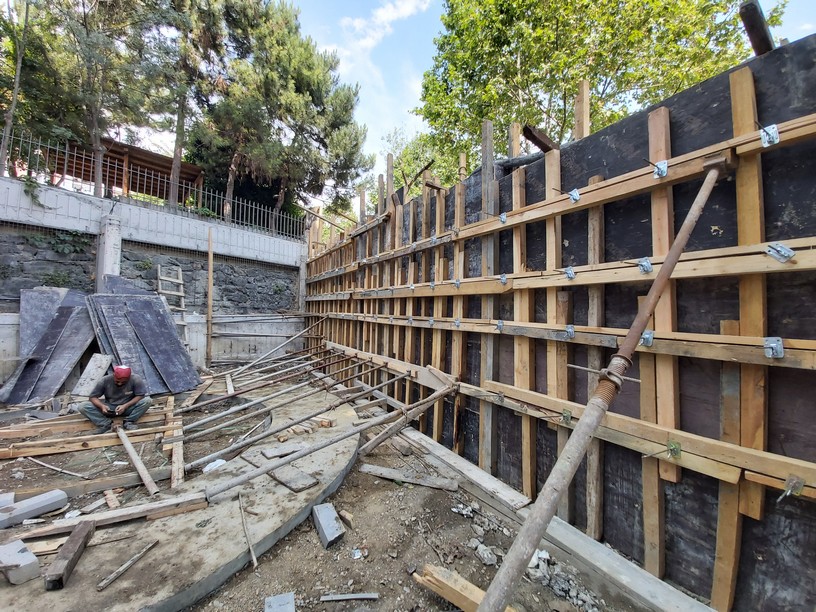

  • A blok perde kalıplarına devam edildi.

  • C blok 1.bodrum tavan döşemesinin demirleri döşenmeye başlandı.
  • B blok 1.bodrum kolon-kiriş perdeleri hazırlanmaya başlandı.

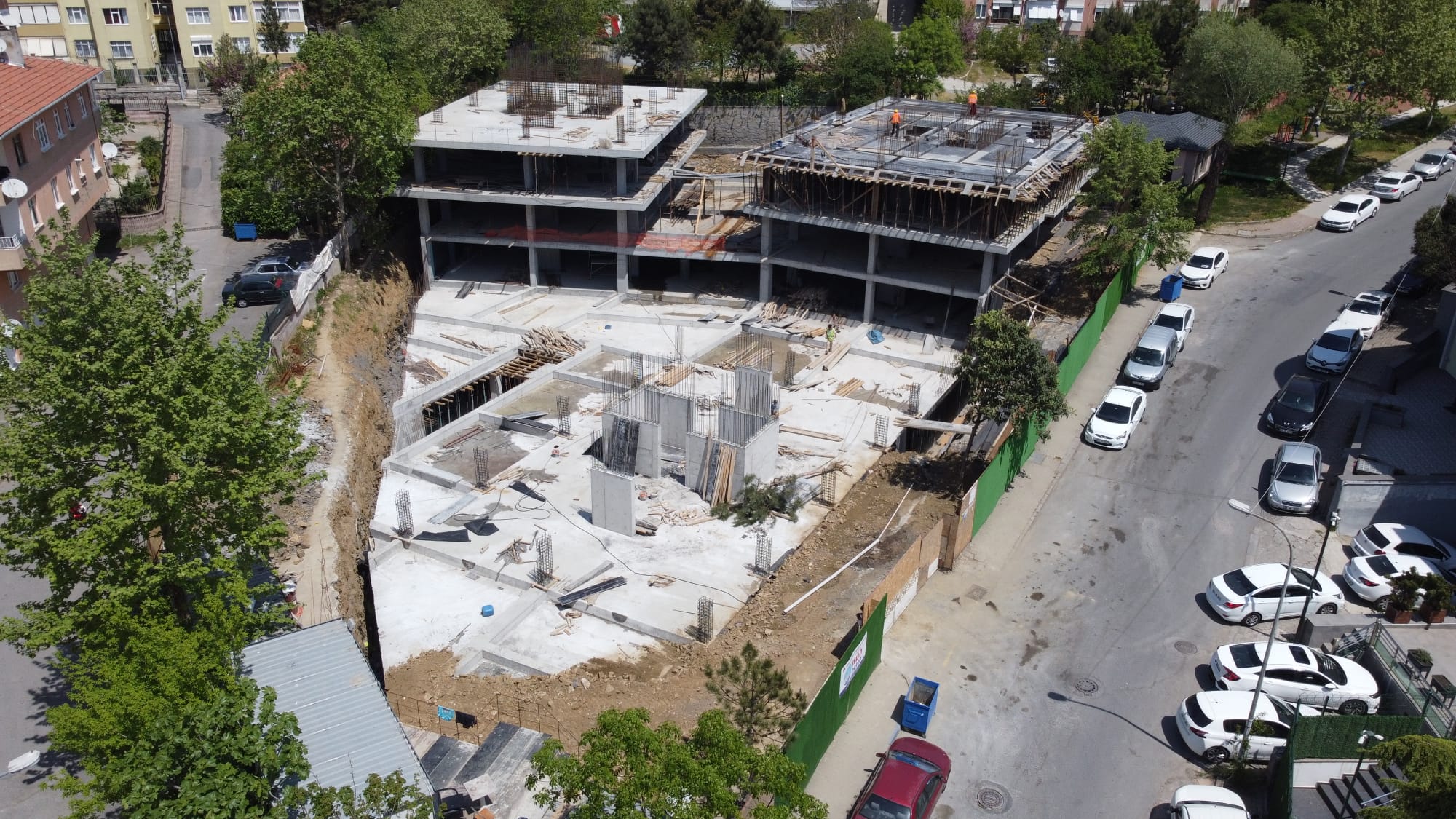

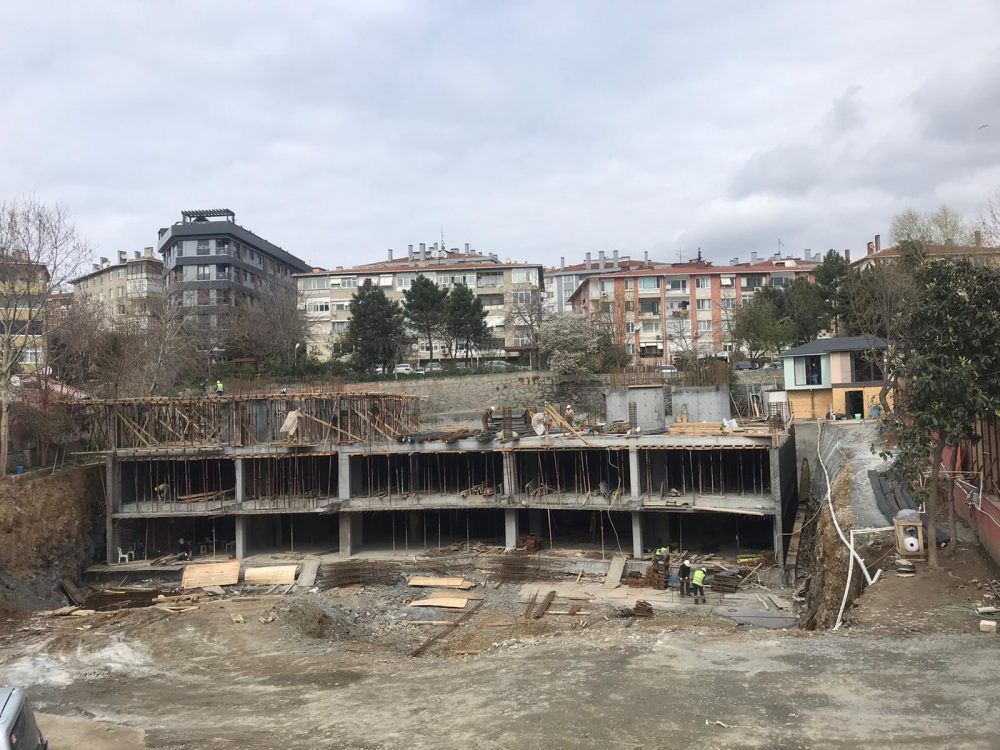

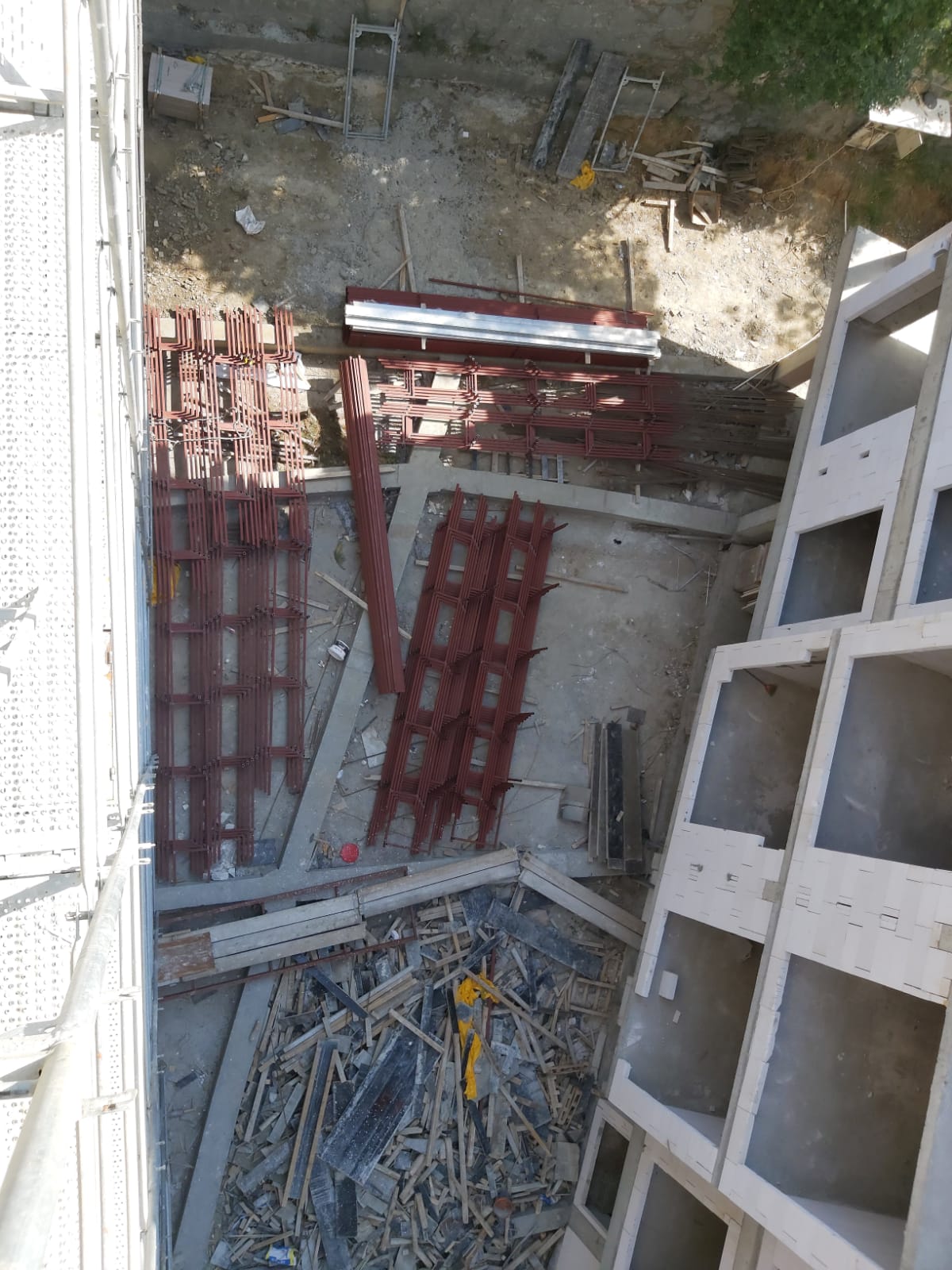

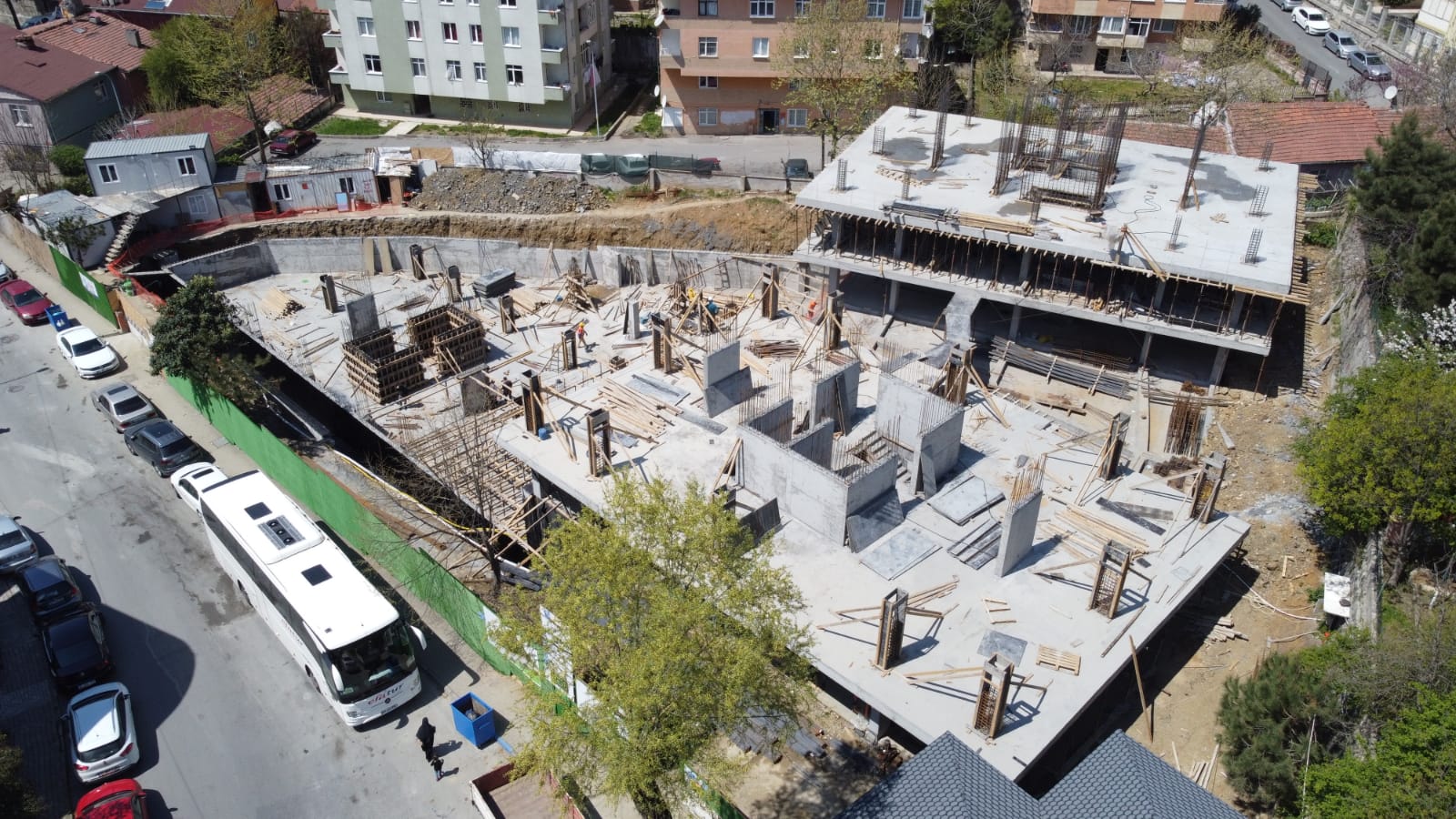

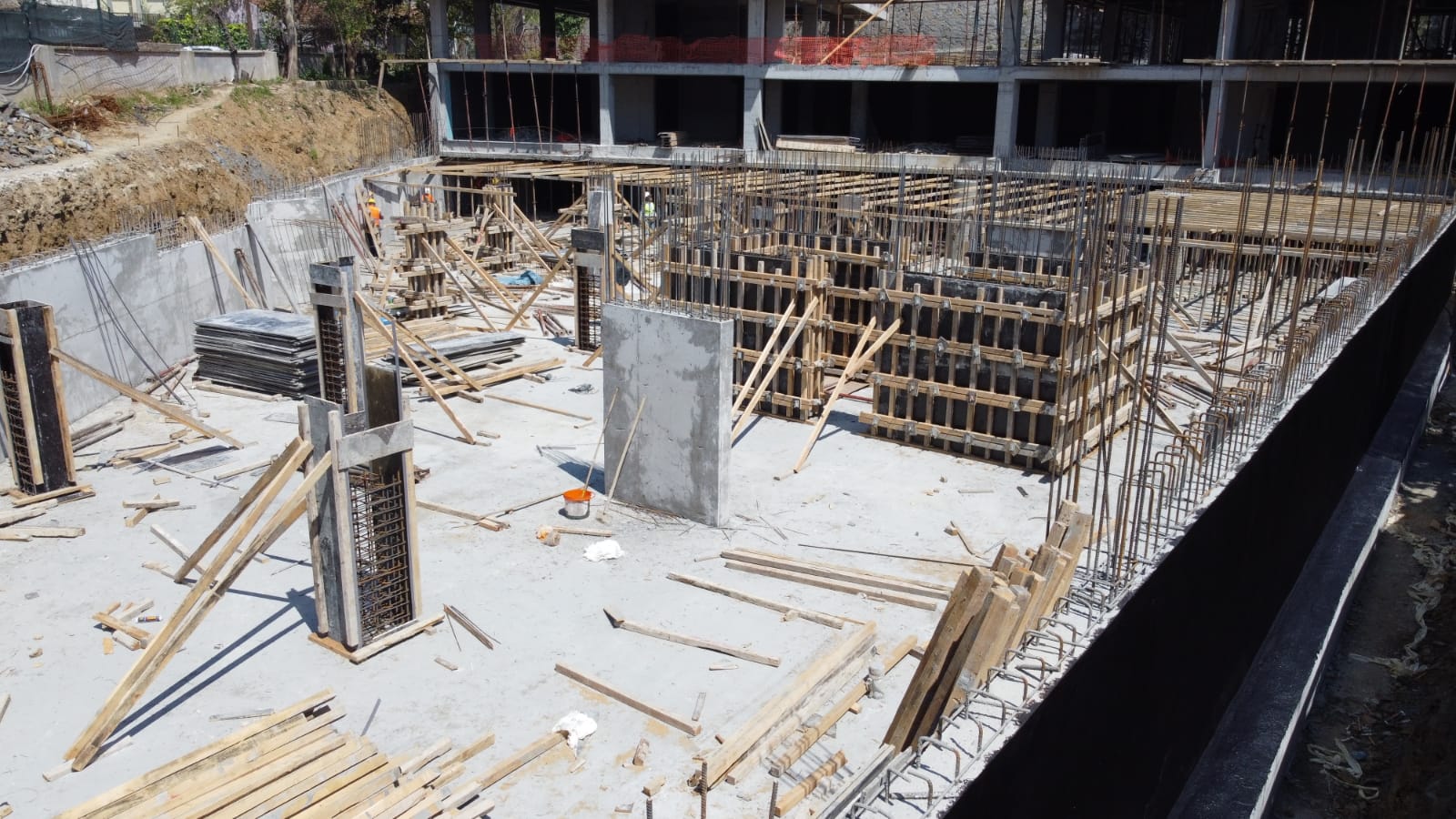

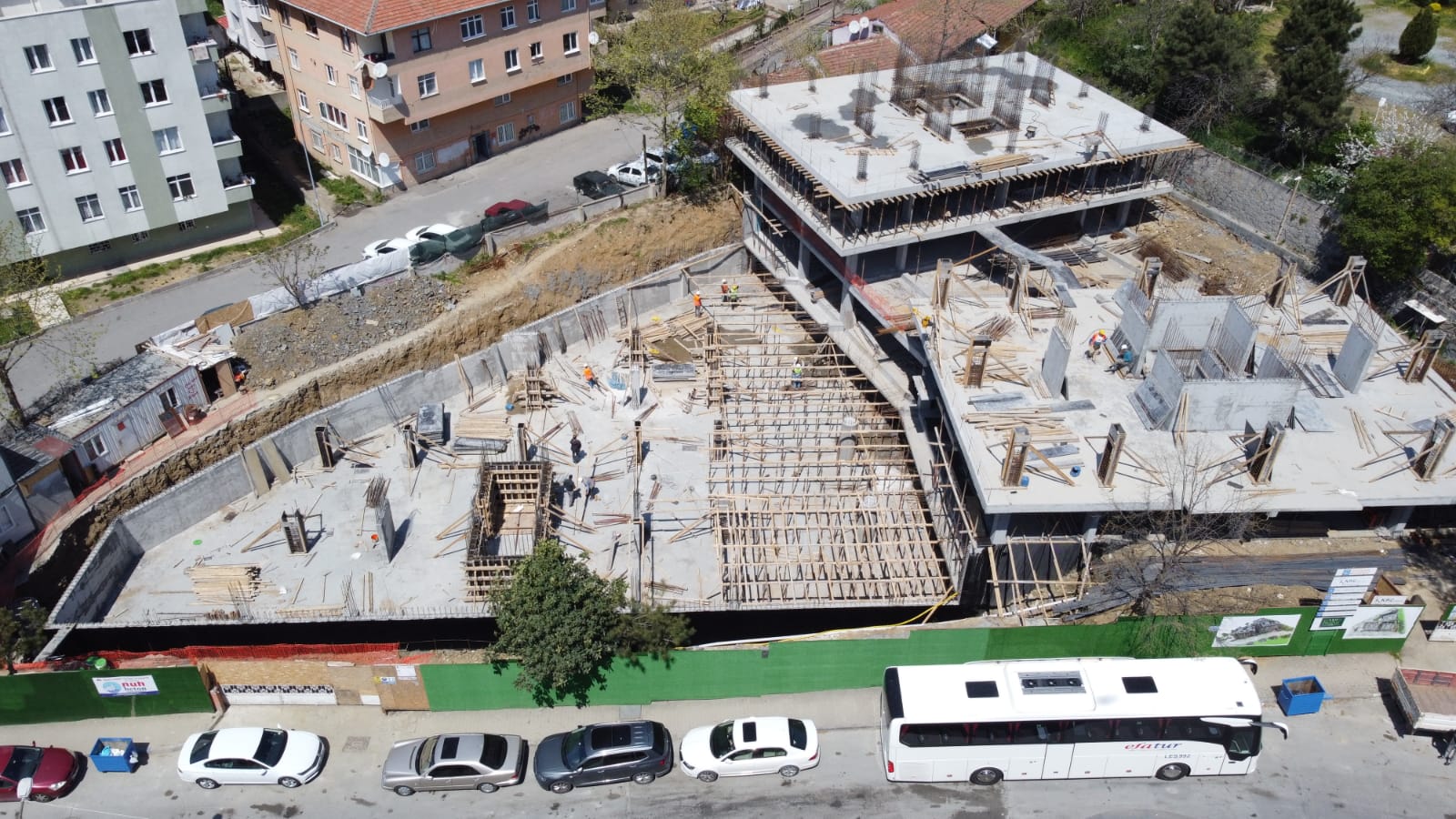

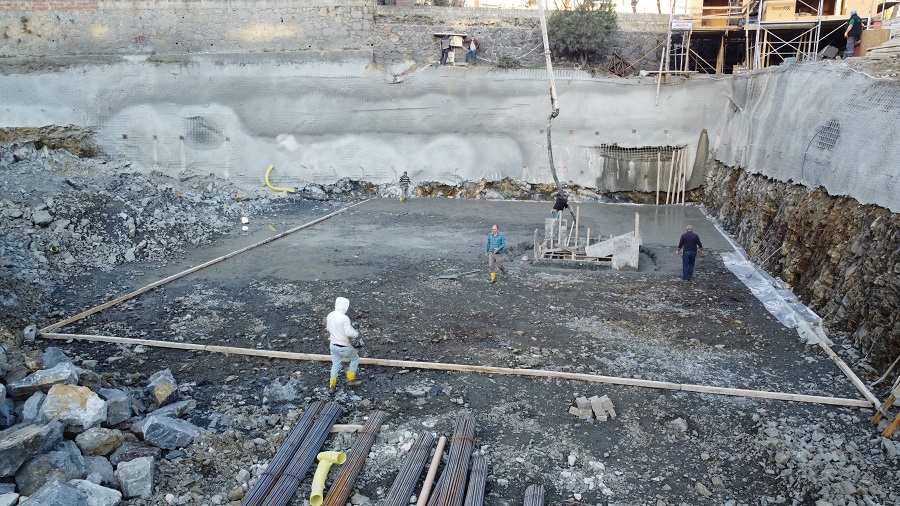

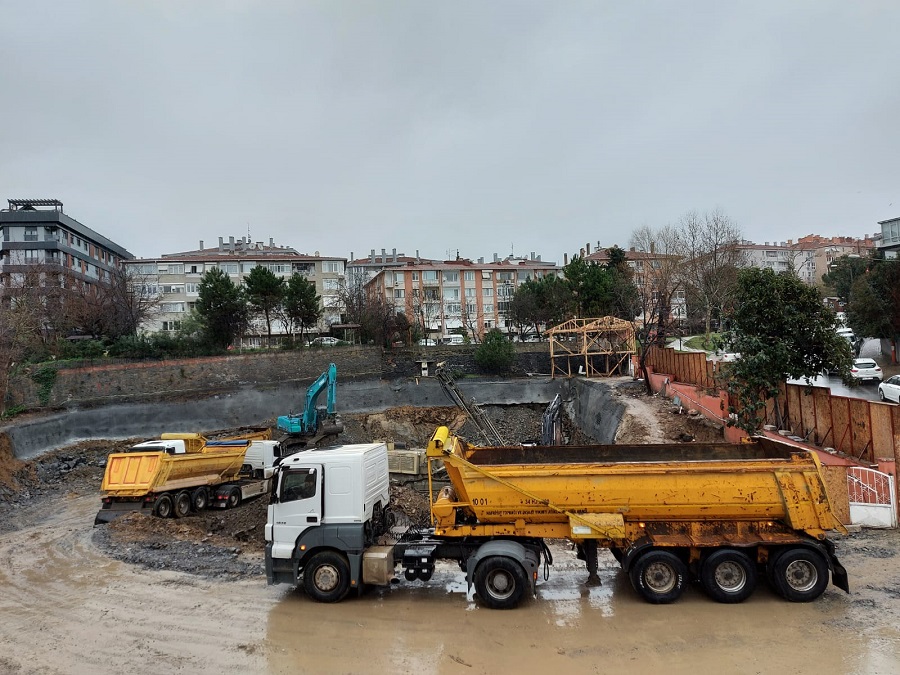

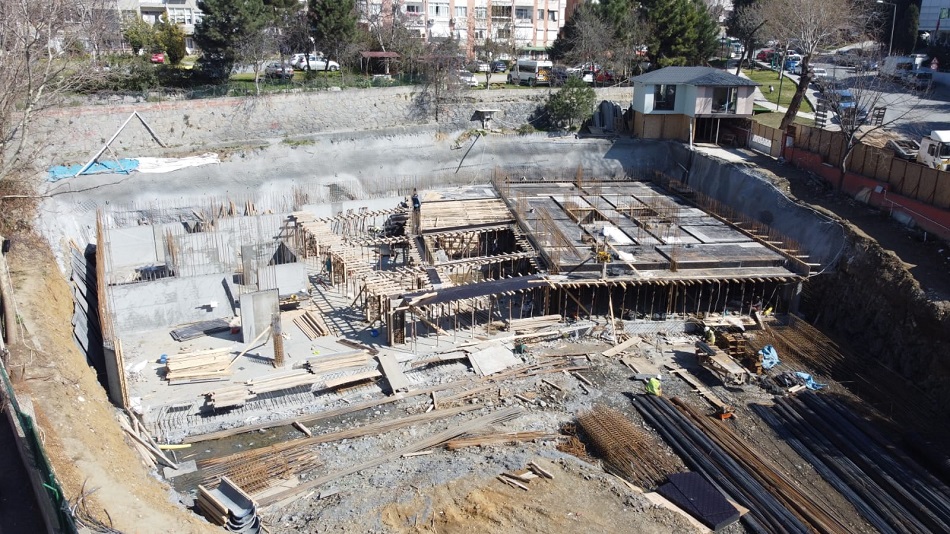

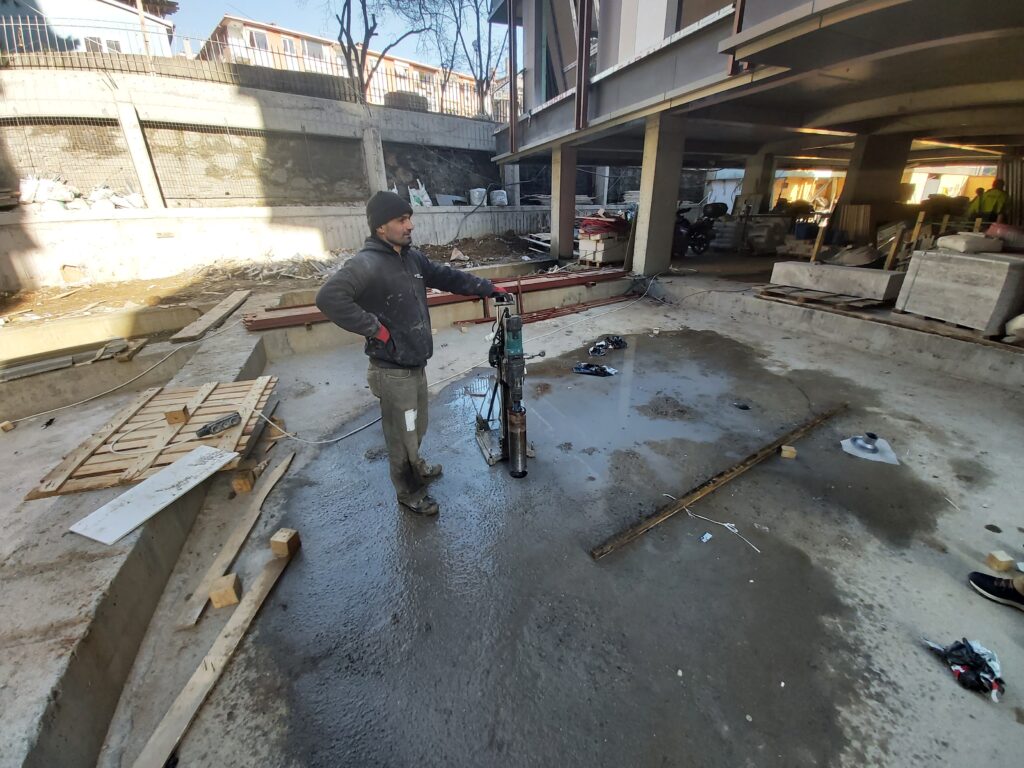

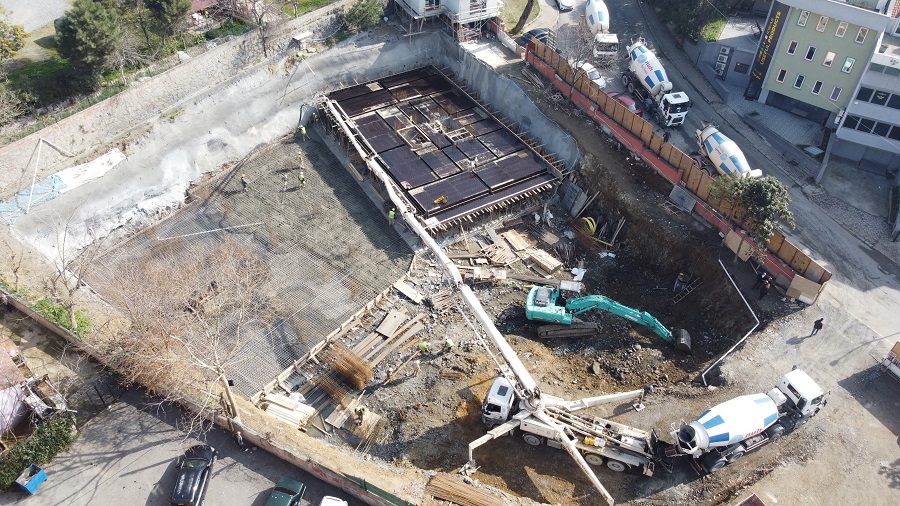

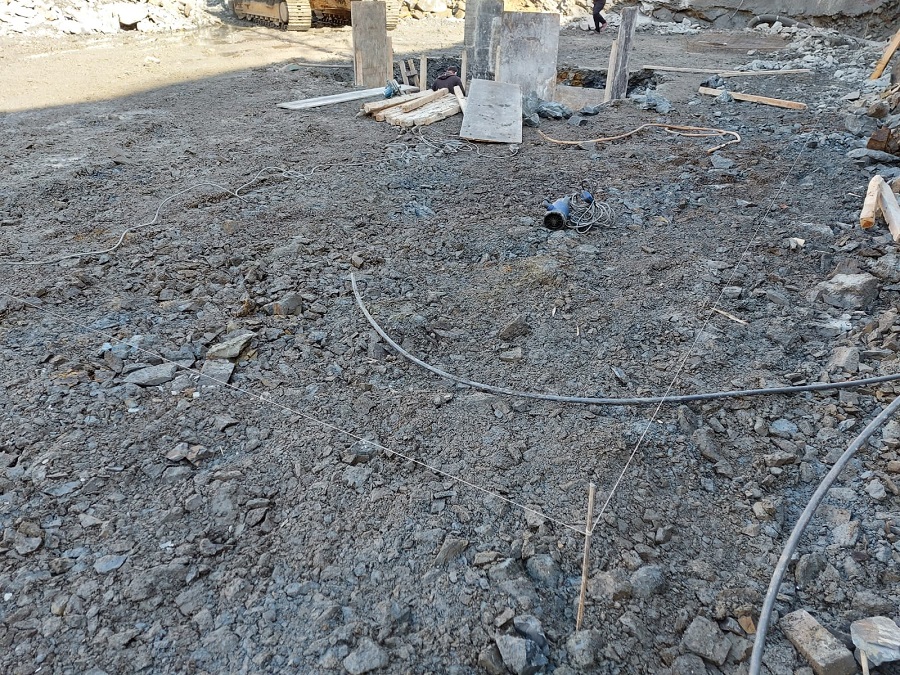

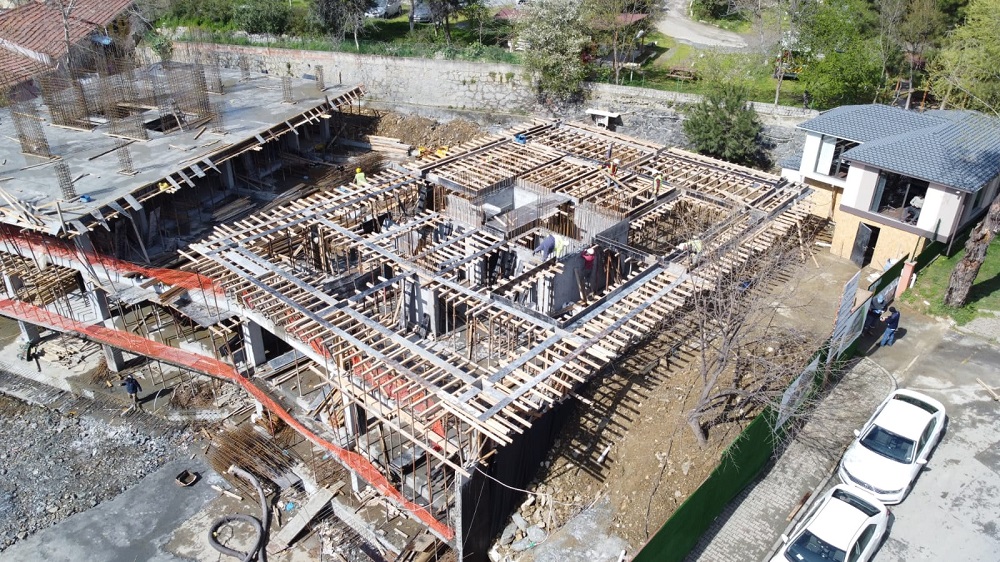

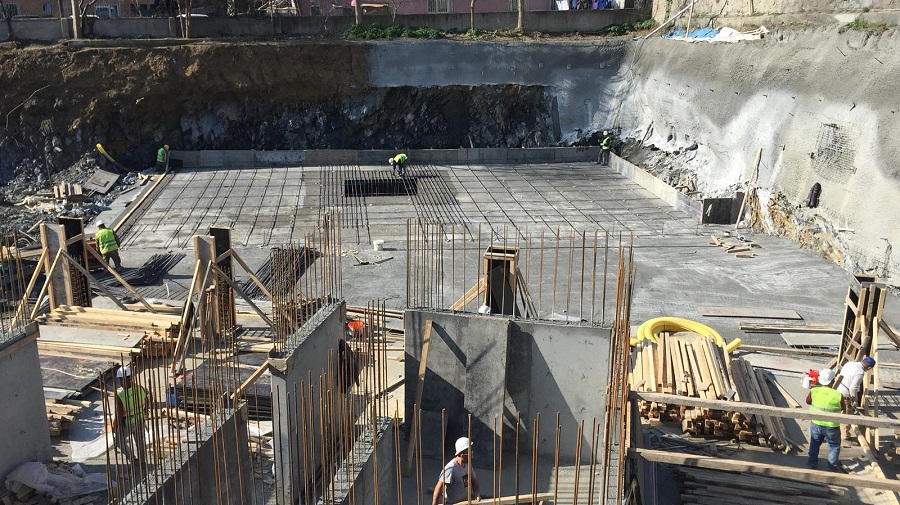

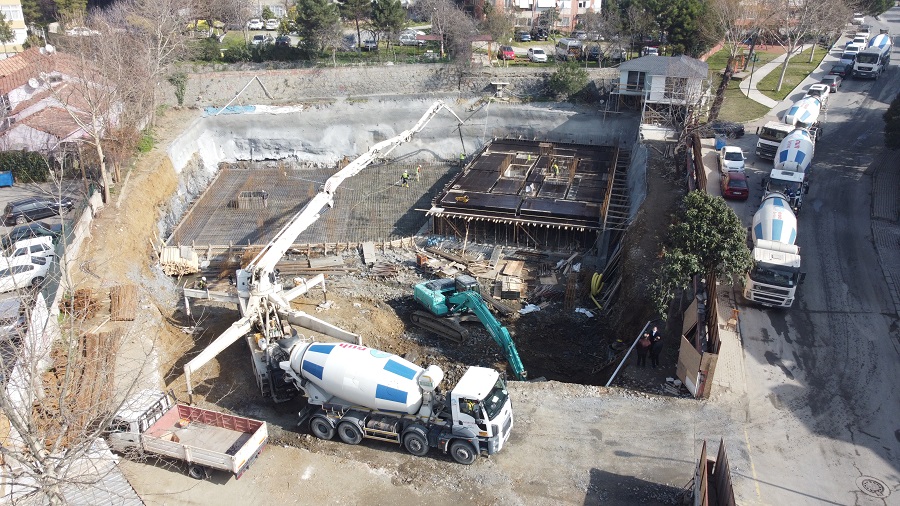

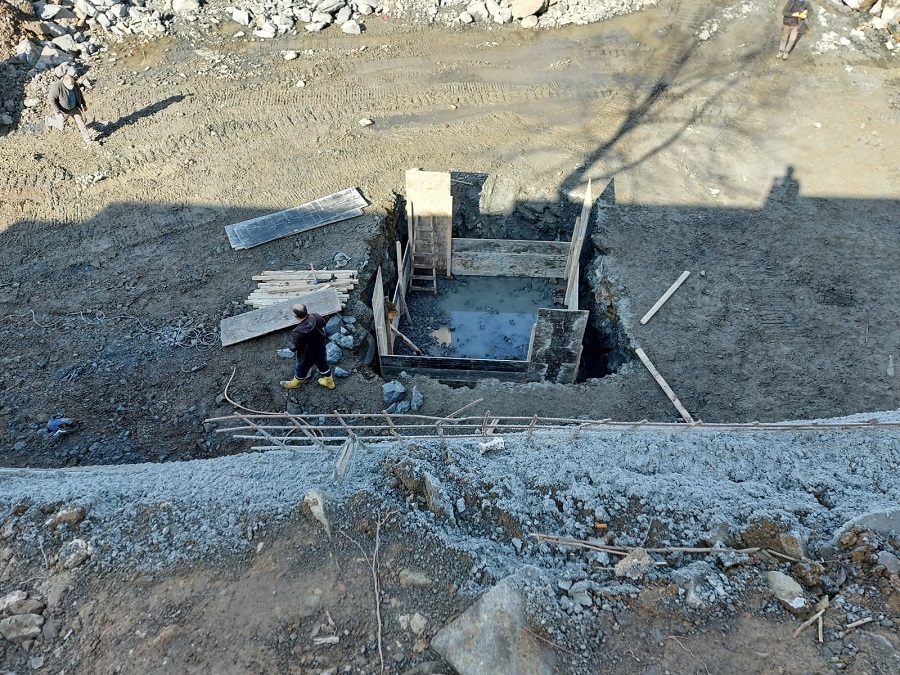

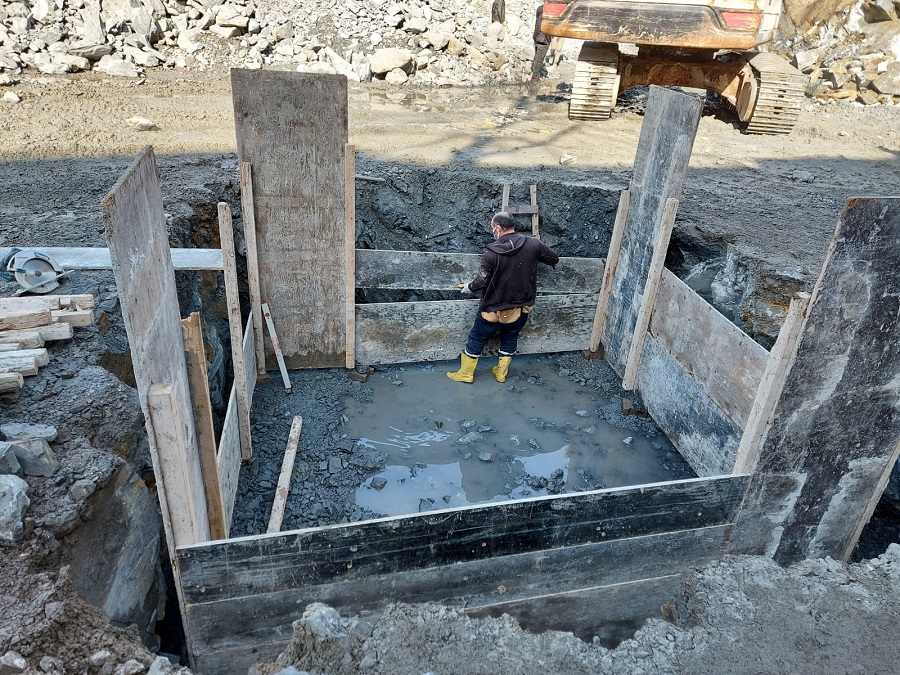

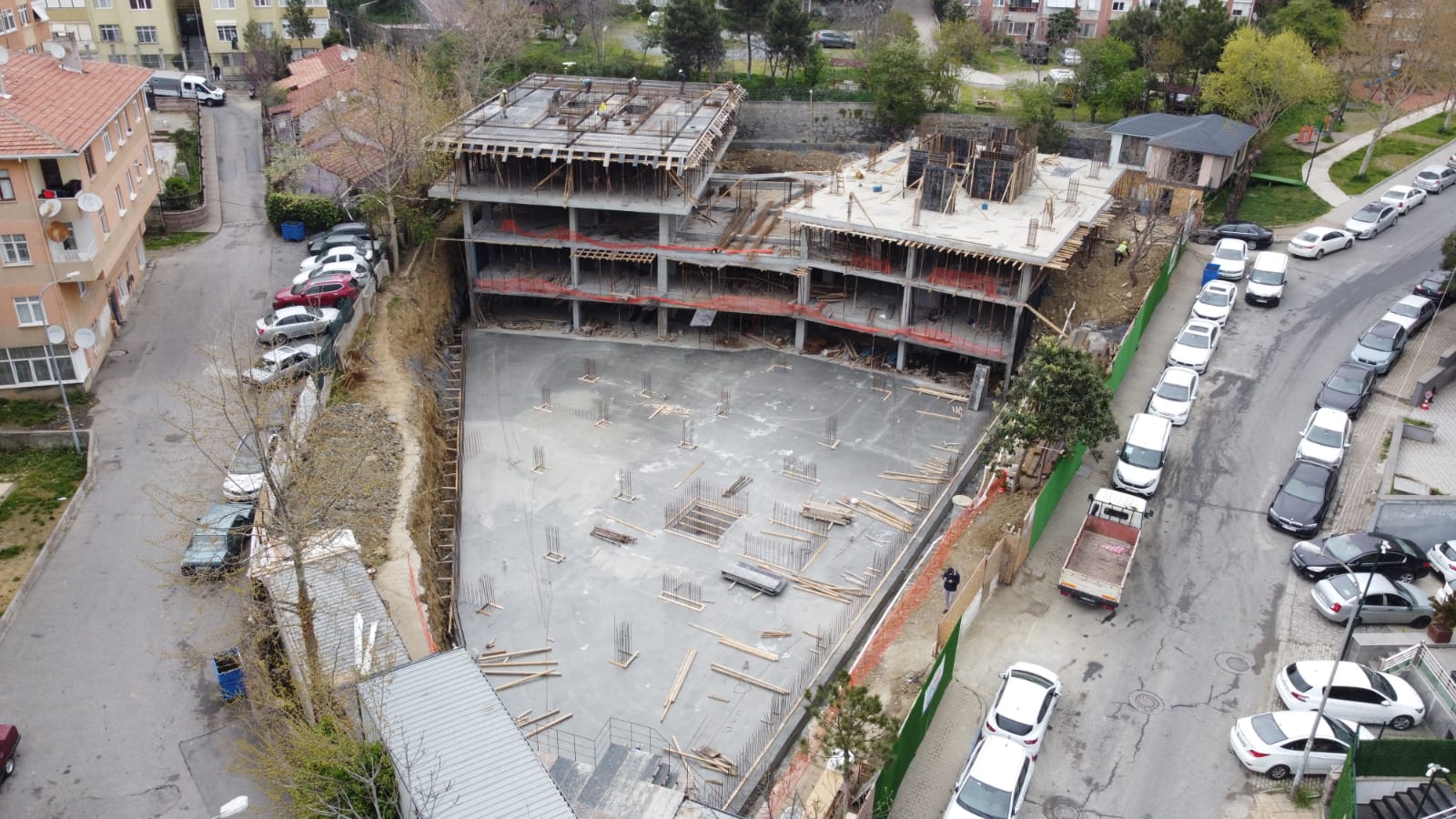

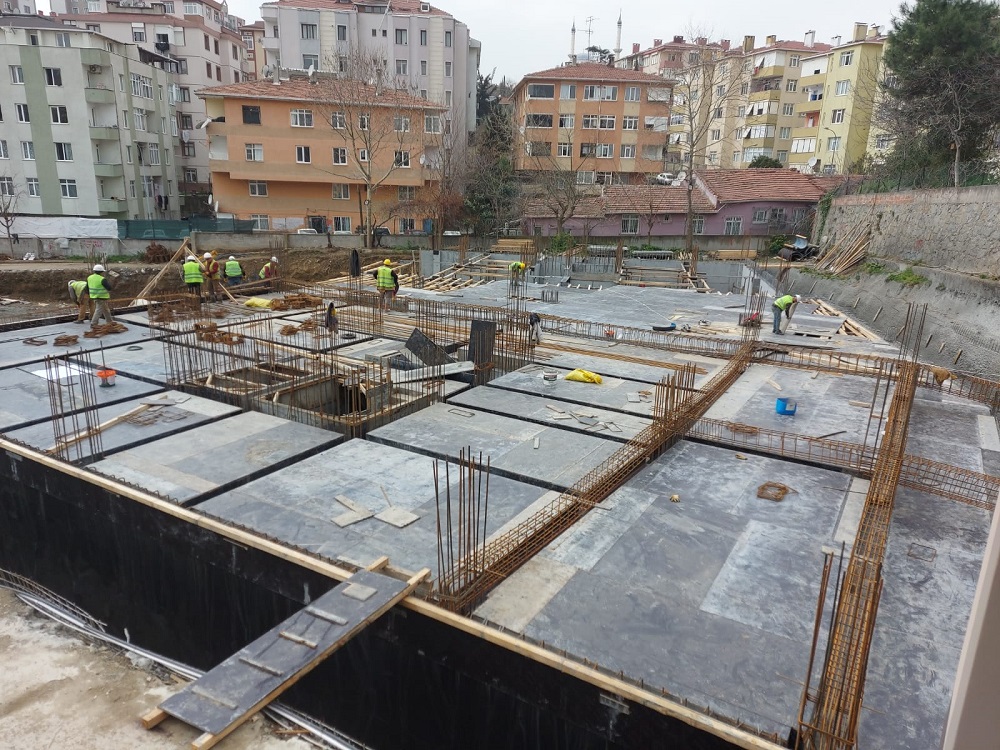

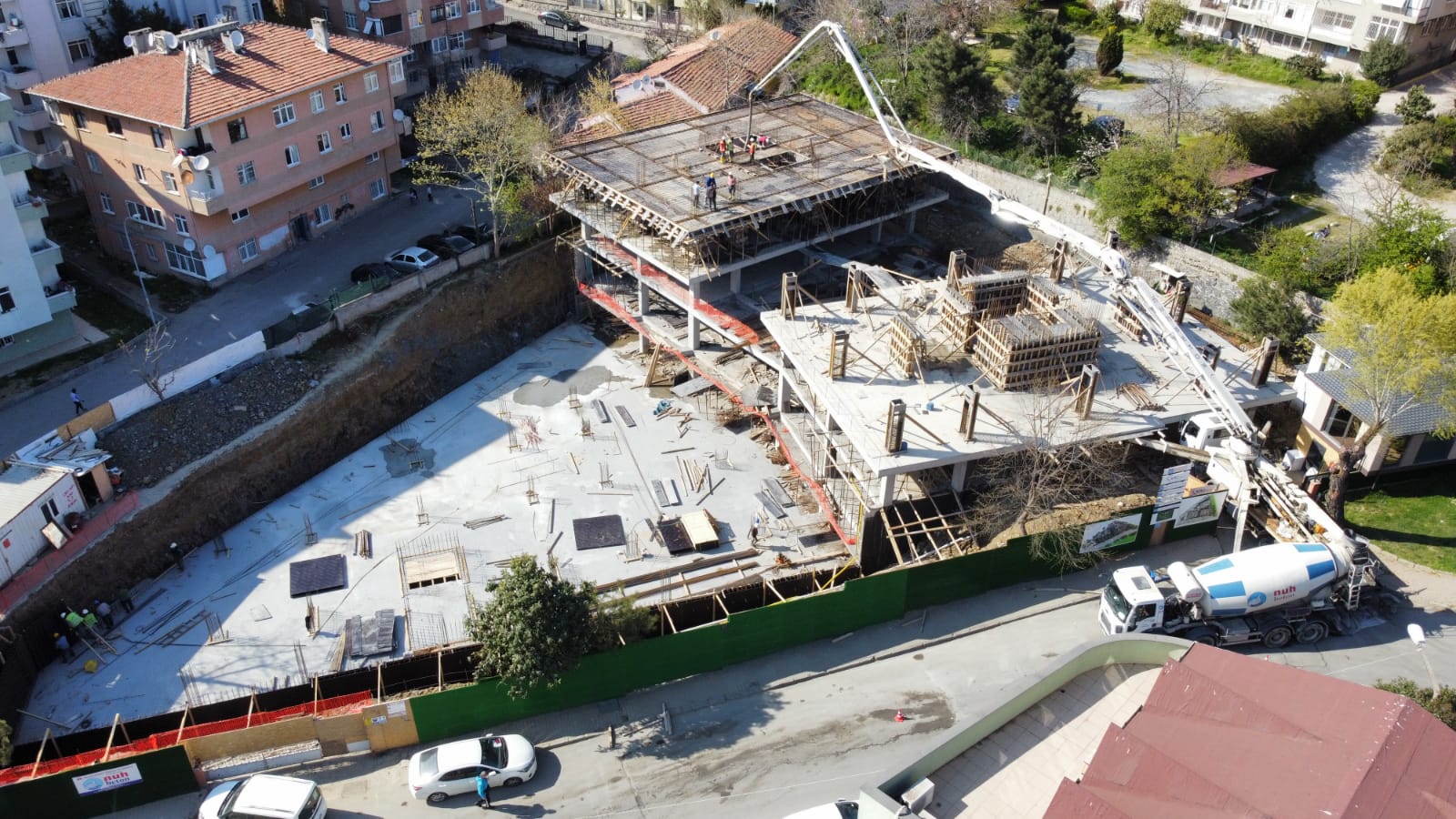

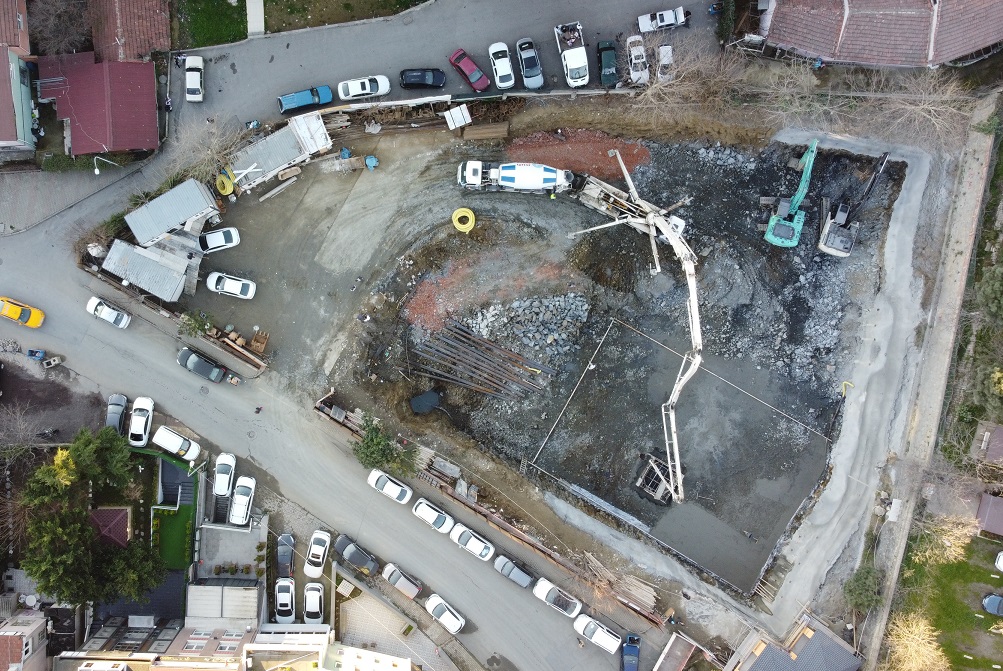

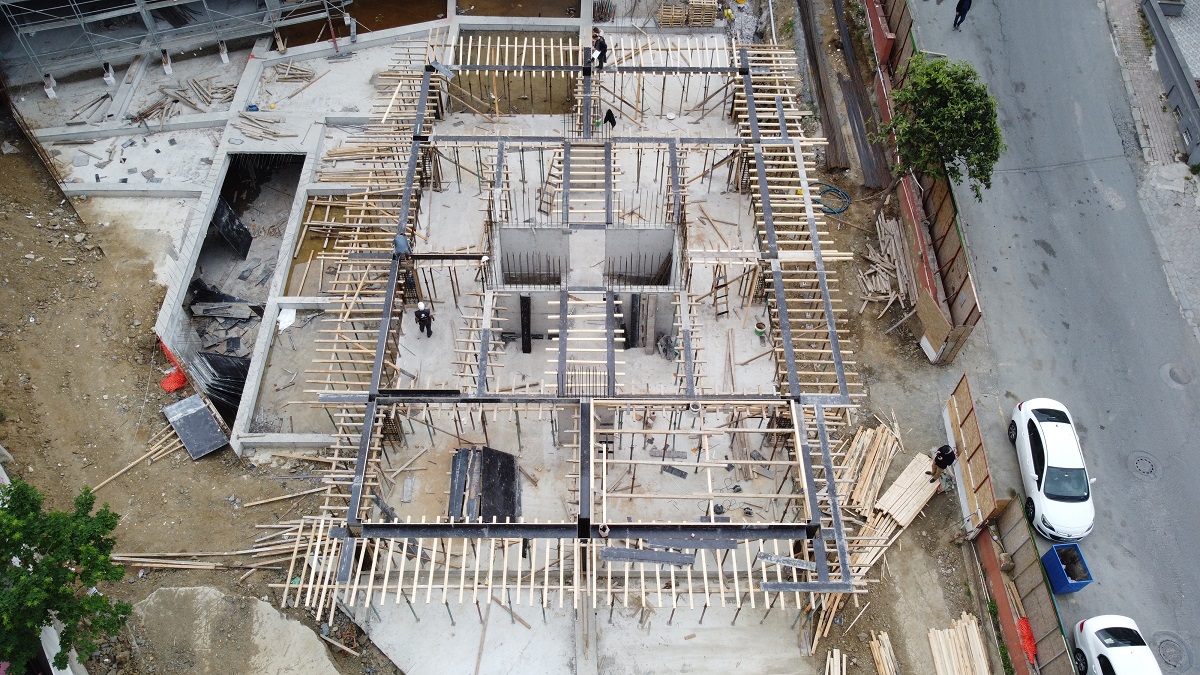

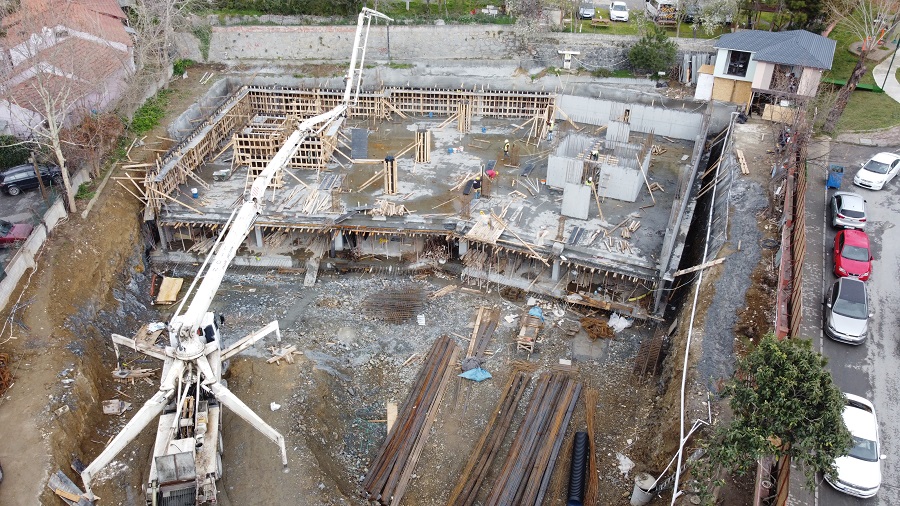

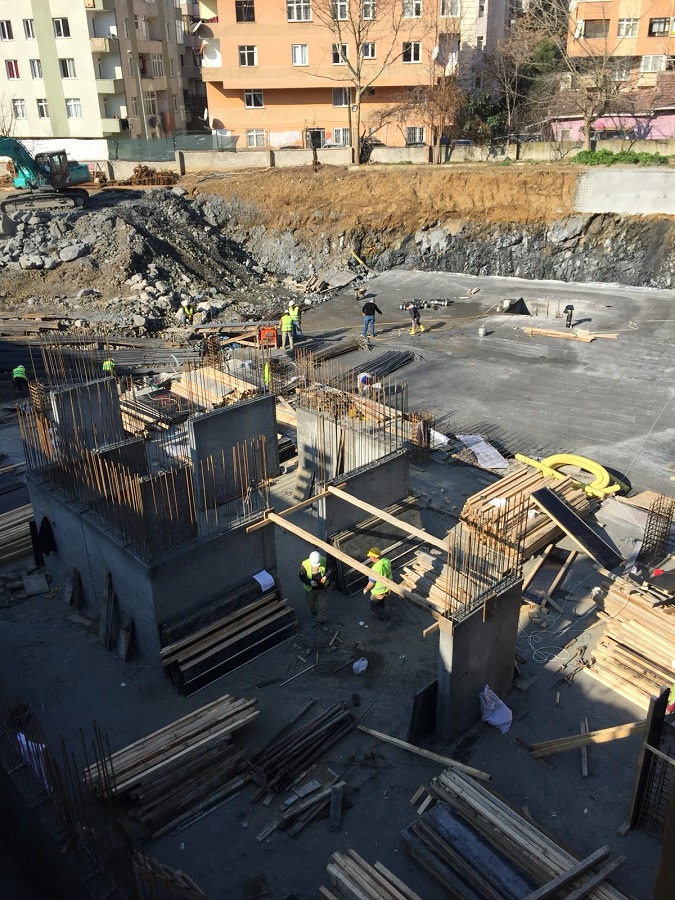

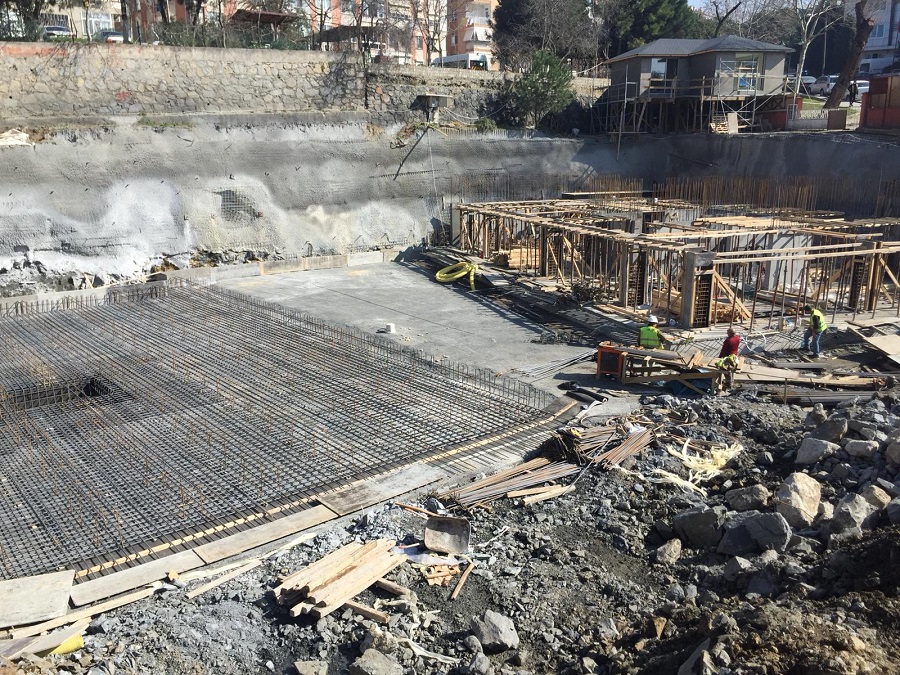

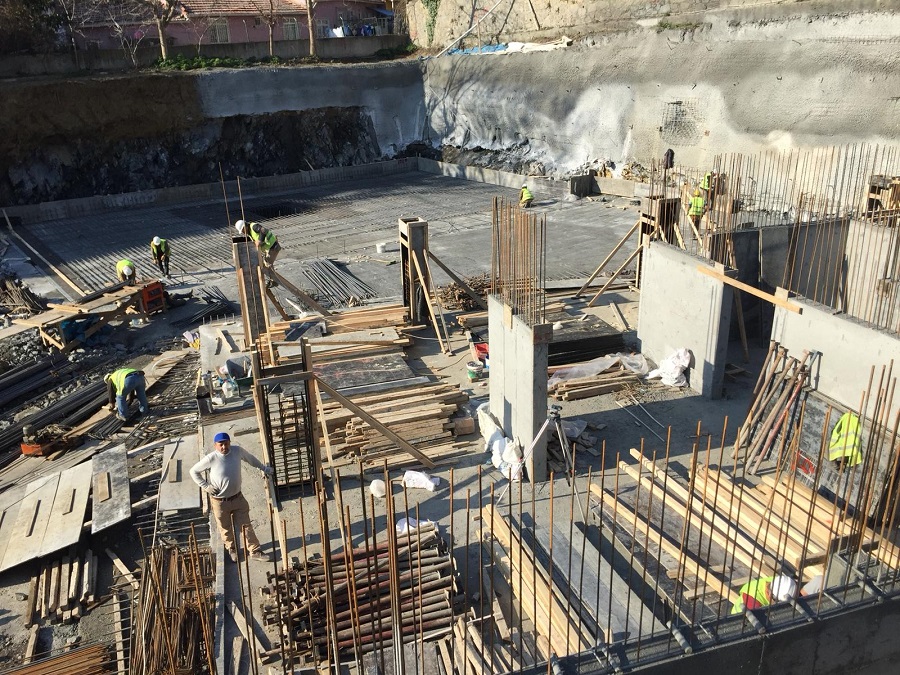

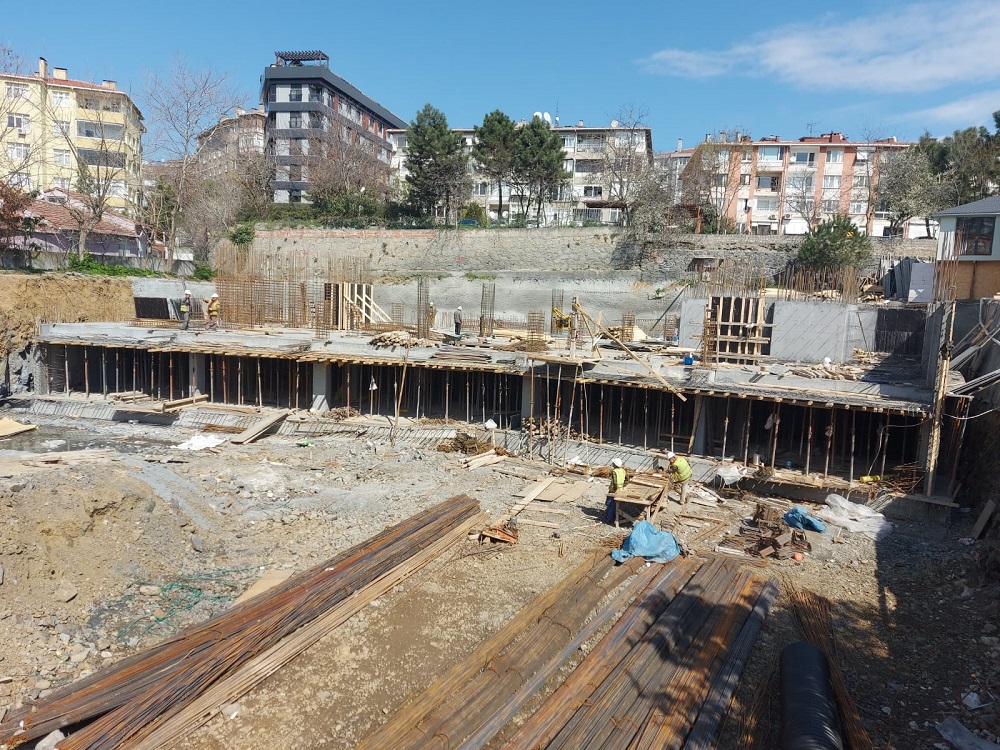

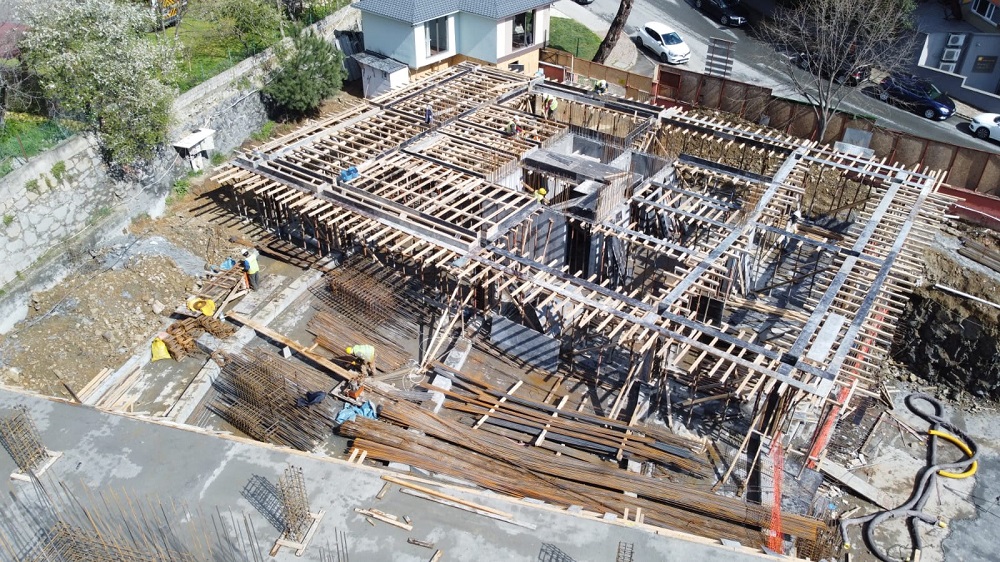

  • A blok temel betonu dün döküldü, akslar çakıldı, kalıp hazırlığı yapıldı.

A blok temel betonu demiri hazırlandı, yarın beton dökülecek.

  • C Blok 1.bodrum kolon ve perde betonları döküldü.
  • B blok 1.bodrum kat döşeme betonu döküldü.

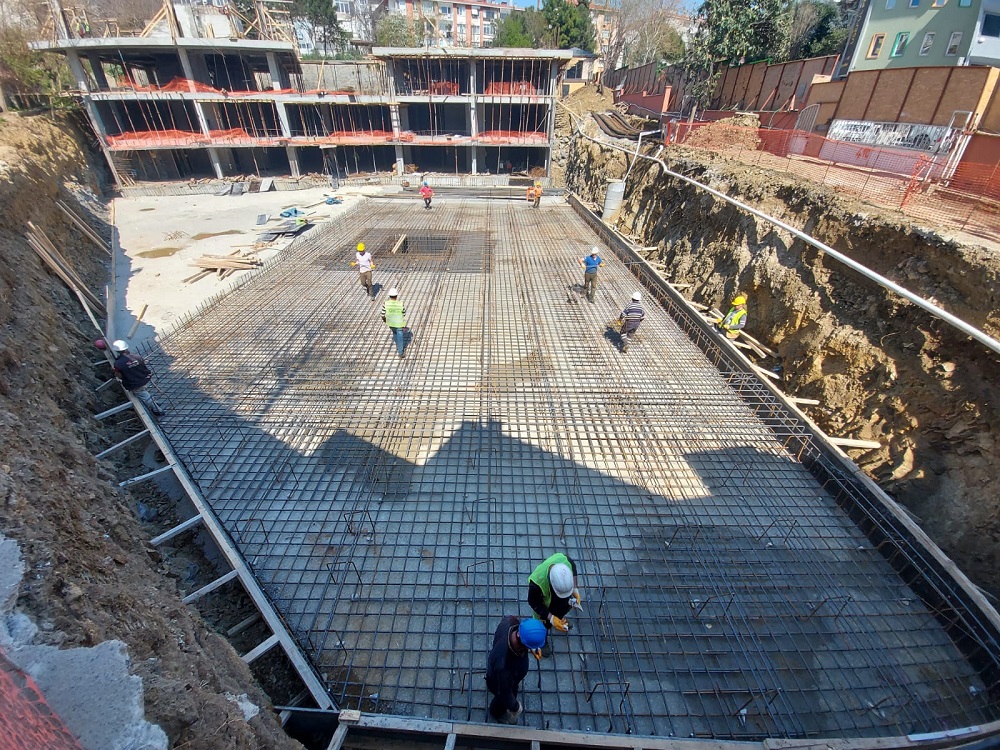

  • A blok temel demirleri döşenmeye başlandı.

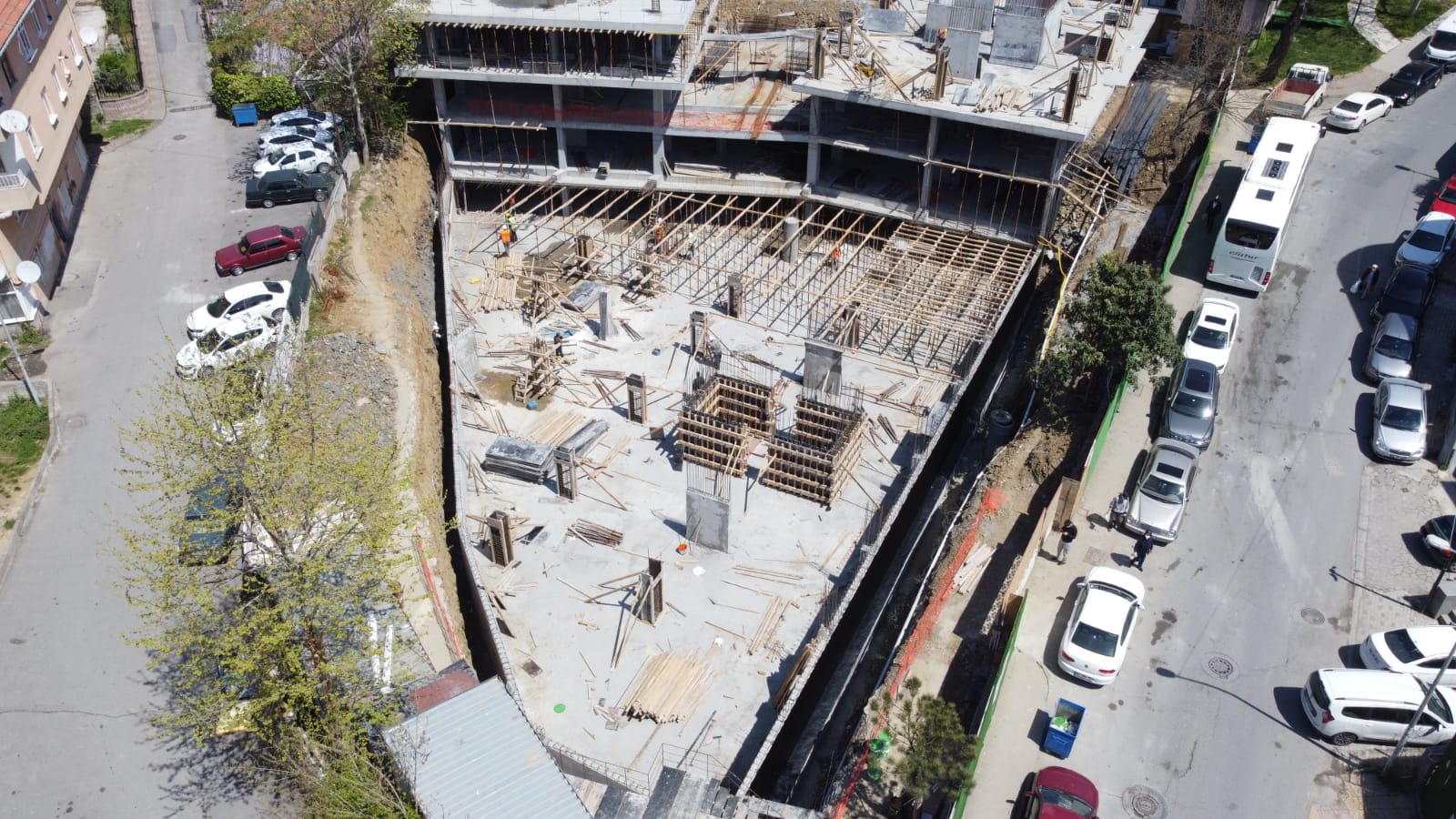

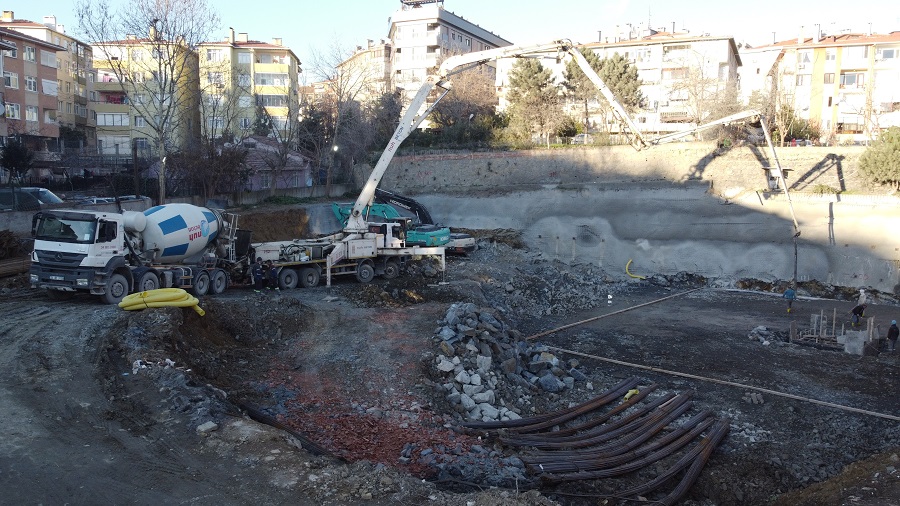

  • 11 nisanda A blok grobeton döküldü.

  • 12 nisanda harita mühendisi köşe noktalarını çaktı.
  • B blok 2.bodrum kat tavanı kiriş demirleri hazırlanıyor.
  • C blok 1.bodrum kat kolon kalıpları hazırlanıyor.

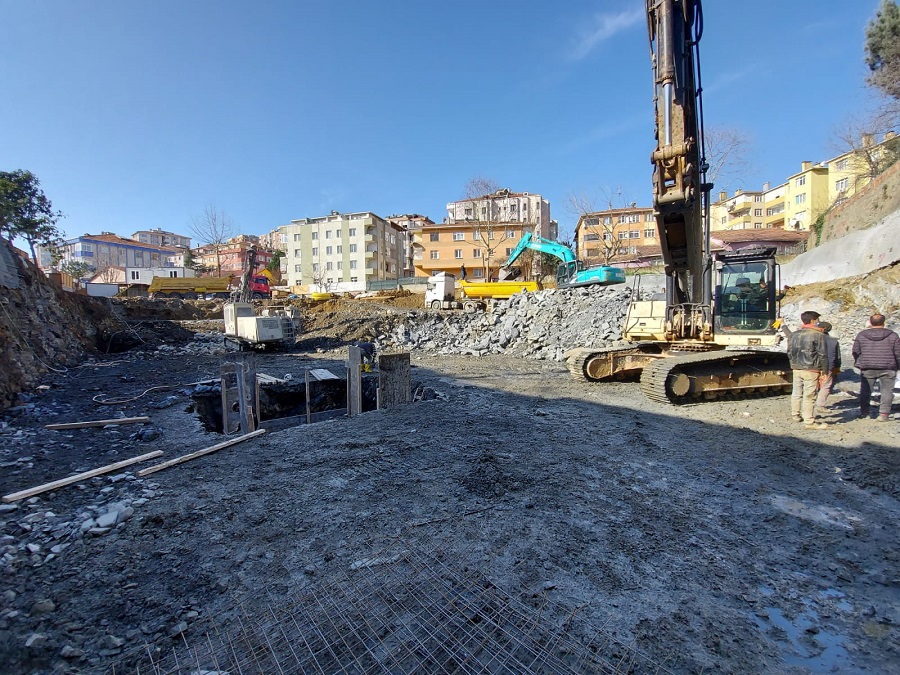

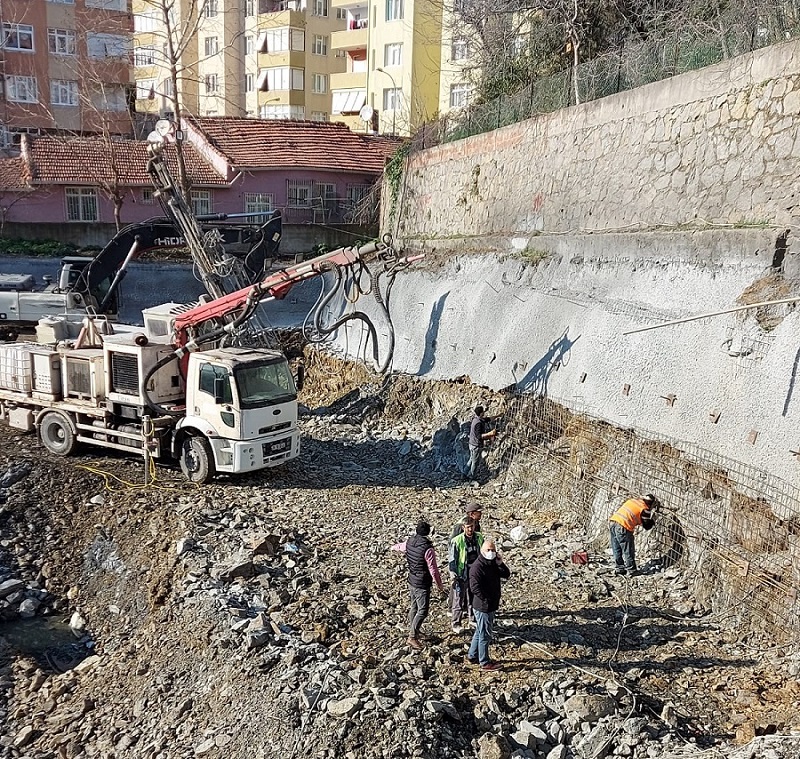

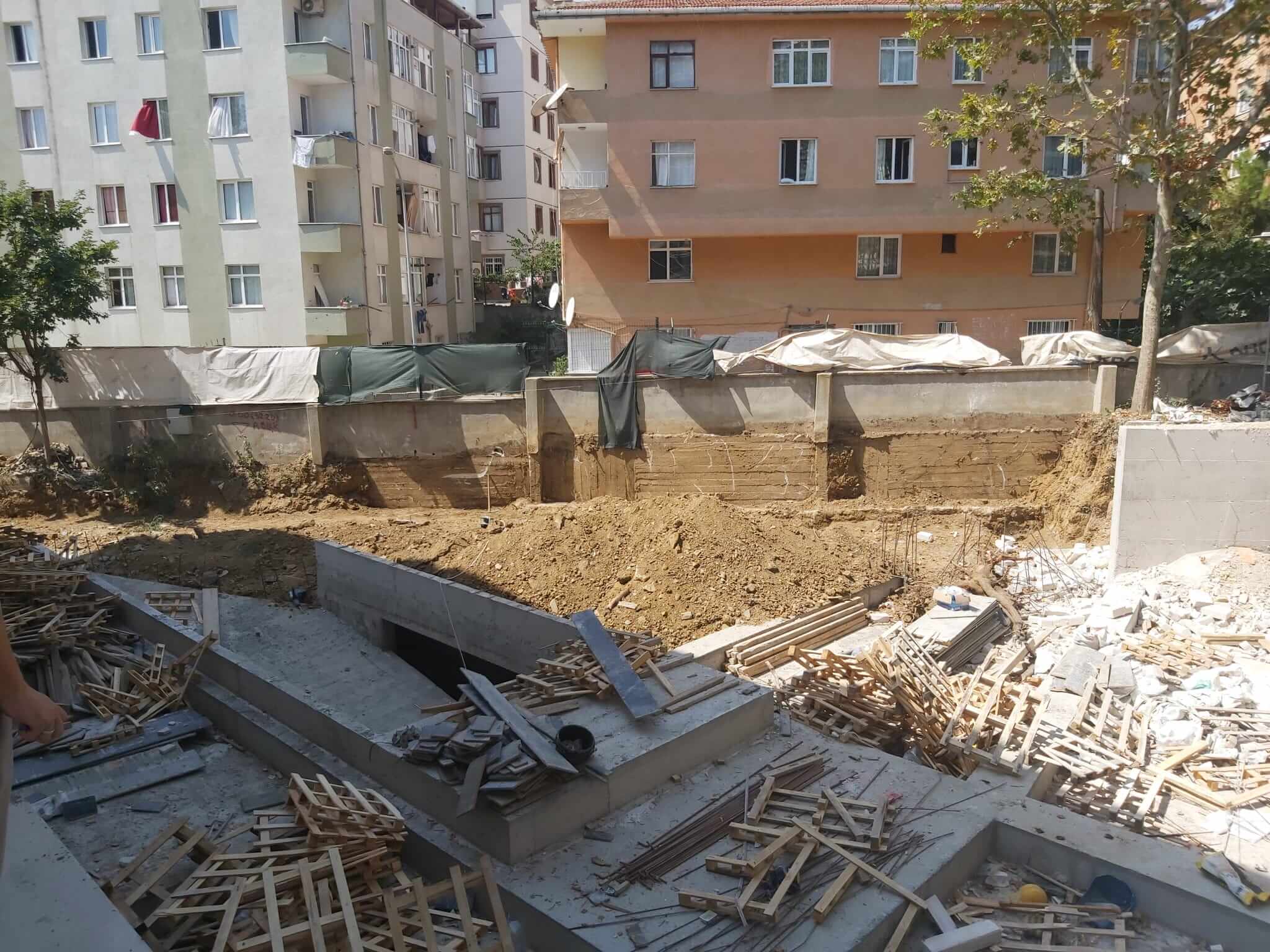

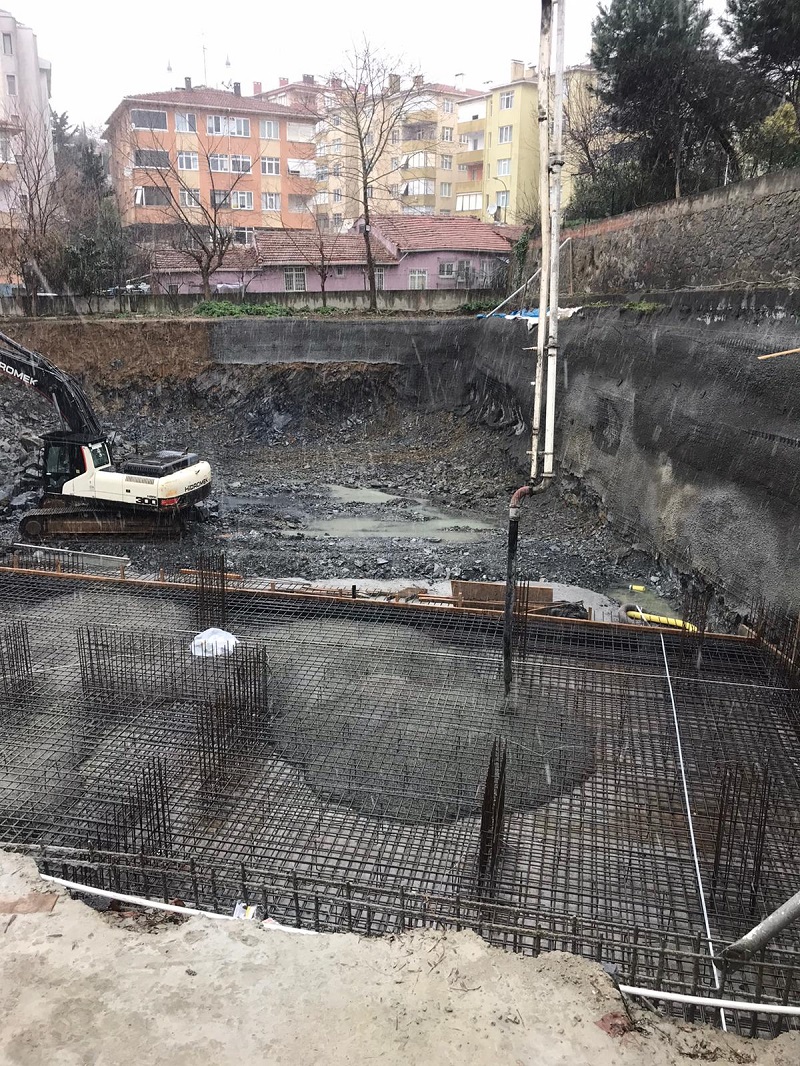

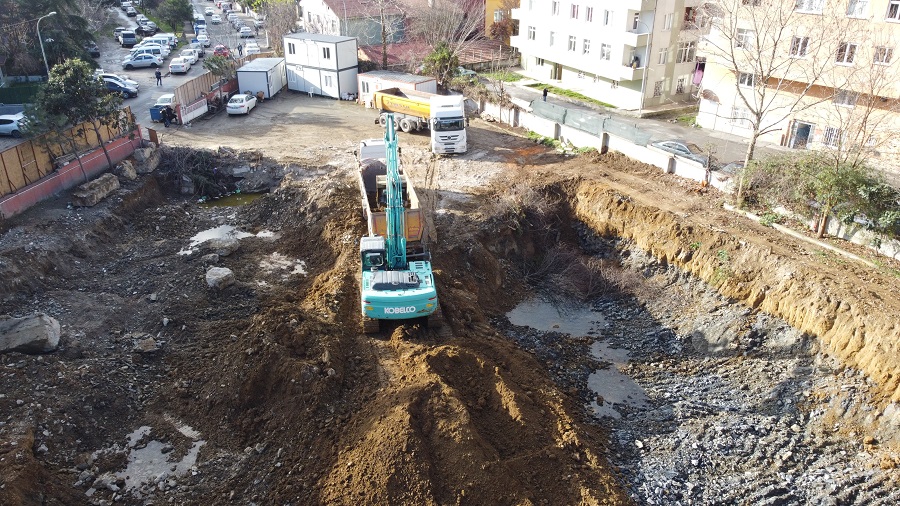

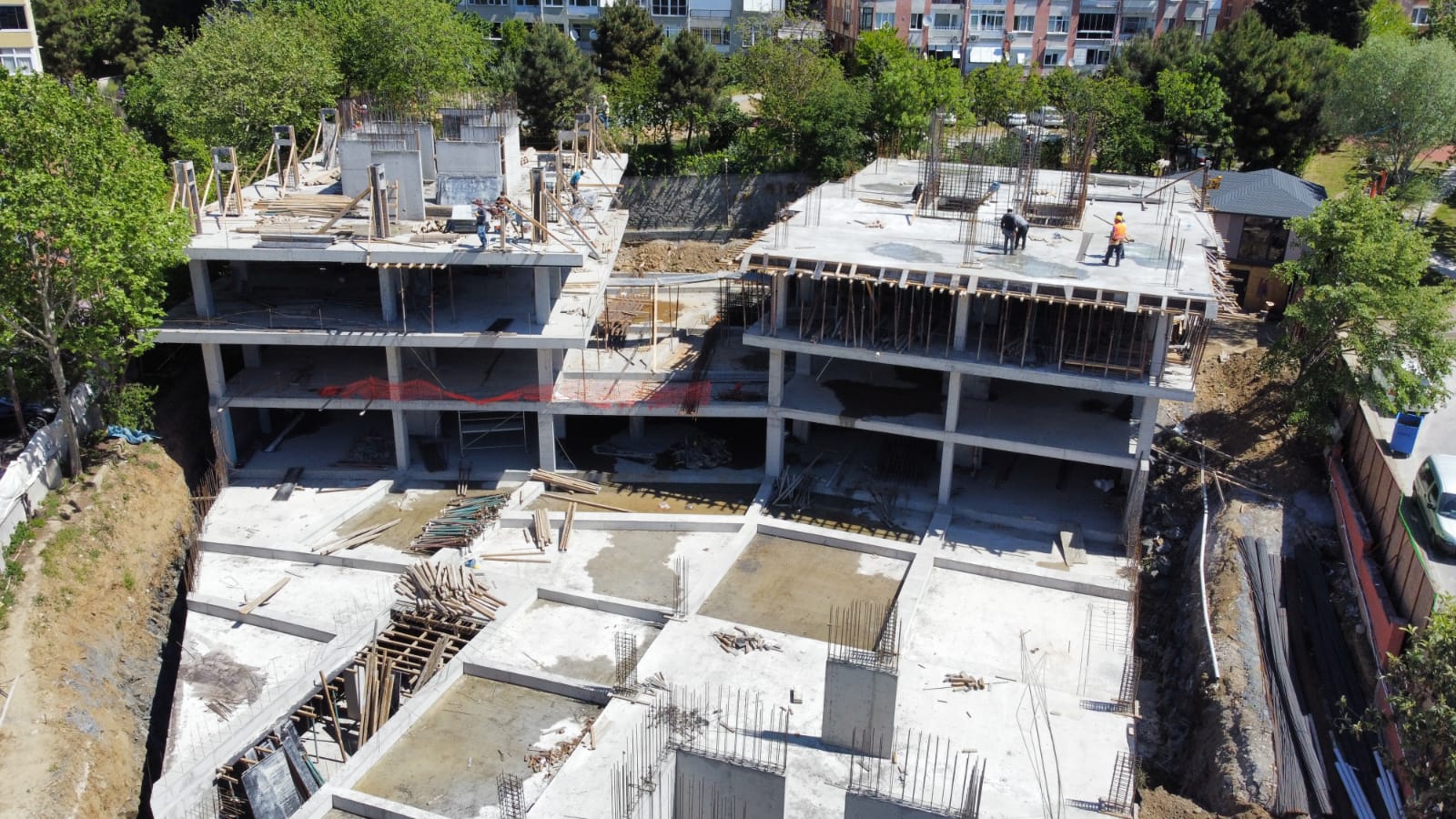

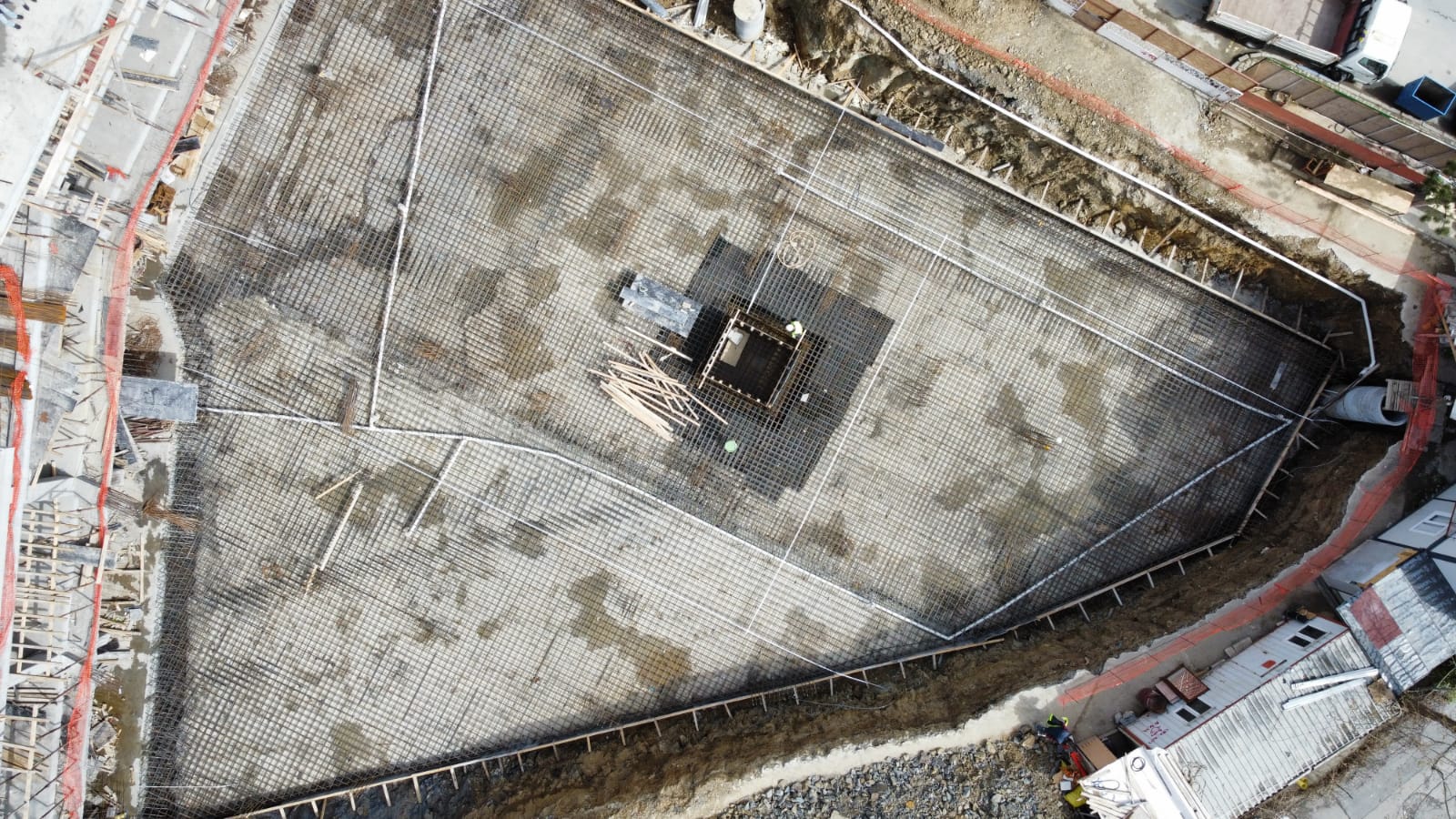

  • A Blok temel seviyesinin düzenlemesi yapıldı. Yaklaşık 6 araçlık hafriyat kaldı.
  • B blok 2.bodrum katı tavan döşemesinin ızgaraları atılmaya başlandı.

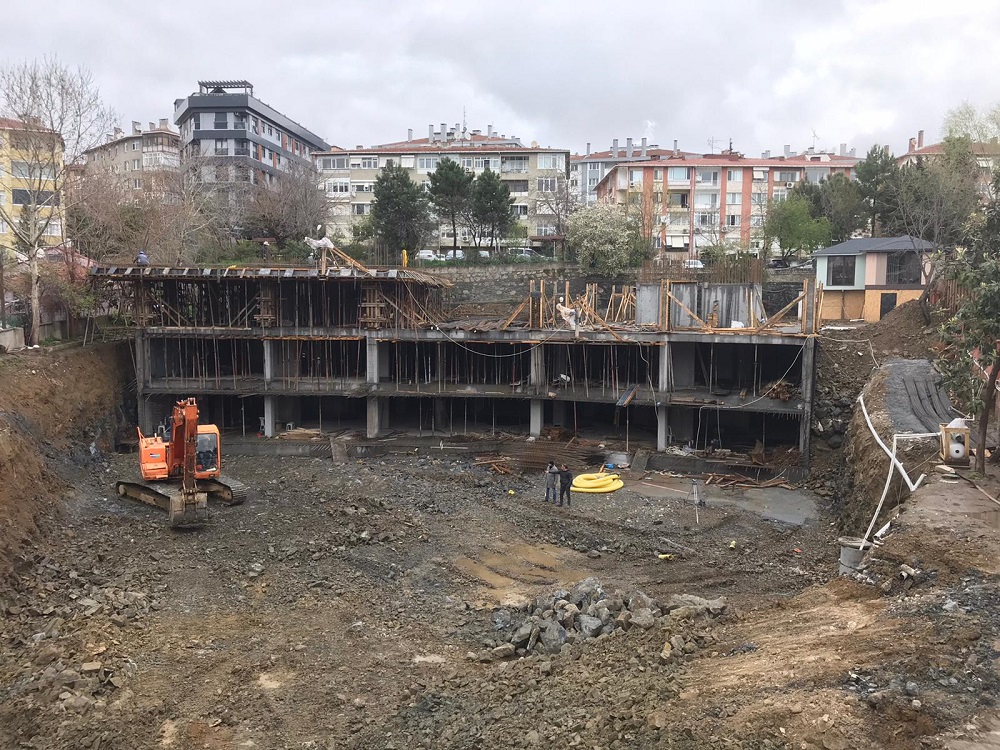

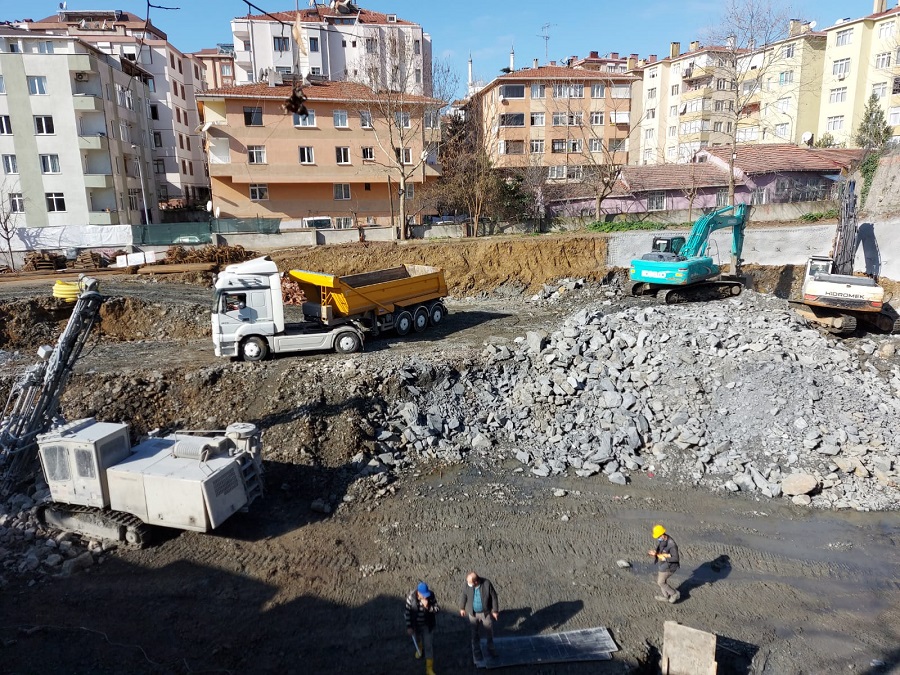

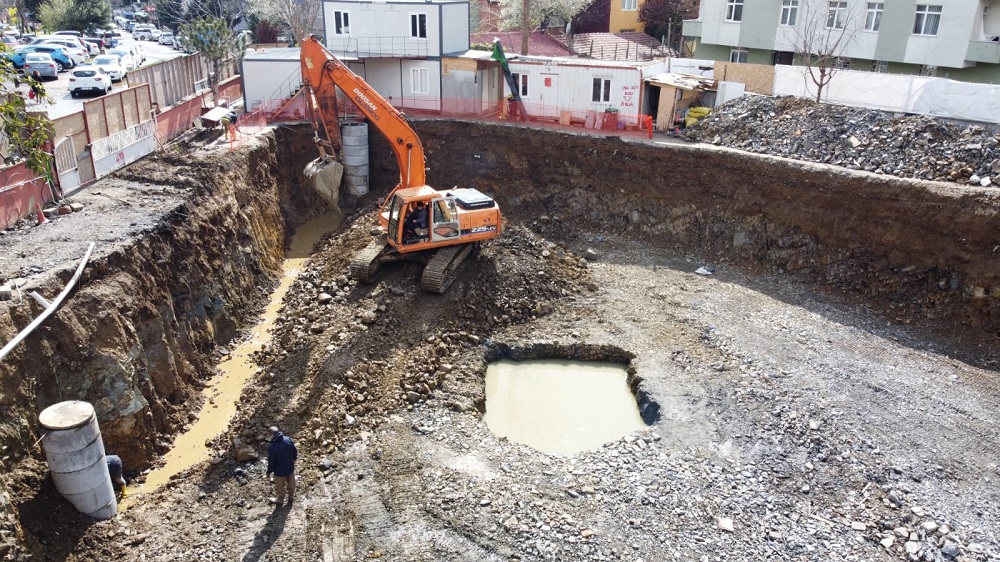

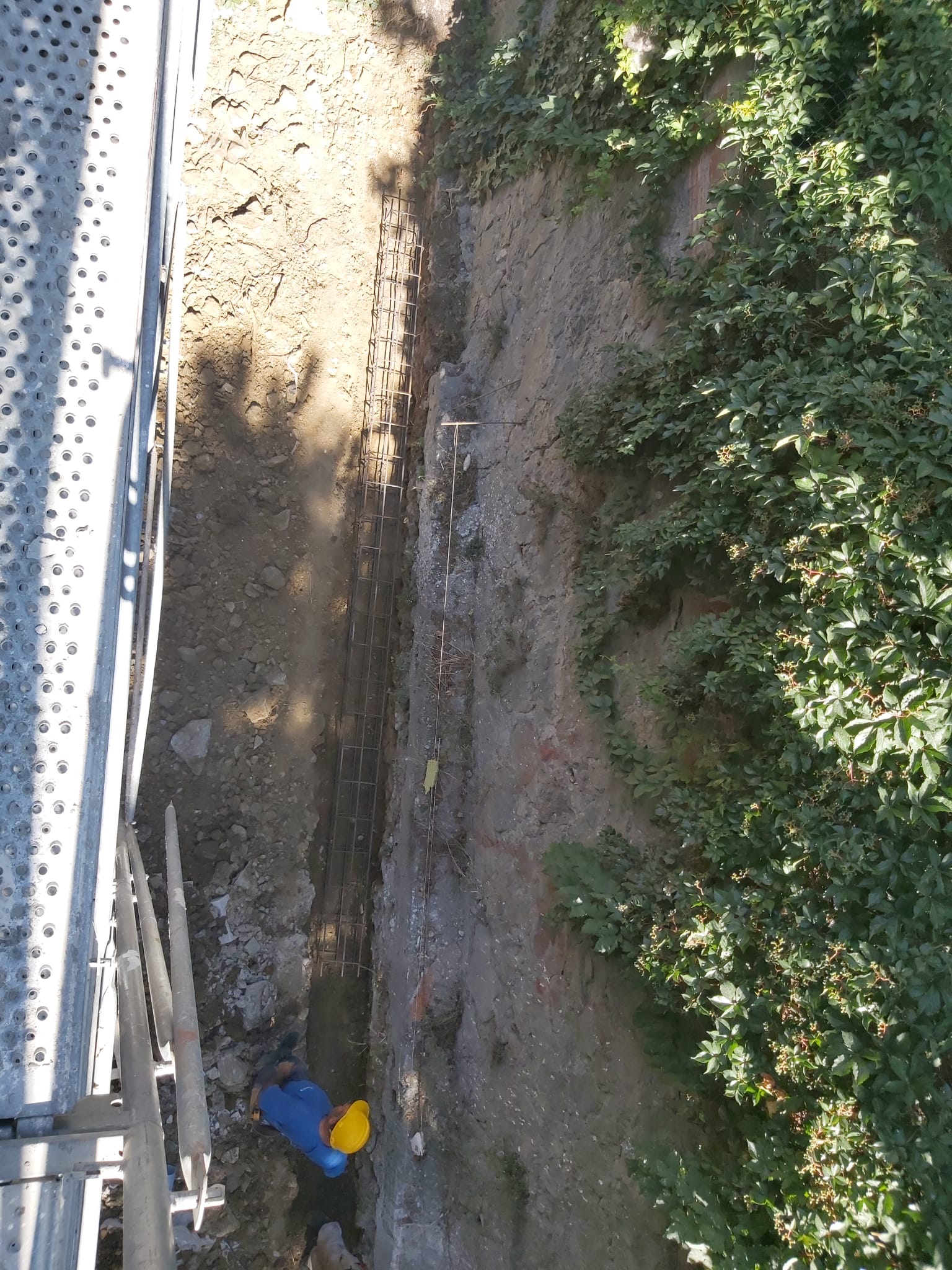

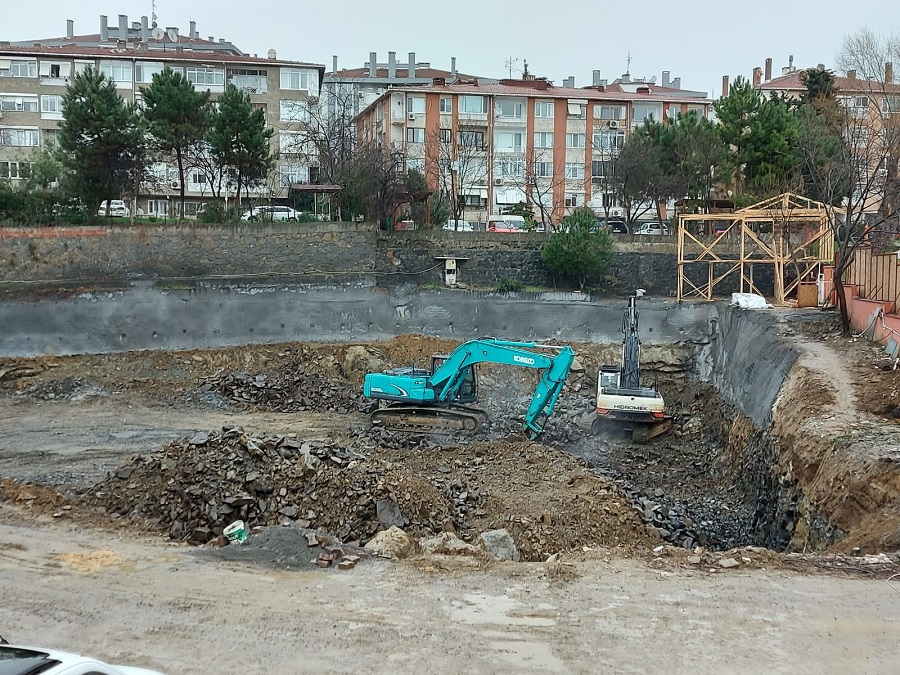

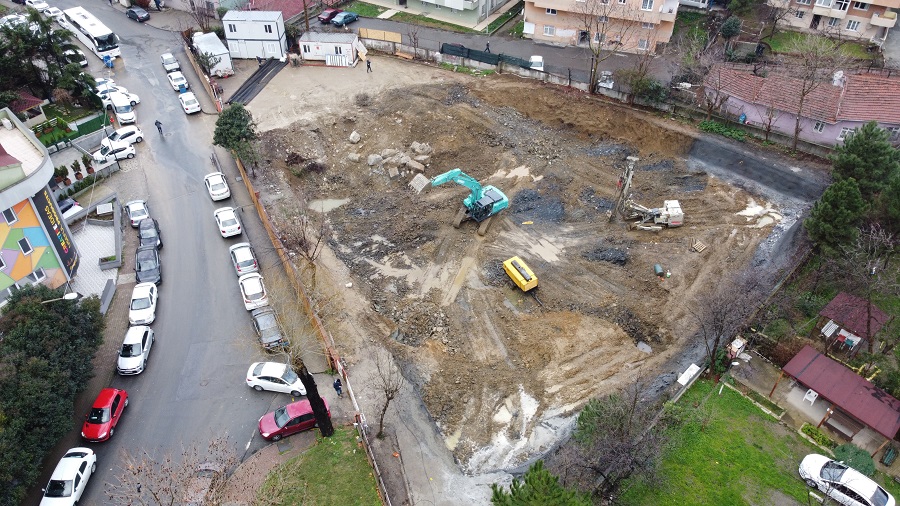

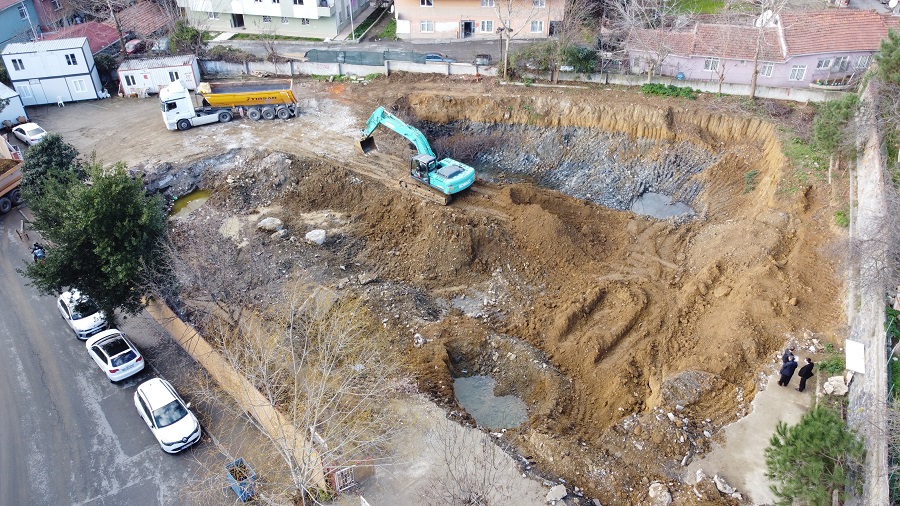

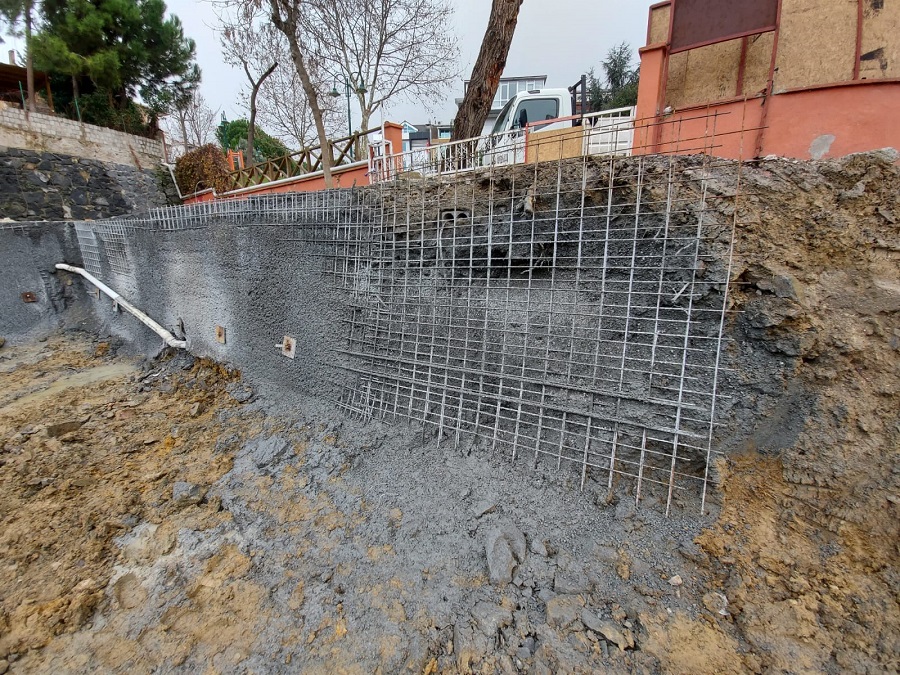

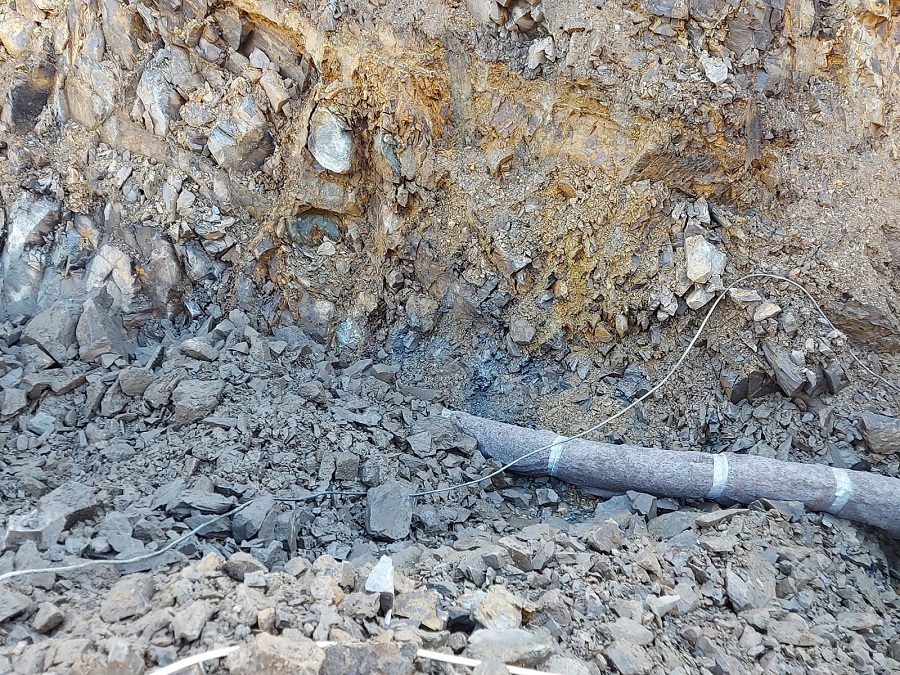

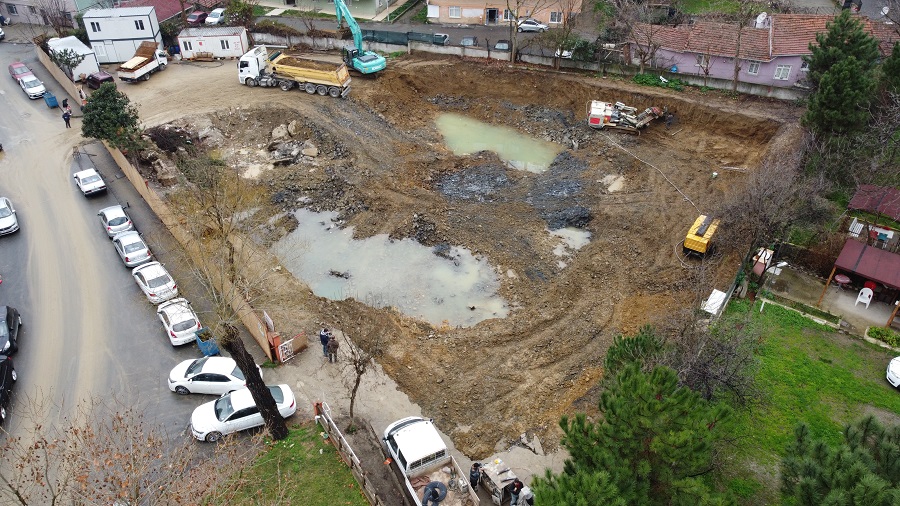

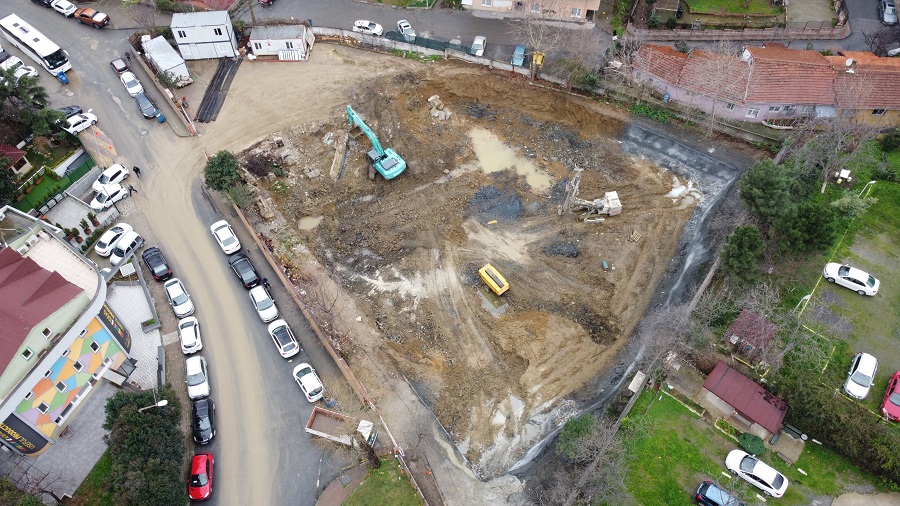

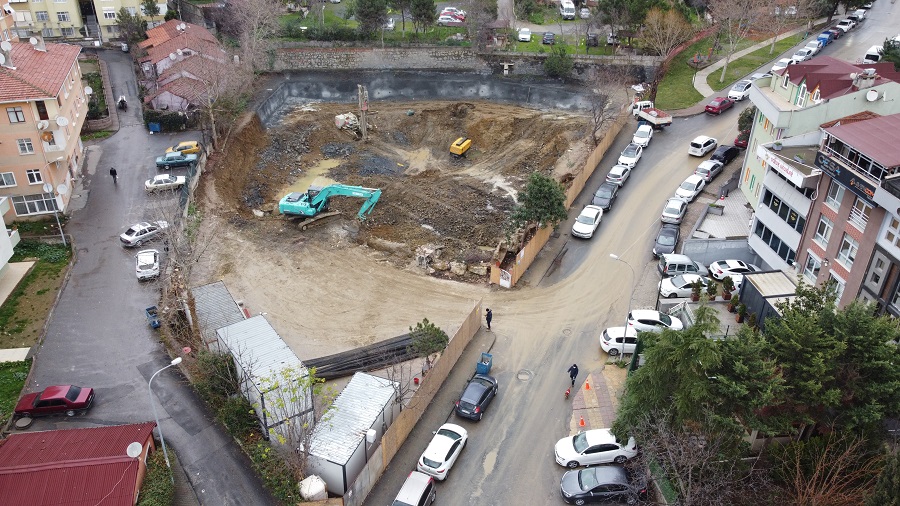

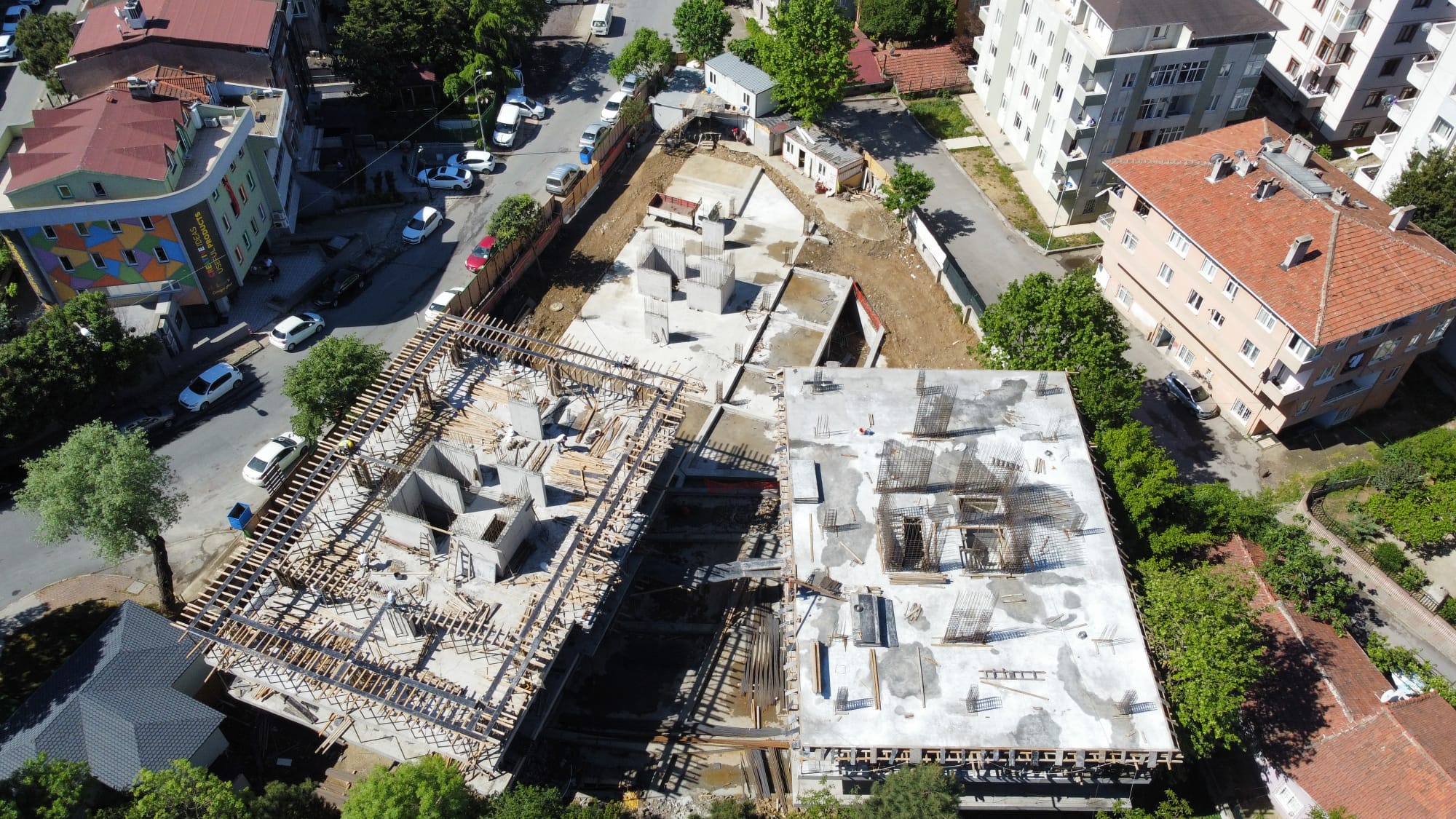

  • A blok temeli öncesince toprak tesviyesi yapıldı.

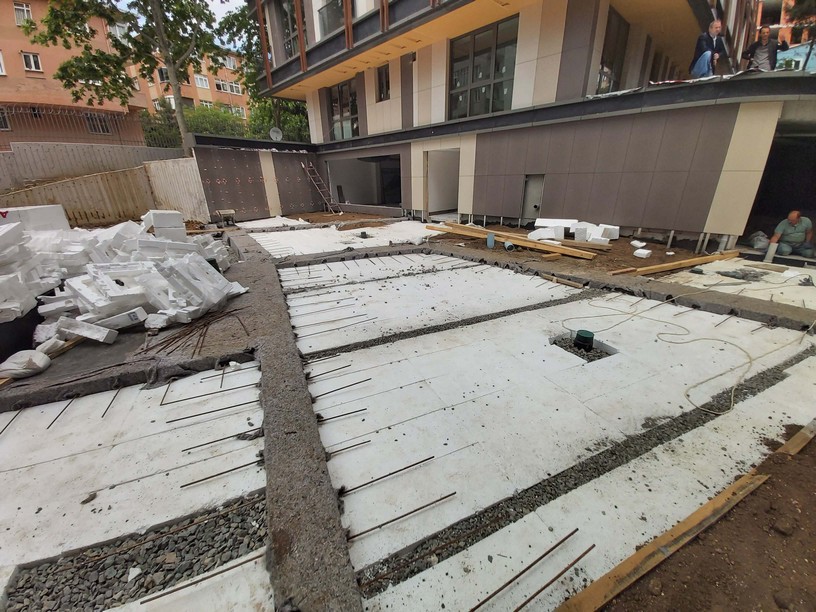

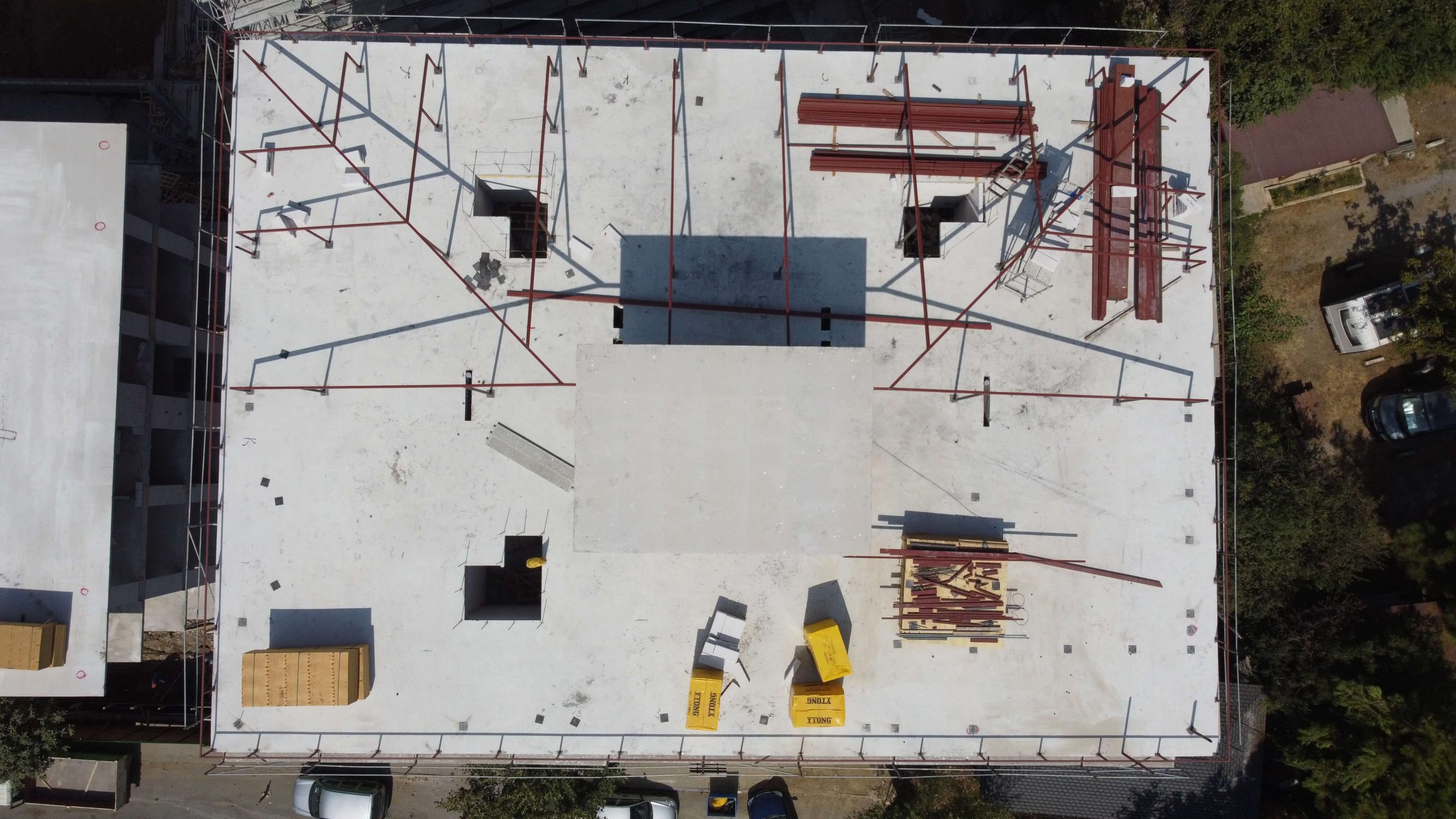

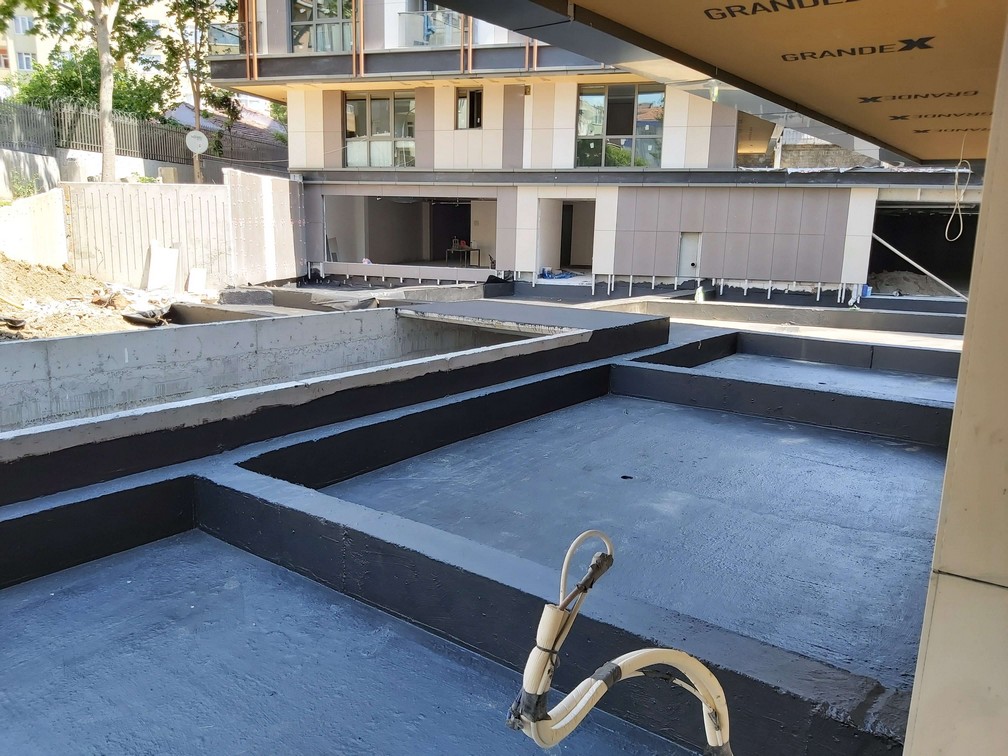

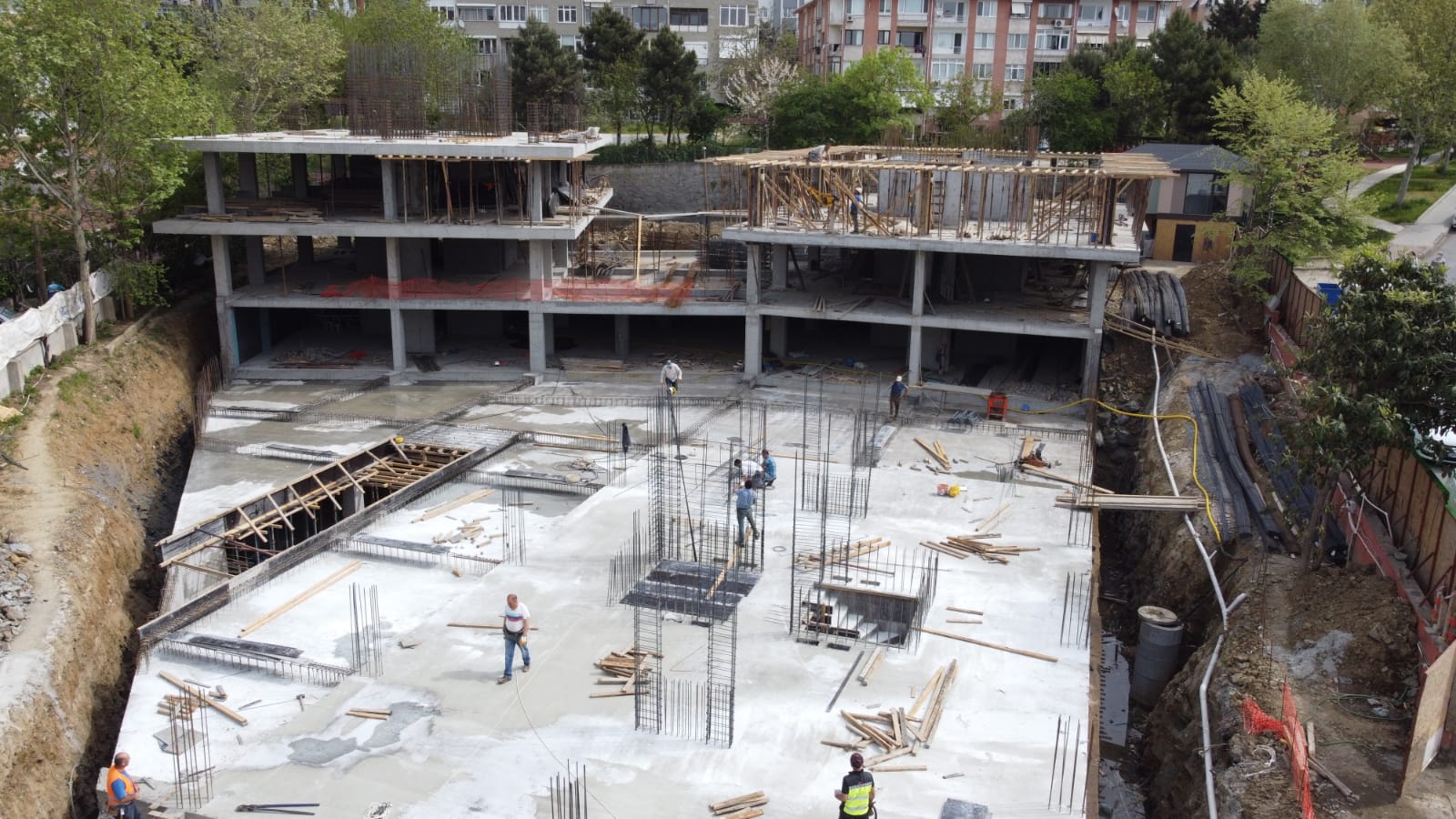

  • C Blok döşemesi betona hazır hale getirildi.

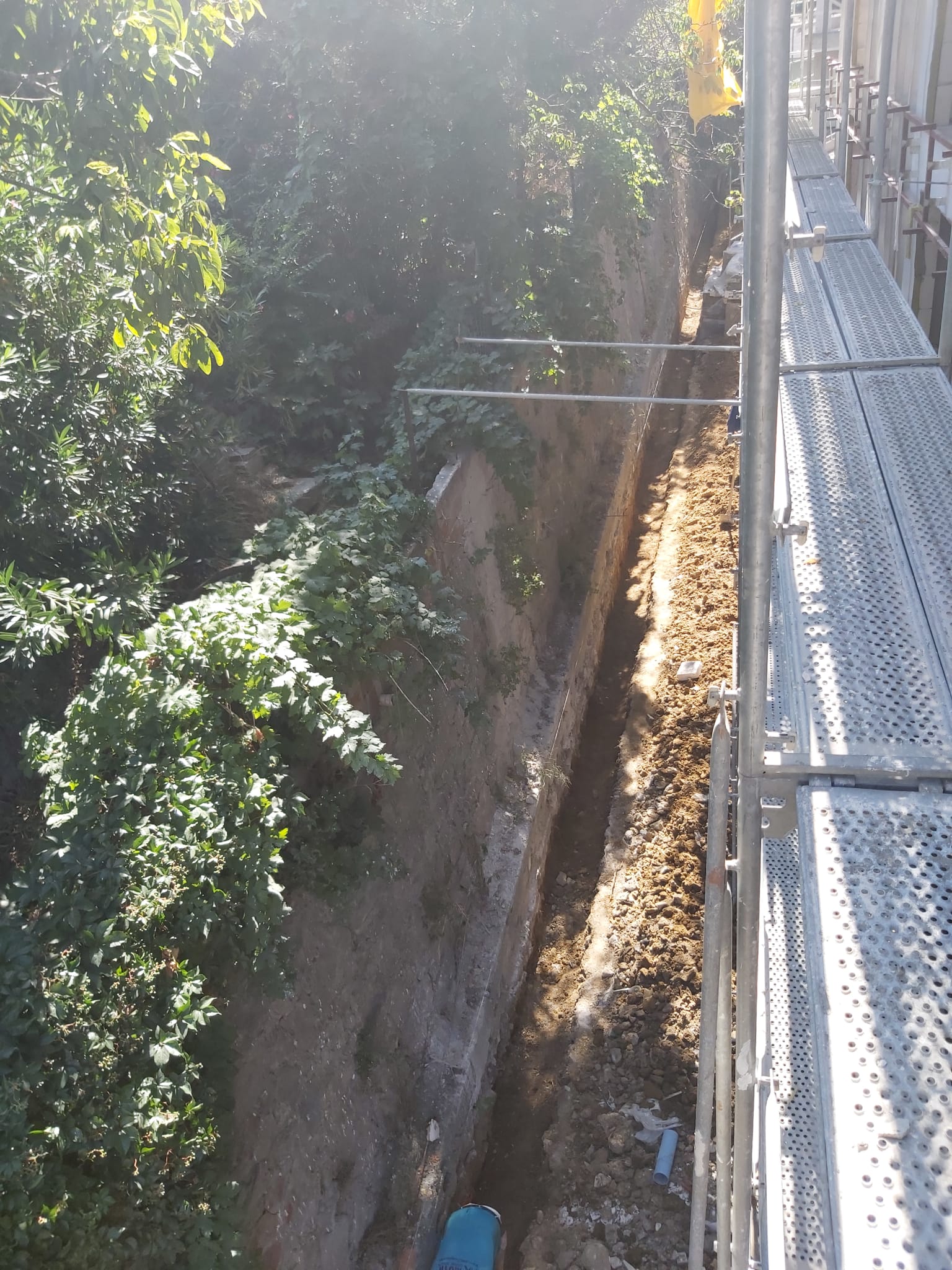

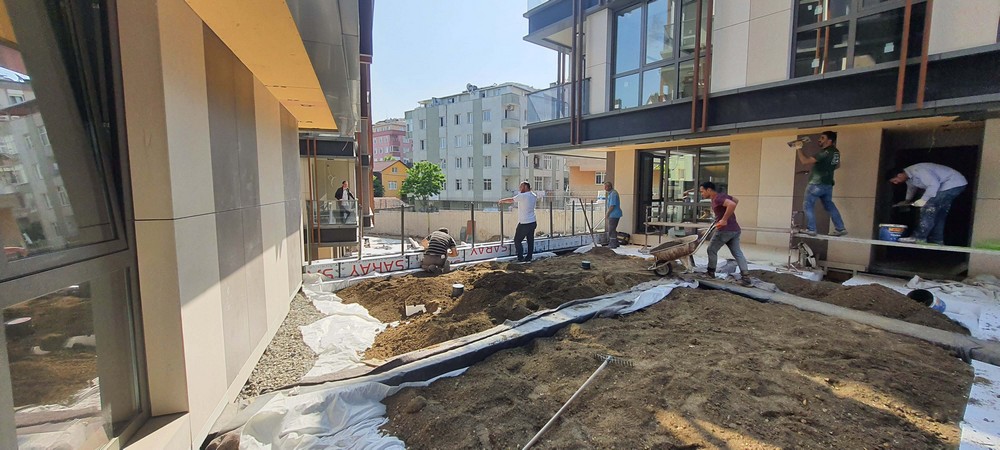

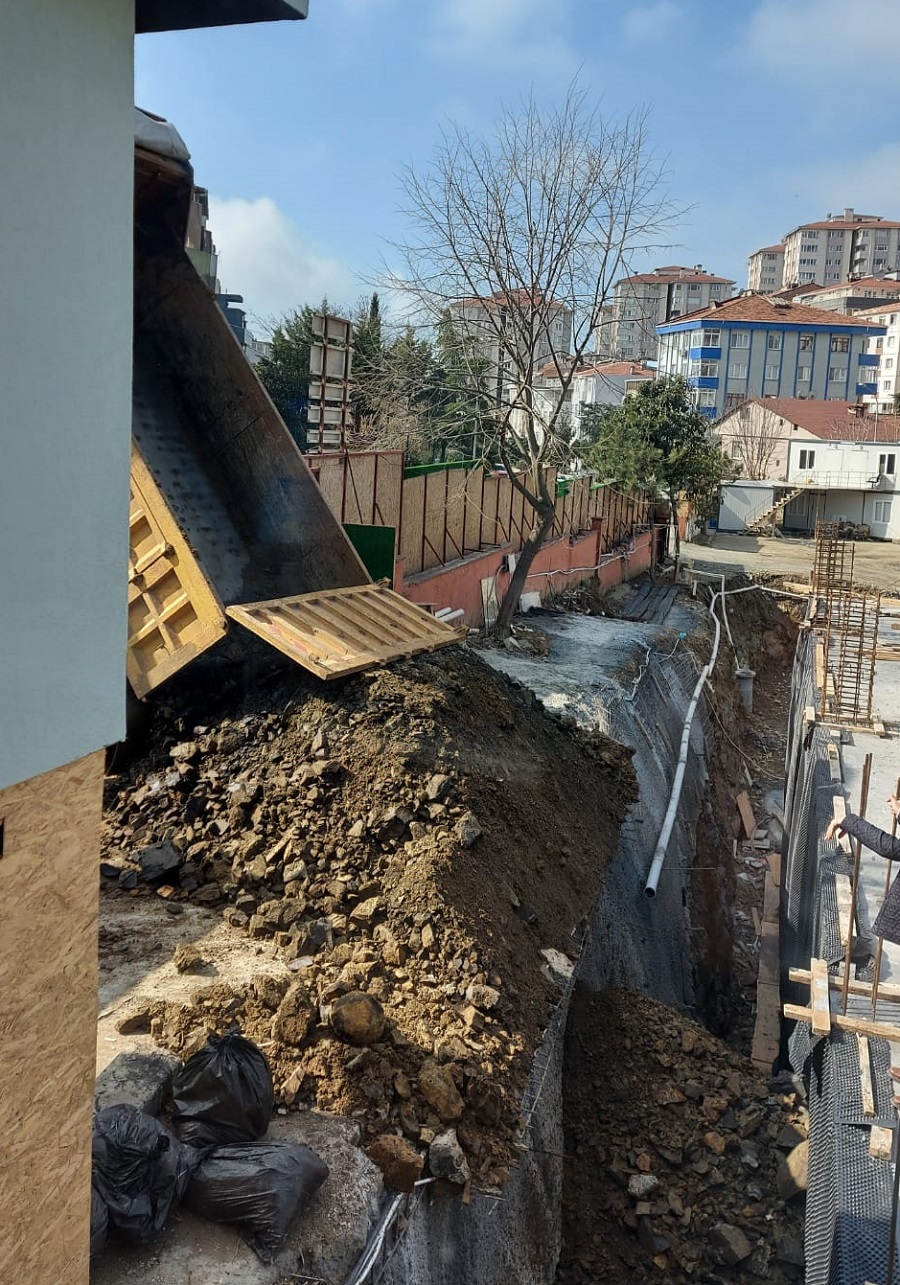

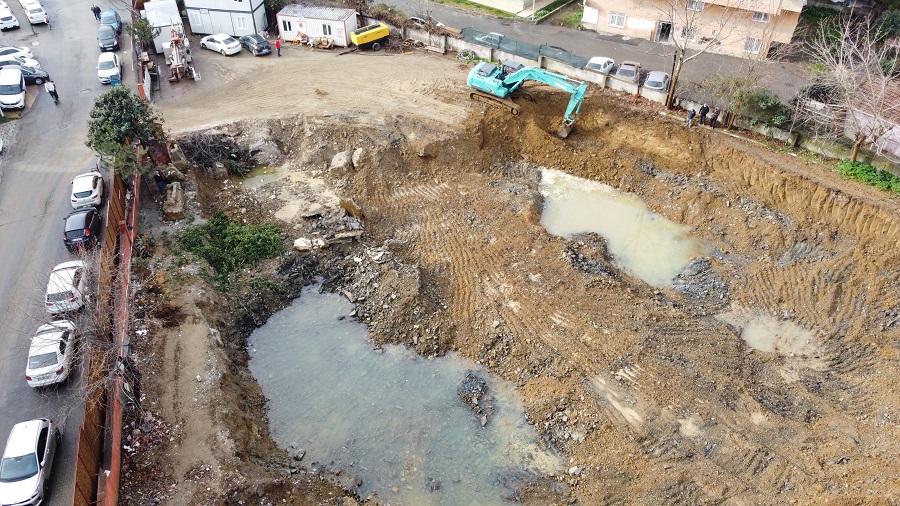

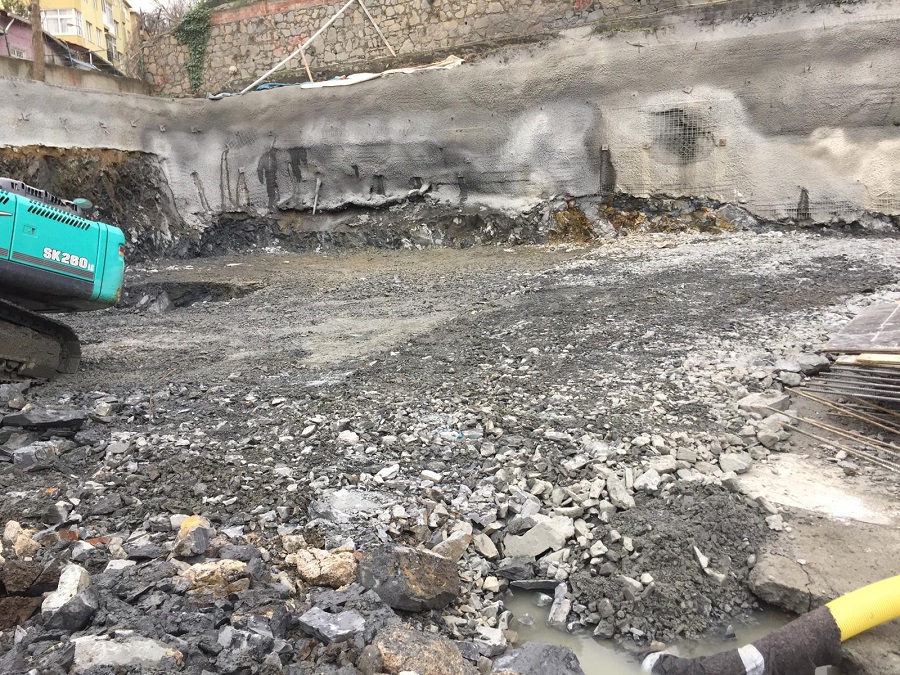

A blok tarafının hafriyatı B ve C blok perde arkasına nakledildi. Komple dolgu yapıldı.

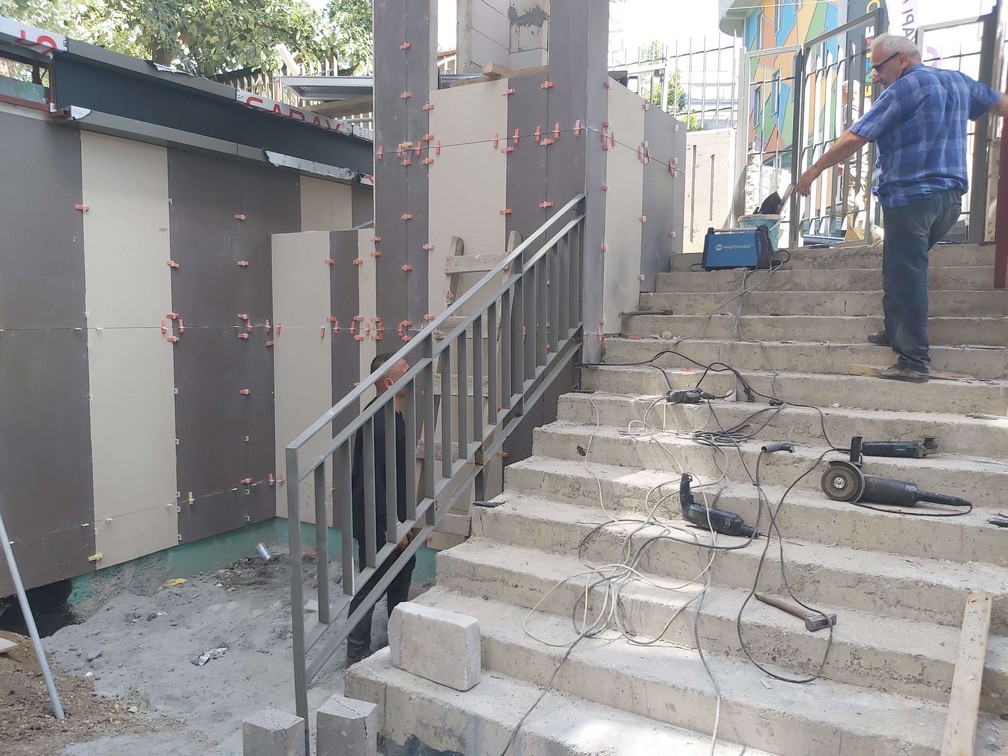

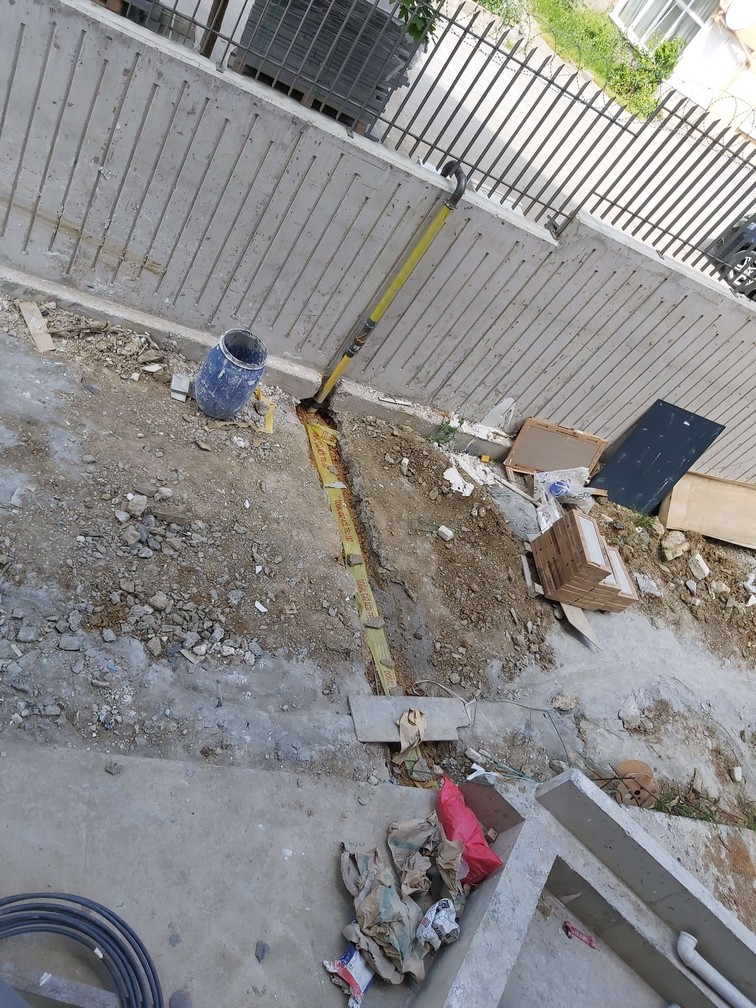

Yarın yapılacak perde arkasına dolgu işleminden önce yaptığımız su yalıtımının zarar görmemesi için drenaj levhası uygulaması yaptık, bu levha toprak dolguyla yalıtım malzemesinin birbirine değmemesini sağlayacak.

C Blok döşeme kalıbı çakılmaya devam edildi.

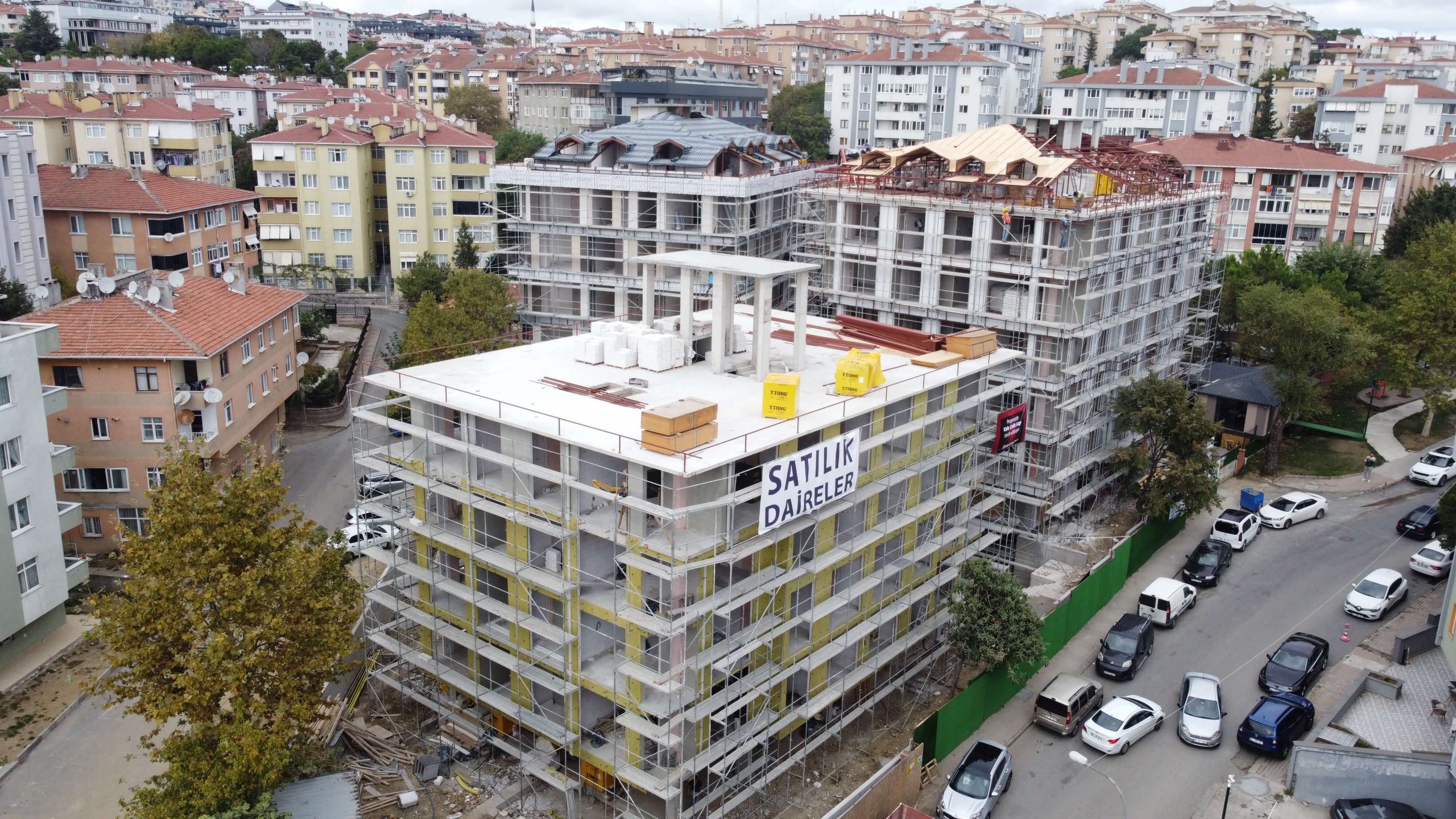

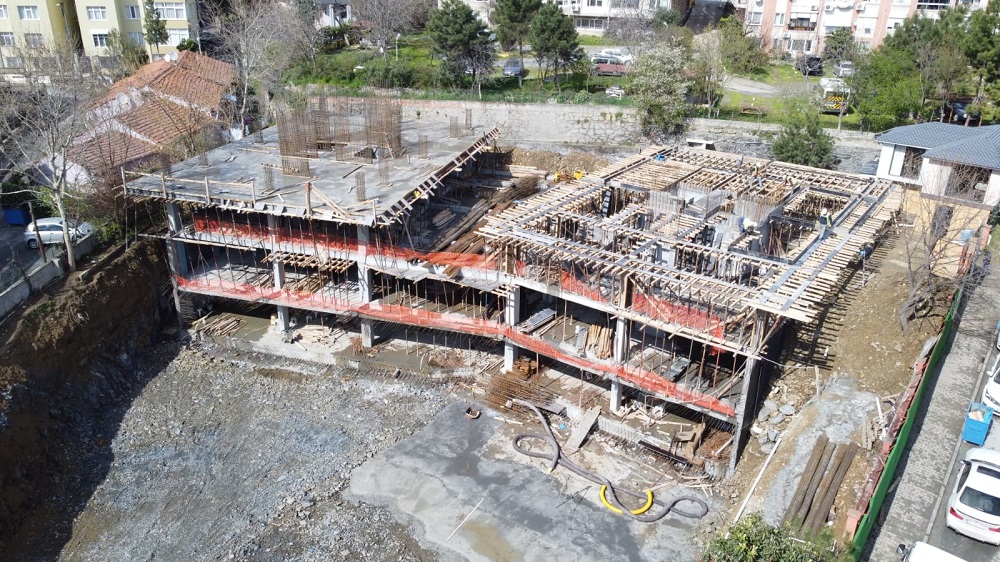

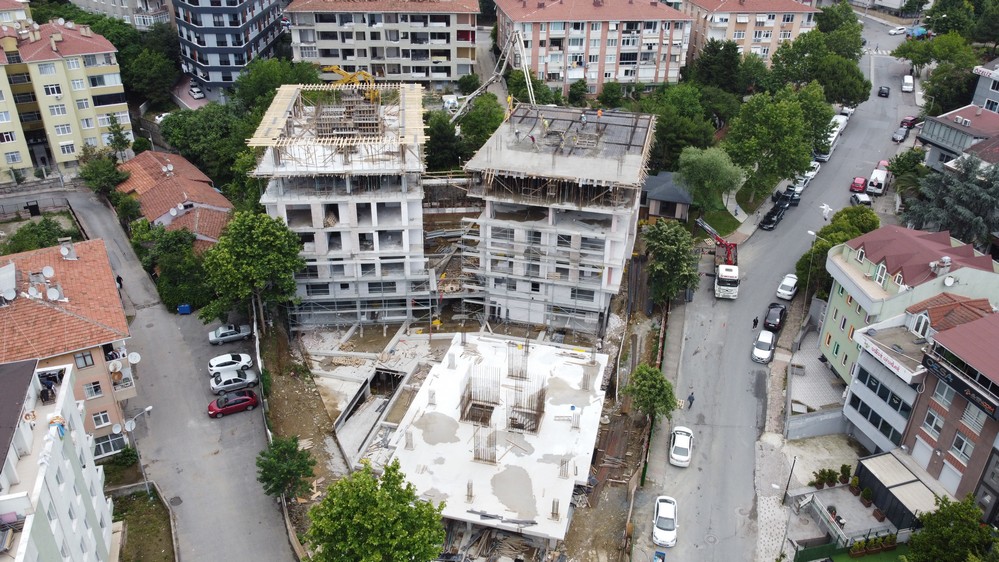

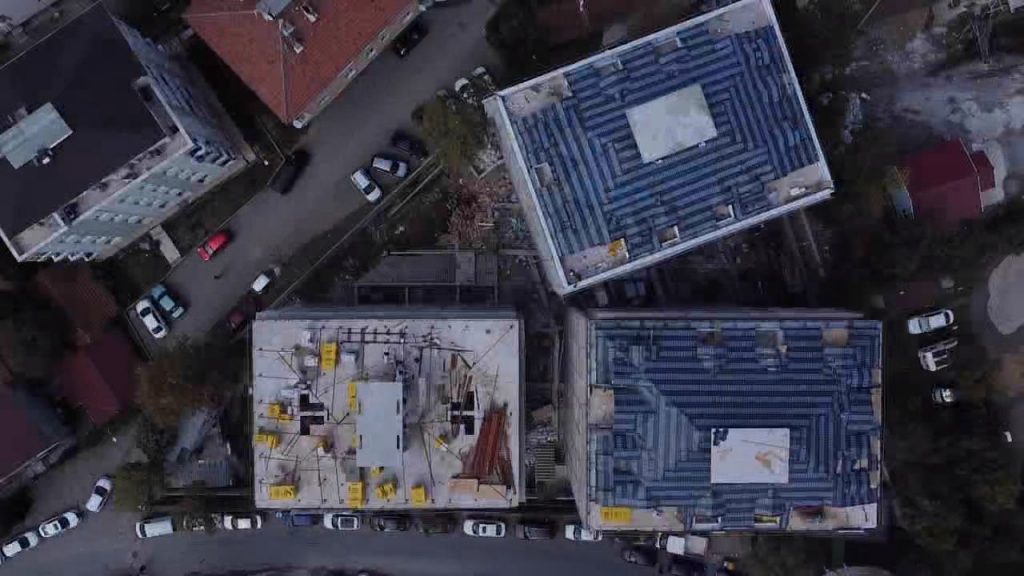

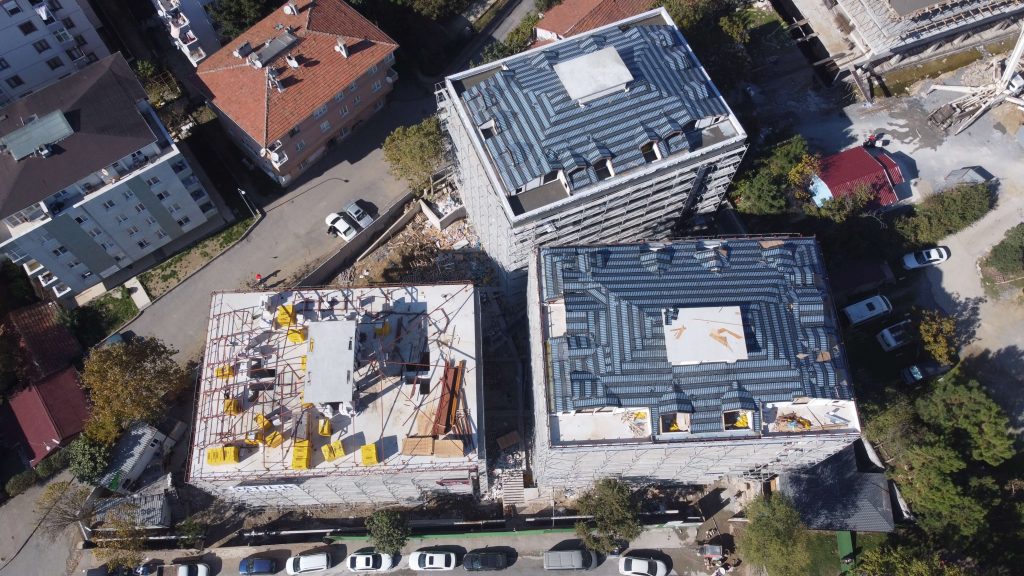

  • C Blok Zemin kat döşeme kalıbı hazırlanmaya başlandı.

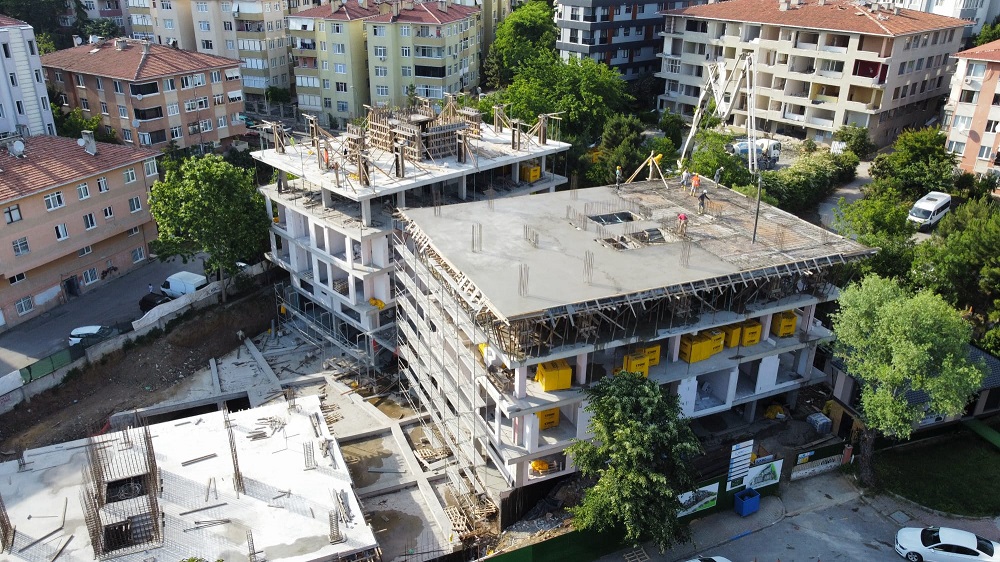

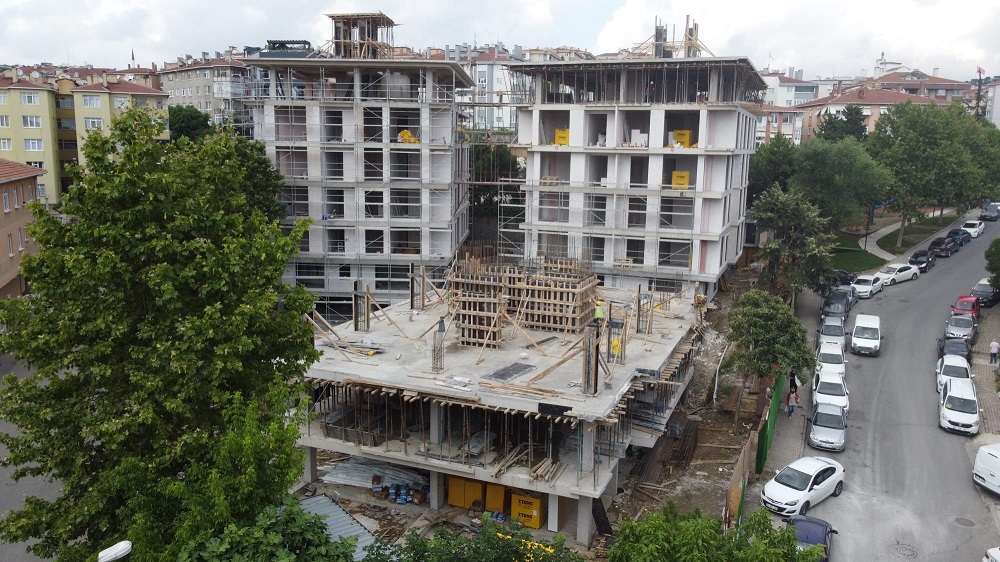

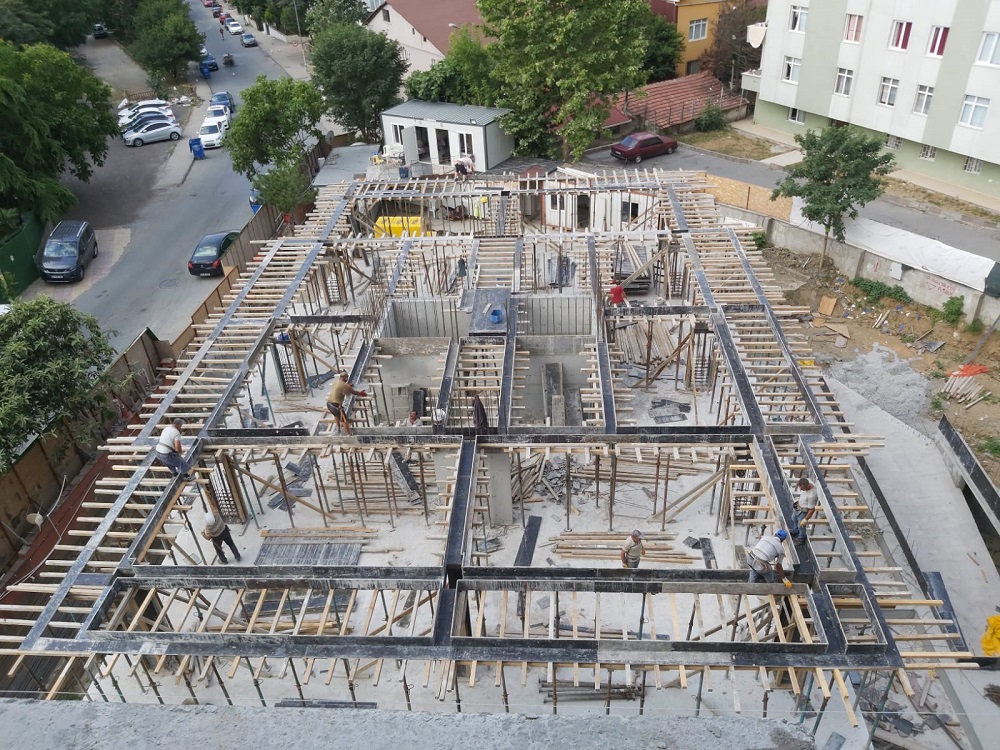

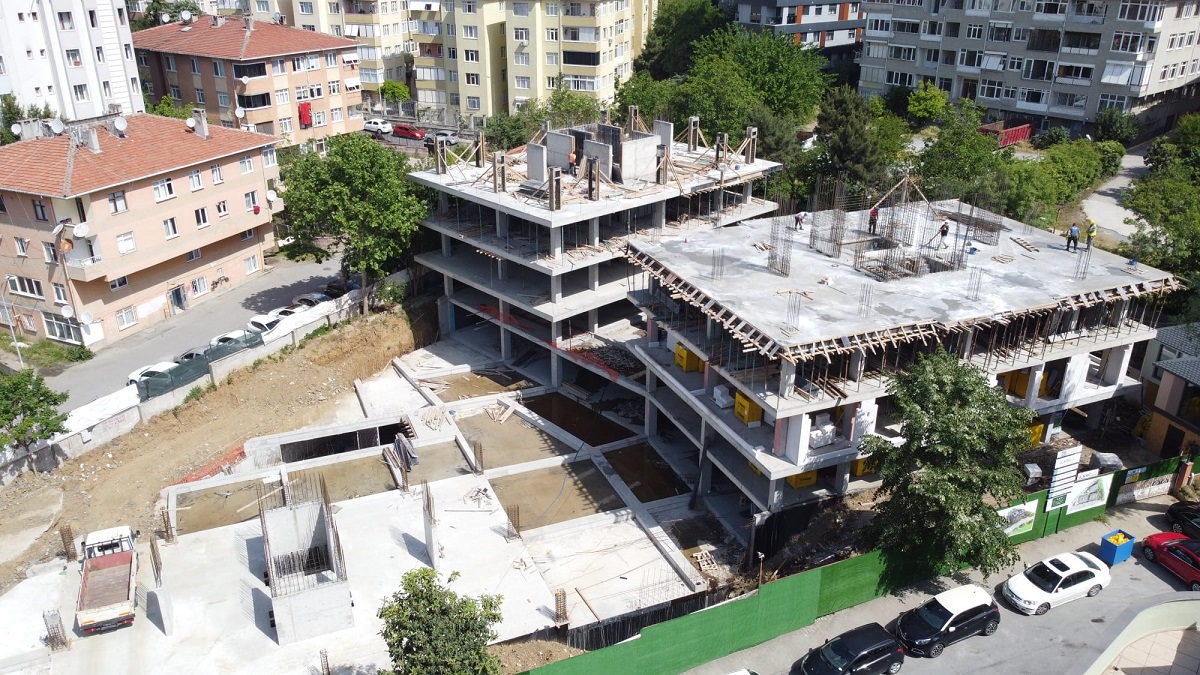

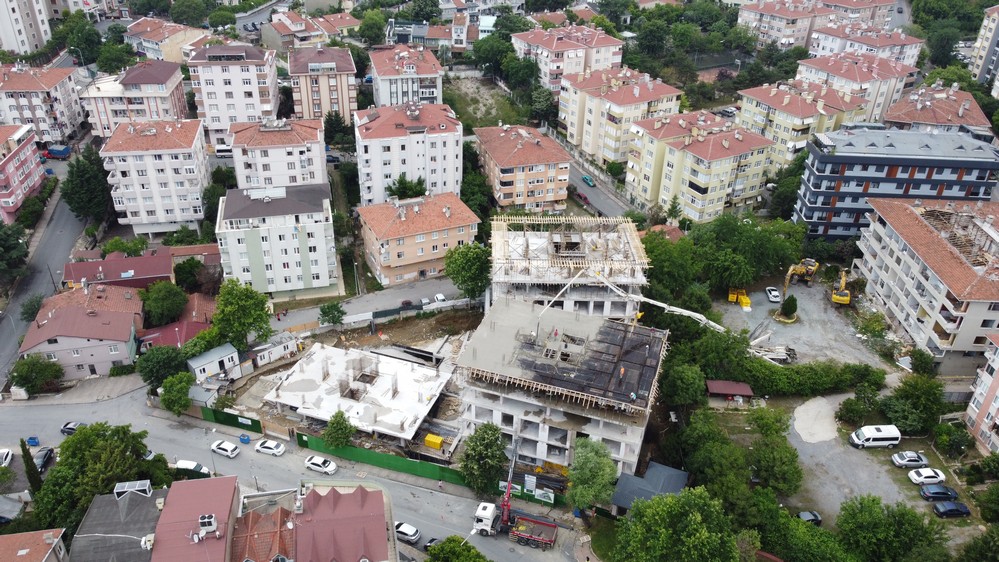

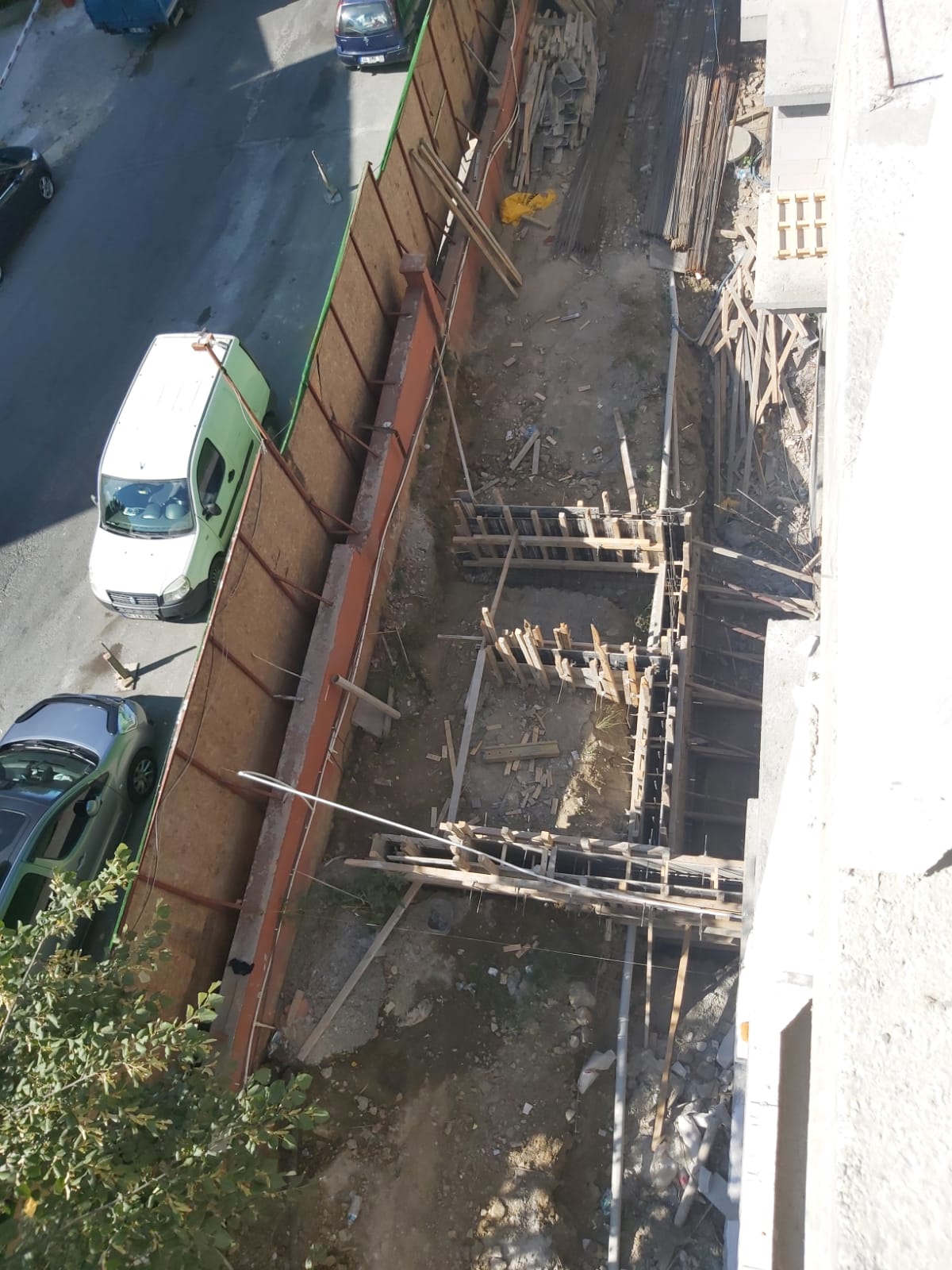

  • B blok kalıp döşemesi çakıldı. Kirişler yapılmaya başlandı.

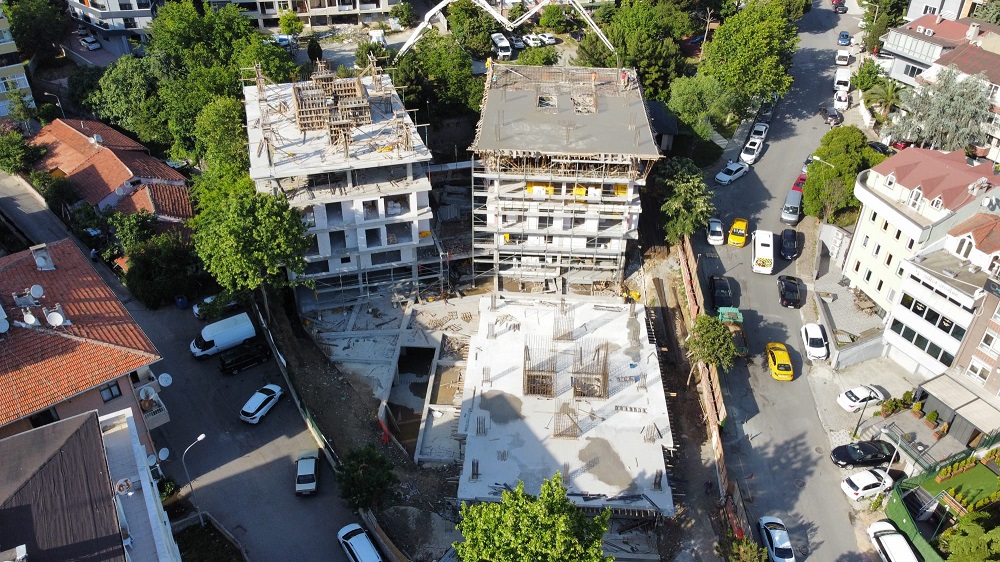

  • B-C blok arasındaki kısmın ızgarası bitti, döşemesi çakılmaya başlandı.

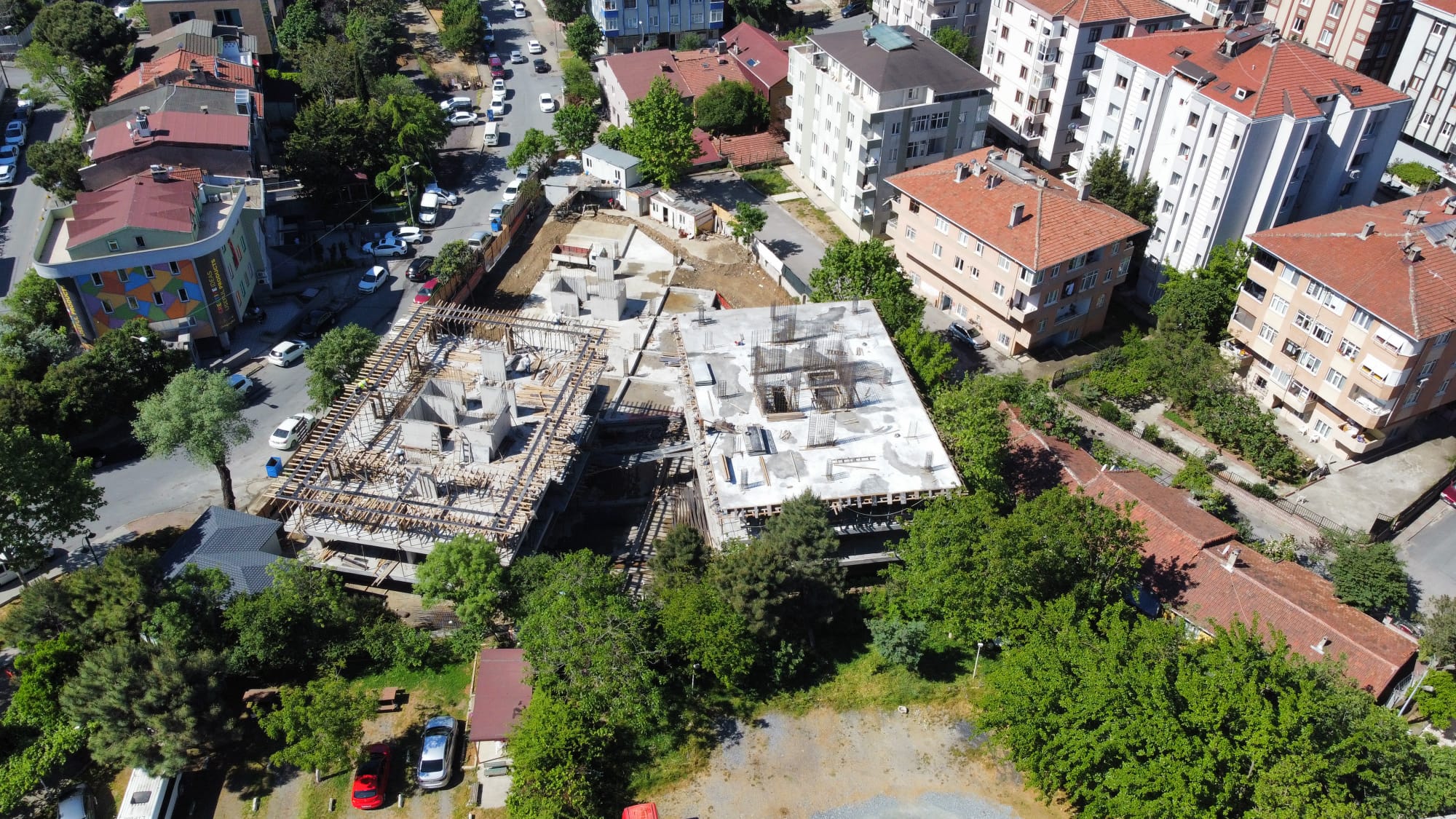

  • C Blok ızgarası döşenmeye başlandı.

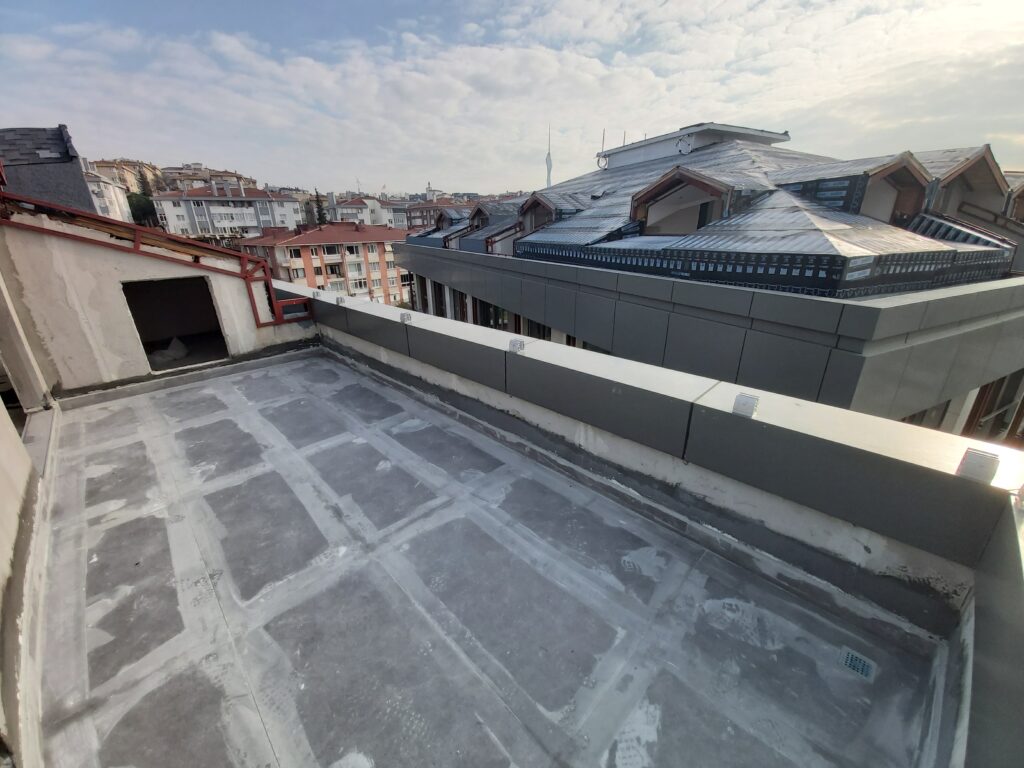

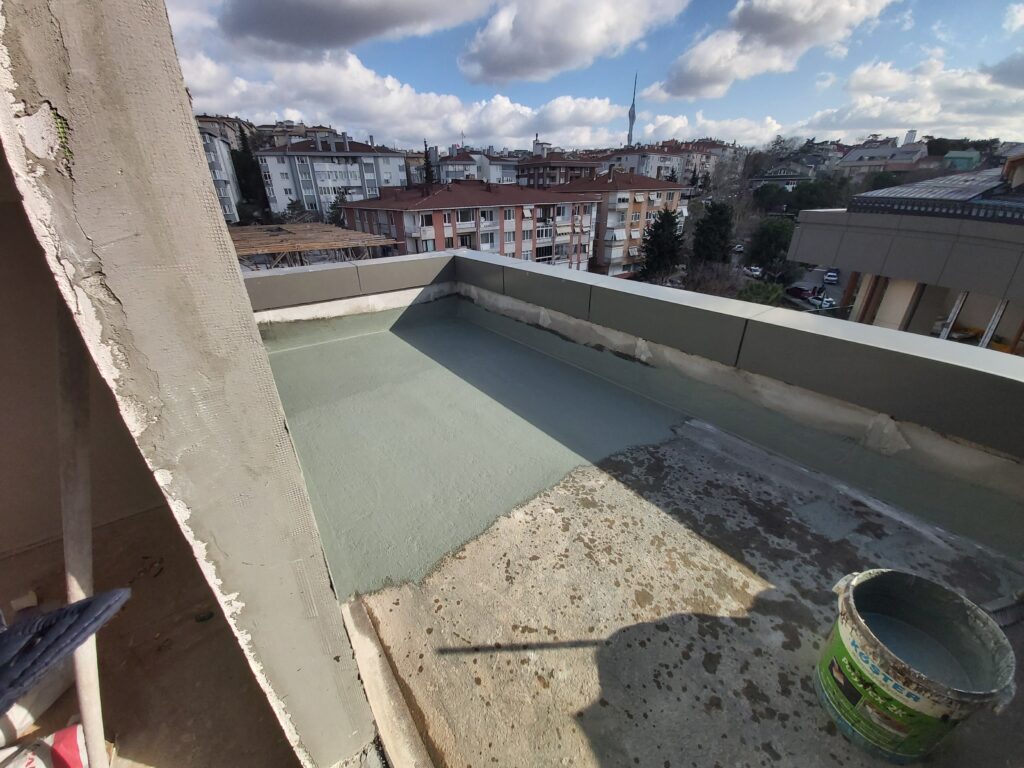

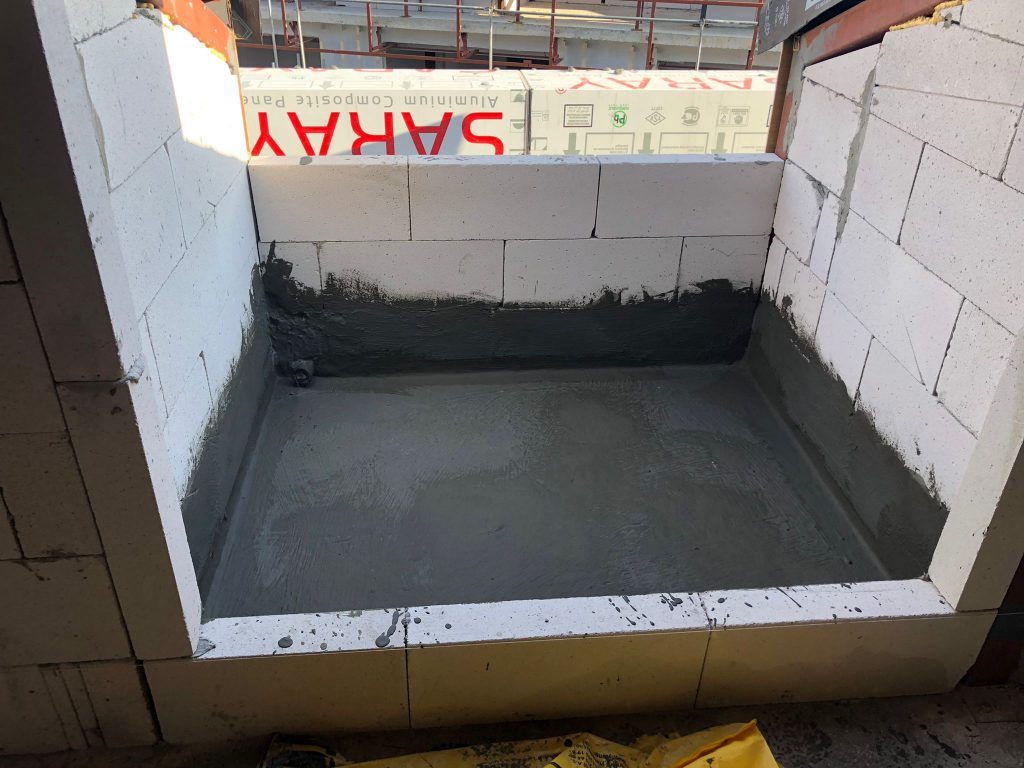

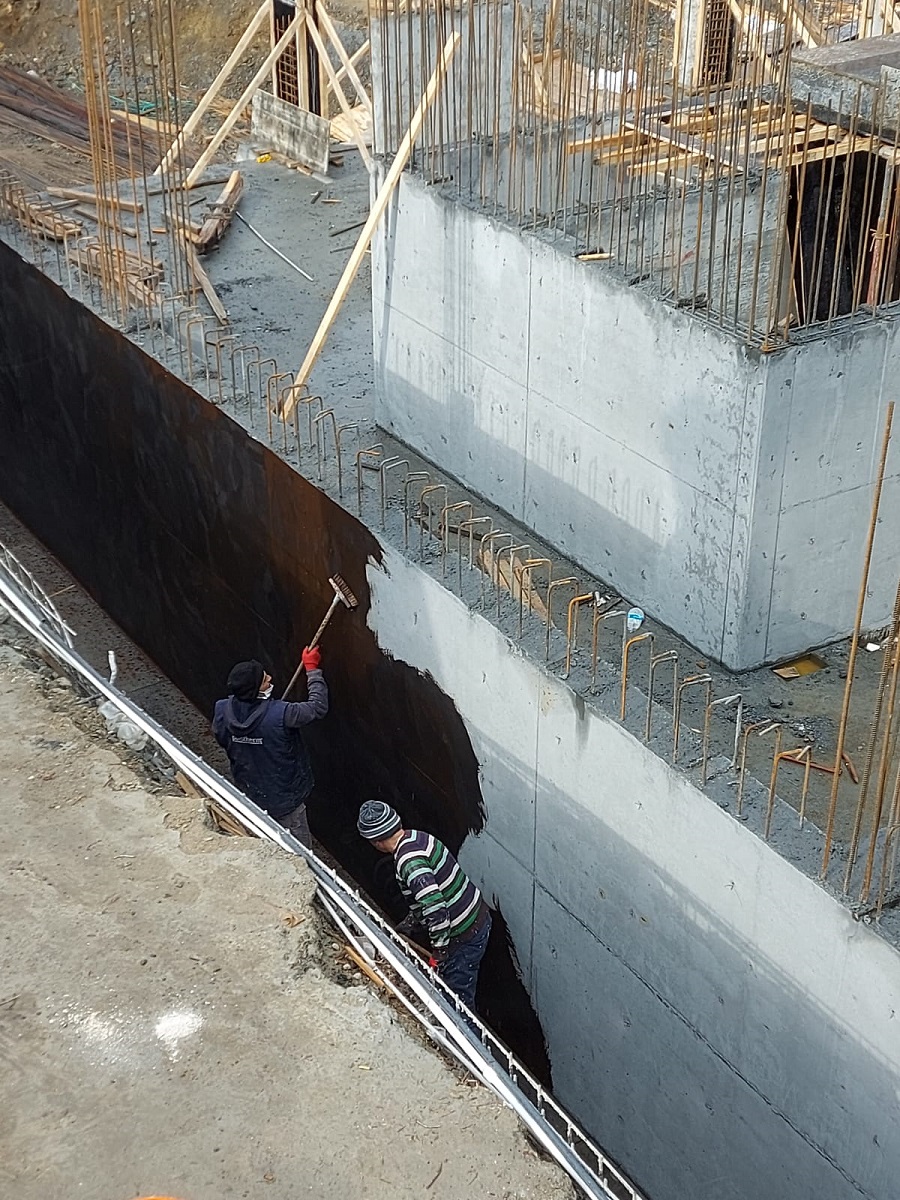

  • B-C blokların 4. ve 3.bodrum kat perdelerinin dış yüzeylerine su izolasyonu yapıldı.

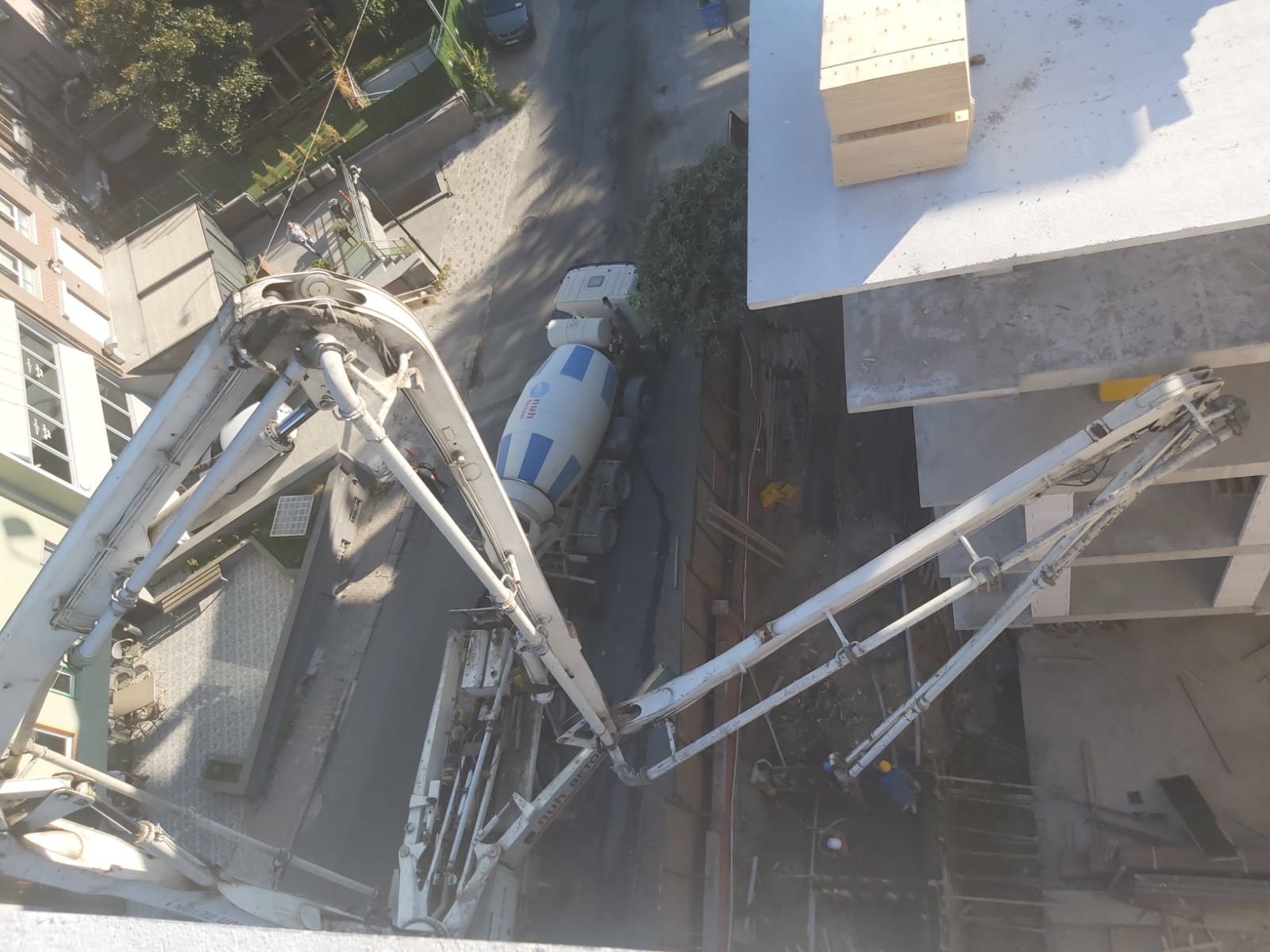

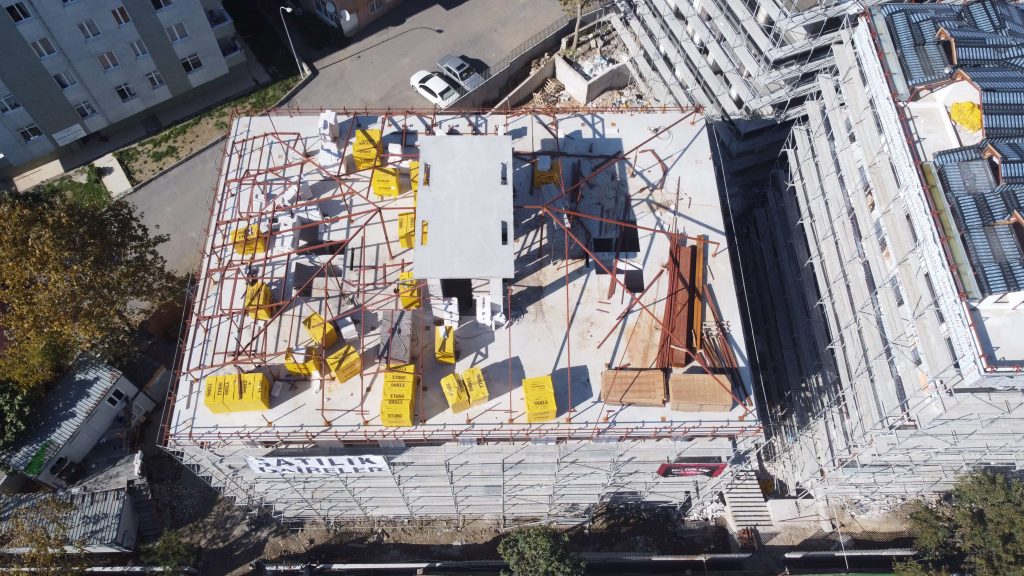

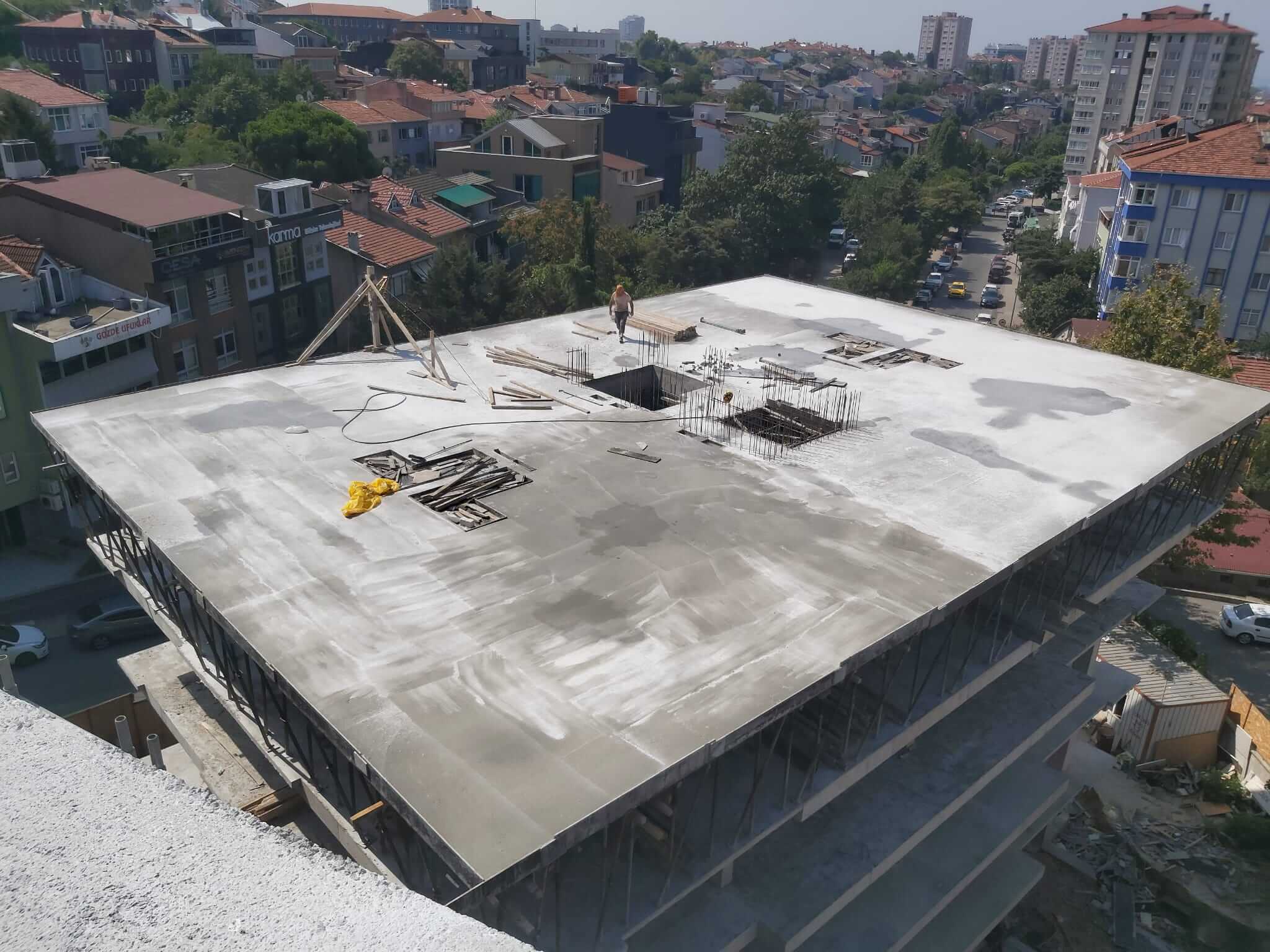

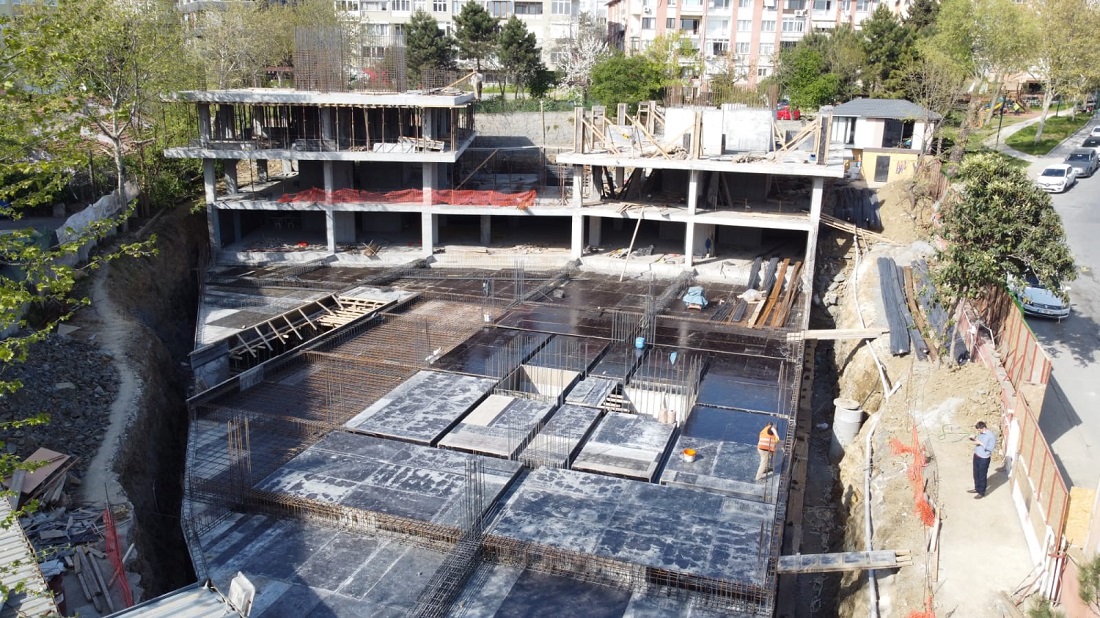

C Blok kolon ve perde betonları döküldü.

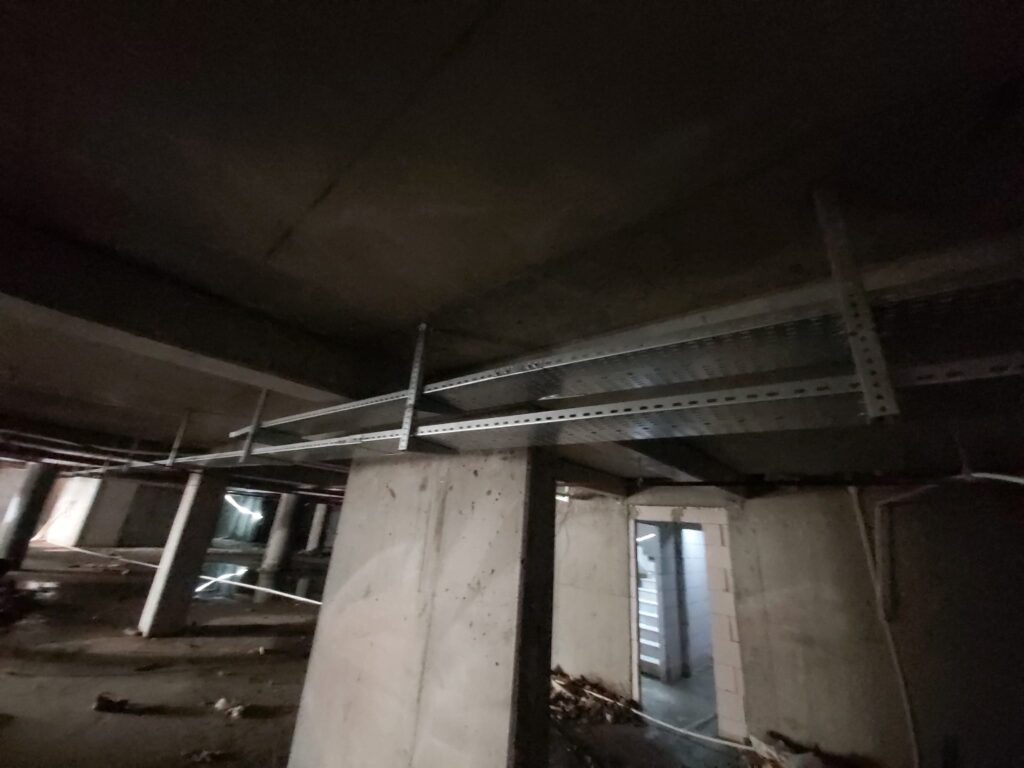

B blok perde beton kalıbı söküldü. C blok perde kalıbı ve demiri yapılmaya devam edildi.

Dün dökülen betondan sonra döşemenin üstü temizlendi, kolonlar ve perdeler dikilmeye başlandı.

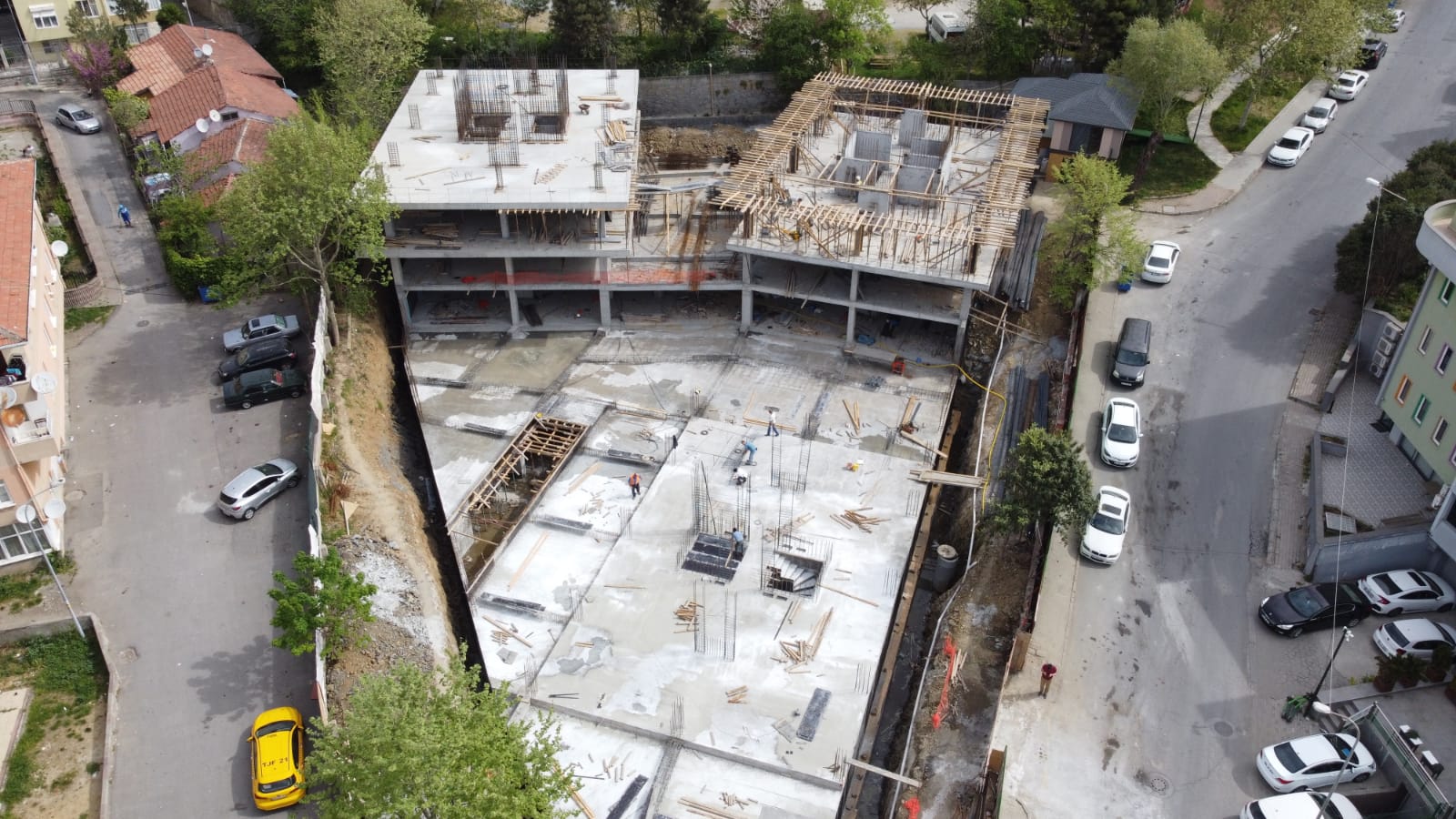

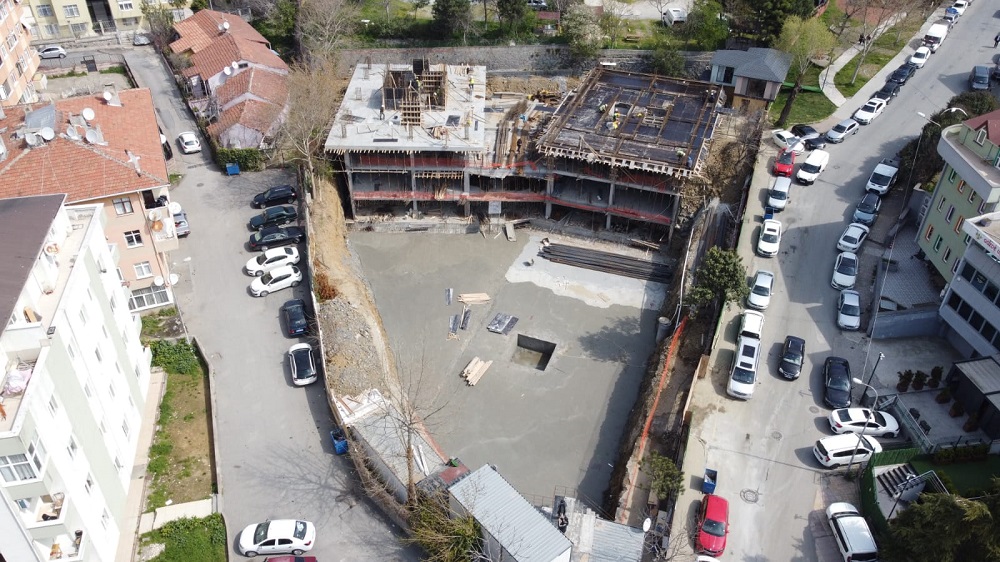

  • Hafriyatın ilk kısmı tamamlandı. Ekskavatörü şantiyeden çıkardık.
  • C blok perdelerinin kalıbı söküldü.
  • B ve C blok 3.bordum kat döşemesi hazırlanmaya başlandı.

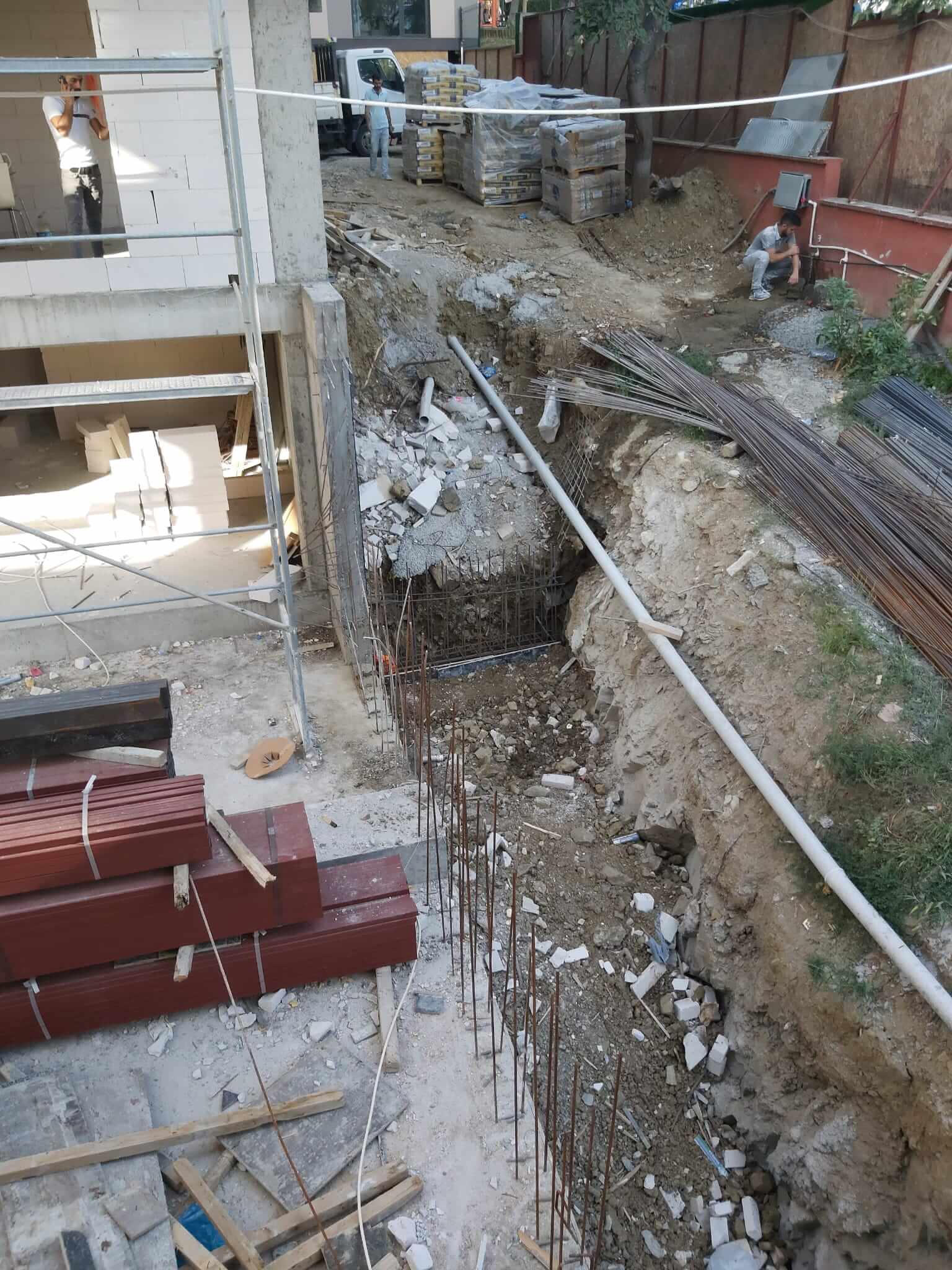

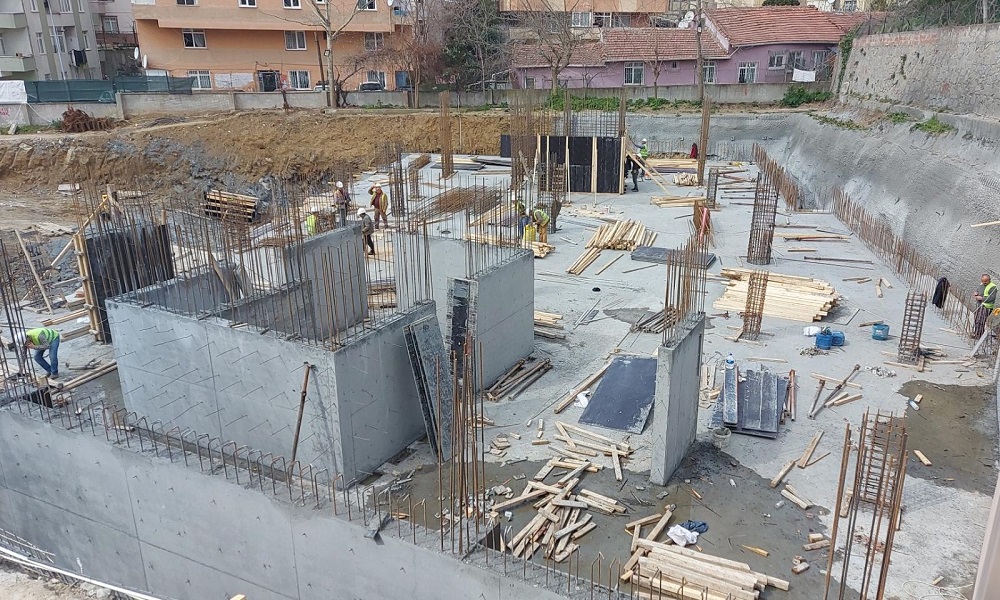

  • C blok temel betonu döküldü.
  • B Blok kalıbı hazırlanmaya devam edildi.

  • C blok temel demirleri hazırlanmaya başlandı.

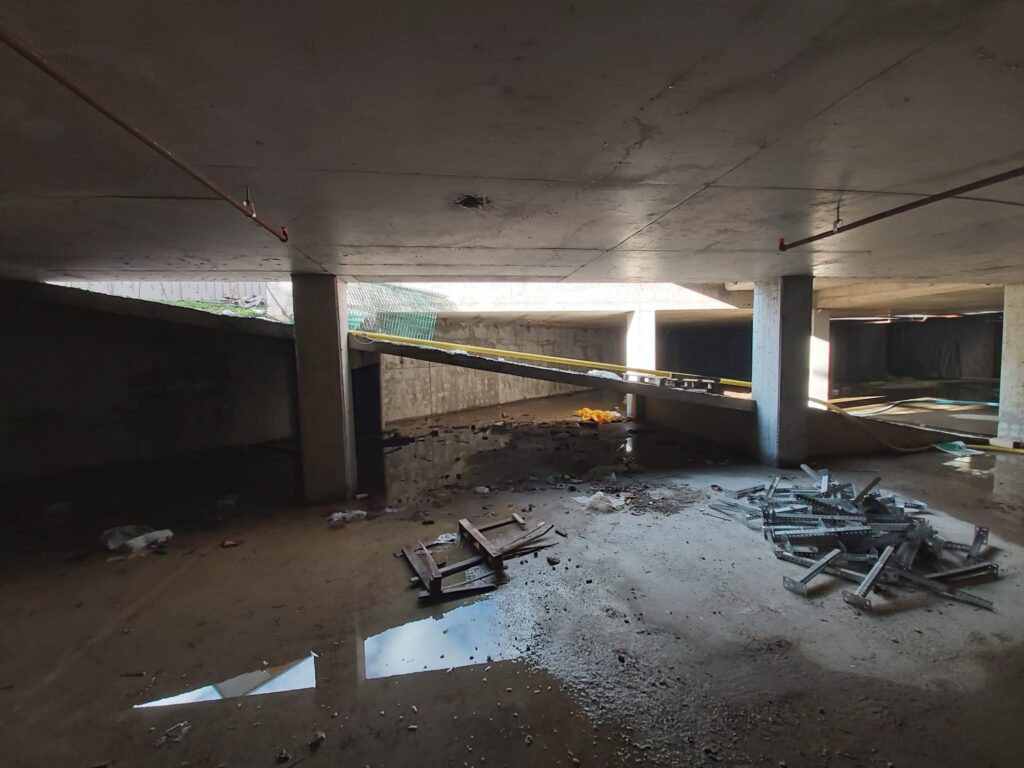

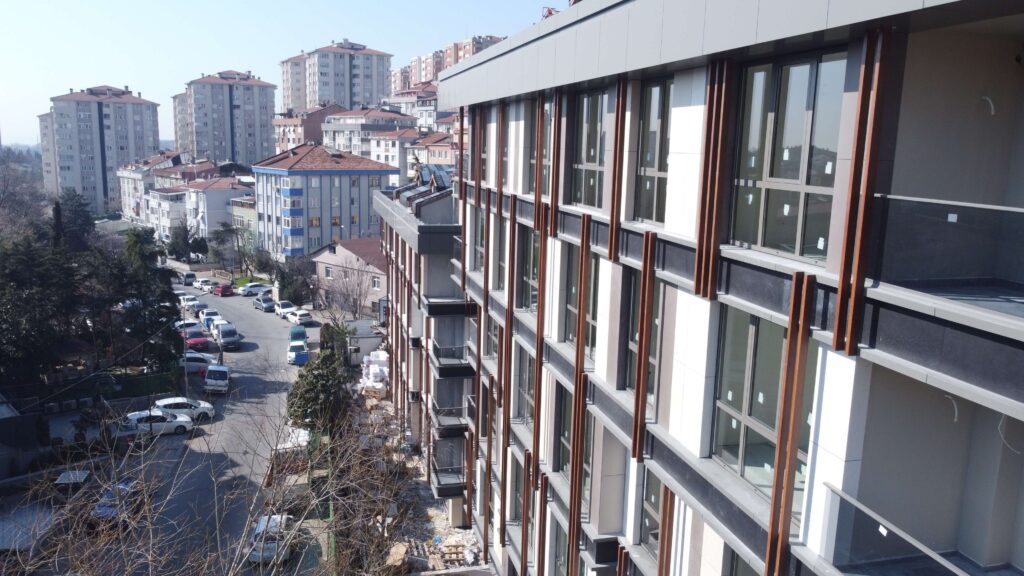

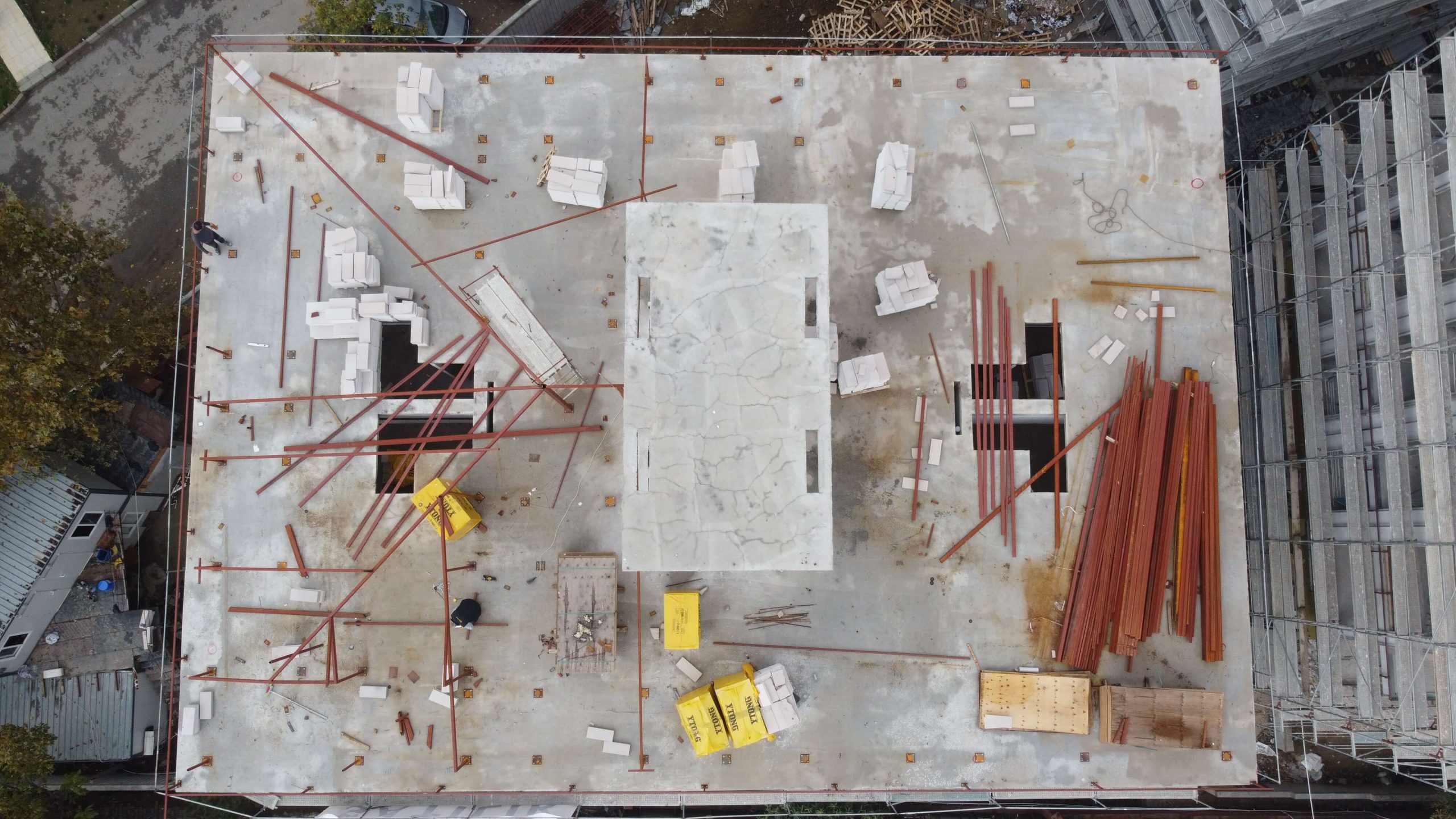

  • B blok kalıplar söküldü, 1.otopark katının kalıpları hazırlanmaya başlandı

Hava sıcaklığı: 8° C

  • C blok temeli için tesviye yapıldı, zemin hazırlandı.

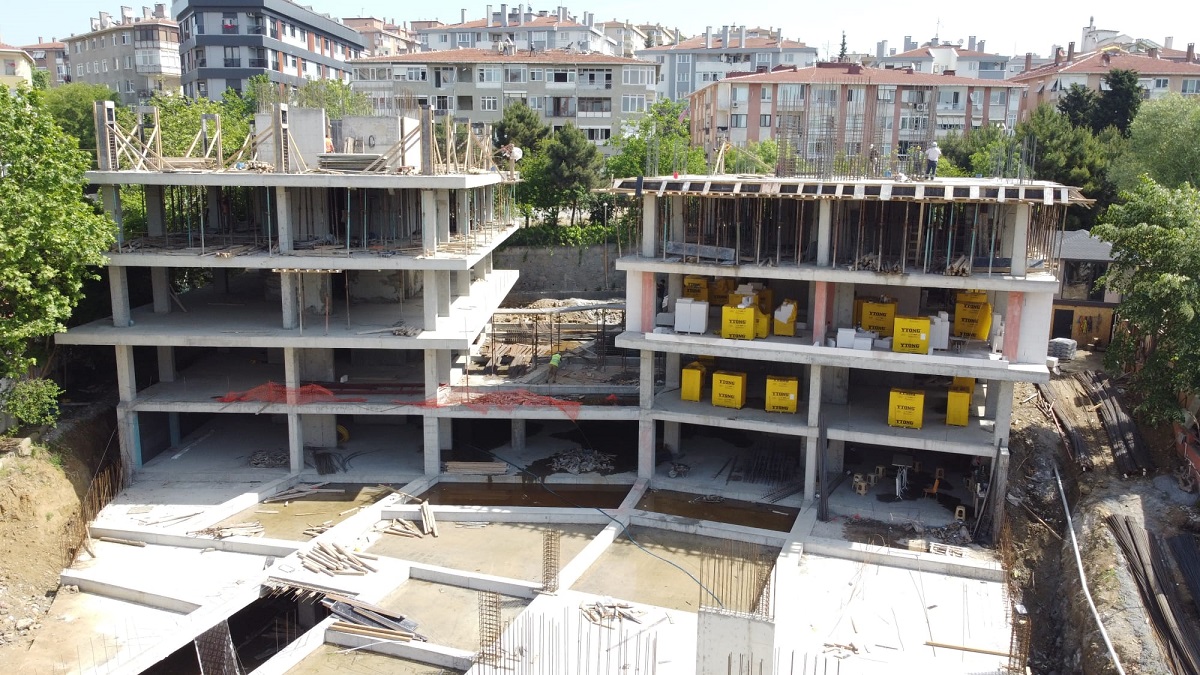

  • B blok otopark (bodrum kat) perdeleri ve kolonlarının kalıpları ve demirleri bitti, betona hazır hale getirildi.

Hava sıcaklığı: 3° C

  • İrtibat ofisinin alçıları çekilmeye başlandı.
  • C blok temeli için hafriyat alınmaya devam edildi.
  • B blok temel betonu döküldü.

Hava sıcaklığı: 1° C

  • B blok tesviyesi yapıldı, nivoyla kotları düzenlendi.

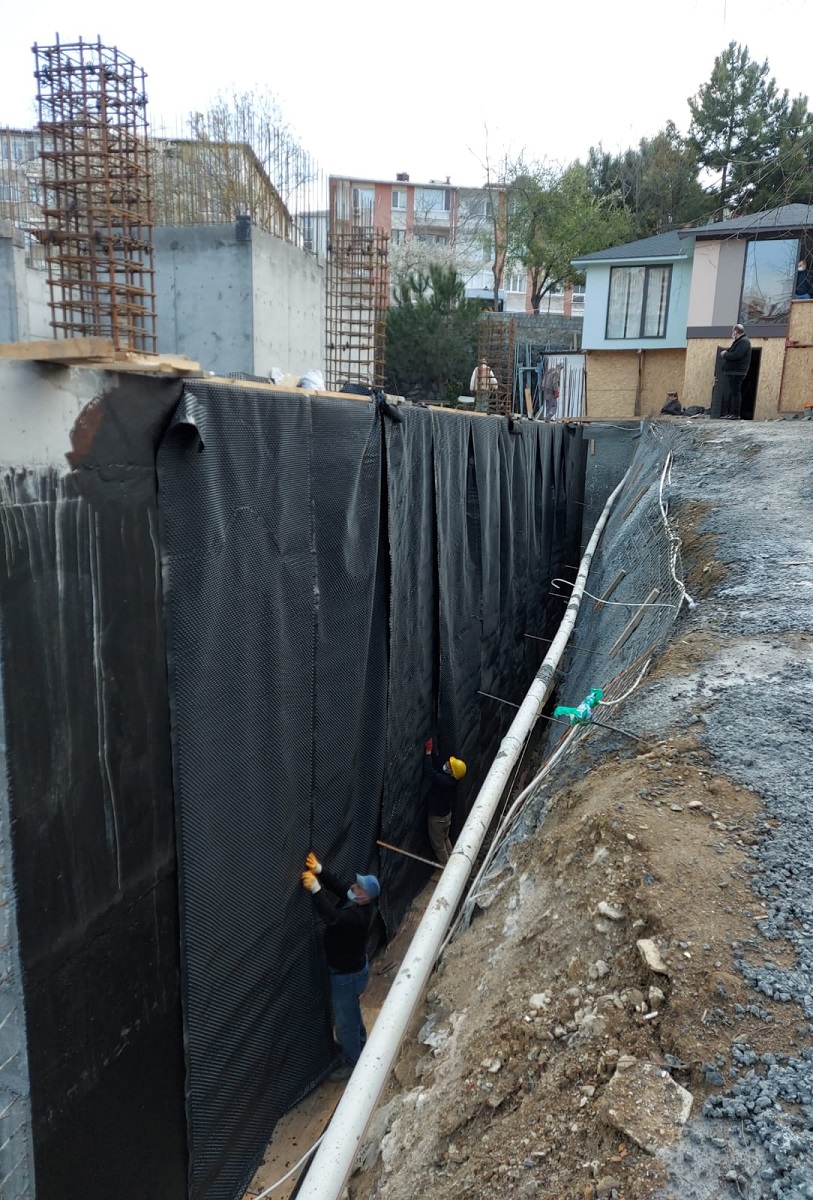

  • Drenaj yapıldı.
  • Grobeton döküldü.
  • İrtibat ofisinin çalışmalarına devam edildi.
  • Yaklaşık 200m3 hafriyat alındı.

Hava sıcaklığı: 16° C

  • Park tarafına tekrar shotcrete yapılması gerekti.
  • Hafriyat alınmaya devam edildi.
  • İrtibat ofisinin çatısında bazı rötuşlar yapıldı, iç ve dış duvarları yapılmaya başlandı.
  • B blok temel altı tesviyesi yapıldı.
  • B blok drenajı yapıldı.
  • Harita mühendisi gelip zemin kotlarını verdi.

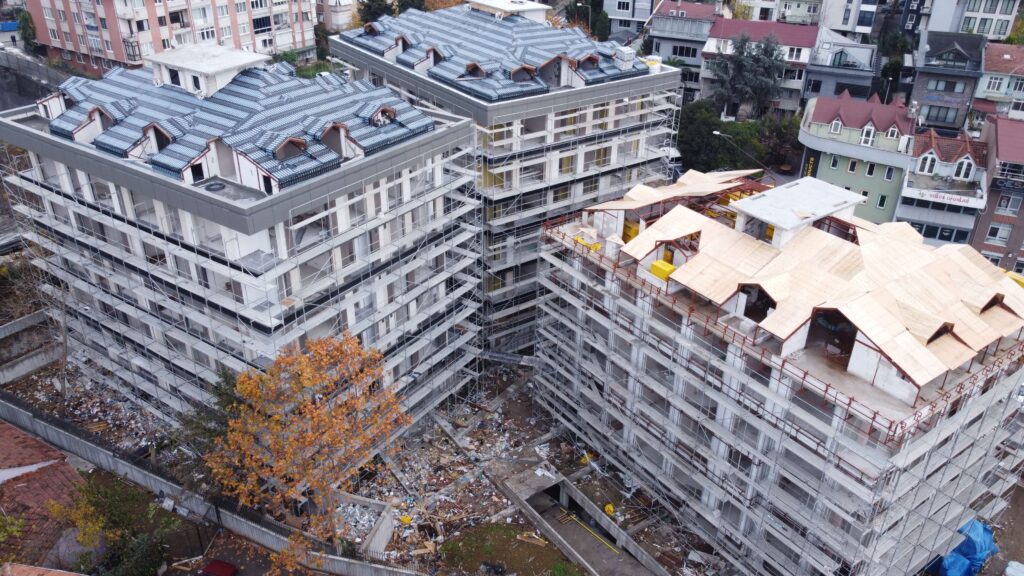

  • Asansör kuyusunun olduğu yer belirlendi ve kırıcıyla asansör kuyusu açıldı.
  • C blok tarafında taş kırma işlemleri devam etti.

Hava sıcaklığı: 12° C

Shotcrete’i bitirdik. Farklı bir sorun çıkmaması durumunda shotcrete’e devam etmeyi düşünmüyoruz.

Cumartesi günü trafik olmadığı için 40 kamyon civarında hafriyat alındı.

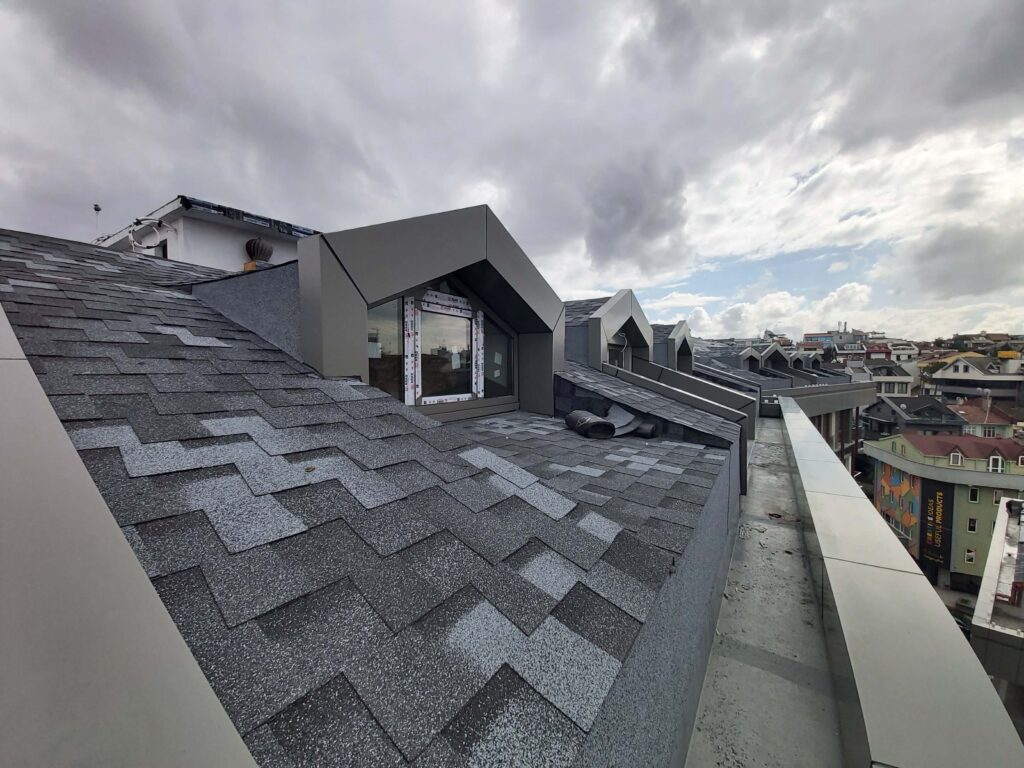

İrtibat ofisinin çatısı bitti.

Hava sıcaklığı: 6° C

2.aşamasına dün başladığımız shotcrete’e bugün de devam ettik. Tehlikeli olmaması için bir tarafı yapıp betonun donmasını bekledik, yarın da devam edilecek.

Yağmur olmadığından dolayı yaklaşık 40 kamyon da hafriyat alındı. B Blok tarafı tamamen temel kotuna indirildi.

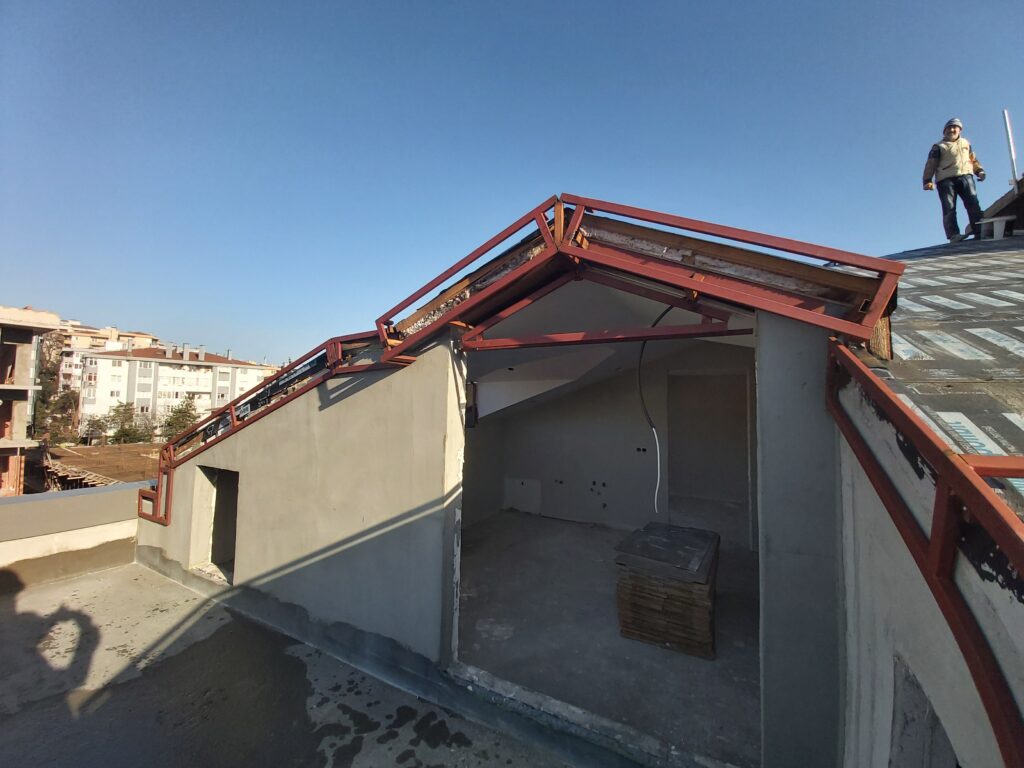

İrtibat ofisinin yapımı hızlandırıldı, çatısı bitmek üzere.

Hava sıcaklığı: 3° C

Güvenliği üst seviyeye çıkarmak için üstteki park tarafına ilave shotcrete yapmaya karar verdik. Onun için şantiyeye makineyi çağırdık. Kırıcı zemini düzelttikten sonra makine delgi yapmaya başlayacak. Bir yandan da hafriyat almaya devam ediyoruz. Hava sıcaklığı: 1° C

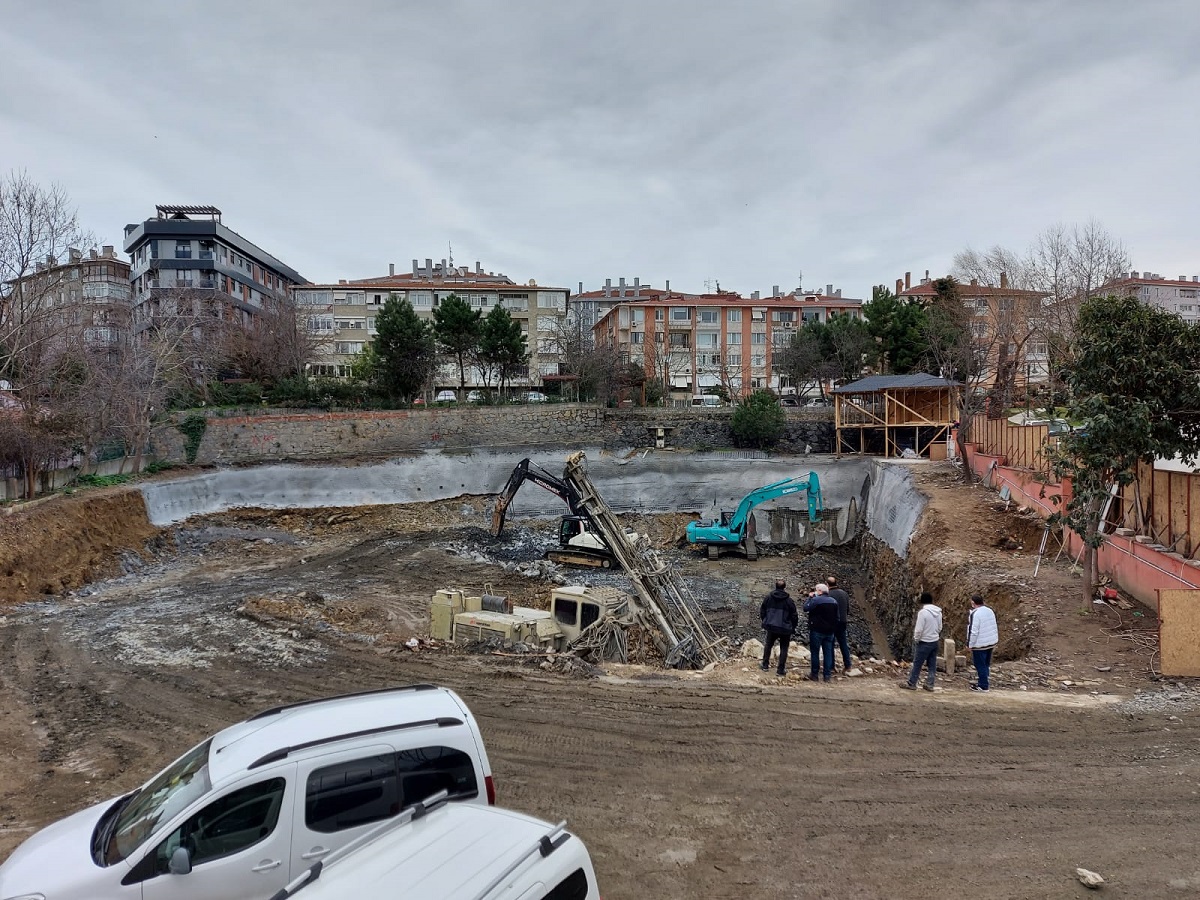

Temel seviyesine 80-90cm kala zeminde ekskavatörün kıramadığı büyüklükte kaya parçaları çıkmaya başladı. Bu nedenle kırıcı geldi ve taşı kırmaya başladık.
Döküm sahaları kapalı olduğu için hafriyat alamıyoruz.
İrtibat ofisi yapımına devam edildi fakat öğleden sonra yağmur çok yağdığı için ara verildi.

İrtibat ofisi yapımına başlandı. Bir yandan da hafriyat alınmaya devam edildi.

Bekir Sıtkı Sezgin sokak tarafına shotcrete çalışmasına devam edildi.
Hafriyat döküm sahası kapalı olduğu için hafriyat alamadık.

Kar yağışından dolayı şantiyede hiçbir çalışma yapılamadı.

Hava sıcaklığı 1 derece. Hava koşullarından ötürü belediyenin döküm sahası kapalı. Bu nedenle hafriyat kamyonları çalışamıyor. Yarın da çalışamayacak.

Şantiyedeki suların büyük kısmı pompayla tahliye edilip hafriyata devam edildi.
Shotcrete uygulamasının ilk aşaması bitirildi. Bu sayede güvenle hafriyat almaya devam edilecek.

Hafriyat alınırken Pınar-Revan-Koşu apartmanlarının olduğu taraftaki duvarın çökme tehlikesine karşı shotcrete yapılıp duvarın güçlendirmesine başlandı. Hürbağ çıkmazı ve Bekir Sıtkı Sezgin sokağın bir kısmına da shotcrete yapılmaya başlandı.

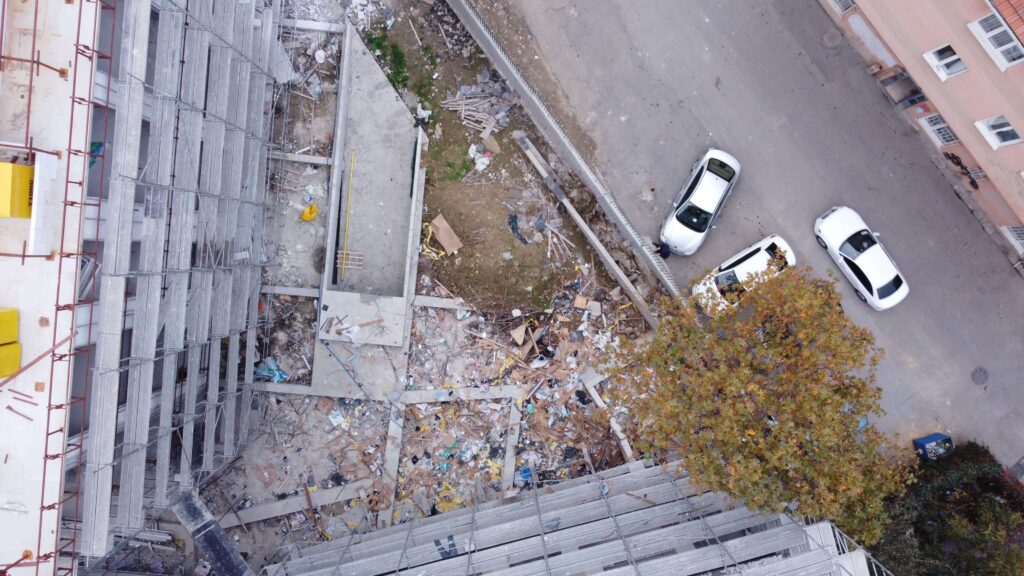

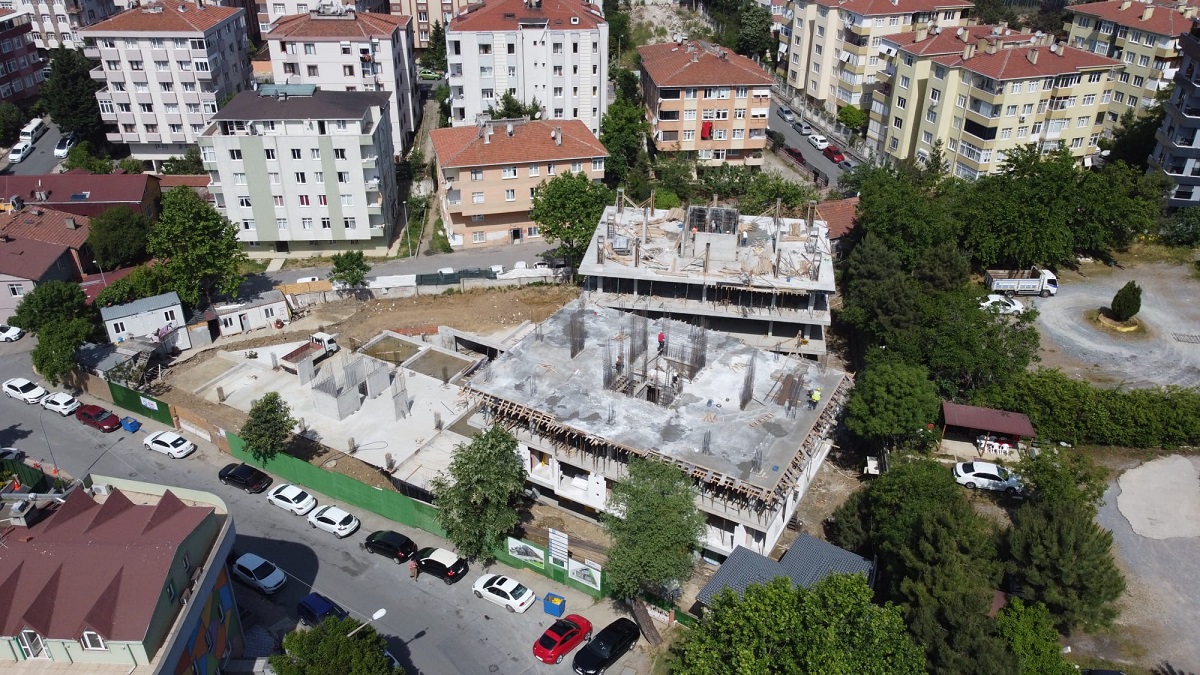

İnşaat yapımına B ve C bloklardan başlamaya karar alındı. A blok’un olduğu alanın hafriyatı daha sonra alınacak. Bu sayede şantiyede malzeme ve araç giriş çıkışları için boş alan bırakılmış olacak.

Ruhsat alındı.
Aynı gün hafriyata başlandı.

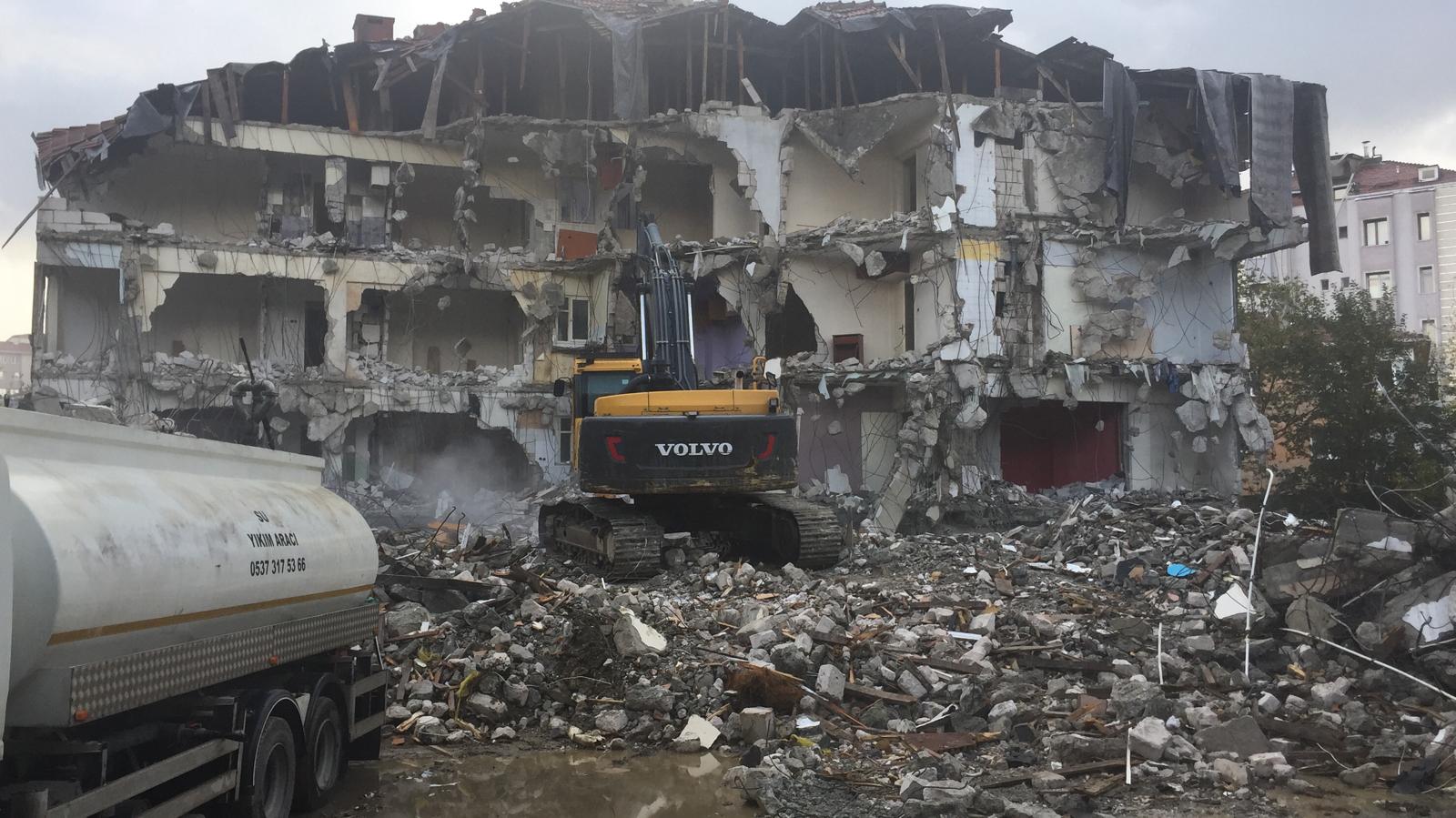

Bina enkazı şantiyeden kaldırıldı. Hafriyata devam edebilmek için Belediyenin ruhsatı onaylamasını bekliyoruz.
